变电站施工准备阶段的监理工作内容[全].docx

上传人:p** 文档编号:407645 上传时间:2023-08-10 格式:DOCX 页数:5 大小:17.52KB
下载 相关 举报
变电站施工准备阶段的监理工作内容[全].docx_第1页
第1页 / 共5页
变电站施工准备阶段的监理工作内容[全].docx_第2页
第2页 / 共5页
变电站施工准备阶段的监理工作内容[全].docx_第3页
第3页 / 共5页
变电站施工准备阶段的监理工作内容[全].docx_第4页
第4页 / 共5页
变电站施工准备阶段的监理工作内容[全].docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《变电站施工准备阶段的监理工作内容[全].docx》由会员分享,可在线阅读,更多相关《变电站施工准备阶段的监理工作内容[全].docx(5页珍藏版)》请在第壹文秘上搜索。

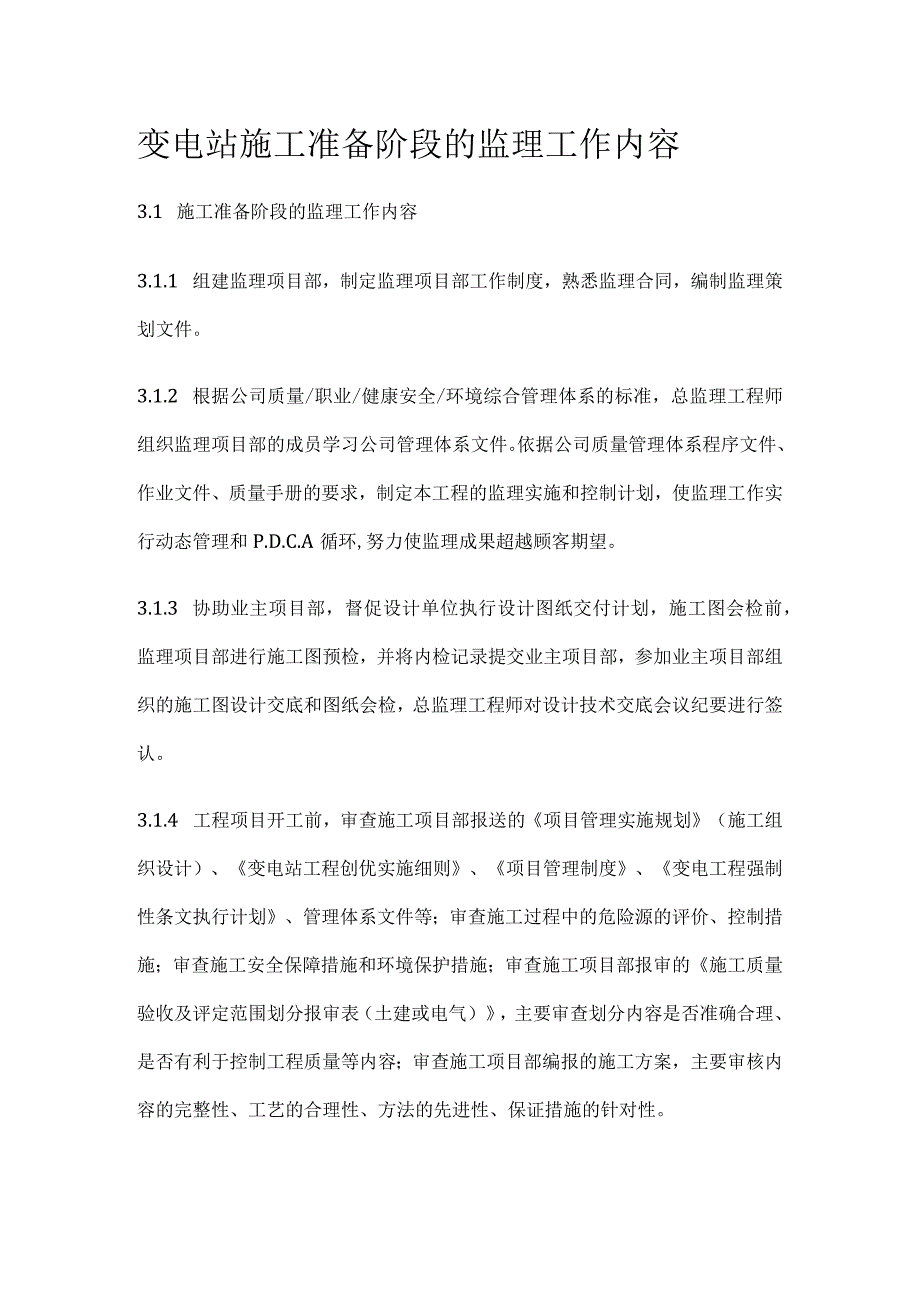

1、变电站施工准备阶段的监理工作内容3.1 施工准备阶段的监理工作内容3.1.1 组建监理项目部,制定监理项目部工作制度,熟悉监理合同,编制监理策划文件。3.1.2 根据公司质量/职业/健康安全/环境综合管理体系的标准,总监理工程师组织监理项目部的成员学习公司管理体系文件。依据公司质量管理体系程序文件、作业文件、质量手册的要求,制定本工程的监理实施和控制计划,使监理工作实行动态管理和P.D.C.A循环,努力使监理成果超越顾客期望。3.1.3 协助业主项目部,督促设计单位执行设计图纸交付计划,施工图会检前,监理项目部进行施工图预检,并将内检记录提交业主项目部,参加业主项目部组织的施工图设计交底和图纸

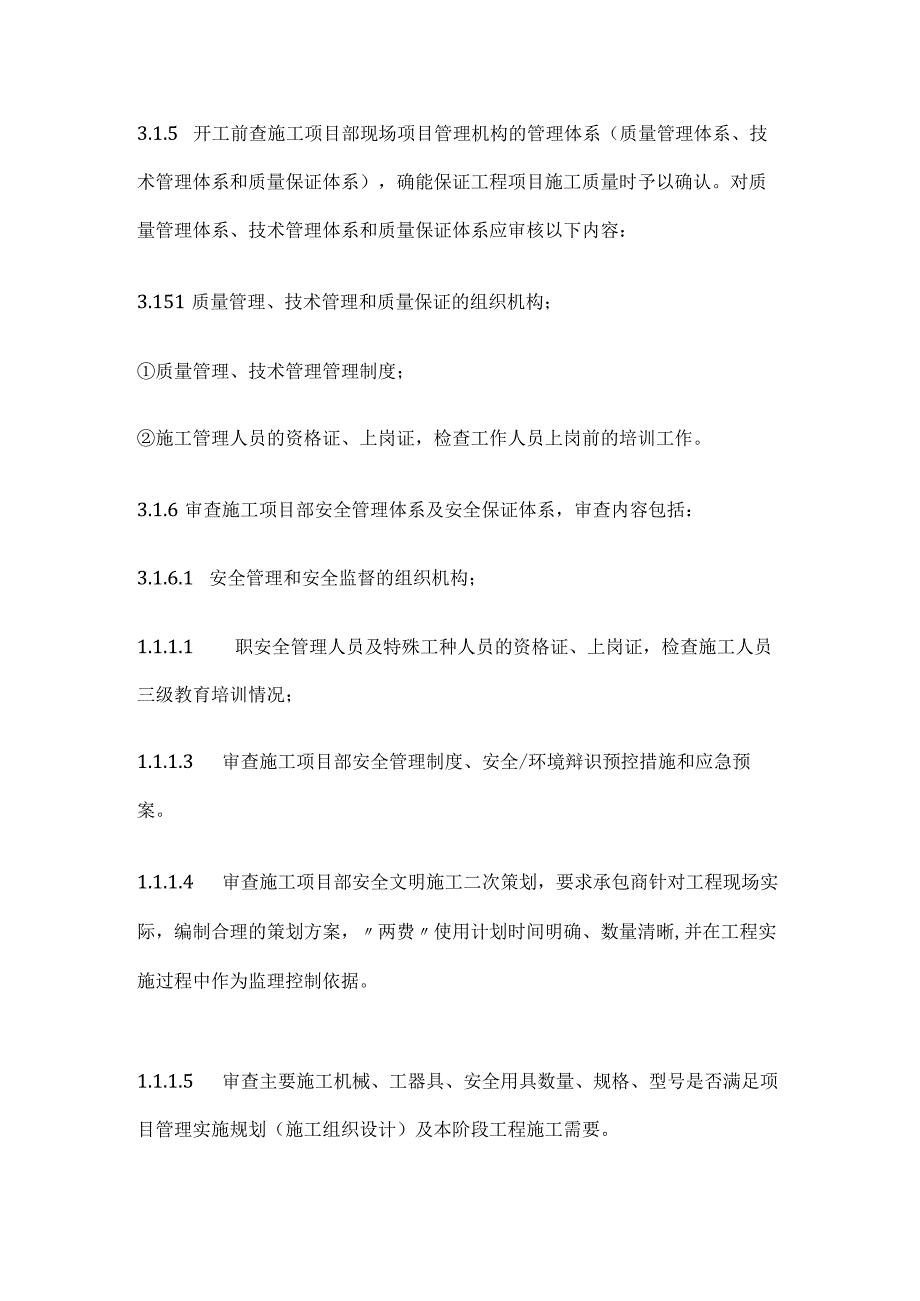

2、会检,总监理工程师对设计技术交底会议纪要进行签认。3.1.4 工程项目开工前,审查施工项目部报送的项目管理实施规划(施工组织设计)、变电站工程创优实施细则、项目管理制度、变电工程强制性条文执行计划、管理体系文件等;审查施工过程中的危险源的评价、控制措施;审查施工安全保障措施和环境保护措施;审查施工项目部报审的施工质量验收及评定范围划分报审表(土建或电气),主要审查划分内容是否准确合理、是否有利于控制工程质量等内容;审查施工项目部编报的施工方案,主要审核内容的完整性、工艺的合理性、方法的先进性、保证措施的针对性。3.1.5 开工前查施工项目部现场项目管理机构的管理体系(质量管理体系、技术管理体系

3、和质量保证体系),确能保证工程项目施工质量时予以确认。对质量管理体系、技术管理体系和质量保证体系应审核以下内容:3.151质量管理、技术管理和质量保证的组织机构;质量管理、技术管理管理制度;施工管理人员的资格证、上岗证,检查工作人员上岗前的培训工作。3.1.6审查施工项目部安全管理体系及安全保证体系,审查内容包括:3.1.6.1 安全管理和安全监督的组织机构;1.1.1.1 职安全管理人员及特殊工种人员的资格证、上岗证,检查施工人员三级教育培训情况;1.1.1.3 审查施工项目部安全管理制度、安全/环境辩识预控措施和应急预案。1.1.1.4 审查施工项目部安全文明施工二次策划,要求承包商针对工

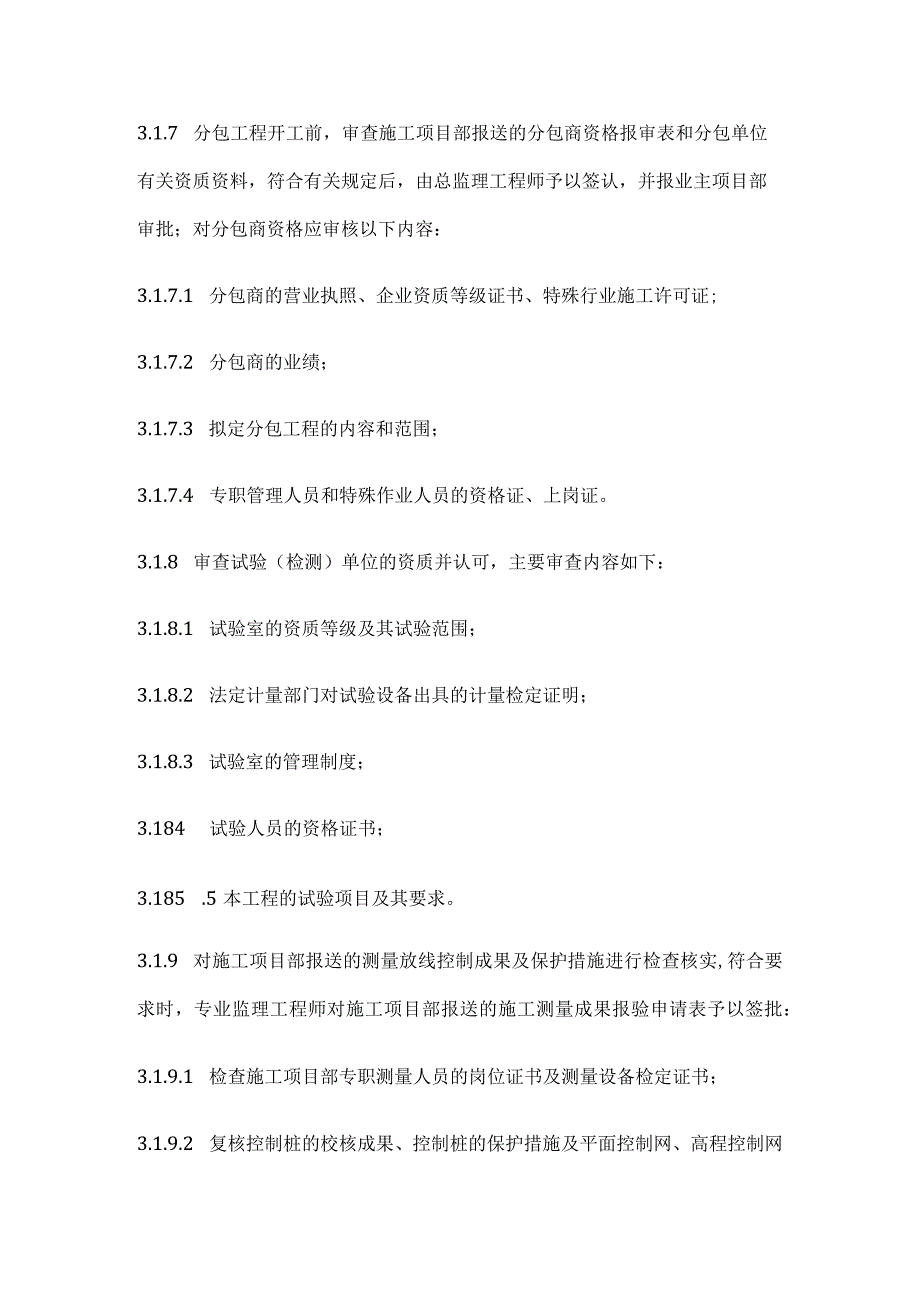

4、程现场实际,编制合理的策划方案,两费使用计划时间明确、数量清晰,并在工程实施过程中作为监理控制依据。1.1.1.5 审查主要施工机械、工器具、安全用具数量、规格、型号是否满足项目管理实施规划(施工组织设计)及本阶段工程施工需要。3.1.7 分包工程开工前,审查施工项目部报送的分包商资格报审表和分包单位有关资质资料,符合有关规定后,由总监理工程师予以签认,并报业主项目部审批;对分包商资格应审核以下内容:3.1.7.1 分包商的营业执照、企业资质等级证书、特殊行业施工许可证;3.1.7.2 分包商的业绩;3.1.7.3 拟定分包工程的内容和范围;3.1.7.4 专职管理人员和特殊作业人员的资格证、

5、上岗证。3.1.8 审查试验(检测)单位的资质并认可,主要审查内容如下:3.1.8.1 试验室的资质等级及其试验范围;3.1.8.2 法定计量部门对试验设备出具的计量检定证明;3.1.8.3 试验室的管理制度;3.184 试验人员的资格证书;3.185 .5本工程的试验项目及其要求。3.1.9 对施工项目部报送的测量放线控制成果及保护措施进行检查核实,符合要求时,专业监理工程师对施工项目部报送的施工测量成果报验申请表予以签批:3.1.9.1 检查施工项目部专职测量人员的岗位证书及测量设备检定证书;3.1.9.2 复核控制桩的校核成果、控制桩的保护措施及平面控制网、高程控制网和临时水准点的测量成

6、果。3.1.10 审查施工项目部报送的工程开工报审表及相关资料,具备以下开工条件时,由总监理工程师签发,并报业主项目部审批:3.1.10.1 项目管理实施规划(施工组织设计)已审批;3.1.10.2 施工图会检已进行;3.1.10.3 各项施工管理制度和相应的作业指导书已制定并审查合格;3.1.10.4 安全文明施工二次策划满足要求;3.1.10.5 施工技术交底已进行;3.1.10.6 施工人力和机械已进场,施工组织已落实到位;3.1.10.7 物资、材料准备能满足连续施工的需要;3.1.10.8 计量器具、仪表经法定单位检验合格;3.1.10.9 特殊工种作业人员能满足施工需要。3.1.1

7、1 工程开工前,监理人员参加由业主项目部主持召开的第一次工地会议,第一次工地会议包括以下内容:3.1.11.1 业主项目部、监理项目部及施工项目部分别介绍各自项目部的组织结构、人员分工;业主项目部根据委托监理合同宣布对总监理工程师的授权;3.1.11.2 业主项目部介绍工程开工准备情况;3.1.11.3 施工项目部介绍工程施工准备情况;3.1.11.4 总监理工程师对施工准备情况提出意见和要求;3.1.11.5 总监理工程师介绍监理规划的主要内容,并进行监理工作程序交底;3.1.11.6 第一次工地会议还应确定各方在施工过程中参加工地例会的主要人员、召开工地例会的周期、地点及主要议题。3.1.11.7 第一次工地会议纪要由业主项目部负责编发,并经与会各方代表会签。3.1.12 根据业主项目部提供招投标文件、施工合同,对施工合同进行分解,掌握监理过程中合同控制内容。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 工程监理

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
