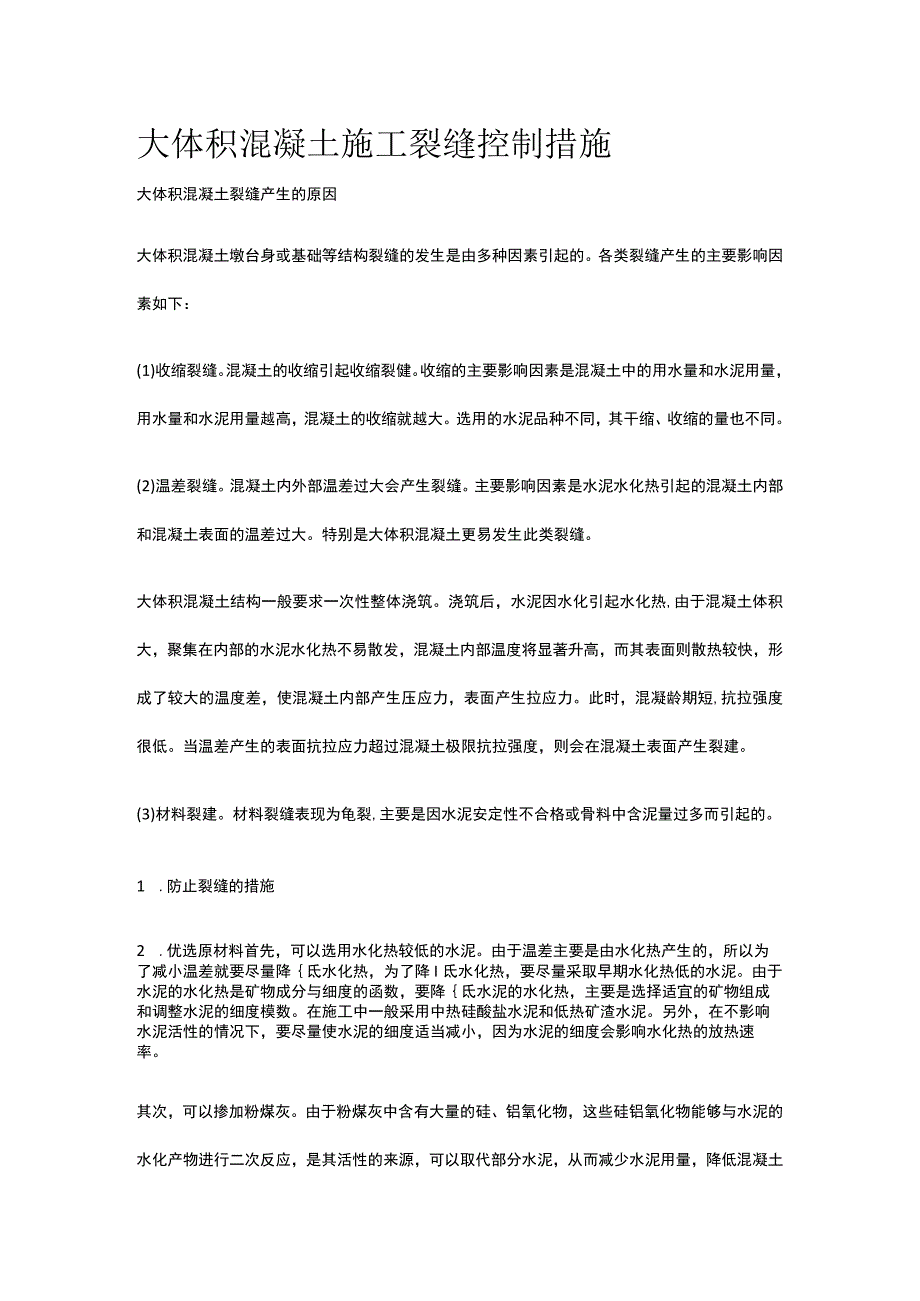

1、大体积混凝土施工裂缝控制措施大体积混凝土裂缝产生的原因大体积混凝土墩台身或基础等结构裂缝的发生是由多种因素引起的。各类裂缝产生的主要影响因素如下:(1)收缩裂缝。混凝土的收缩引起收缩裂健。收缩的主要影响因素是混凝土中的用水量和水泥用量,用水量和水泥用量越高,混凝土的收缩就越大。选用的水泥品种不同,其干缩、收缩的量也不同。(2)温差裂缝。混凝土内外部温差过大会产生裂缝。主要影响因素是水泥水化热引起的混凝土内部和混凝土表面的温差过大。特别是大体积混凝土更易发生此类裂缝。大体积混凝土结构一般要求一次性整体浇筑。浇筑后,水泥因水化引起水化热,由于混凝土体积大,聚集在内部的水泥水化热不易散发,混凝土内部

2、温度将显著升高,而其表面则散热较快,形成了较大的温度差,使混凝土内部产生压应力,表面产生拉应力。此时,混凝龄期短,抗拉强度很低。当温差产生的表面抗拉应力超过混凝土极限抗拉强度,则会在混凝土表面产生裂建。(3)材料裂建。材料裂缝表现为龟裂,主要是因水泥安定性不合格或骨料中含泥量过多而引起的。1 .防止裂缝的措施2 .优选原材料首先,可以选用水化热较低的水泥。由于温差主要是由水化热产生的,所以为了减小温差就要尽量降氐水化热,为了降I氐水化热,要尽量采取早期水化热低的水泥。由于水泥的水化热是矿物成分与细度的函数,要降氐水泥的水化热,主要是选择适宜的矿物组成和调整水泥的细度模数。在施工中一般采用中热硅

3、酸盐水泥和低热矿渣水泥。另外,在不影响水泥活性的情况下,要尽量使水泥的细度适当减小,因为水泥的细度会影响水化热的放热速率。其次,可以掺加粉煤灰。由于粉煤灰中含有大量的硅、铝氧化物,这些硅铝氧化物能够与水泥的水化产物进行二次反应,是其活性的来源,可以取代部分水泥,从而减少水泥用量,降低混凝土的热胀;由于粉煤灰颗粒较细,能够参加二次反应的界面相应增加,在混凝土中分散更加均匀;同时,粉煤灰的火山灰反应进一步改善了混凝土内部的孔结构,使混凝土中总的孔隙率降低,孔结构进一步的细化,分布更加合理,使硬化后的混凝土更加致密,相应收缩值也减少。第三,加入适量外加剂。加入外加剂后能减小混凝土收缩开裂的机会。减水

4、剂的主要作用是改善混凝土的和易性,降低水灰比,提高混凝土强度或在保持混凝土一定强度时减少水泥用量,而水灰比的降低,水泥用量的减少对防止开裂是十分有利的;缓凝剂的作用一是延缓混凝土放热峰值出现的时间,由于混凝土的强度会随龄期的增长而增大,所以等放热峰值出现时,混凝土强度也增大了,从而减小裂缝出现的机率,二是改善和易性,减少运输过程中的塌落度损失;引气剂在混凝土的应用对改善混凝土的和易性、可泵性、提高混凝土耐久性能十分有利。在一定程度上增大混凝土的抗裂性能。3 .采用合理的施工方法首先,混凝土的拌制过程中,要严格控制原材料计量准确同时严格控制混凝土出机塌落度;要尽量降氐混凝土拌合物出机口温度,拌合

5、物可采取以下两种降温措施:一是送冷风对拌和物进行冷却,二是加冰拌合,一般使新拌混凝土的温度控制在6。C左右。其次,在混凝土浇注、拆模过程中,要做好控制措施。浇注过程中要进行振捣方可密实,振捣时间应均匀一致以表面泛浆为宜,间距要均匀,以振捣力波及范围重叠二分之一为宜,浇注完毕后,表面要压实、抹平,以防止表面裂缝;浇注混凝土要求分层浇注、分层流水振捣,同时要保证上层混凝土在下层初凝前结合紧密;避免纵向施工缝、提高结构整体性和抗剪性能;尽量避开在太阳辐射较高的时间浇注;混凝土在实际温度养护的条件下,强度达到设计强度的75%以上,混凝土中心与表面最低温度控制在25。C以内,预计拆模后混凝土表面温降不超

6、过9。C以上允许拆模。第三,做好表面隔热保护。混凝土浇注后,由于内部较表面散热快,会形成内外温差,表面收缩受内部约束产生拉应力,但是这种拉应力通常很小,不至于超过混凝土的抗拉强度而产生裂建。但是如果此时受到冷空气的袭击,或者过分通风散热,使表面温度降温过大就很容易导致裂建的产生,所以混凝土拆模后,特别是低温季节,应立即采取表面保护,防止表面降温过大,弓I起裂建。另外,当日平均气温在23天内连续下降不小于68。C时,28天龄期内混凝土表面必须进行表面保护。第四,做好养护措施。混凝土浇注完毕后,应及时洒水养护以保持混凝土表面经常湿润,这样既减少外界高温倒灌,又防止干缩裂缝的发生,促进混凝土强度的稳

7、定增长。一般在浇注完毕后1218小时内立即开始养护,连续养护时间不少于28天或设计龄期。第五,做好通水冷却工作。若是在高温季节施工,则要在初期采用通制冷水来降低混凝土最高温度峰值,但注意,通水时间不能过长,因为时间过长会造成降温幅度过大而引起较大的温度应力。为了削减内外温差,还应在夏末秋初进行中期通水冷却,中期通水一般采用河水,通水历时两个月左右。后期通水是使混凝土柱状块达到接缝灌浆的必要措施,一般采用通河水和通制冷水相结合的方案。1.2.采用合理的施工方法首先,混凝土的拌制过程中,要严格控制原材料计量准确同时严格控制混凝土出机塌落度;要尽量降氐混凝土拌合物出机口温度,拌合物可采取以下两种降温

8、措施:一是送冷风对拌和物进行冷却,二是加冰拌合,一般使新拌混凝土的温度控制在6。C左右。其次,在混凝土浇注、拆模过程中,要做好控制措施。浇注过程中要进行振捣方可密实,振捣时间应均匀一致以表面泛浆为宜,间距要均匀,以振捣力波及范围重叠二分之一为宜,浇注完毕后,表面要压实、抹平,以防止表面裂缝;浇注混凝土要求分层浇注、分层流水振捣,同时要保证上层混凝土在下层初凝前结合紧密;避免纵向施工缝、提高结构整体性和抗剪性能;尽量避开在太阳辐射较高的时间浇注;混凝土在实际温度养护的条件下,强度达到设计强度的75%以上,混凝土中心与表面最低温度控制在25。C以内,预计拆模后混凝土表面温降不超过9。C以上允许拆模

9、。第三,做好表面隔热保护。混凝土浇注后,由于内部较表面散热快,会形成内外温差,表面收缩受内部约束产生拉应力,但是这种拉应力通常很小,不至于超过混凝土的抗拉强度而产生裂建。但是如果此时受到冷空气的袭击,或者过分通风散热,使表面温度降温过大就很容易导致裂建的产生,所以混凝土拆模后,特别是低温季节,应立即采取表面保护,防止表面降温过大,弓I起裂髭另外,当日平均气温在23天内连续下降不小于68。C时,28天龄期内混凝土表面必须进行表面保护。第四,做好养护措施。混凝土浇注完毕后,应及时洒水养护以保持混凝土表面经常湿润,这样既减少外界高温倒灌,又防止干缩裂缝的发生,促进混凝土强度的稳定增长。一般在浇注完毕后1218小时内立即开始养护,连续养护时间不少于28天或设计龄期。第五,做好通水冷却工作。若是在高温季节施工,则要在初期采用通制冷水来降低混凝土最高温度峰值,但注意,通水时间不能过长,因为时间过长会造成降温幅度过大而引起较大的温度应力。为了削减内外温差,还应在夏末秋初进行中期通水冷却,中期通水一般采用河水,通水历时两个月左右。后期通水是使混凝土柱状块达到接缝灌浆的必要措施,一般采用通河水和通制冷水相结合的方案。
