工程施工质量管理 施工质量策划方案全.docx

上传人:p** 文档编号:408292 上传时间:2023-08-10 格式:DOCX 页数:7 大小:18.83KB
下载 相关 举报
工程施工质量管理 施工质量策划方案全.docx_第1页
第1页 / 共7页
工程施工质量管理 施工质量策划方案全.docx_第2页
第2页 / 共7页
工程施工质量管理 施工质量策划方案全.docx_第3页
第3页 / 共7页
工程施工质量管理 施工质量策划方案全.docx_第4页
第4页 / 共7页
工程施工质量管理 施工质量策划方案全.docx_第5页
第5页 / 共7页
工程施工质量管理 施工质量策划方案全.docx_第6页
第6页 / 共7页
工程施工质量管理 施工质量策划方案全.docx_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《工程施工质量管理 施工质量策划方案全.docx》由会员分享,可在线阅读,更多相关《工程施工质量管理 施工质量策划方案全.docx(7页珍藏版)》请在第壹文秘上搜索。

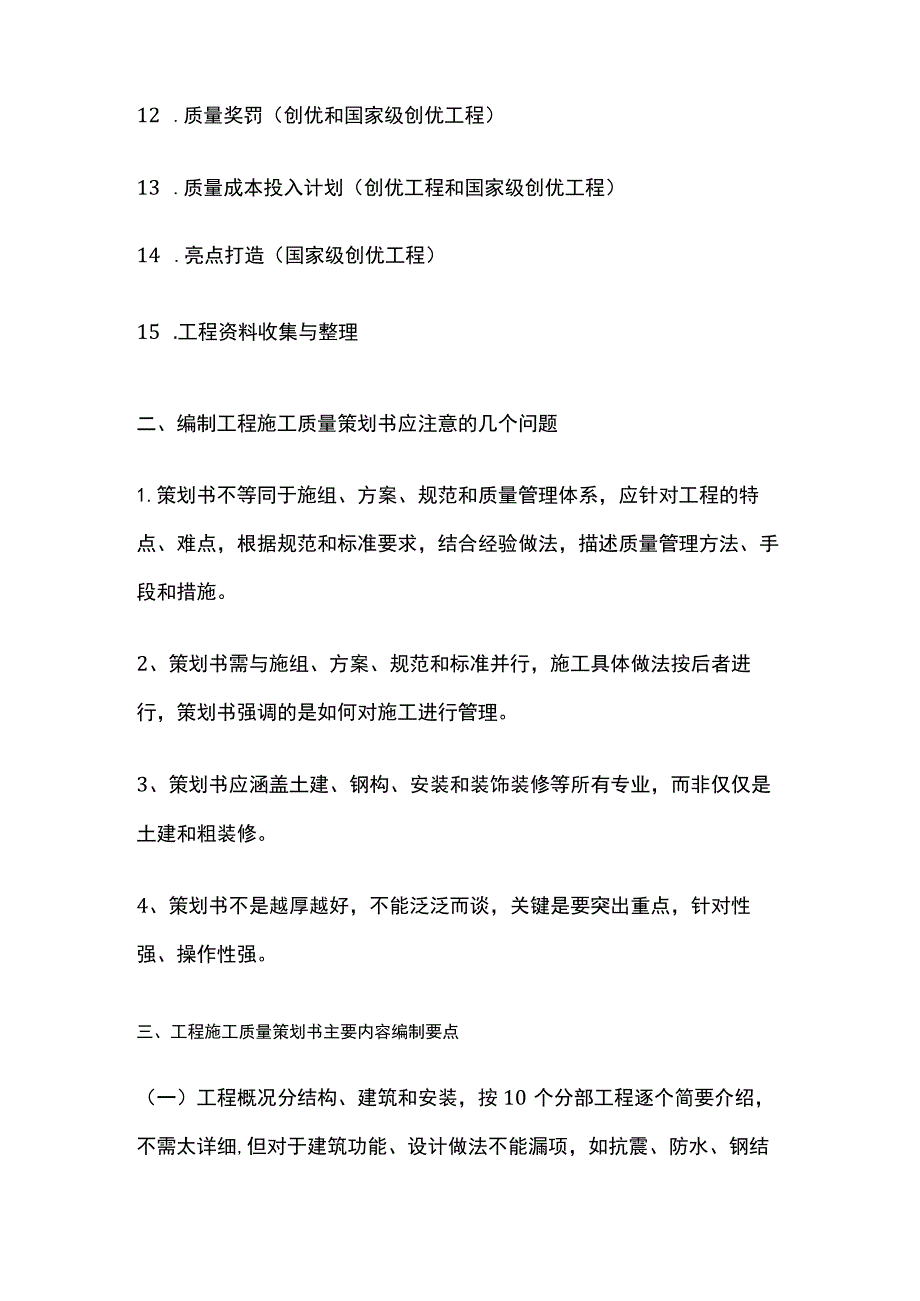

1、工程施工质量管理施工质量策划方案一、工程施工质量策划书包含的主要内容1.工程概况2 .工程特点和难点3 ,编制依据4 ,质量目标和可行性分析5 ,质量管理体系和各项基本制度6 .主要分部分项工程控制要点和措施7 .专项施工方案清单8 .试验和检测计划、检验批划分及验收计划9 .计量器具配置计划10 .样板引路和实测实量工作开展IL质量通病防治措施(合格和创优工程)12 .质量奖罚(创优和国家级创优工程)13 .质量成本投入计划(创优工程和国家级创优工程)14 .亮点打造(国家级创优工程)15 .工程资料收集与整理二、编制工程施工质量策划书应注意的几个问题1.策划书不等同于施组、方案、规范和质量

2、管理体系,应针对工程的特点、难点,根据规范和标准要求,结合经验做法,描述质量管理方法、手段和措施。2、策划书需与施组、方案、规范和标准并行,施工具体做法按后者进行,策划书强调的是如何对施工进行管理。3、策划书应涵盖土建、钢构、安装和装饰装修等所有专业,而非仅仅是土建和粗装修。4、策划书不是越厚越好,不能泛泛而谈,关键是要突出重点,针对性强、操作性强。三、工程施工质量策划书主要内容编制要点(一)工程概况分结构、建筑和安装,按10个分部工程逐个简要介绍,不需太详细,但对于建筑功能、设计做法不能漏项,如抗震、防水、钢结构、装饰和安装所采用的主要材料和做法、环保节能如雨水收集系统、地源热泵、太阳能光伏

3、发电等。(二)工程特点和难点1.设计方面:理念、特点和难点(如环保节能、绿色建筑)。2、施工方面:复杂地质条件;大体积碎;转换层;特殊结构;复杂造型;大面积或超高支模;大面积和异形钢结构;大面积地坪;管道综合布线等。3、管理方面:实行总包管理,分包单位多,交叉作业多。(三)编制依据1、合同、设计图纸2、国家施工及验收规范标准、总公司工艺标准、地方标准规定3、鲁班奖和国优奖评选办法和相关要求(如无,则省略)4、公司质量管理手册和程序文件、项目管理手册、总公司、局和公司相关规定等。(四)质量目标和可行性分析1.按合同质量目标,需对目标进行分解,落实时间和责任人。2、创国家级奖项工程,对基础和主体结

4、构报优、设计报优,申报科技奖项等应落实时间和责任人。3、创国家级奖项工程,应对影响目标实现的有利和不利条件进行分析,制定针对性的对策。(五)质量管理体系和各项基本制度1.建立质量管理体系,成立组织机构,创国家级奖项工程的组织机构应涵盖公司和分公司、业主和监理。2、建立质量管理的各项基本制度,如质量责任制、质量技术交底、检查、验收、教育、培训、样板引路、实测实量、奖罚等。(六)主要分部分项工程控制要点和措施1.按分部工程逐个介绍,突出重点,不在于介绍各分部分项工程具体施工方法,在于介绍质量控制要点和措施。2、基础方面:桩的完整性和强度检测,一类桩的数量;土方回填的密实度试验。3、主体方面:碎结构

5、强度和外观,异形构件的尺寸和观感;超高层建筑的垂直度;钢结构安装精度、焊缝质量;沉降观测的时间、次数、结论及点位布置。4、安装方面:设备机房、楼层管井的设备管线布局;设备减震减噪;防雷接地;车库和楼层走道、房间内管线综合布置;支吊架安装;电箱内接线、分色;管道桥架穿墙穿板和穿变形缝处理、标识;末端设备与装饰面层的协调性。5、国家级创优工程应制定检验批的内控指标和合格率。(七)专项施工方案清单1.拟定专项施工方案清单(含安装、装饰),制定完成时间,落实责任人,方案要涵盖到现场所有的做法。2、方案对于图纸和规范提及的内容都要找到相应的施工方法。(八)试验和检测计划、检验批划分及验收计划1.制定检测

6、和试验、检验计划,侬!J质量预控。2、检测和试验计划要根据施工部位、工程量,确定具体的取样数量。3、检验批验收计划要根据施工流水如后浇带、变形缝、施工缝、各栋塔楼划分,与施工安排一致。4、质监、工长、试验和资料员等联合把关。(九)计量器具配置计划1.计量器具是保证工程质量的重要工具,对工程要用到的计量器具制定配置计划,计划可随进度补充。2、配置计划涵盖测量、试验、质检、材料、水电(如压力表)等专业所使用的工具设备,包含各专业分包配备的部分。3、计量器具应实行统一管理,确保有效可靠。(十)样板引路和实测实量工作开展1.制定样板引路和实测实量方案,明确工程要做的样板(纸质和实物),系统复杂工程必要

7、时选整层做样板层。2、对样板进行检查验收,对做法和验收标准实行挂牌。3、对实测实量数据应进行汇总统计分析,找出存在的问题,制定对策加以改进。(十一)质量通病防治措施针对工程情况,对可能出现的质量通病进行列项,制定有针对性的防治措施。(十二)质量奖罚为实现创优目标,激发相关人员的创优积极性,制定创优奖罚措施,通过运用经济杠杆促进管理。(+三)质量成本投入计划1.创优质量成本投入计划是在常规施工、管理之外,为达到创优目标在材料、设备、人力、新工艺、措施等方面的额外投入。2、质量成本投入计划分类应科学,不能笼统分为直接费、间接费和公关费等。(十四)亮点打造国家级创奖工程应根据工程实际情况,分基础、主体、装饰和安装进行亮点设计。亮点打造要附照片,以显示要达到的效果。(十五)工程资料收集与整理1.按照当地档案馆要求,根据工程进度及时对工程资料进行收集与整理。2、创国家级奖工程,应制定工程资料(包括工程照片如桩和桩检测、基础、钢构件安装、防水等,视频资料)清单和收集整理计划,落实责任人与完成时间。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
