幕墙工程人货梯及塔吊连接臂收口解决措施.docx

上传人:p** 文档编号:408351 上传时间:2023-08-10 格式:DOCX 页数:3 大小:94.45KB
下载 相关 举报
幕墙工程人货梯及塔吊连接臂收口解决措施.docx_第1页
第1页 / 共3页
幕墙工程人货梯及塔吊连接臂收口解决措施.docx_第2页
第2页 / 共3页
幕墙工程人货梯及塔吊连接臂收口解决措施.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《幕墙工程人货梯及塔吊连接臂收口解决措施.docx》由会员分享,可在线阅读,更多相关《幕墙工程人货梯及塔吊连接臂收口解决措施.docx(3页珍藏版)》请在第壹文秘上搜索。

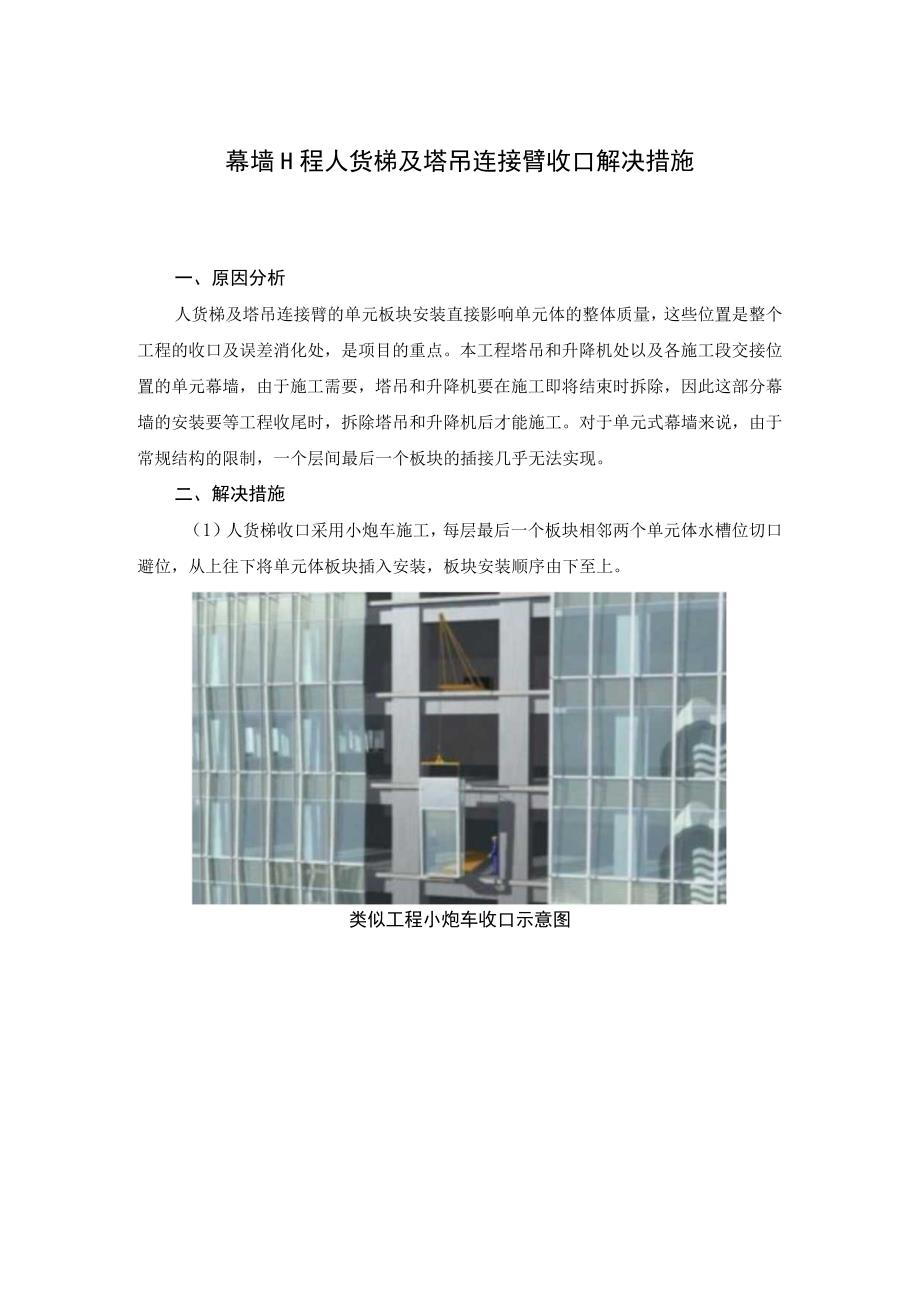

1、幕墙H程人货梯及塔吊连接臂收口解决措施一、原因分析人货梯及塔吊连接臂的单元板块安装直接影响单元体的整体质量,这些位置是整个工程的收口及误差消化处,是项目的重点。本工程塔吊和升降机处以及各施工段交接位置的单元幕墙,由于施工需要,塔吊和升降机要在施工即将结束时拆除,因此这部分幕墙的安装要等工程收尾时,拆除塔吊和升降机后才能施工。对于单元式幕墙来说,由于常规结构的限制,一个层间最后一个板块的插接几乎无法实现。二、解决措施(1)人货梯收口采用小炮车施工,每层最后一个板块相邻两个单元体水槽位切口避位,从上往下将单元体板块插入安装,板块安装顺序由下至上。类似工程小炮车收口示意图小炮车收口示意图大面的单元体

2、安装时,单元体按次序一一对插,当中不留空位。但人货梯处必须等到其拆除后才能安装。将收口部位的单元体预先存放在楼层里,采用小炮车进行收口安装。人货梯的宽度占3-4块单元体的宽度,最后一个单元体无法平推进入空位。因为已安装固定的左右两单元组件之间距离净空比单元组件实际宽度要小,这个组件无法在水平方向平推进入空位,也不能先插一侧再插另一侧。采用的收口方法是最后一个单元体从空位的上方向下插入,相邻两个单元体水槽料位置切口避位,以实现一层收口的目的。然后用此方法从下至上进行人货梯的收口。(2)塔吊连接臂处的收口方法,现场组装面板及横梁由于本项目部分主体结构没有最后完成时,已完成的主体结构部分就要求开始正

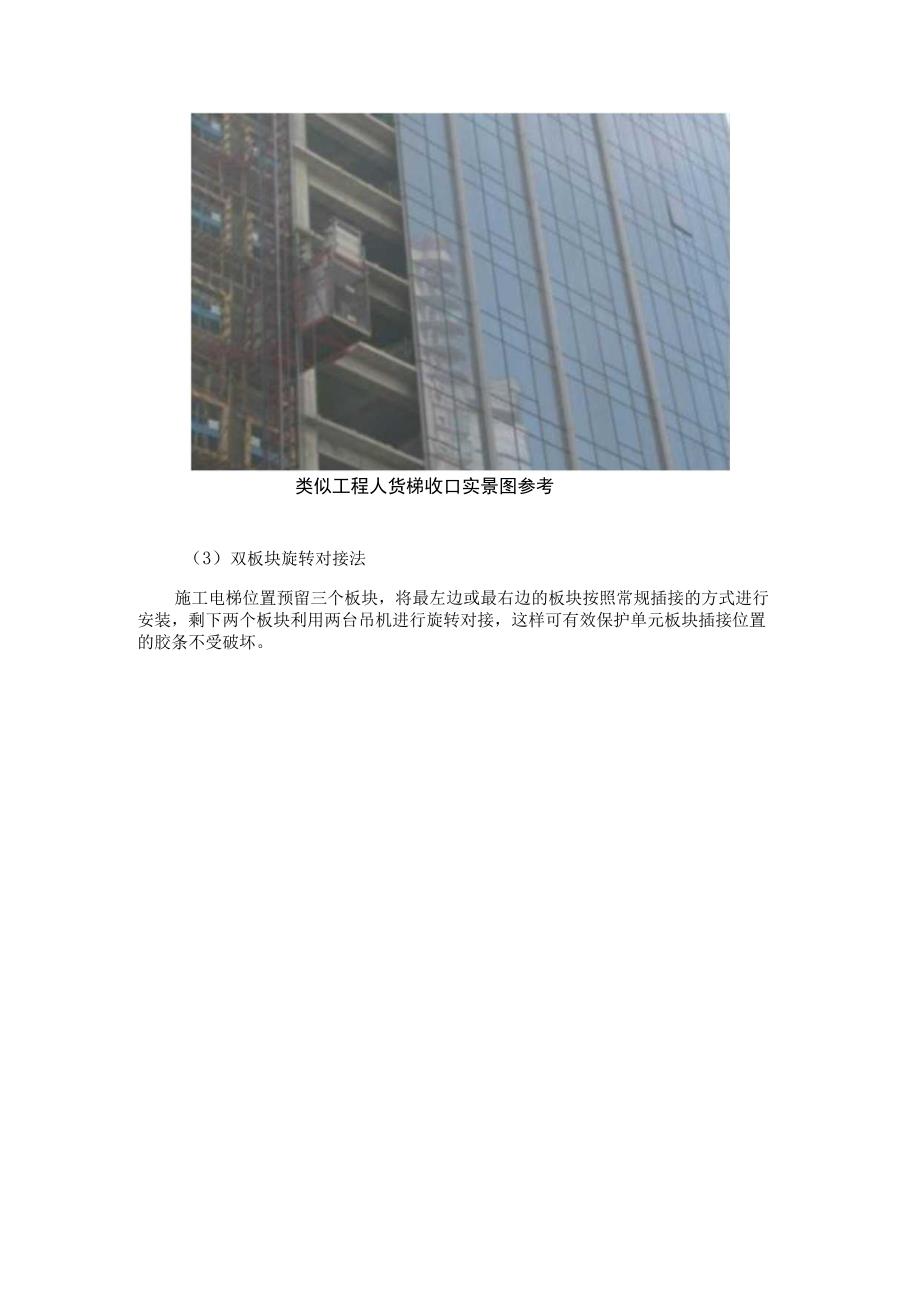

3、常使用,所以项目要求幕墙施工除了能跟得上主体施工进度外,还要求已完成的主体结构除在塔吊支撑钢架横穿幕墙的位置留出一个单元的位置,待塔吊拆除后再封闭;而其余地方必须实现全部封闭,进入正常使用状态。所以本工程幕墙施工的关键在于塔吊拆除后,在不影响其他幕墙单元的前提下,如何安装塔吊支撑钢架位置的单元板块。塔吊与结构联接处的单元体,在工厂里下料,现场装框架以保证上层单元体及左右相邻单元体的安装。最终待塔吊拆除后,再安装玻璃。其余位置的幕墙与普通单元幕墙一样正常安装。类似工程人货梯收口实景图参考(3)双板块旋转对接法施工电梯位置预留三个板块,将最左边或最右边的板块按照常规插接的方式进行安装,剩下两个板块利用两台吊机进行旋转对接,这样可有效保护单元板块插接位置的胶条不受破坏。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 解决方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
