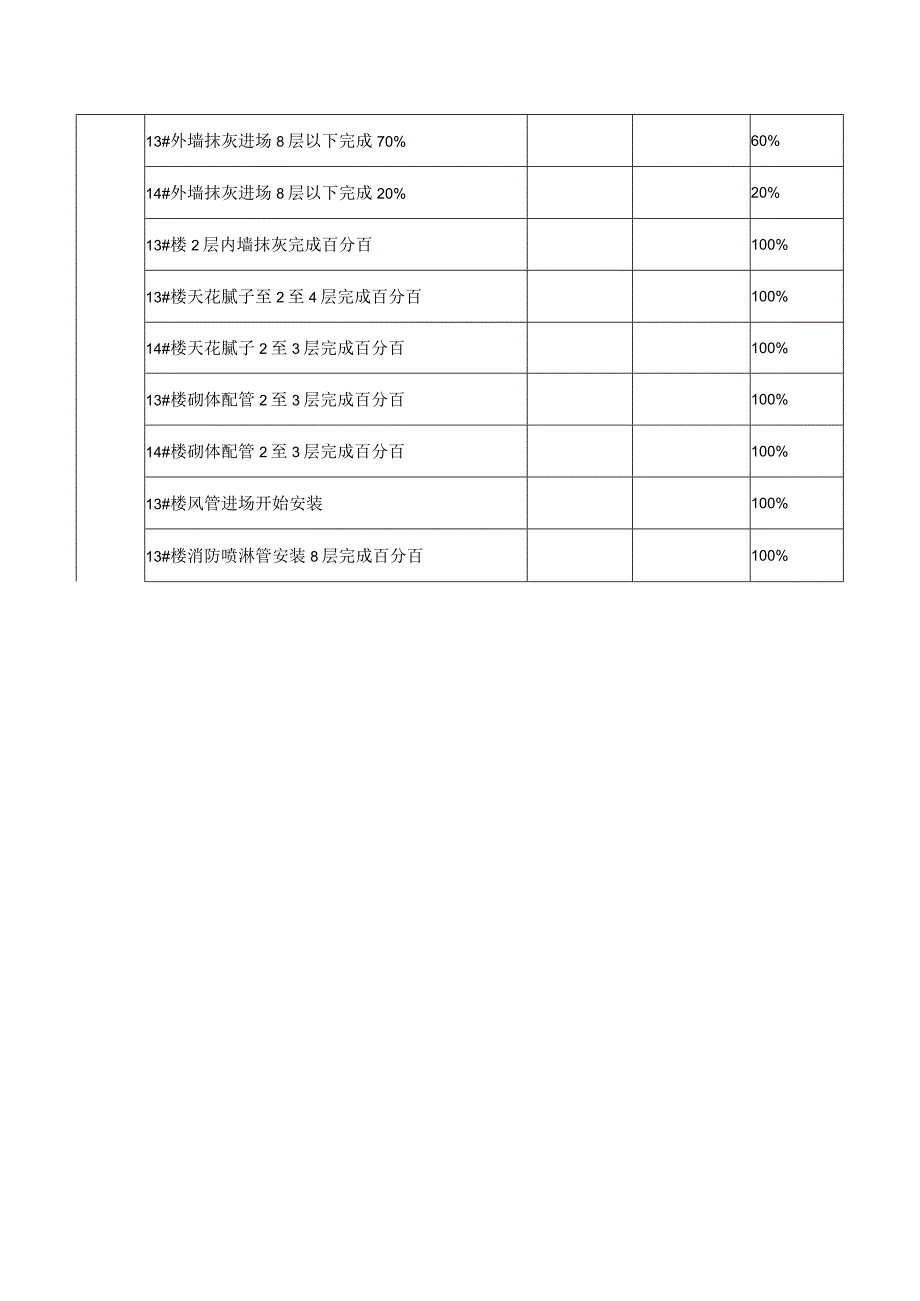

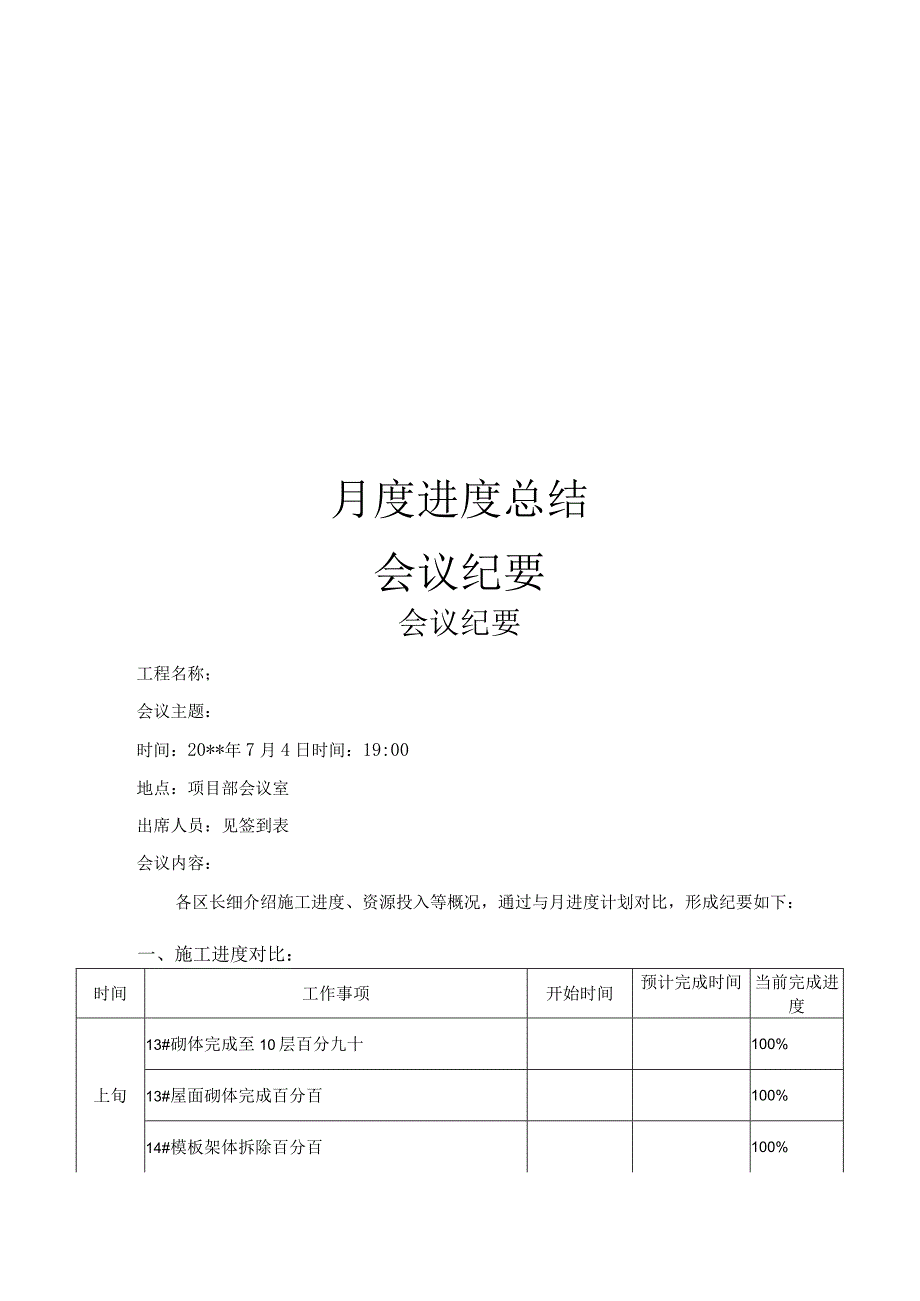

1、月度进度总结会议纪要会议纪要工程名称;会议主题:时间:20*年7月4日时间:19:00地点:项目部会议室出席人员:见签到表会议内容:各区长细介绍施工进度、资源投入等概况,通过与月进度计划对比,形成纪要如下:一、施工进度对比:时间工作事项开始时间预计完成时间当前完成进度上旬13#砌体完成至10层百分九十100%13#屋面砌体完成百分百100%14#模板架体拆除百分百100%13#外墙抹灰进场8层以下完成70%60%14#外墙抹灰进场8层以下完成20%20%13#楼2层内墙抹灰完成百分百100%13#楼天花腻子至2至4层完成百分百100%14#楼天花腻子2至3层完成百分百100%13#楼砌体配管2

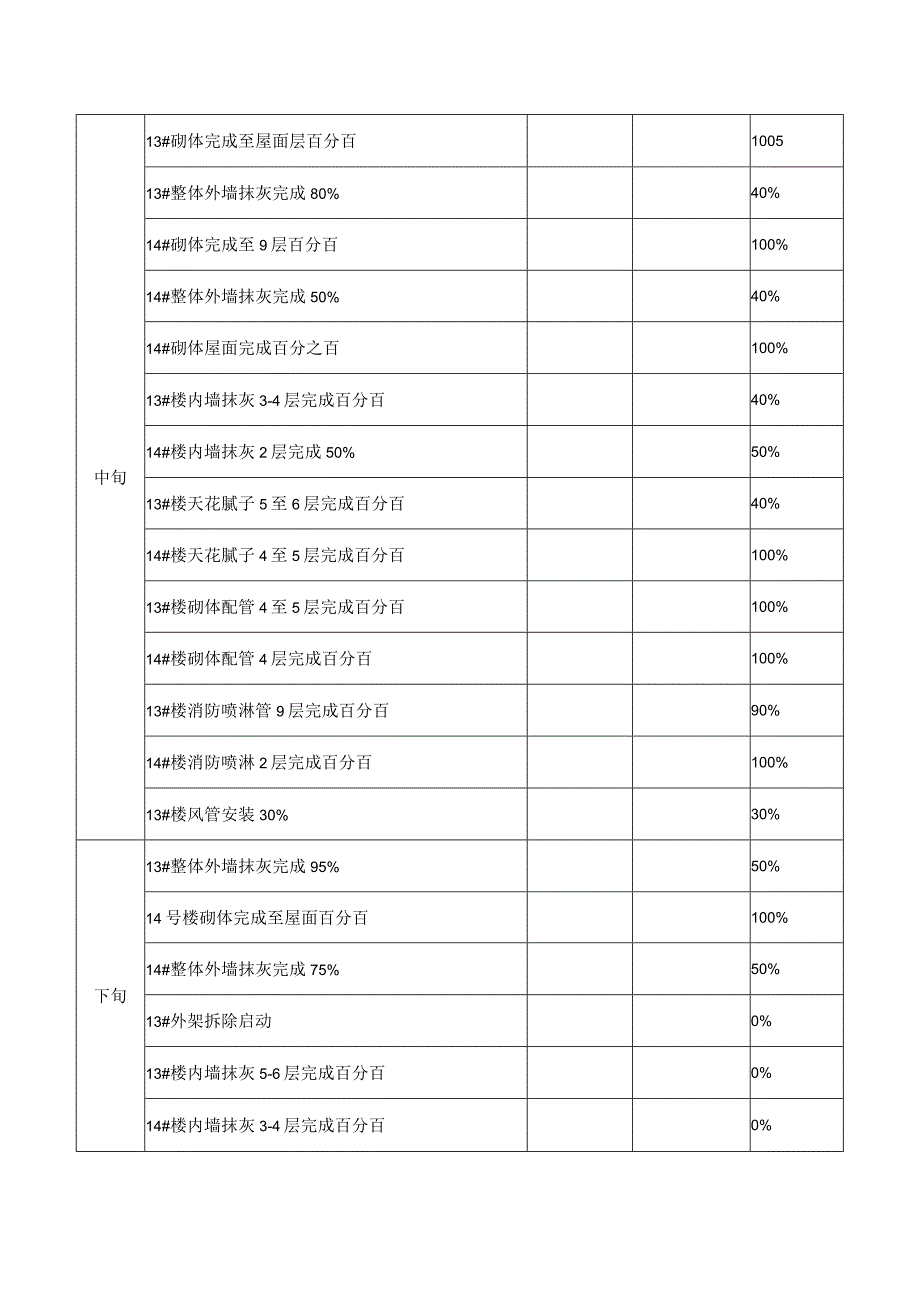

2、至3层完成百分百100%14#楼砌体配管2至3层完成百分百100%13#楼风管进场开始安装100%13#楼消防喷淋管安装8层完成百分百100%中旬13#砌体完成至屋面层百分百100513#整体外墙抹灰完成80%40%14#砌体完成至9层百分百100%14#整体外墙抹灰完成50%40%14#砌体屋面完成百分之百100%13#楼内墙抹灰3-4层完成百分百40%14#楼内墙抹灰2层完成50%50%13#楼天花腻子5至6层完成百分百40%14#楼天花腻子4至5层完成百分百100%13#楼砌体配管4至5层完成百分百100%14#楼砌体配管4层完成百分百100%13#楼消防喷淋管9层完成百分百90%14#
3、楼消防喷淋2层完成百分百100%13#楼风管安装30%30%下旬13#整体外墙抹灰完成95%50%14号楼砌体完成至屋面百分百100%14#整体外墙抹灰完成75%50%13#外架拆除启动0%13#楼内墙抹灰5-6层完成百分百0%14#楼内墙抹灰3-4层完成百分百0%13#楼天花腻子7层完成百分百10%14#楼天花腻子6层完成百分百100%13#楼砌体配管6至7层完成百分百0%14#楼砌体配管5层完成百分百0%13#楼风管安装60%40%二、致使工程滞后原因:1、近期降雨较多,影响内外墙抹灰施工进度;2、天花腻子施工调整至14号楼,导致13号楼进度滞后,14号楼进度提前。三、工程滞后抢工措施:1
4、3号楼:增加作业人员安排工人加班。14号楼:增加作业人员安排工人加班。四、需协调的相关事宜:暂无。五、七月份进度目标:时间工作事项开始时间预计完成时间备注上旬13#楼外墙抹灰整体完成60%14#楼外墙抹灰整体完成60%13#楼5-7层内墙抹灰完成50%14#楼4-6层内墙抹灰完成80%13#楼铝合金窗框安装整体完成60%14#楼铝合金窗框安装整体完成60%13#楼5-6层天花腻子完成100%14#楼7层天花腻子完成100%13#楼外墙腻子整体完成30%1仲楼外墙腻子整体完成30%13号楼砌体配管2-7层完成100%14号楼砌体配管2-7层完成100%13号楼喷淋完成50%14号楼喷淋完成20%
5、13号楼竖井风管完成15%中旬13井楼外墙抹灰整体完成75%14#楼外墙抹灰整体完成75%13#楼5-7层内墙抹灰完成100%14#楼4-6层内墙抹灰完成100%14#楼7-9层内墙抹灰完成20%13#楼铝合金窗框安装整体完成80%14#楼铝合金窗框安装整体完成80%13#楼7-8层天花腻子完成100%14#楼8层天花腻子完成100%13#楼外墙腻子整体完成50%14#楼外墙腻子整体完成50%13号楼砌体配管8-10层完成30%14号楼砌体配管8-9层完成30%13号楼喷淋完成60%14号楼喷淋完成30%13号楼竖井风管完成50%下旬13#楼外墙抹灰整体完成90%14#楼外墙抹灰整体完成90%13#楼8-10层内墙抹灰完成50%14#楼7-9层内墙抹灰完成70%13#楼铝合金窗框安装整体完成100%14#楼铝合金窗框安装整体完成100%13#楼9层天花腻子完成100%14#楼9层天花腻子完成100%13#楼外墙腻子整体完成70%14#楼外墙腻子整体完成70%13号楼砌体配管8-10层完成80%14号楼砌体配管8-9层完成80%13号楼喷淋完成70%14号楼喷淋完成40%13号楼竖井风管完成80%
