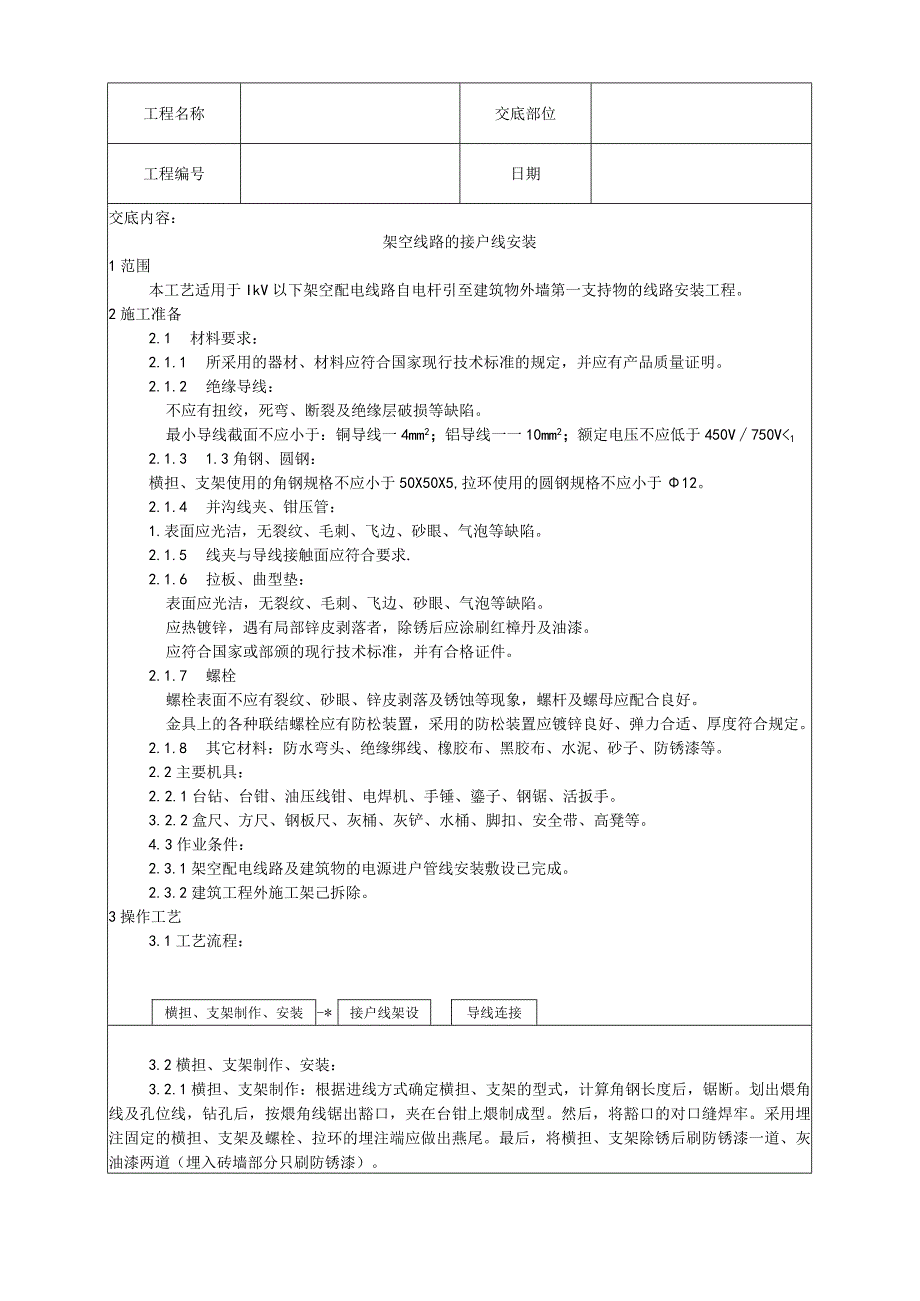

1、工程名称交底部位工程编号日期交底内容:架空线路的接户线安装1范围本工艺适用于IkV以下架空配电线路自电杆引至建筑物外墙第一支持物的线路安装工程。2施工准备2.1 材料要求:2.1.1 所采用的器材、材料应符合国家现行技术标准的规定,并应有产品质量证明。2.1.2 绝缘导线:不应有扭绞,死弯、断裂及绝缘层破损等缺陷。最小导线截面不应小于:铜导线一4mm2;铝导线一一10mm2;额定电压不应低于450V750V5025-5012016及以下8070-1202002 .5接户线及其装置的防雷、接地应符合设计要求。3 .6导线连接:首先量好导线的长度,削出线芯,找对相序后,进行导线连接。然后,将接头用

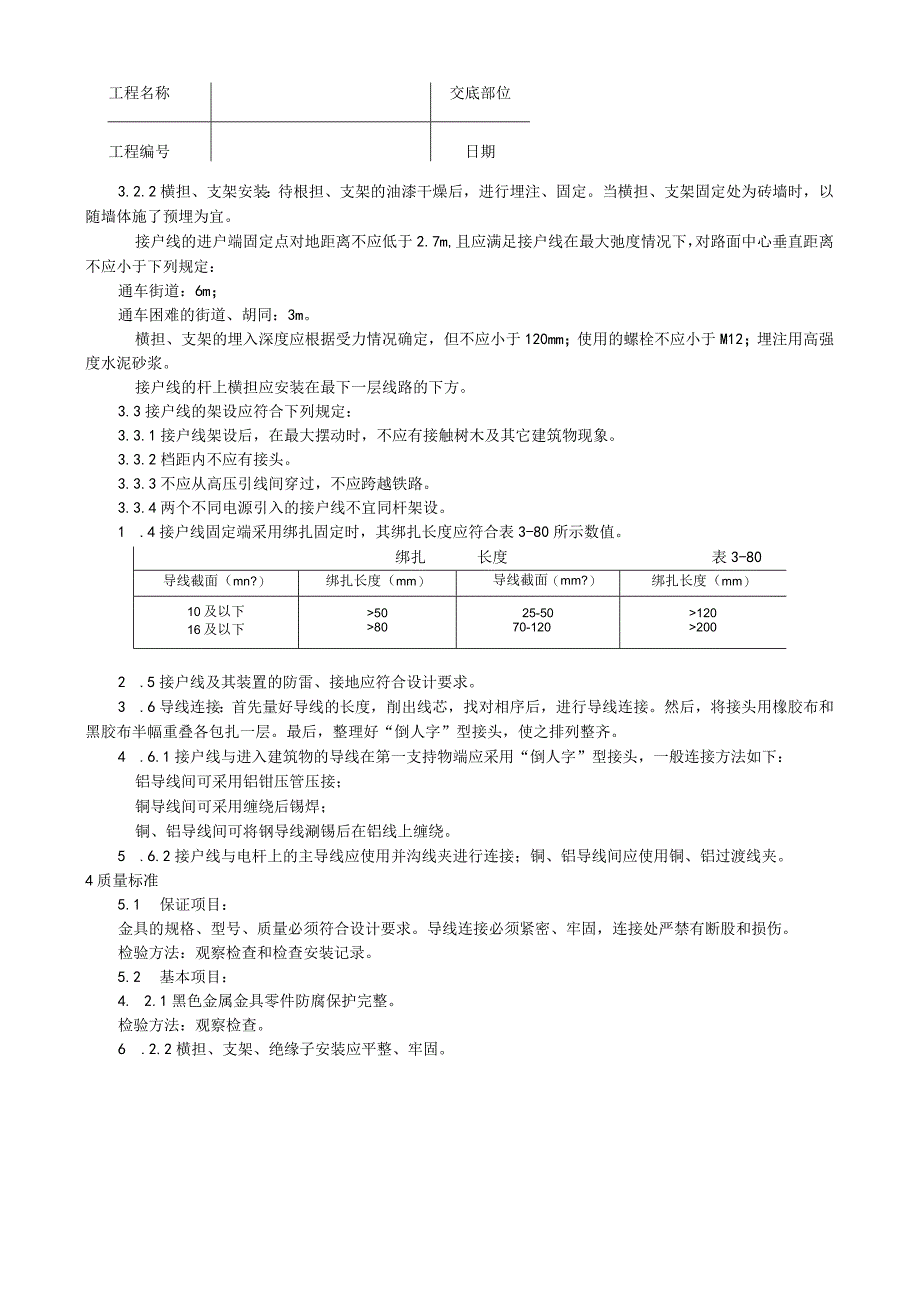

2、橡胶布和黑胶布半幅重叠各包扎一层。最后,整理好“倒人字”型接头,使之排列整齐。4 .6.1接户线与进入建筑物的导线在第一支持物端应采用“倒人字”型接头,一般连接方法如下:铝导线间可采用铝钳压管压接;铜导线间可采用缠绕后锡焊;铜、铝导线间可将钢导线涮锡后在铝线上缠绕。5 .6.2接户线与电杆上的主导线应使用并沟线夹进行连接;铜、铝导线间应使用铜、铝过渡线夹。4质量标准5.1 保证项目:金具的规格、型号、质量必须符合设计要求。导线连接必须紧密、牢固,连接处严禁有断股和损伤。检验方法:观察检查和检查安装记录。5.2 基本项目:4. 2.1黑色金属金具零件防腐保护完整。检验方法:观察检查。6 .2.2

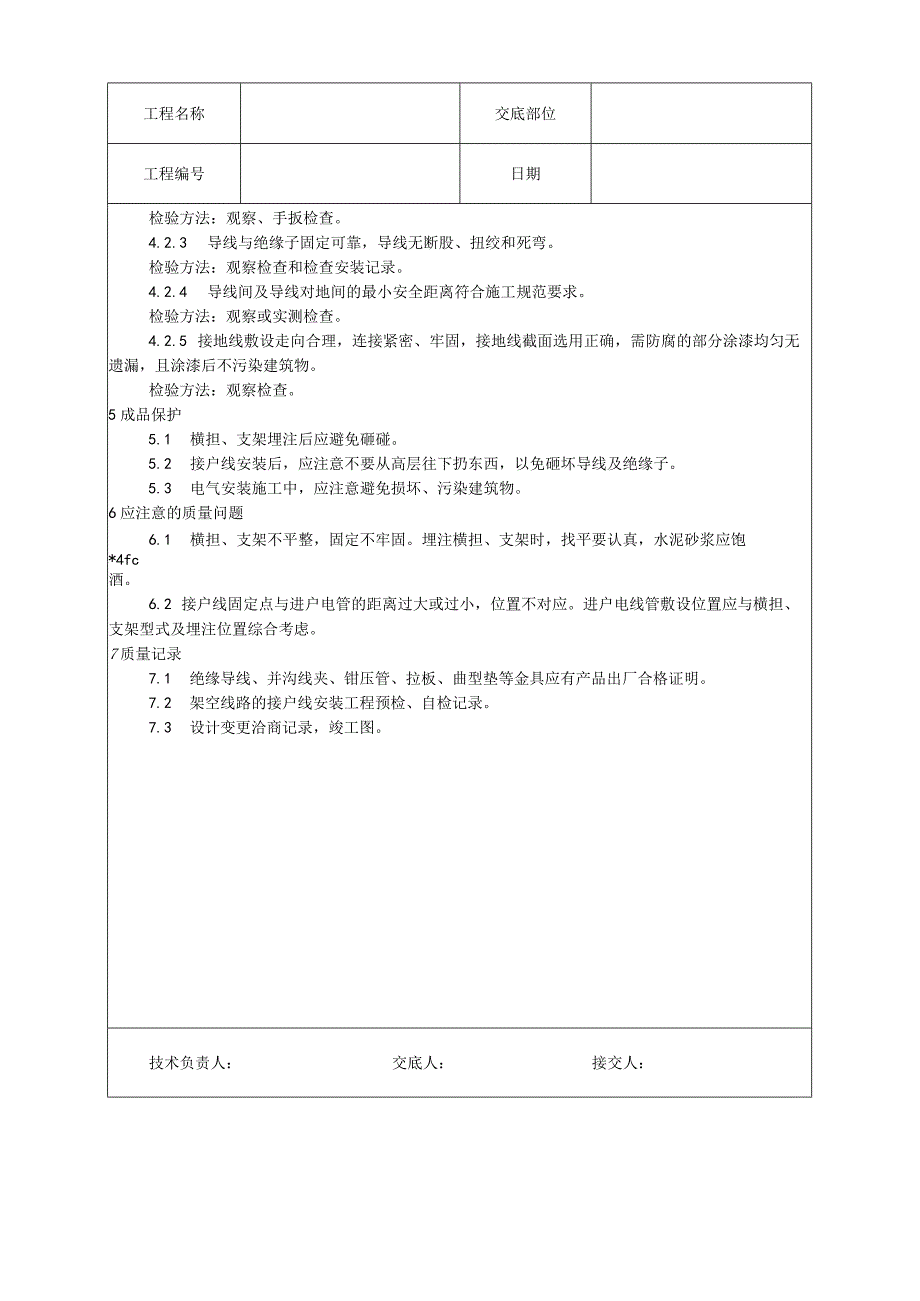

3、横担、支架、绝缘子安装应平整、牢固。工程名称交底部位工程编号日期检验方法:观察、手扳检查。4.2.3 导线与绝缘子固定可靠,导线无断股、扭绞和死弯。检验方法:观察检查和检查安装记录。4.2.4 导线间及导线对地间的最小安全距离符合施工规范要求。检验方法:观察或实测检查。4.2.5 接地线敷设走向合理,连接紧密、牢固,接地线截面选用正确,需防腐的部分涂漆均匀无遗漏,且涂漆后不污染建筑物。检验方法:观察检查。5成品保护5.1 横担、支架埋注后应避免砸碰。5.2 接户线安装后,应注意不要从高层往下扔东西,以免砸坏导线及绝缘子。5.3 电气安装施工中,应注意避免损坏、污染建筑物。6应注意的质量问题6.

4、1 横担、支架不平整,固定不牢固。埋注横担、支架时,找平要认真,水泥砂浆应饱*4fc酒。6.2 接户线固定点与进户电管的距离过大或过小,位置不对应。进户电线管敷设位置应与横担、支架型式及埋注位置综合考虑。7质量记录7.1 绝缘导线、并沟线夹、钳压管、拉板、曲型垫等金具应有产品出厂合格证明。7.2 架空线路的接户线安装工程预检、自检记录。7.3 设计变更洽商记录,竣工图。技术负责人:交底人:接交人:施工现场安全施工注意事项:1、施工人员进入施工现场前,必须要进行施工安全、消防知识的教育和考核工作,对考核不合格的职工,禁止进入施工现场参加施工。2、进入施工现场必须戴好安全帽,系好帽带,并正确使用个

5、人劳动防护用品.3、严格执行操作规程,不得违章指挥和违章作业,对违章作业的指令有权拒绝并有责任制止他人违章作业。4、施工作业时必须正确穿戴个人防护用品,进入施工现场必须戴安全帽。不许私自用火,严禁酒后操作。5、穿拖鞋、高跟鞋、赤脚或赤膊不准进入施工现场。6、穿硬底鞋不得进行登高作业。7、在高空、钢筋、结构上作业时,一定要穿防滑鞋.8、现场用电,一定要有专人管理,同时设专用配电箱,严禁乱接乱拉,采取用电挂牌制度,尤其杜绝违章作业,防止人身、线路,设备事故的发生。9、电钻、电锤、电焊机等电动机具用电、配电箱必须要有漏电保护装置和良好的接地保护地线,所有电动机具和线缆必须定期检查,保证绝缘良好,使用

6、电动机具时应穿绝缘鞋,戴绝缘手套。10、工地施工照明用电,必须使用36伏以下安全电压,所有电器机具在不使用时,必须随时切断电源,防止烧坏设备.11、在用喷灯、电焊机以及必要生火的地方,要填写用火申请登记和设专人看管,随带消防器材等,保证消防措施的落实。施焊时,特别注意检查下方有无易燃物,并做好相应的防护,用完后要检查,确认无火后再离开.12、未经安全教育培训合格不得上岗,非操作者严禁进入危险区域;特种作业必须持特种作业资格证上岗。13、凡2m以上的高处作业无安全设施,必须系好安全带;安全带必须先挂牢后再作业。14、高处作业材料和工具等物件不得上抛下掷.15、从事高空作业人员要定期体验。凡患有高血压、心脏病、贫血症、癫痫病以及不适于高空作业的人员,不得从事高空作业。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 电气安装工程

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
