架空线路工程杆塔施工[全].docx

上传人:p** 文档编号:408858 上传时间:2023-08-10 格式:DOCX 页数:5 大小:17.94KB
下载 相关 举报
架空线路工程杆塔施工[全].docx_第1页
第1页 / 共5页
架空线路工程杆塔施工[全].docx_第2页
第2页 / 共5页
架空线路工程杆塔施工[全].docx_第3页
第3页 / 共5页
架空线路工程杆塔施工[全].docx_第4页
第4页 / 共5页
架空线路工程杆塔施工[全].docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《架空线路工程杆塔施工[全].docx》由会员分享,可在线阅读,更多相关《架空线路工程杆塔施工[全].docx(5页珍藏版)》请在第壹文秘上搜索。

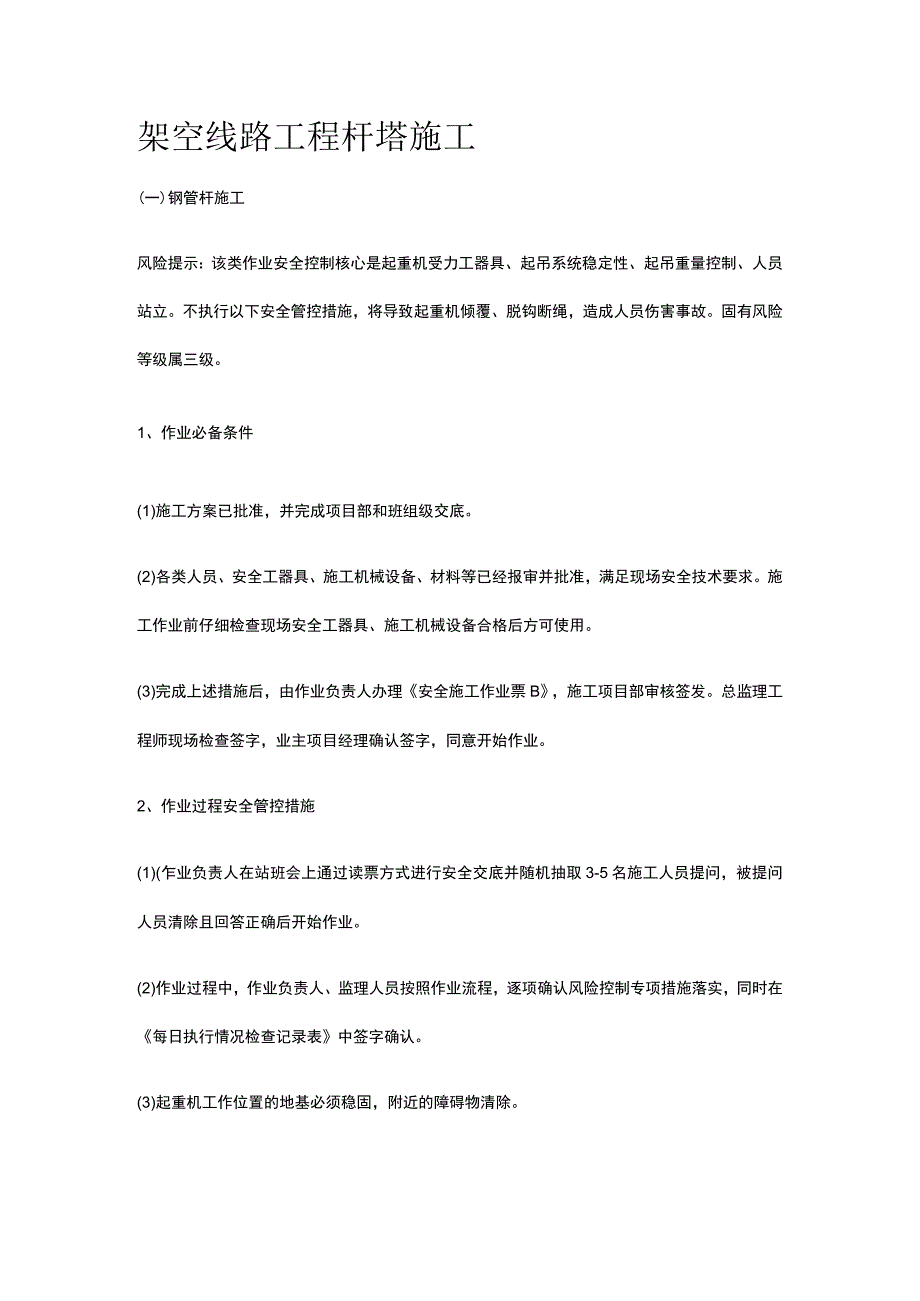

1、架空线路工程杆塔施工(一)钢管杆施工风险提示:该类作业安全控制核心是起重机受力工器具、起吊系统稳定性、起吊重量控制、人员站立。不执行以下安全管控措施,将导致起重机倾覆、脱钩断绳,造成人员伤害事故。固有风险等级属三级。1、作业必备条件(1)施工方案已批准,并完成项目部和班组级交底。(2)各类人员、安全工器具、施工机械设备、材料等已经报审并批准,满足现场安全技术要求。施工作业前仔细检查现场安全工器具、施工机械设备合格后方可使用。(3)完成上述措施后,由作业负责人办理安全施工作业票B,施工项目部审核签发。总监理工程师现场检查签字,业主项目经理确认签字,同意开始作业。2、作业过程安全管控措施(1)(乍

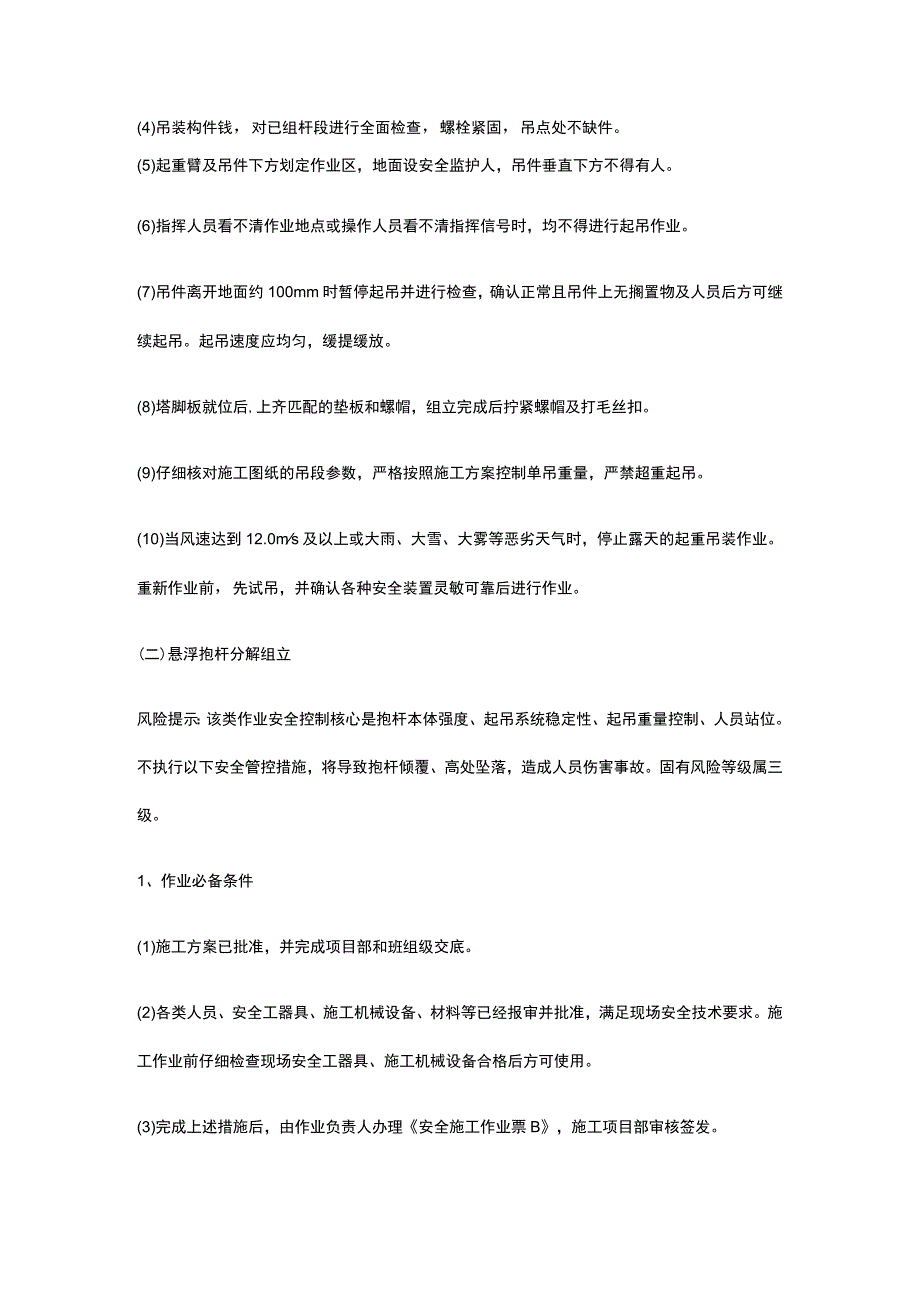

2、业负责人在站班会上通过读票方式进行安全交底并随机抽取3-5名施工人员提问,被提问人员清除且回答正确后开始作业。(2)作业过程中,作业负责人、监理人员按照作业流程,逐项确认风险控制专项措施落实,同时在每日执行情况检查记录表中签字确认。(3)起重机工作位置的地基必须稳固,附近的障碍物清除。(4)吊装构件钱,对已组杆段进行全面检查,螺栓紧固,吊点处不缺件。(5)起重臂及吊件下方划定作业区,地面设安全监护人,吊件垂直下方不得有人。(6)指挥人员看不清作业地点或操作人员看不清指挥信号时,均不得进行起吊作业。(7)吊件离开地面约100mm时暂停起吊并进行检查,确认正常且吊件上无搁置物及人员后方可继续起吊。

3、起吊速度应均匀,缓提缓放。(8)塔脚板就位后,上齐匹配的垫板和螺帽,组立完成后拧紧螺帽及打毛丝扣。(9)仔细核对施工图纸的吊段参数,严格按照施工方案控制单吊重量,严禁超重起吊。(10)当风速达到12.0ms及以上或大雨、大雪、大雾等恶劣天气时,停止露天的起重吊装作业。重新作业前,先试吊,并确认各种安全装置灵敏可靠后进行作业。(二)悬浮抱杆分解组立风险提示:该类作业安全控制核心是抱杆本体强度、起吊系统稳定性、起吊重量控制、人员站位。不执行以下安全管控措施,将导致抱杆倾覆、高处坠落,造成人员伤害事故。固有风险等级属三级。1、作业必备条件(1)施工方案已批准,并完成项目部和班组级交底。(2)各类人员

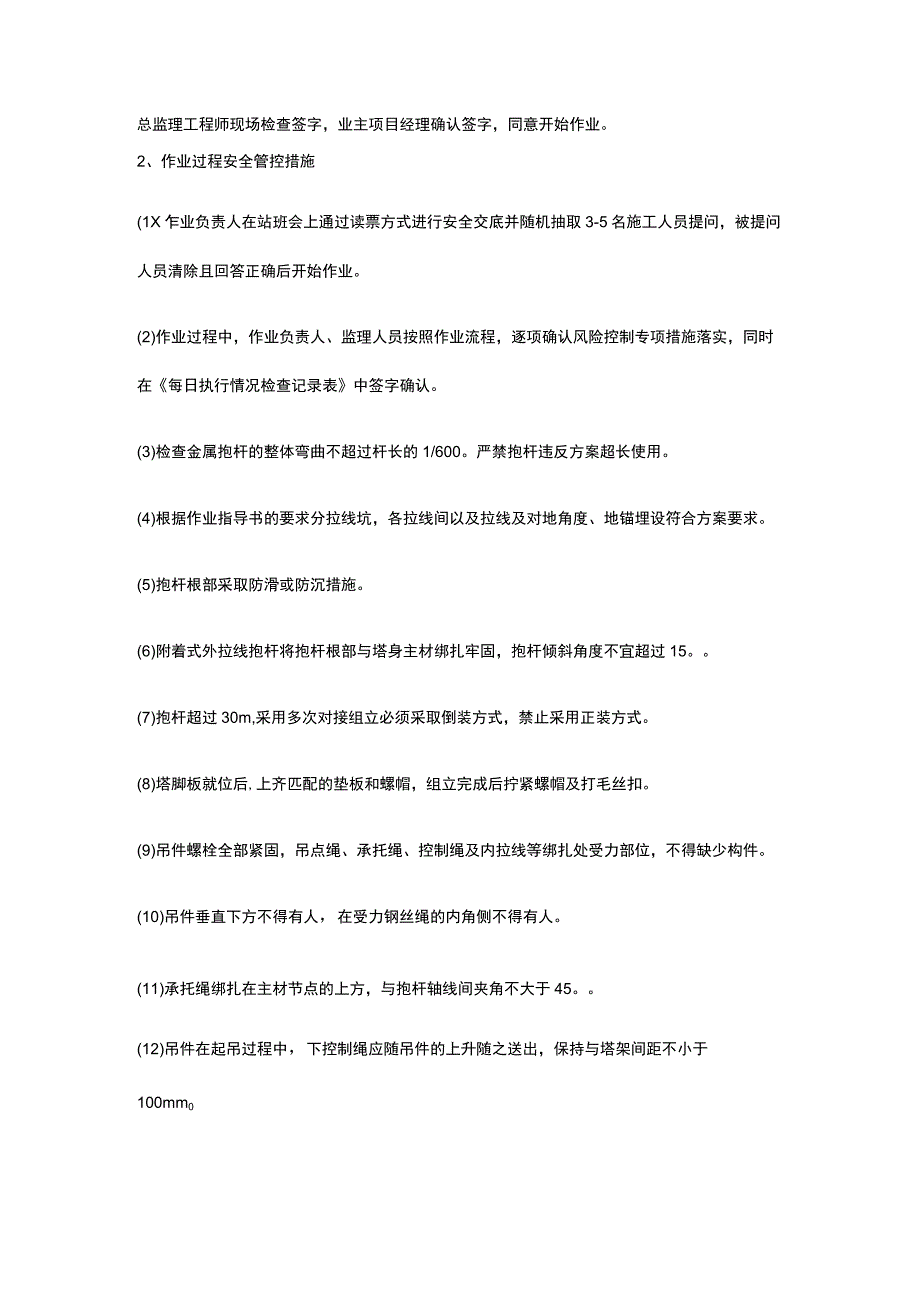

4、、安全工器具、施工机械设备、材料等已经报审并批准,满足现场安全技术要求。施工作业前仔细检查现场安全工器具、施工机械设备合格后方可使用。(3)完成上述措施后,由作业负责人办理安全施工作业票B,施工项目部审核签发。总监理工程师现场检查签字,业主项目经理确认签字,同意开始作业。2、作业过程安全管控措施(1X乍业负责人在站班会上通过读票方式进行安全交底并随机抽取3-5名施工人员提问,被提问人员清除且回答正确后开始作业。(2)作业过程中,作业负责人、监理人员按照作业流程,逐项确认风险控制专项措施落实,同时在每日执行情况检查记录表中签字确认。(3)检查金属抱杆的整体弯曲不超过杆长的1/600。严禁抱杆违反

5、方案超长使用。(4)根据作业指导书的要求分拉线坑,各拉线间以及拉线及对地角度、地锚埋设符合方案要求。(5)抱杆根部采取防滑或防沉措施。(6)附着式外拉线抱杆将抱杆根部与塔身主材绑扎牢固,抱杆倾斜角度不宜超过15。(7)抱杆超过30m,采用多次对接组立必须采取倒装方式,禁止采用正装方式。(8)塔脚板就位后,上齐匹配的垫板和螺帽,组立完成后拧紧螺帽及打毛丝扣。(9)吊件螺栓全部紧固,吊点绳、承托绳、控制绳及内拉线等绑扎处受力部位,不得缺少构件。(10)吊件垂直下方不得有人,在受力钢丝绳的内角侧不得有人。(11)承托绳绑扎在主材节点的上方,与抱杆轴线间夹角不大于45。(12)吊件在起吊过程中,下控制

6、绳应随吊件的上升随之送出,保持与塔架间距不小于100mm0(13)组装杆塔的材料及工器具禁止浮搁在已立的杆塔和抱杆上。(14)仔细核对施工图纸的吊段参数,严格按照施工方案控制单吊重量,严禁超重起吊。()整体立塔风险提示该类作业安全控制核心是临时地锚布置及埋设、抱杆系统的布置、起立过程控制、人员站立。不执行以下安全管控措施,将导致铁塔倾覆、物体打击、机械伤害,造成人员伤害事故。固有风险等级属三级。1、作业必备条件(1)施工方案已批准,并完成项目部和班组级交底。(2)各类人员、安全工器具、施工机械设备、材料等已经报审并批准,满足现场安全技术要求。施工作业前仔细检查现场安全工器具、施工机械设备合格后

7、方可使用。(3)完成上述措施后,由作业负责人办理安全施工作业票B,施工项目部审核签发。总监理工程师现场检查签字,业主项目经理确认签字,同意开始作业。2、作业过程安全管控措施(1)(乍业负责人在站班会上通过读票方式进行安全交底并随机抽取3-5名施工人员提问,被提问人员清除且回答正确后开始作业。(2)作业过程中,作业负责人、监理人员按照作业流程,逐项确认风险控制专项措施落实,同时在每日执行情况检查记录表中签字确认。(3)抱杆根部应采取防沉、防滑移措施。人字抱杆根部应保持在同一水平面上,并用钢丝绳连接牢固。(4)现场指挥人员站在能够观察到各个岗位的位置,在抱杆脱帽前应位于四点一线的垂直面上,不得站在总牵引地锚受力的前方。(5)吊件垂直下方不得有人,在受力钢丝绳的内角侧不得有人。(6)电杆根部监视人员应站在杆根侧面,下坑操作前停止牵引。(7)抱杆脱帽时,拉绳操作人必须站在抱用H(8)铁塔就位后,应将所有地脚螺栓的螺帽装齐拧紧后,方可拆除铁塔拉线及工器具

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 电气安装工程

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
