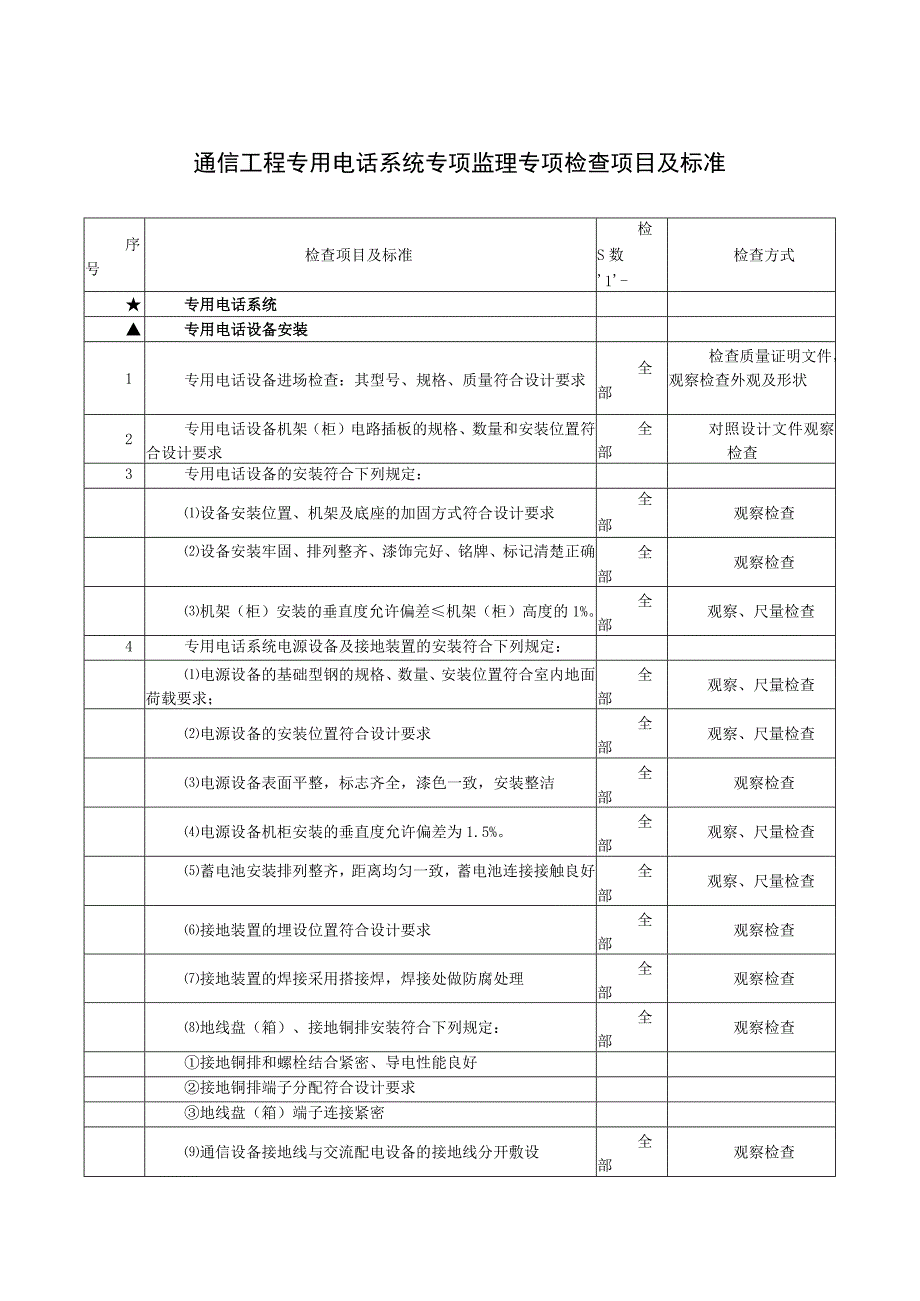

1、通信工程专用电话系统专项监理专项检查项目及标准序号检查项目及标准检S数1-检查方式专用电话系统专用电话设备安装1专用电话设备进场检查:其型号、规格、质量符合设计要求全部检查质量证明文件,观察检查外观及形状2专用电话设备机架(柜)电路插板的规格、数量和安装位置符合设计要求全部对照设计文件观察检查3专用电话设备的安装符合下列规定:设备安装位置、机架及底座的加固方式符合设计要求全部观察检查设备安装牢固、排列整齐、漆饰完好、铭牌、标记清楚正确全部观察检查机架(柜)安装的垂直度允许偏差机架(柜)高度的1%。全部观察、尺量检查4专用电话系统电源设备及接地装置的安装符合下列规定:电源设备的基础型钢的规格、数
2、量、安装位置符合室内地面荷载要求;全部观察、尺量检查电源设备的安装位置符合设计要求全部观察、尺量检查电源设备表面平整,标志齐全,漆色一致,安装整洁全部观察检查电源设备机柜安装的垂直度允许偏差为1.5%。全部观察、尺量检查蓄电池安装排列整齐,距离均匀一致,蓄电池连接接触良好全部观察、尺量检查接地装置的埋设位置符合设计要求全部观察检查接地装置的焊接采用搭接焊,焊接处做防腐处理全部观察检查地线盘(箱)、接地铜排安装符合下列规定:全部观察检查接地铜排和螺栓结合紧密、导电性能良好接地铜排端子分配符合设计要求地线盘(箱)端子连接紧密通信设备接地线与交流配电设备的接地线分开敷设全部观察检查专用电话设备配线1
3、专用电话设备配线电缆进场检查:其型号、规格、质量符合设计要求全部检查质量证明文件,观察检查外观及形状2专用电话设备的配线符合下列规定:配线电缆和电线的芯线无错线或断线、混线,中间无接头;配线电缆芯线间的绝缘电阻符合下列规定:全部见证试验音频配线电缆250MQ高频配线电缆2100MQ同轴配线电缆21000MQ音频配线电缆近端串音衰减N78dB全部见证试验光缆尾纤按标定的纤序连接设备;光缆尾纤单独布放并用垫衬固定,不得挤压、扭曲、捆绑;弯曲半径N50mm全部观察检查见证试验电源端子配线正确,配线两端的标志齐全全部观察检查见证试验设备地线必须连接良好全部见证试验电缆、电线的屏蔽护套接地可靠,并与接地
4、线就近连接全部观察检查3专用电话系统电源配线符合下列规定:电源设备配线用电源线采用整段线料,中间禁止有接头全部观察检查连接柜(箱)面板上的电器及控制板等可动部位的电源线采用多股铜芯软电源线,敷设长度有适当余留全部观察检查引入或引出交流不间断电源装置的电源线、缆和控制线、缆分开敷设,在电缆支架上平行敷设时保持150mm的距离个部观察、尺量检查直流电源线必须以线色区别正、负极性,直流电源正负极性严禁错接与短路,接触必须牢固;交流电源线必须以线色区别相线、零线、地线,严禁错接与短路,接触必须牢固个部观察检查4专用电话系统地线的布放符合下列规定:接地系统的接地类型、引入方式等符合设计要求全部观察检查通
5、信系统的以下部分须接地:全部观察检查通信电源设备的基础型钢、金属框架、装有电器的可开启的柜门通信设备、监控设备的机架、机壳电缆线路的金属护套和屏蔽层、防护用金属管路、金属桥架电源接地防雷接地电源系统接地保护或接零保护可靠,且有标识全观察检查部独立设置接地体的接地装置的接地电阻值满足以下规定:全部见证试验安全保护地接地电阻W10防雷接地电阻W10。联合地接地电阻4Q利用建筑物基础钢筋接地方式的接地电阻1Q全部见证试验5专用电话设备的配线还应符合下列规定:配线电缆、电线的走向、路由符合设计文件要求全部观察检查配线电缆在电缆走道上顺序平直排列;电缆槽道内配线顺直;配线电缆的弯曲半径2其外径的5倍全部
6、观察检查电缆芯线的编扎按色谱顺序分线,余留的芯线长度符合更换编扎线最长芯线的要求全部观察检查设备配线采用焊接时,焊接后芯线绝缘层无烫伤、开裂及后缩现象,绝缘层离开端子边缘露铜lmm全部观察、尺量检查、对号器检查端子设备配线采用绕接时,绕线严密、紧贴、无叠绕;铜线除去绝缘外皮后,在绕线柱上的最少匝数:当芯线直径为0.40.5mm时为6、8匝;O.61.Omm时为46匝;不接触绕线柱的芯线部分不宜露铜全部观察、尺量检查、对号器检查端子设备配线采用卡接时,卡接电缆芯线的卡接端子接触牢固全部观察、尺量检查、对号器检查端子高频线、低频线、电源线分开绑扎,交、直流配线分开布放全部观察检查专用电话系统指标检
7、测及功能检验1调度台至值班台间的传输损耗W7dB;模拟调度电话的端对端最大衰减符合设计要求,且W30dB全部见证试验2调度电话的功能满足以下要求:全部见证试验告警及通信显示正确调度台以不同呼叫方式呼叫时,其调度分机接收准确调度台对调度分机摘挂机显示功能正常调度台与调度分机间的相互通话清晰正常调度台对各调度分机具有选呼、组呼、群呼功能,并在任何情况下不发生阻塞现象(6)调度分机可对调度台进行一般呼叫和紧急呼叫备用通道倒换正常特服电话功能符合设计要求3站内集中电话的功能满足以下要求:全部见证试验值班台或分机的呼入、呼出及组呼时,灯亮、铃响分机呼入或呼出时的锁闭性能可靠回铃音及通话清晰正常交直流电源
8、转换电路动作准确值班台对其各分机之间的通话可进行监听、插话、强拆分机具有延时热线功能,在规定时间内不拨号自动与值班台接通4站间电话功能满足以下要求:全部见证试验用户摘机即能迅速且无阻塞地沟通两车站值班员之间通话联络在车站值班台上有相应的热键及相对应的独立显示灯区分上下行车站回铃音及通话清晰正常5紧急电话功能满足以下要求:全部见证试验用户摘机即连接至车控室值班台上在车站值班台上有相应的显示灯回铃音及通话清晰正常6会议电话功能满足以下要求:全部见证试验告警设施显示准确主席台与分机送话时,受话清晰,无失真和振鸣主席台可随意增、减分机用户,且不影响会议电话的进行接口电平应符合设计规定7录音设备功能满足以下要求:全部见证试验录音设备能对调度台与调度分机之间的通话内容及通话时间、分机号等信息进行记录对所有录音可分别按日期、时间、通道号进行搜索录音保存时间符合设计要求;专用电话系统网管功能检验1专用电话系统网管功能符合以下规定:专用电话系统网管终端具有图形实时显示功能全部见证试验专用电话系统的人机命令功能符合设计要求全部见证试验专用电话系统的的故障诊断、告警功能符合设计要求全部见证试验专用电话系统的维护管理功能符合设计要求全部见证试验专用电话系统对远端模块的集中维护功能符合设计要求全部见证试验专用电话系统的计费及话务统计功能符合设计要求全见证试验部
