《设备搬迁及恢复生产技术要求商务条款.docx》由会员分享,可在线阅读,更多相关《设备搬迁及恢复生产技术要求商务条款.docx(5页珍藏版)》请在第壹文秘上搜索。

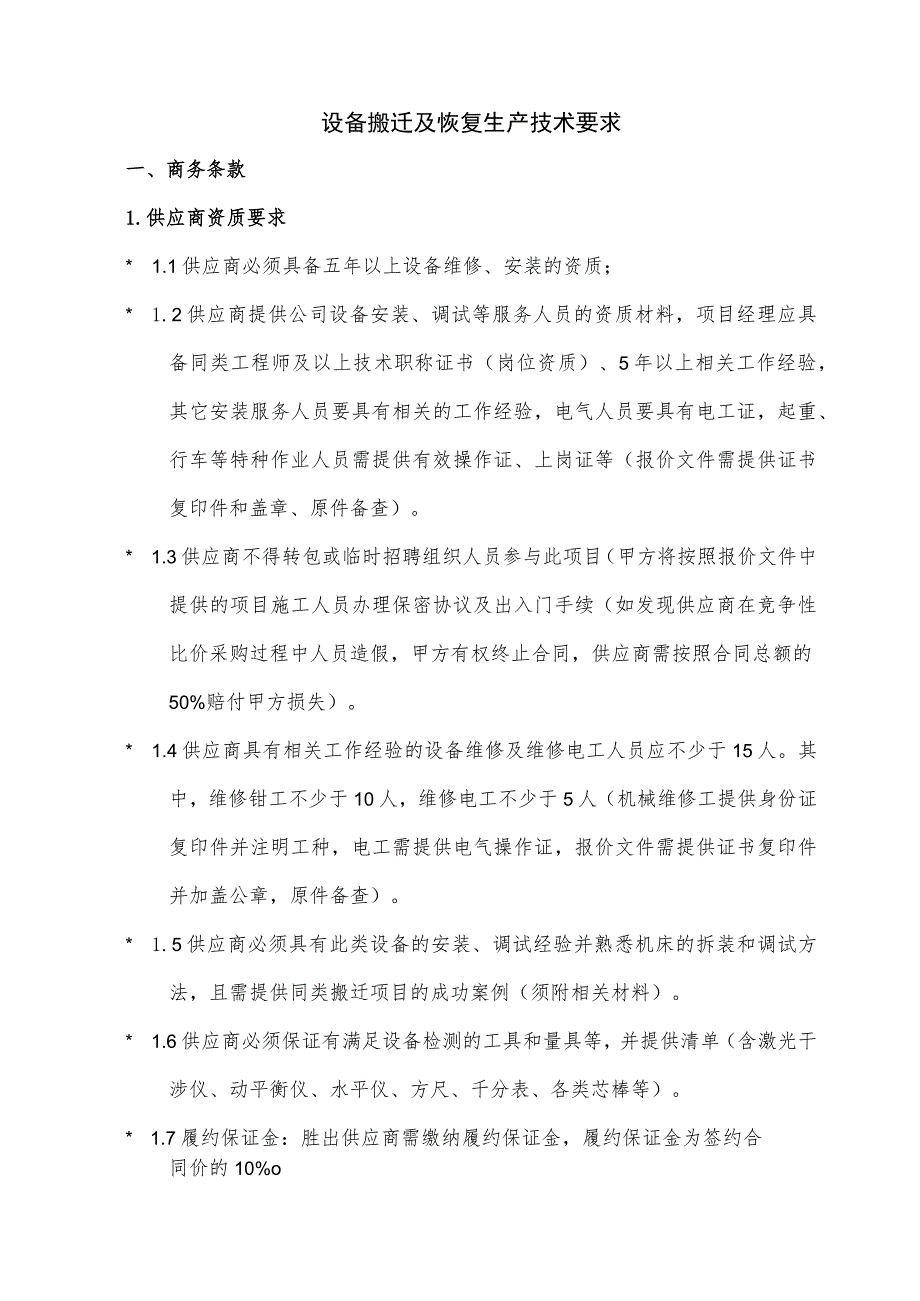

1、设备搬迁及恢复生产技术要求一、商务条款1.供应商资质要求* 1.1供应商必须具备五年以上设备维修、安装的资质;* 1.2供应商提供公司设备安装、调试等服务人员的资质材料,项目经理应具备同类工程师及以上技术职称证书(岗位资质)、5年以上相关工作经验,其它安装服务人员要具有相关的工作经验,电气人员要具有电工证,起重、行车等特种作业人员需提供有效操作证、上岗证等(报价文件需提供证书复印件和盖章、原件备查)。* 1.3供应商不得转包或临时招聘组织人员参与此项目(甲方将按照报价文件中提供的项目施工人员办理保密协议及出入门手续(如发现供应商在竞争性比价采购过程中人员造假,甲方有权终止合同,供应商需按照合同
2、总额的50%赔付甲方损失)。* 1.4供应商具有相关工作经验的设备维修及维修电工人员应不少于15人。其中,维修钳工不少于10人,维修电工不少于5人(机械维修工提供身份证复印件并注明工种,电工需提供电气操作证,报价文件需提供证书复印件并加盖公章,原件备查)。* 1.5供应商必须具有此类设备的安装、调试经验并熟悉机床的拆装和调试方法,且需提供同类搬迁项目的成功案例(须附相关材料)。* 1.6供应商必须保证有满足设备检测的工具和量具等,并提供清单(含激光干涉仪、动平衡仪、水平仪、方尺、千分表、各类芯棒等)。* 1.7履约保证金:胜出供应商需缴纳履约保证金,履约保证金为签约合同价的10%o二、技术条款

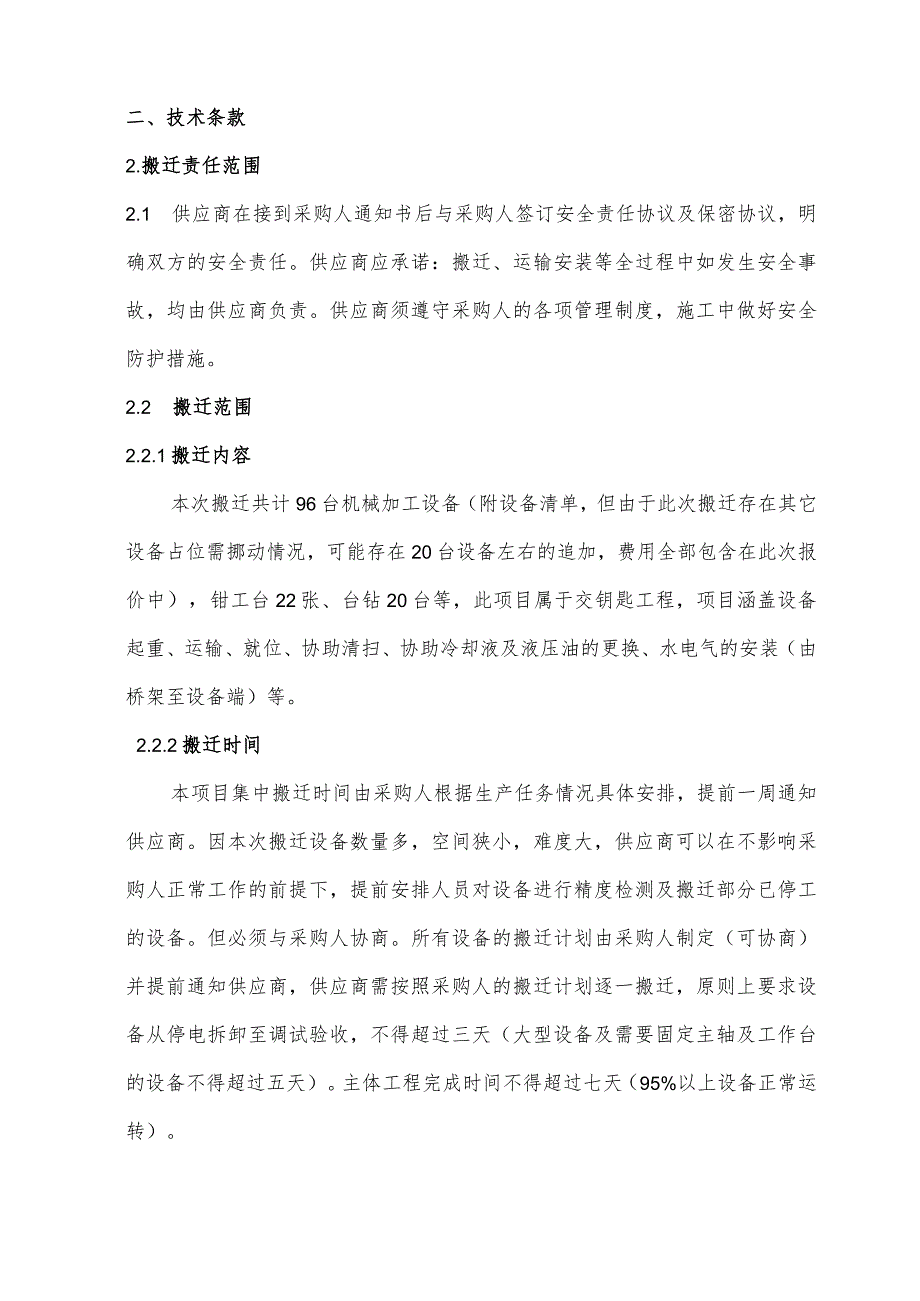

3、2.搬迁责任范围2.1 供应商在接到采购人通知书后与采购人签订安全责任协议及保密协议,明确双方的安全责任。供应商应承诺:搬迁、运输安装等全过程中如发生安全事故,均由供应商负责。供应商须遵守采购人的各项管理制度,施工中做好安全防护措施。2.2 搬迁范围2.2.1搬迁内容本次搬迁共计96台机械加工设备(附设备清单,但由于此次搬迁存在其它设备占位需挪动情况,可能存在20台设备左右的追加,费用全部包含在此次报价中),钳工台22张、台钻20台等,此项目属于交钥匙工程,项目涵盖设备起重、运输、就位、协助清扫、协助冷却液及液压油的更换、水电气的安装(由桥架至设备端)等。2.2.2搬迁时间本项目集中搬迁时间由

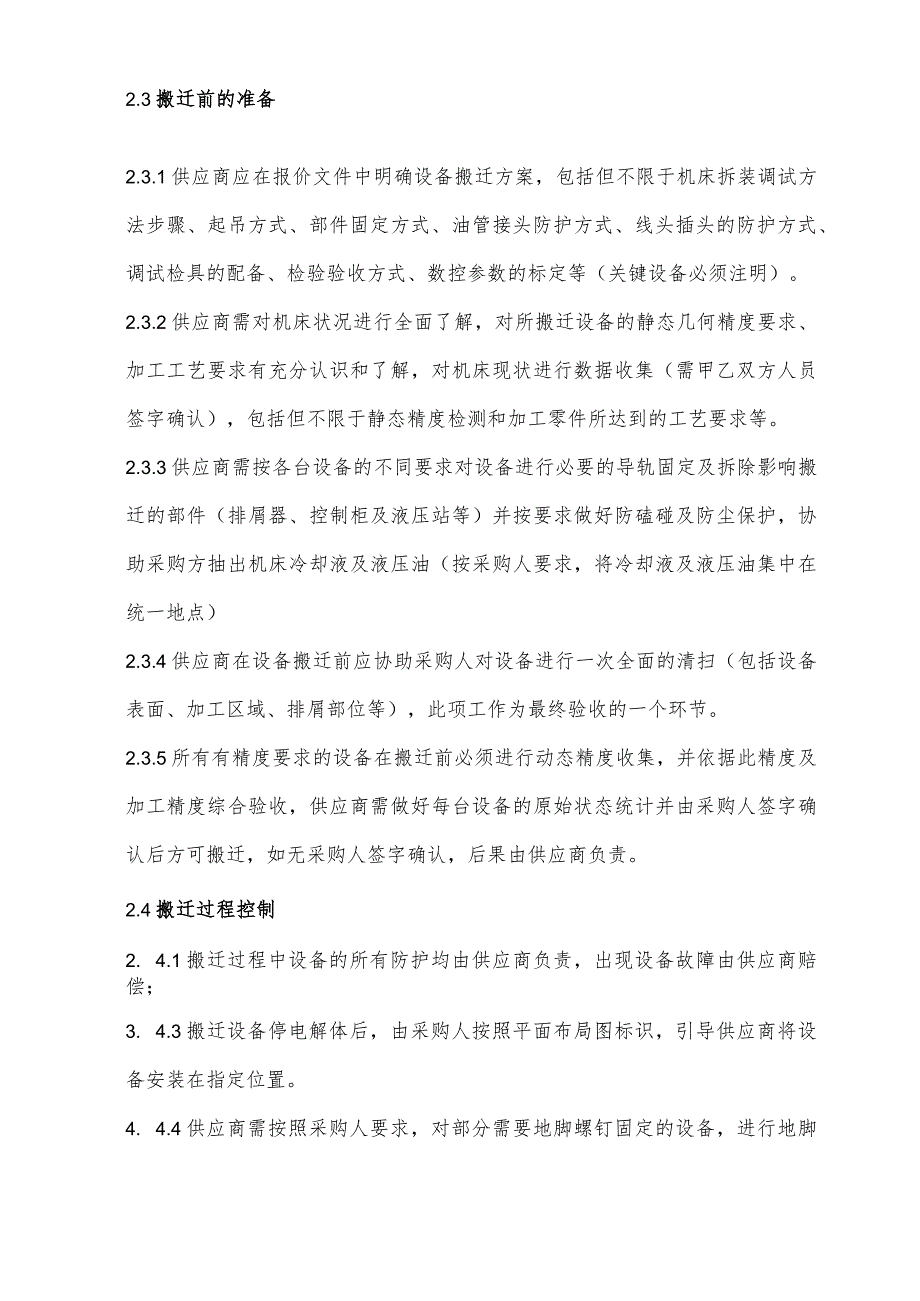

4、采购人根据生产任务情况具体安排,提前一周通知供应商。因本次搬迁设备数量多,空间狭小,难度大,供应商可以在不影响采购人正常工作的前提下,提前安排人员对设备进行精度检测及搬迁部分已停工的设备。但必须与采购人协商。所有设备的搬迁计划由采购人制定(可协商)并提前通知供应商,供应商需按照采购人的搬迁计划逐一搬迁,原则上要求设备从停电拆卸至调试验收,不得超过三天(大型设备及需要固定主轴及工作台的设备不得超过五天)。主体工程完成时间不得超过七天(95%以上设备正常运转)。2.3搬迁前的准备2.3.1供应商应在报价文件中明确设备搬迁方案,包括但不限于机床拆装调试方法步骤、起吊方式、部件固定方式、油管接头防护方
5、式、线头插头的防护方式、调试检具的配备、检验验收方式、数控参数的标定等(关键设备必须注明)。2.3.2供应商需对机床状况进行全面了解,对所搬迁设备的静态几何精度要求、加工工艺要求有充分认识和了解,对机床现状进行数据收集(需甲乙双方人员签字确认),包括但不限于静态精度检测和加工零件所达到的工艺要求等。2.3.3供应商需按各台设备的不同要求对设备进行必要的导轨固定及拆除影响搬迁的部件(排屑器、控制柜及液压站等)并按要求做好防磕碰及防尘保护,协助采购方抽出机床冷却液及液压油(按采购人要求,将冷却液及液压油集中在统一地点)2.3.4供应商在设备搬迁前应协助采购人对设备进行一次全面的清扫(包括设备表面、
6、加工区域、排屑部位等),此项工作为最终验收的一个环节。2.3.5所有有精度要求的设备在搬迁前必须进行动态精度收集,并依据此精度及加工精度综合验收,供应商需做好每台设备的原始状态统计并由采购人签字确认后方可搬迁,如无采购人签字确认,后果由供应商负责。2.4搬迁过程控制2. 4.1搬迁过程中设备的所有防护均由供应商负责,出现设备故障由供应商赔偿;3. 4.3搬迁设备停电解体后,由采购人按照平面布局图标识,引导供应商将设备安装在指定位置。4. 4.4供应商需按照采购人要求,对部分需要地脚螺钉固定的设备,进行地脚螺钉的安装(所有地脚螺钉及及水泥灌浆均由供应商提供)。对需要上接油盆的设备,进行接油盆安装
7、(接油盆由采购人提供)。5. 4.5设备安装到位后,供应商需尽快的进行水电气的恢复工作(所需所有材料均由供应商负责),原则上如原设备的电线电缆未出现破损,可使用设备原电线电缆,但采购人要求更换的,供应商必须更换。6. 4.6供应商在设备验收前,需协助采购人对设备的冷却液及液压油进行添加补充(所有材料由采购人提供,供应商需按照采购人的要求添加)。3、验收要求3.1静态几何精度及安装精度达到出厂要求,双方已确认机床使用磨损的部位但能保证加工精度要求的可以放宽,但必须满足采购人加工工艺要求;3. 2达到或超过搬迁前的精度检测;3. 3设备到达验收标准并由双方签字确认(采购人由设备使用部门及设备管理部
8、门同时签字确认)。7. 4水电气安装需要符合国标要求并满足采购人要求8. 报价方式报价中包含所有安装辅材及运输费、吊装费、安装费调试费等。9. 安全9.1 设备安装调试实施过程中,供应商应派项目负责人,负责现场施工进度、施工质量。供应商负责自己施工人员的安全,并遵守采购人的相关安全条例,负责施工现场的安全。9.2 施工过程中,因供应商违章作业造成的人员伤害及财产损失,由供应商承担责任。9.3 供应商每天收工前需对施工现场进行清理,避免有不安全隐患存在。9.4 设备交付前,供应商人员负责清理现场,将杂物运至采购人指定的推放地点。10. 约责任10.1 应商在机床搬迁过程由于自身技术水平、搬迁组织等原因造成的不能按22.2条款如期交付,每推迟一周,扣除此次搬迁费用的10%。10.2 因采购人原因造成的延期,供应商不承担违约责任。10.3 应商造成机床在搬迁过程中部件损失或精度达不到搬迁前的水平,供应商应承担全部经济损失,损坏件按原件更换,精度损失按机床原值估价。10.4 供应商在拆、装、调过程中,存在违章操作或安装调试质量问题(如该清理的地方未清理、该固定的地方未固定、使用劣质辅材、未按方案进行的等)或不服从采购人管理,采购人有权终止合同,供应商承担采购人全部损失。
