《土方开挖工程应急预案.docx》由会员分享,可在线阅读,更多相关《土方开挖工程应急预案.docx(11页珍藏版)》请在第壹文秘上搜索。
1、祥瑞东方城9#楼方开挖应急救援预案编制人:_审核人:审批人:武汉常博建立集团二零一七年五月土方开挖工程应急预案1目的土方坍塌是土方开挖工程常常发生的平安事故,在施工前加强岗 前学习培训I,施工中实行正确的平安操作规程,并设立应急预案措施, 尽可能降低平安事故的发生是编制本应急预案的目的。2适用范围本应急预案适用于葛店开发区祥瑞东方城9#楼工程部全部从事 土方施工的生产员工,适用于开挖深度超过5米的基坑、基槽。当发 生人员伤亡事故时,除按本预案刚好开展应急救援外,还应刚好通知 上级应急救援小组,启动?伤亡平安事故应急救援预案?。在其他场所 发生类似状况施工作业时,承当订正和制止事故发生的责任。3

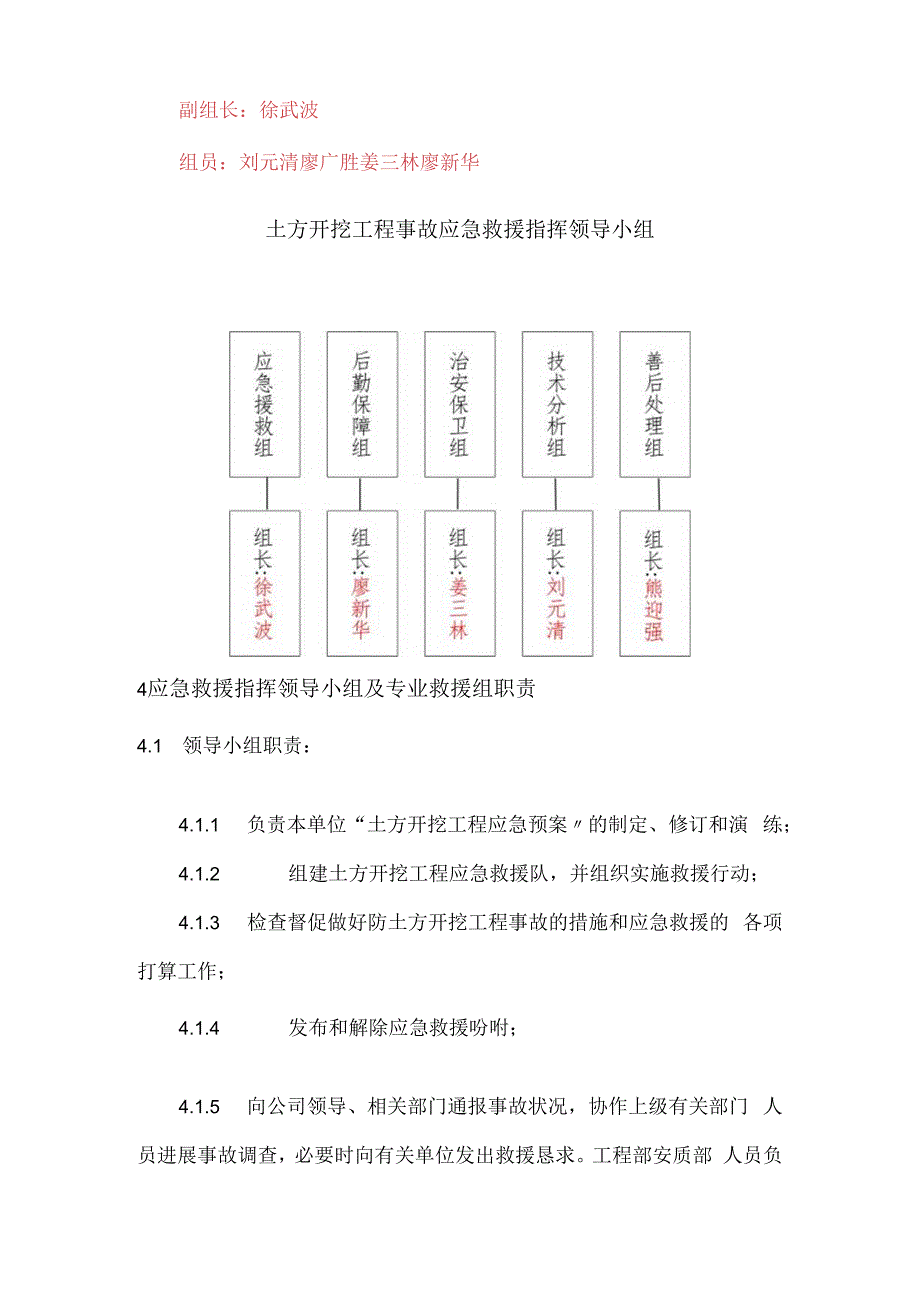

2、组织机构祥瑞东方城9#楼工程部成立土方开挖工程应急救援指挥领导小 组,办公地点设在工程部质安部。土方开挖工程应急救援指挥领导小 组下设5个救援专业组,即:应急援救组、后勤保障组、治安保卫组、 技术分析组亲善后处理组。办公地点设在工程部安质部,联系 :(郭燕林)。土方开挖工程事故应急救援“指挥领导小组的组长由工程经理 担当,副组长由技术负责人担当;组员由施工员、质检员、平安员及 材料员等组成。组长:郭燕林副组长:徐武波组员:刘元清廖广胜姜三林廖新华土方开挖工程事故应急救援指挥领导小组4应急救援指挥领导小组及专业救援组职责4.1 领导小组职责:4.1.1 负责本单位“土方开挖工程应急预案的制定、修
3、订和演 练;4.1.2 组建土方开挖工程应急救援队,并组织实施救援行动;4.1.3 检查督促做好防土方开挖工程事故的措施和应急救援的 各项打算工作;4.1.4 发布和解除应急救援吩咐;4.1.5 向公司领导、相关部门通报事故状况,协作上级有关部门 人员进展事故调查,必要时向有关单位发出救援恳求。工程部安质部 人员负责向代表处、总监办及当地安监局和有关上级单位通报事故状 况;4.1.6 组织事故调查,总结应急救援工作经验教训。4. 2救援专业组分工4. 2.1应急救援组:由工程总工等有关人员组成。负责人:徐武 波,担负查明危急源,提出应急和补救措施以及人员和劳力的调配。5. 2.2后勤保障组:由
4、综合办等有关人员组成。负责人:廖新华, 担负应急车辆、资金的调配以及伤员生活必需品和救援、器材、物资 的供应任务。6. 2.3治安保卫组:由质安部相关人员组成,负责人:姜三林, 担负现场治安,交通指挥,设立戒备,指导人员疏散。7. 2.4技术分析组:由工程部等有关人员组成,负责人:刘元清, 负责收集有关设计、施工方案、作业指导书、工程日志和班前平安讲 话等相关材料,对有关设备、设施、器具、起因物(指导致事故发生 的物质、物体)、致害物(指干脆作用于人体引起损害和中毒的物质、 物体)、痕迹、现场遗留物等进展技术分析、检测和试验,提报事故 报告。8. 2.5善后处理组:由平安总监(副经理)等有关部
5、门人员组成, 负责人:熊迎强,负责指导伤亡人员家属接待和死亡人员的丧葬工作, 核定抚恤、丧葬等费用,协调善后处理各项事宜。5应急响应程序事故发生后,当事人或发觉人第一时间上报应急救援指挥领 导小组(郭燕林),同时建立临时救援小队,绽开防护及救援工作。临时救援小队在工程经理部应急救援指挥小组到达现场后,要听 从工程经理部的指挥;工程经理部应急救援指挥小组要听从医院卫生 部门的指挥。9. 2组织呼救报案求援指挥小组或临时救援小队应尽快派出牢靠人员,利用手机向葛店 经济开发区的急救部门(120)发出紧急呼救和救援信息,以求尽早 得到援救和帮助。9.3 周密组织抢救安质部长姜三林马上向本单位上级部门、
6、监理和业主汇报事故发 生的时间、地点和简要状况,并随时报告事故后续状况,同时向当地 救援部门拔打求救;总工徐武波进呈现场指挥,工程部长刘元清 负责伤员救治,安质部长姜三林负责现场维持秩序。9.4 处理善后,汇报状况事故现场抢救完毕,伤亡人员转运完毕后,指挥小组或临时救援 小队应将现场集中看管的物品移交给有关部门,并代表全体参与救援 的人员向政府部门和赶到现场的上级主管部门部门领导介绍状况、汇 报工作。6应急打算及措施6.1 参与施工的全部人员,必需熟识并仔细执行本工种平安技术 操作规程。进入施工现场,应承受平安交底。6.2 土方开挖区域应设置围栏,在醒目位置设置标准的平安生产 警示标记,晚间应
7、设红灯,在工程险要处实行隔离防护措施设立专人 戒备。6. 3基坑顶面应提前做好地面防、排水设施。无牢靠加固措施时, 不在基槽边土的自然坡度角内堆土或其他材料。6.4 在人工扩孔桩时,要做好钢筋混凝土护壁的支撑,在基坑上 方,做钢构造防护栏,确保坑壁部坍塌落石,对坡上危石进展防护, 危急作业面工人全部系平安带。6.5 土方开挖时,应观测坡面稳定状况Q当发觉坑沿侧面出现裂 缝、坑壁松塌或遇涌水、涌砂时,应马上停顿施工,加固处理后,方 可接着施工。6.6 基坑采纳排水法降低水位时,对降低水位区域的建(构)筑 物可能产生沉降,应加强观测,必要时实行防范措施。6.7 施工人员严禁在基坑内休息。7应急预案
8、7.1 基坑四周土体的加固对软土基坑,特殊是深大而四周环境条件严峻的基坑,当施工过 程中出现裂缝、坑壁松塌或遇涌水、涌砂时,在基坑内外肯定范围进 展土体加固,可取得防止隆起、稳定坑壁、削减位移。采纳水泥土搅 拌桩和土钉墙进展加固和支护,土层条件好时,15m左右基坑亦常常 运用。前者既能挡土又能挡水,后者较多地应用于地下水位较低或者 地下水位能够被疏于降低的场区。水泥土搅拌桩的布置型式可采纳: 实体式、空腹式、格构式、拱型或拱型加钻孔灌注桩,既可以浆喷也 可以粉喷。土钉墙可以单独运用,也可以与其它支护型式联合运用。7.2 对周边环境的监测和防护调查对象包括基坑四周相当于基坑开挖深度的23倍范围内
9、地 上的建筑物、高耸塔杆、输电线缆、古建文物、道路桥梁,以及地下 管线(应区分其属压力的或非压力的)、人防、隧道、地铁等设施和 障碍物。如发觉既有建筑物等已有裂损倾斜等状况,同时收集其具体 资料,并在必要处做出标记或摄像、绘图等。然后对调查对象承受地 基变形的性能做出分析鉴定,确定应加监护方法。7.3 加强对土方开挖施工工艺的组织与管理在软土深大基坑中细心支配开挖施工分层分区分块的部位和时 间要求,以及相应的支撑设置的时间要求,以有效地限制基坑己开挖 局部的无支撑暴露时间和削减土体被挑动的时间与范围,将可以利用 尚未被挖及的土体尚能在肯定程度上限制其自身位移的潜力,而到达 使其协力限制挡墙位移
10、和坑周土体位移的目的。7.4 对开挖过程实施跟踪监测,并将信息刚好反应。监测基坑边 壁的位移,绘制位移时程曲线,分析变形速率和位移量,确定其对边 坡稳定。对地面建筑物和地下管线的影响程度,随时调整施工参数, 或实行相应措施,以确保施工平安,顺当进展。7.5 对于较大面积的基坑,由于水浮力和地基回弹反力作用使根 底底板上凸、开裂,甚至使整个箱根底上浮,工程桩随底板上拔而断 裂以及桩子标高发生错位。处理方法:在基坑内或周边进展深层降水, 由于土体失水固结,桩周发生负摩擦下拉力,迫使桩下沉。同时降低 底板下的水浮力,并将抽出的地下水口灌箱基内。对箱基底反压使其 回落,首层地面以上主体构造要接着施工加
11、载,待建筑物全部稳定后 再从箱基内抽水、处理开裂的底板前方可停顿基坑降水。7.6 为防止两相邻基坑施工相互影响,应加强现场施工监测和双 方协调工作,对因施工振动引起支护构造或工程桩倾斜、断裂等破损 时,首先应停顿施工或限制施工振动影响,对破坏的支护桩实行有效 处理措施。7.7 回基坑士方超挖引起支护构造损坏。应暂停施工,回填土方 或在桩前堆载,保持支护构造稳定,再依据实际状况,实行有效措施 处理。8附那么8.1 本预案由葛店经济开发区祥瑞东方城9#楼工程经理部负责 说明。8.2 本预案自发布之日起实施。附件L 土方开挖工程应急救援程序附件2: 土方开挖工程应急救援组织及联系附件3: 土方开挖工
12、程应急救援器材、设备、机具土方开挖工程应急救援体系响应程序土方开挖工程应急救援组织及联系应急救援组织电话组长组员主要职责指挥领导小组郭燕林徐武波、廖新华 等等发布、实施和解除应 急救援指令。向新闻 和上级单位通报事 故状况。救援专业组应急救援组/徐武波9#楼工程部管 理人员负责本预案的编制、 修改与演练的实施; 判别应急响应级别。 查明危急源,提出应 急和补救措施。劳力 调配。后勤保障组/廖新华9#楼工程部管 理人员资金和车辆的调配, 救援机具、器材和物 资的供应。治安保卫组/姜三林9#楼工程部管 理人员现场治安,交通指 挥,设立戒备,指导 人员疏散.技术分析组/刘元清9#楼工程部管 理人员收
13、集相关材料,分析 伤亡缘由,提报事故 报告。善后处理组/熊迎强9#楼工程部管 理人员丧葬死亡人员,接待 家属,核定抚恤、丧 葬费用。土方工程应急救援器材、设备、机具序号设备名称型号数量负责小组备注1应急照明灯10个应急救援组2工钢30根3档土板200m24污水泵4台5铁锹30把6镉30把7抬土筐30个8救援指挥车2辆后勤保障组916t吊车1台10无线对讲机10部11平安帽20个12设备运输车辆2辆13柴油发电机1台1440装载机1台15急救医疗箱4个16氧气呼吸机4部17伤员担架4具18黄黑戒备线80米治安保卫组19戒备哨臂章10个20录音机2台技术分析组21照相机2台22摄像机1台2350m钢尺2把
