土方路基施工组织设计.docx

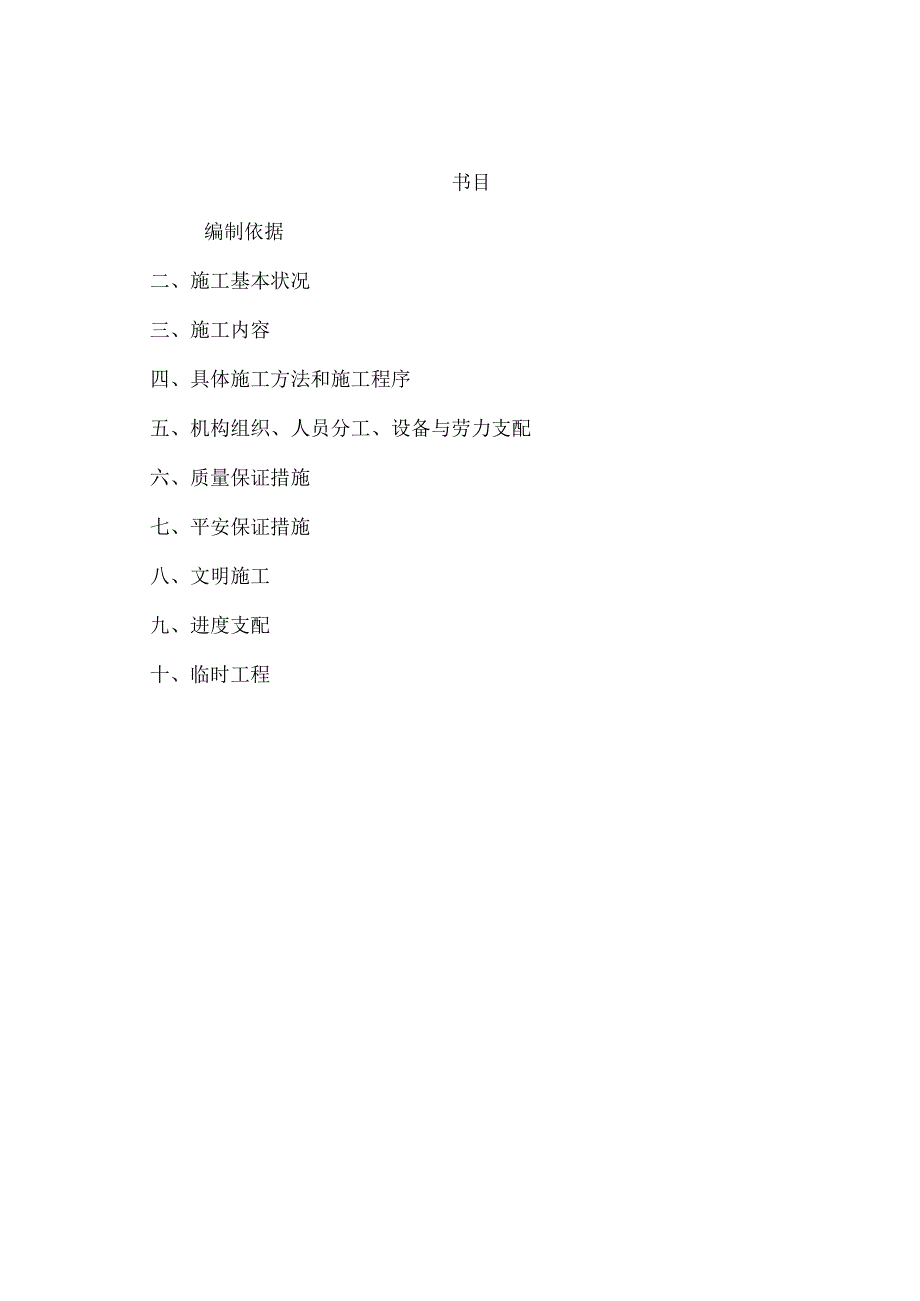

上传人:p** 文档编号:417369 上传时间:2023-08-18 格式:DOCX 页数:22 大小:90.69KB
下载 相关 举报
土方路基施工组织设计.docx_第1页
第1页 / 共22页
土方路基施工组织设计.docx_第2页
第2页 / 共22页
土方路基施工组织设计.docx_第3页
第3页 / 共22页
土方路基施工组织设计.docx_第4页
第4页 / 共22页
土方路基施工组织设计.docx_第5页
第5页 / 共22页
土方路基施工组织设计.docx_第6页
第6页 / 共22页
土方路基施工组织设计.docx_第7页
第7页 / 共22页
土方路基施工组织设计.docx_第8页
第8页 / 共22页
土方路基施工组织设计.docx_第9页
第9页 / 共22页
土方路基施工组织设计.docx_第10页
第10页 / 共22页
亲,该文档总共22页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《土方路基施工组织设计.docx》由会员分享,可在线阅读,更多相关《土方路基施工组织设计.docx(22页珍藏版)》请在第壹文秘上搜索。

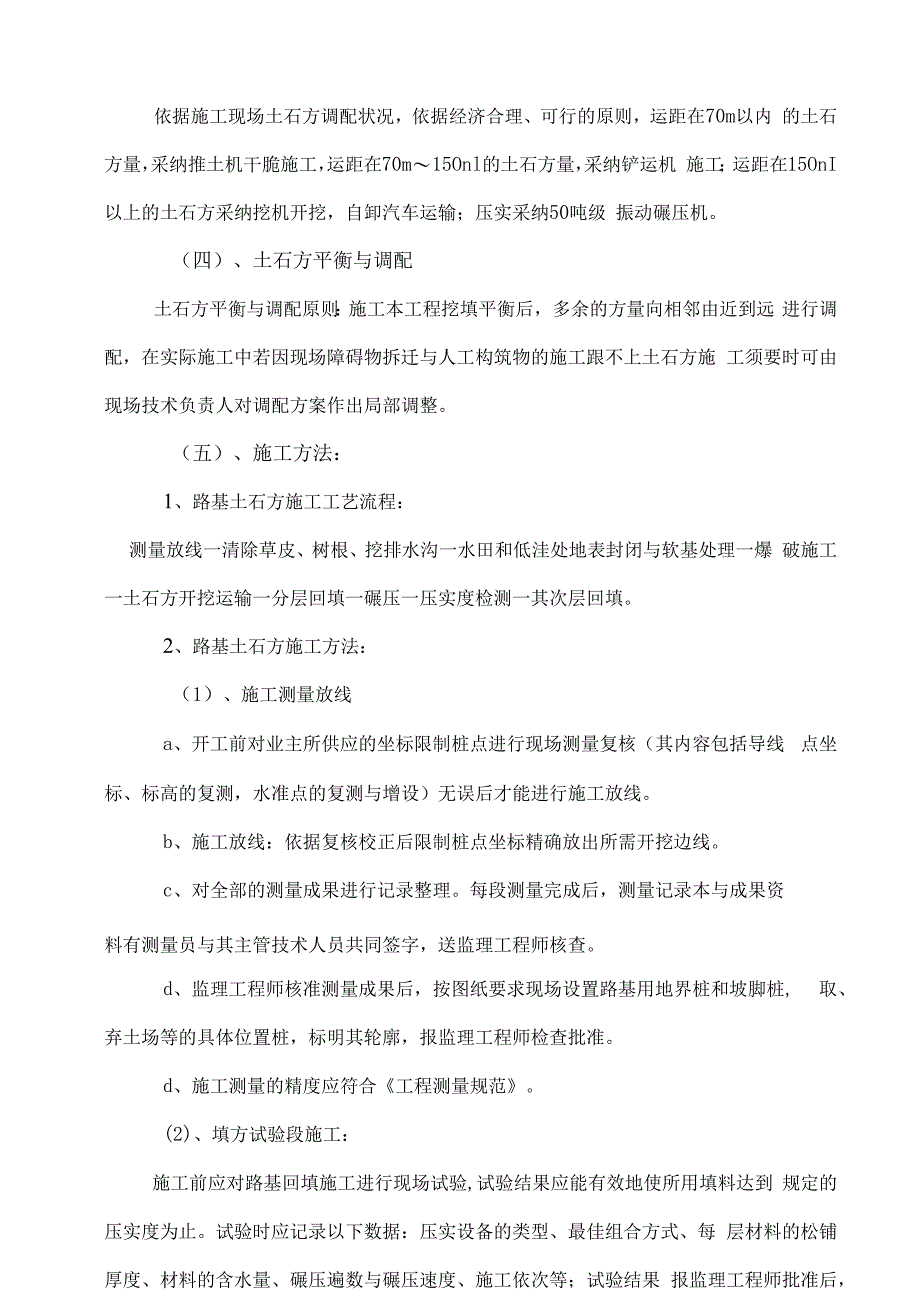

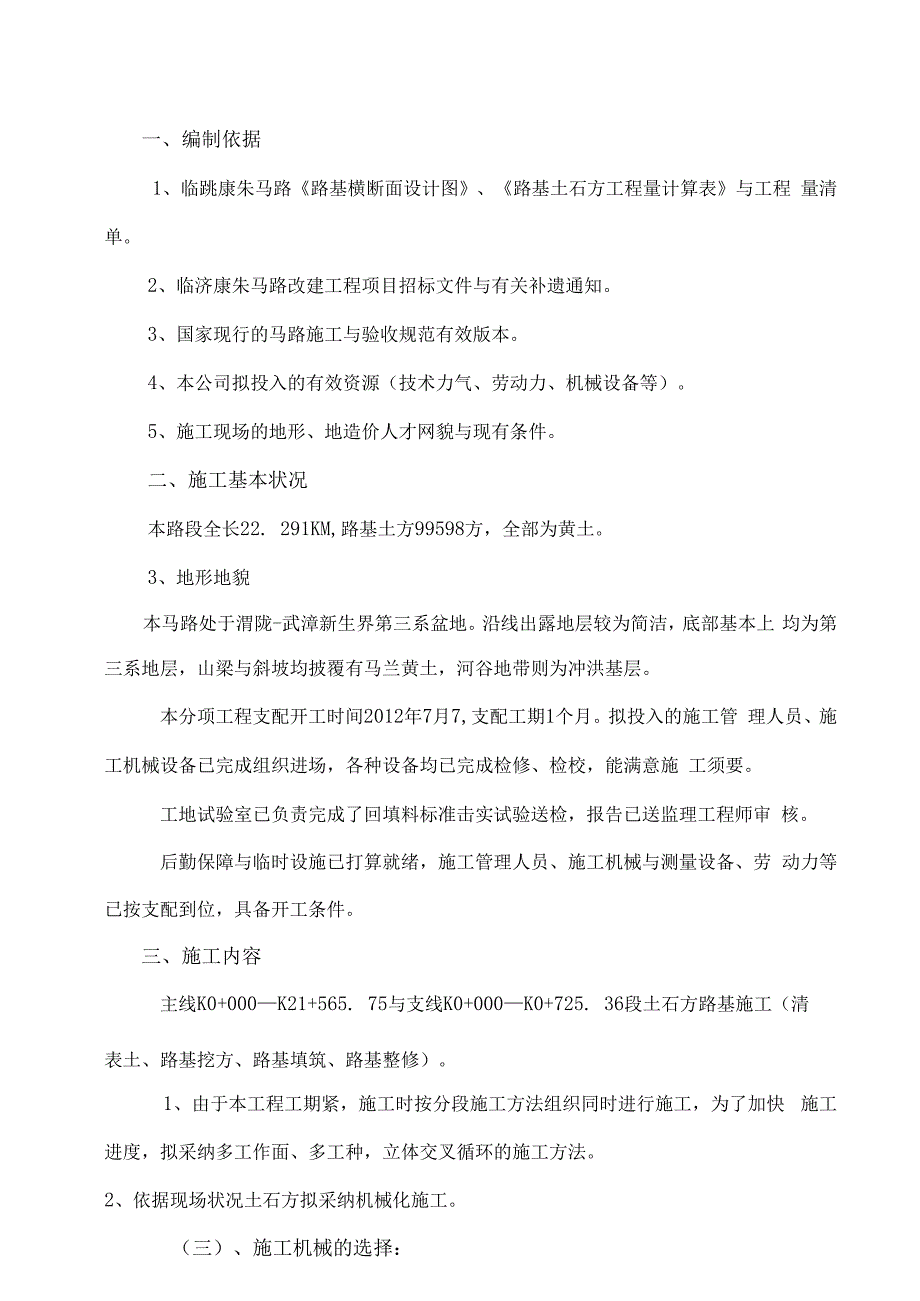

1、书目编制依据二、施工基本状况三、施工内容四、具体施工方法和施工程序五、机构组织、人员分工、设备与劳力支配六、质量保证措施七、平安保证措施八、文明施工九、进度支配十、临时工程一、编制依据1、临跳康朱马路路基横断面设计图、路基土石方工程量计算表与工程 量清单。2、临济康朱马路改建工程项目招标文件与有关补遗通知。3、国家现行的马路施工与验收规范有效版本。4、本公司拟投入的有效资源(技术力气、劳动力、机械设备等)。5、施工现场的地形、地造价人才网貌与现有条件。二、施工基本状况本路段全长22. 291KM,路基土方99598方,全部为黄土。3、地形地貌本马路处于渭陇-武漳新生界第三系盆地。沿线出露地层较

2、为简洁,底部基本上 均为第三系地层,山梁与斜坡均披覆有马兰黄土,河谷地带则为冲洪基层。本分项工程支配开工时间2012年7月7,支配工期1个月。拟投入的施工管 理人员、施工机械设备已完成组织进场,各种设备均已完成检修、检校,能满意施 工须要。工地试验室已负责完成了回填料标准击实试验送检,报告已送监理工程师审 核。后勤保障与临时设施已打算就绪,施工管理人员、施工机械与测量设备、劳 动力等已按支配到位,具备开工条件。三、施工内容主线K0+000K21+565. 75与支线K0+000K0+725. 36段土石方路基施工(清表土、路基挖方、路基填筑、路基整修)。1、由于本工程工期紧,施工时按分段施工方

3、法组织同时进行施工,为了加快 施工进度,拟采纳多工作面、多工种,立体交叉循环的施工方法。2、依据现场状况土石方拟采纳机械化施工。(三)、施工机械的选择:依据施工现场土石方调配状况,依据经济合理、可行的原则,运距在70m以内 的土石方量,采纳推土机干脆施工,运距在70m15Onl的土石方量,采纳铲运机 施工;运距在15OnI以上的土石方采纳挖机开挖,自卸汽车运输;压实采纳50吨级 振动碾压机。(四)、土石方平衡与调配土石方平衡与调配原则:施工本工程挖填平衡后,多余的方量向相邻由近到远 进行调配,在实际施工中若因现场障碍物拆迁与人工构筑物的施工跟不上土石方施 工须要时可由现场技术负责人对调配方案作

4、出局部调整。(五)、施工方法:1、路基土石方施工工艺流程:测量放线一清除草皮、树根、挖排水沟一水田和低洼处地表封闭与软基处理一爆 破施工一土石方开挖运输一分层回填一碾压一压实度检测一其次层回填。2、路基土石方施工方法:(1)、施工测量放线a、开工前对业主所供应的坐标限制桩点进行现场测量复核(其内容包括导线 点坐标、标高的复测,水准点的复测与增设)无误后才能进行施工放线。b、施工放线:依据复核校正后限制桩点坐标精确放出所需开挖边线。c、对全部的测量成果进行记录整理。每段测量完成后,测量记录本与成果资料有测量员与其主管技术人员共同签字,送监理工程师核查。d、监理工程师核准测量成果后,按图纸要求现场

5、设置路基用地界桩和坡脚桩, 取、弃土场等的具体位置桩,标明其轮廓,报监理工程师检查批准。d、施工测量的精度应符合工程测量规范。(2)、填方试验段施工:施工前应对路基回填施工进行现场试验,试验结果应能有效地使所用填料达到 规定的压实度为止。试验时应记录以下数据:压实设备的类型、最佳组合方式、每 层材料的松铺厚度、材料的含水量、碾压遍数与碾压速度、施工依次等;试验结果 报监理工程师批准后,即可作为该类填料施工限制的依据。试验段若达到马路工 程质量检验评定标准的质量检验标准,即可作为平基的一部分,否则应予挖出, 重新进行试验。正式施工时所用的填料和机具应与试验段所用材料和机具相同。(3)、挖方施工:

6、施工前应做好路基开挖平安、技术交底,明确路基开挖的施工段落、范围、填 前压实应满意设计规范要求,做好路基开挖测量定位桩,由人工协作挖掘机、空压 机、装载机、自卸式汽车施工。a、开挖按设计断面自上而下进行开挖。b、土石方开挖的边坡限制:路基开挖过程中应留意边坡的稳定,不得超挖、少挖,以增加工程量,挖出的 可利用方应尽量避开二次倒运,废方应运至指定弃土场,不得破坏生态环境。一般 状况下,设计对边坡有明确要求时,严格按设计施工。边坡的坡度由测量和坡度尺 限制。3、填方施工:(1)、填料选择:a、填土不得运用腐殖土、生活垃圾土、淤泥、且不含杂草、树根等,填料优 先选用级配较好的粗粒土、砾类土、砂类土。

7、b、当填方为土石混和料,石块的最大粒径不得大于压实层厚度的2/3,在选 择填料时,应尽量挖装粒径小的爆破石磴,如填料粒径不能满意要求时;则用人 工改打或用二次爆破方法进行改炮处理。(2)、填方基底处理方法:在修筑范围内原地面如有坑、洞、水井、墓穴等,用符合填筑要求的土或砂性 土回填,并进行压实;基底为耕植土或松土时,用机械协作人工先清除腐植土、树 根、杂草后压实,压实度大于95%;当路基穿过水塘或水田时,先用水泵将积水抽 干或挖沟排水,用机械清除淤泥、腐植土,将基底压实后进行回填;位于零开挖断 面时,先清除表面的耕植土、杂草、树根等再进行压实;如压实度达不到要求时, 则须进行换土或抛石等措施进

8、行处理,具体措施视现场状况并报经监理工程师同意 而定。(3)、填方填筑a、填方填筑工艺流程:填方区基底处理一填方材料的现场压实试验一填料摊铺整平一预压一振动碾 压一现场压实度试验一办理隐藏资料一其次层回填b、土石方回填方法:分层回填碾压的最大松铺厚度依据设计规范要求,土方填筑路堤不得大于 30cm,填筑至路床顶面最终一层的最小压实厚度不小于8cm;不同种类的土进行分 段分层填筑,松铺厚度限制由现场测量人员事先在填方区范围内的周边位置用竹杆 或花杆作出每层松铺厚度的明显标记,使施工作业人员能精确驾驭每层松铺的厚 度;路基碾压采纳50t的振动压路机进行碾压,回填料的含水量限制在IL 8%左右。C碾

9、压施工:碾压时,应遵循先轻后重、先静后振、先慢后快以与轮迹重叠的原则,碾压 遍数由现场试验确定。(六)、施工要点1、测量放线时,高程系统应与设计的高程系统一样。2、施工时,应保持干燥一中湿状态,严格限制填料的含水量。3、施工前,应将杂草、树根与腐殖土清除干净,禁止将杂草、树根与腐殖土 混入填料中运用。4、土石方回填施工要点:a、土石方填筑前应清除地表耕植土、淤泥、植物根茎等杂物,将积水排干晾 晒,并在四周布置好排水系统将积水排干,待含水量适度,经碾压密实后方可进行 填筑。b、路堤应分层填筑、分层压实,分层厚度依据现场试验确定。c、含水量的限制:对于部分含水量小于压实最佳含水量的填料,采纳水车匀

10、称洒水或实行集料洒 水、闷料,将土摊晾干后用于回填;对于含水量高于最佳含水量的填料采纳晾晒方 法,达到最佳含水量2 %以内后进行回填。d、限制松铺厚度:松铺厚度严格限制在30Cnl左右,大型推土机摊铺平整,个别不平处,用人工 配以细石屑找平。e、碾压遍数:碾压前对填土层的松铺厚度、平整度和含水量进行检查;碾压时轮迹必需重叠, 前后相邻两区段纵向重叠L0L5碾压时做到无漏压,无死角,碾压匀称。依 据阅历碾压遍数在6-8遍时,可达到设计与规范要求,故碾压遍数一般限制在6-8 遍,亦可依据现场试验结果确定碾压遍数。f、填挖交界处的填土处理:填挖交界处应按规定挖好横向台阶,在填方时,应严格依据规范的规

11、定分层碾 压密实,其密实度达到规范规定的要求,并作好施工记录,防止交界处出现沉降、 错台和开裂等病害。g、填方在每层回填压实后要进行压实度检测,其压实度符合设计和规范要求, 报监理工程师验收后才能进行下一层回填。h、在填筑施工中其工作面应做成双面横坡以利排水,成型后应平整、密实。(七)、施工排水:1、开挖前,在高边坡顶面距开挖边线大于2米处作贯穿整个顶面的截水沟, 并视土质状况作好防渗工作。2、施工作业面要保持肯定的坡度,尤其在雨季施工时,应依据土的透水性能 将施工面做成2-4%的横坡度,留意纵向排水,尽量将水排入排水沟道中;常常平整 现场,清理散落的土,以利于路基表面排水。(八)、土石方路基

12、施工质量检验1、基本要求:(1)、标高、宽度、线形与边坡坡度应符合图纸要求:临时排水设施与现有排 水沟渠连通,挖出的废方按指定的地点整齐堆放。(2)、边坡应平顺稳定。1、检查项目与标准路基检查项目与标准应符合马路工程质量检验评定标准和马路基工程施工与技术规范2、外观鉴定(1)、填方表面平整、密实、曲线圆滑、边线顺直。(2)、边坡坡面平顺稳定。(3)、边沟整齐,沟底无阻水或积水现象。(4)、护坡道整齐稳定。(九)、路基整修1、在路基工程接连完毕,全部的排水构造物已经完成并在回填之后,才能进 行路基的整修;2、在整修路基前,复原各项标桩,按设计图纸要求检查路基的中线位置、宽 度、纵坡、横坡、边坡与

13、相应的标高等;3、路基两侧超填的宽度应予以切除,路基整修完毕后,堆于路基范围内的废 弃土料应予清除。五、机构组织、人员分工、设备、劳力支配1、 本分项工程机构组织、人员分工、劳动力支配支配机构组织职务人员支配备注项目经理肖继德技术负责人景利荣平安负责人李宗立施工员巩强质检员李红亮机械管理员李蔗生预算员李涛取样员赵文辉六、质量保证措施1、坚持质量方针,贯彻执行IS09002标准;针对本工程特点编制工程质量支 配,制定质量限制标准,对整个工程施工实施全过程、全方位的严格限制,使工程 质量管理上新台阶。2、健全质量保证体系和创优体系,项目经理部成立以项目经理任组长,项目 技术负责人任副组长的创优领导

14、小组,负责全项目的质量创优领导工作。同时建立 健全以项目技术负责人为首的技术质量管理体系,单位工程设主管工程师,负责质 量监督检查和各项检验工作,质检人员享有质量推翻权、交工计量、签证权。实行 技术工作统一领导,分级管理,划分各级技术权限,明确各级技术负责人的职责, 推行技术承包责任制,开展技术优质服务。3、坚持“百年大计,质量第一”的方针,强化各种形式的宣扬教化,队伍进 场后,将实行分项、分工序专项质量意识教化,有的放矢,标准明确,使全项目上 下形成创优声势。4、健全完善各种工程质量检查验收签证制度,严格执行各项质量检验程序,通过全方位、全过程的质量限制,确保创优目标的实现。5、制定质量目标

15、和创优规划,开展目标管理。依据质量目标和创优规划提出 的各项指标,从项目部到工班、班组逐步分解为工作指标、管理指标和操作指标, 层层抓落实,责任到人,奖优罚劣,确保每一道工序、每一个环节达到标准,保证 各项指标的实现,确保质量总目标的实现。6、主动开发科技成果,大力推广应用新技术、新设备、新材料、新工艺,以 先进的技术确保高质量的产品。7、加强施工技术指导,仔细做好技术图纸自审、会审,充分理解设计意图;逐级进行技术交底,严格按设计图、相关的技术规范与操作规程要求进行施工。技 术人员深化现场细心指导,质管与测试人员精确检测、严格把关。强化工序、工种、 工艺的质量限制,在一些重点工序建立质量管理体系和质量专人负责,对关键性的 重点工序开展TQC活动,组织技术攻关。8、严格实行质量终身责任制仔细贯彻国务院办公厅国办发K19993 16号国务院办公厅关于加强基础设 施工程质量管理的通知精神,严格实行质量负责制和质量终身责任制,实行企业 法人代表、项目负责人、各级管理人员与工班负责人对工程质量负相应责任,层层 签订质量责任书,做到责任落实到位,使各级指挥人员在实施组织指挥中始终坚持

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
