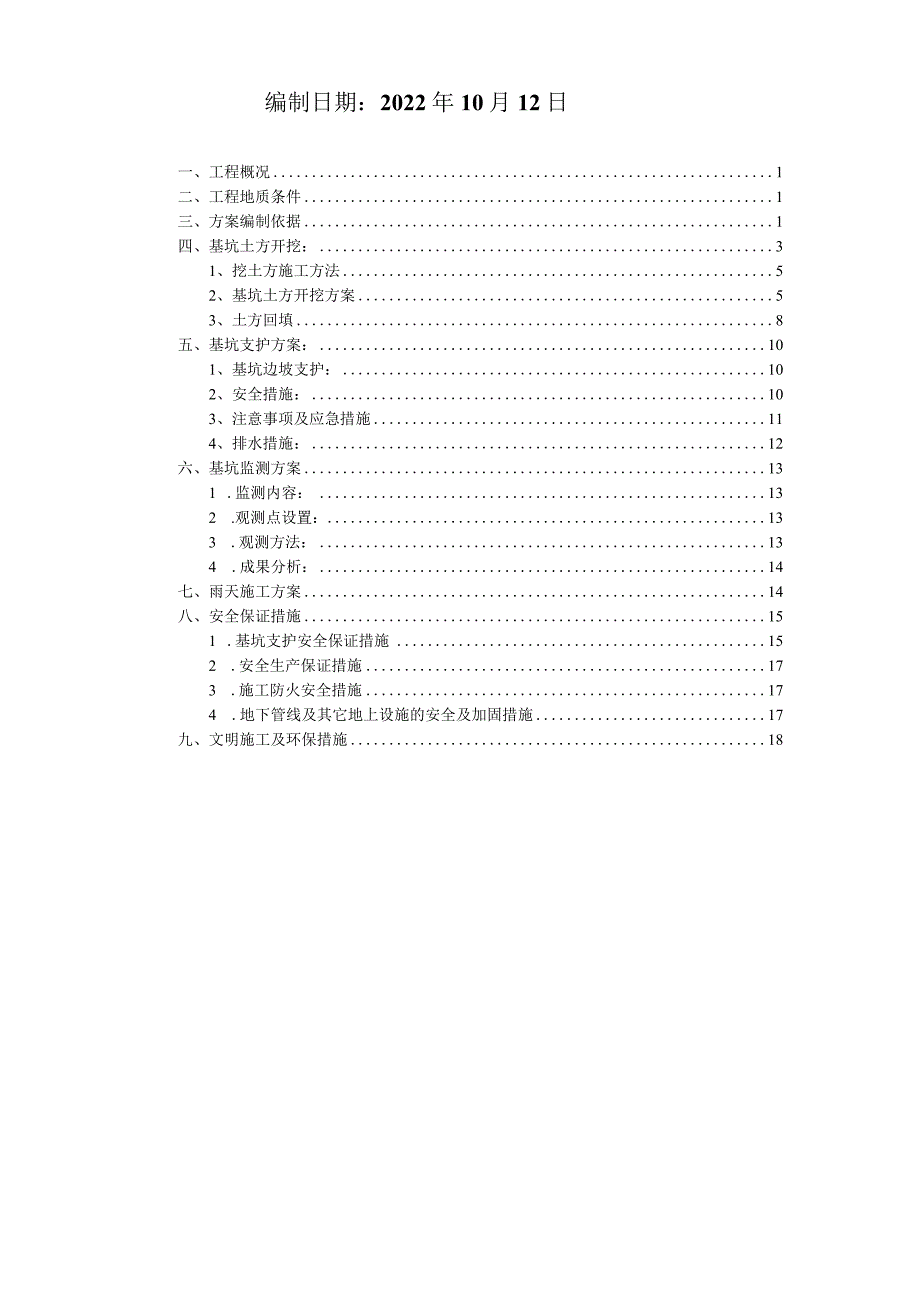

1、民新社区综合服务中心大楼土方开挖施工方案XX市XX建筑工程有限公司编制日期:2022年10月12日一、工程概况1二、工程地质条件1三、方案编制依据1四、基坑土方开挖:31、挖土方施工方法52、基坑土方开挖方案53、土方回填8五、基坑支护方案:101、基坑边坡支护:102、安全措施:103、注意事项及应急措施114、排水措施:12六、基坑监测方案131 .监测内容:132 .观测点设置:133 .观测方法:134 .成果分析:14七、雨天施工方案14八、安全保证措施151 .基坑支护安全保证措施152 .安全生产保证措施173 .施工防火安全措施174 .地下管线及其它地上设施的安全及加固措施1

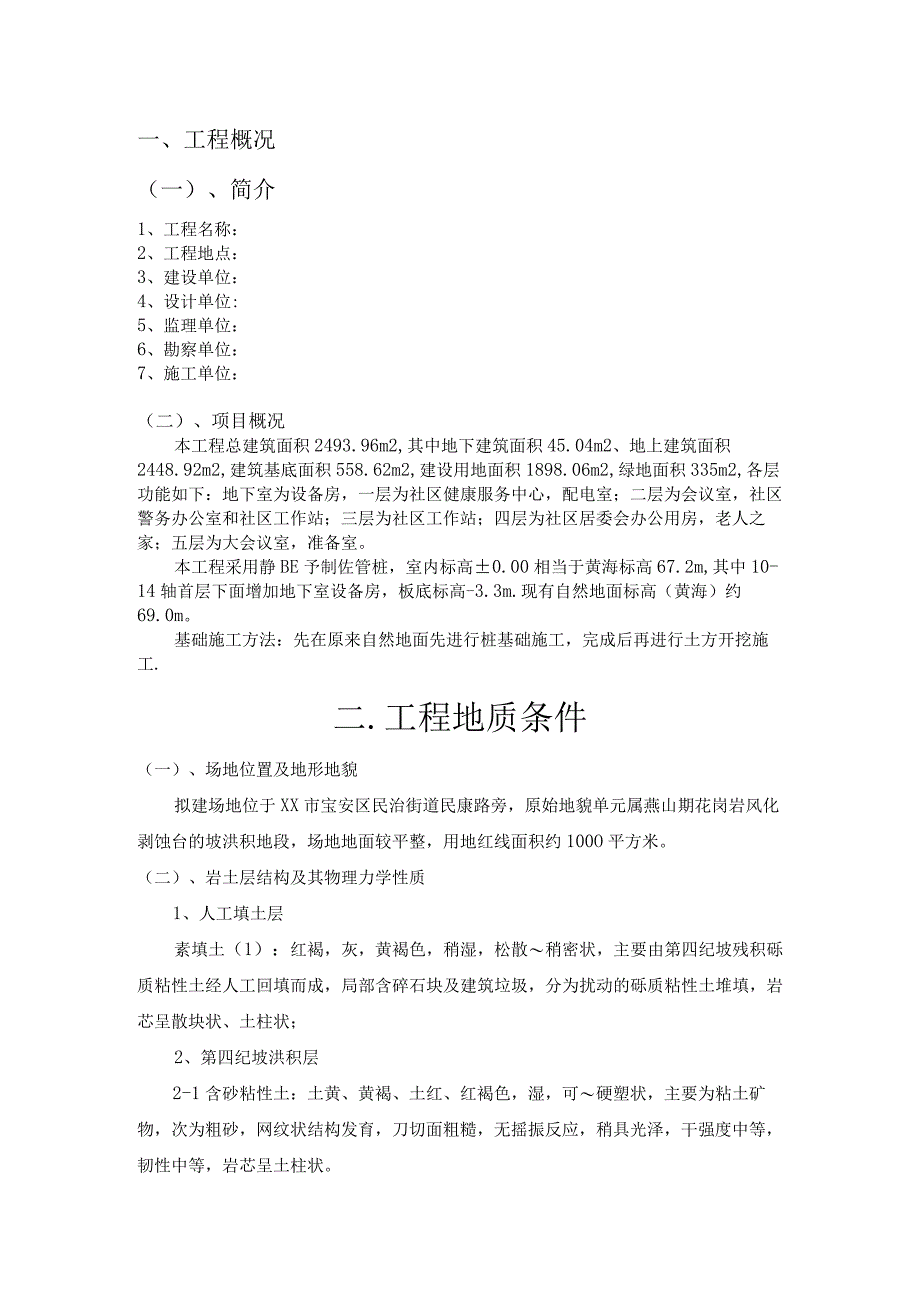

2、7九、文明施工及环保措施18一、工程概况(一)、简介1、工程名称:2、工程地点:3、建设单位:4、设计单位:5、监理单位:6、勘察单位:7、施工单位:(二)、项目概况本工程总建筑面积2493.96m2,其中地下建筑面积45.04m2、地上建筑面积2448.92m2,建筑基底面积558.62m2,建设用地面积1898.06m2,绿地面积335m2,各层功能如下:地下室为设备房,一层为社区健康服务中心,配电室;二层为会议室,社区警务办公室和社区工作站;三层为社区工作站;四层为社区居委会办公用房,老人之家;五层为大会议室,准备室。本工程采用静BE予制佐管桩,室内标高0.00相当于黄海标高67.2m,
3、其中10-14轴首层下面增加地下室设备房,板底标高-3.3m.现有自然地面标高(黄海)约69.0m。基础施工方法:先在原来自然地面先进行桩基础施工,完成后再进行土方开挖施工.二.工程地质条件(一)、场地位置及地形地貌拟建场地位于XX市宝安区民治街道民康路旁,原始地貌单元属燕山期花岗岩风化剥蚀台的坡洪积地段,场地地面较平整,用地红线面积约100O平方米。(二)、岩土层结构及其物理力学性质1、人工填土层素填土(1):红褐,灰,黄褐色,稍湿,松散稍密状,主要由第四纪坡残积砾质粘性土经人工回填而成,局部含碎石块及建筑垃圾,分为扰动的砾质粘性土堆填,岩芯呈散块状、土柱状;2、第四纪坡洪积层2-1含砂粘性
4、土:土黄、黄褐、土红、红褐色,湿,可硬塑状,主要为粘土矿物,次为粗砂,网纹状结构发育,刀切面粗糙,无摇振反应,稍具光泽,干强度中等,韧性中等,岩芯呈土柱状。2-2粘土:灰、黄褐、深灰、灰黄色,可塑状,泡水软化,主要由高岭石、伊利石等粘土矿物等组成,网纹状结构发育,刀切面光泽,无摇震反应,具光泽,干强度中等,韧性中等,岩芯呈土柱状。2-3含粘性土砂:灰褐、深灰、黄褐色、饱和,松散中密,主要成分为石英质中粗砂,次为粗砾砂,含20%左右的粘土,岩芯呈土柱状、局部呈散砂状。3、第四纪残积层砾质粘性土:黄褐、黄白、紫色、红褐色,湿,可硬塑状,水泡软化、砂土分离,系下伏燕山期花岗岩风化残积而成,主要由高岭
5、石、水云母、石英等矿物组成,刀切面粗糙,无摇振反应,稍有光泽,干强度高,韧性较高,岩芯呈土柱状。4、燕山期花岗岩拟建场地下伏岩石主体为燕山期花岗岩,矿物成分主要为石英、长石、云母,次为少量的暗色矿物、粘土矿物,全晶质粗粒花岗岩结构,块状构造,野外钻探揭露出两个风化岩带:4-1全风化燕山期花岗岩:黄褐、红褐、褐色,坚硬状,尚可见残余结构、构造,岩石已风化成土状,泡水后手捏成团,与上下层位呈渐变关系,岩芯呈土柱状。三、方案编制依据3.1.本工程岩土工程地质勘察报告3. 2.本工程业主有关要求3. 3.本工程有关设计图纸4. 4.选用规范1)建筑地基基础工程施工质量验收规范GBJ50202-2002
6、2)建筑基坑工程技术规范YB9258-973)工程测量规范GB50026-934)建筑变形测量规程JGJ/T8-975)建筑工程施工质量验收统一标准GB50300-20016)建筑施工安全检查标准JGJ59-997)建筑机械使用安全技术规程JGJ33-20018)施工现场临时用电安全技术规范JGJ46-889)建设工程施工现场供用电安全规范GB50194-93四、基坑土方开挖(一)、作业条件1、土方开挖前,应根据施工方案的要求,将施工区域内的地下、地上障碍物清除和处理完毕,对己完成的管桩做好标志,防止机械或汽车碰坏。2、建筑物或构筑物的位置或场地的定位控制线(桩)、标准水平桩及开槽的灰线尺寸,
7、必须经过检验合格;并办完预检手续。3、夜间施工时,应有足够的照明设施;在危险地段应设置明显标志,并要合理安排开挖顺序,防止错挖或超挖。4、在挖土方前,应做好地面排水和降低地下水位工作。开挖有地下水位的基坑槽、管沟时,应根据当地工程地质资料,采取措施降低地下水位。一般要降至开挖面以下0.5m,然后才能开挖。5、施工区域运行路线的布置,应根据作业区域工程的大小、机械性能、运距和地形起伏等情况加以确定。6、在机械施工无法作业的部位和修整边坡坡度、清理槽底等,均应配备人工进行。7、土方施工前应进行挖、填方的平衡计算,综合考虑土方运距最短、运程合理和各个工程项目的合理施工程序等,做好土方平衡调配,减少重
8、复挖运。8、土方工程施工,应经常测量和校核其平面位置、水平标高和边坡坡度、压实度、排水、降低地下水位系统。平面控制桩和水准控制点应采取可靠的保护措施,定期复测和检查。土方不应堆在基坑边缘,并随时观测周围的环境变化。9、雨季和冬季施工应遵守国家现行有关标准。10、基坑开挖前,应根据支护结构形式、挖深、地质条件、施工方法、周围环境、工期、气候和地面载荷等资料制定施工方案、环境保护措施、监测方案,经审批后方可施工。11、土方开挖的顺序、方法必须遵循“开槽支撑,先撑后挖,分层开挖,严禁超挖”的原则。12、在施工过程中基坑边堆置土方不应超过设计荷载,挖土方时不应碰撞或损伤支护结构、降水设施。13、基坑开
9、挖至设计标高后,应对坑底进行保护,经验槽合格后,方可进行垫层施工。14、基坑土方工程验收必须确保支护结构安全和周围环境安全为前提。当设计有指标时,以设计要求为依据,如无设计指标时应规定执行。(二)、技术准备(1) .组织学习图纸,地勘,进行技术交底,施工技术交底,编制施工预算。(2) .提出材料计划和技术资料。(3) .对各工种进行培训,学习施工技术、规范、安全法规、安全技术规程、安全操作规程。(4) .对新进工人进行安全教育。(三)、机械准备挖掘机、碾压机、蛙式打夯机、潜水泵。根据土质要求,合理选择放坡系数放坡。采用斗容量PC200型履带挖掘机一台配合自卸车8台进行基坑土方开挖以保证施工机械
10、的连续作业,挖出土方全部外运至废旧场地内堆放。挖至设计深度以上20OmnI处停止挖土,最后采用人工挖土。1、挖土方施工方法A、开挖时根据基坑支护设计要求应分层进行。每层开挖厚度不超过2m,当土方开挖快接近基底标高时,在边坡上放出基底标高控制线,控制线采用红色油漆进行标注。挖掘机应使用平刮方式进行挖土,现场配合测量人员随时测量挖土的标高,避免土方超挖。B、基坑开挖完毕,应全面进行钎探,然后会同勘察、设计、业主、监理等有关部门进行验槽,在确定已达到设计标高及容许承载力,并办完隐检手续,签证齐全后方可进行基础施工。2、基坑土方开挖方案现有自然地面土方标高高于室内士000约1.82.Om,根据现场实际
11、、图纸要求及地勘报告,挖土主要工艺:110轴交AD轴部分土方暂挖至-0.8m,再用小型机械配合人工挖桩基承台土方.1014轴交于AC轴为地下室设备房部位,底板设计标高为-3.3m,此范围土方开挖笫一次先挖至-0.8m;第二次再进行-3.3m部分基坑土方开挖.本工程采用机械大开挖方式进行土方施工。根据土质要求,合理选择放坡系数放坡。采用反铲履带挖掘机进行土方开挖,4台自卸车进行倒土运输。开挖地下深坑时,根据基坑情况可增设1台小型挖掘机。一次开挖到位,挖至设计深度以上200mm处停止挖土,最后采用人工清槽,土方全部外运至废旧场地内堆放.地下室设备房即-3.3m部分,靠碧水龙庭花园一面按设计变更要求
12、,采用护壁予制碎管桩,桩长9m,桩与桩的净空为80cm,土方挖走后,将原有土基修平压实,在桩与桩的中间土层加钢丝用膨胀镖栓固定在两桩上保护,其余三面土方开挖采用放坡,基坑壁放坡系数拟采用:1:1放坡系数,并采取边坡支护。开挖后根据实际情况后作适当调整。按本工程基础尺寸,四周预留100o宽作为工作面。工艺流程:放线一分层开挖一修边(坡)一基(槽)底整平一基(槽)底预留土层f基(槽)底找平。基坑开挖完毕,应全面进行钎探,然后会同勘察、设计、业主、监理等有关部门进行验槽,在确定已达到设计标高及容许承载力,并办完隐检手续,签证齐全后方可进行基础施工。操作要点:(1)土方开挖至设计标高40-50Cm时复
13、核开挖位置,确定其正确后继续开挖至垫层顶标高时及时会同建设、设计、质监部门验槽;签字认定后及时浇筑垫层於封闭;做到随挖随检,随验随浇,避免雨水、地表水浸泡土质发生变化。(2)挖方的弃土或放土,应保证挖方边坡的稳定与排水,当土质良好时,应距槽沟边缘0.8田以外堆放,且高度不宜超过1.5m。(3)土方工程一般不宜在雨天进行。在雨季施工时,工作面不宜过大。应逐段、逐片地完成,并应切实制订雨季施工的安全技术措施。(4)为减少对地基土的扰动,机械挖土应在基底标高以上保留200m左右,以后用人工挖平清底;如人工挖土后不能立即修筑基础或铺设管道时,也应保留18Onlnl厚的土层暂时不挖。所有预留厚度应在基础
14、施工前用人工挖除。(5)挖至基坑(槽)底时,应及时会同甲方、监理和设计人进行验槽。以便对软弱夹层进行深挖与处理。(6)控制避免基坑超挖:有水平标准严格控制基底的标桩,标桩间的距离W3m,以防基底超挖。(7)夜间施工时,施工现场应有足够照明设施,在危险地段设置明显的警示标志和护栏。(8)土方开挖前,应对周围环境进行普查,清除安全隐患。对邻近设施在施工中进行沉降和位移观测。(9)工上下深坑(槽)应预先搭设稳固安全的阶梯,避免上下时发生坠落。人员专用通道应在施工组织设计中确定,其攀登设施可视条件采用梯子或专门搭设,应符合高处作业规范中攀登做的要求。(10)在雨季挖土方时,必须排水畅通,应注意边坡的稳
15、定。下大雨时应暂停土方施工。(11)施工中,施工员要经常注意边坡是否有裂缝、滑坡迹象,一旦发现,应该立即停止,待处理和加固后才能进行施工。(12)所有施工机械应按规定进场经过有关部门组织验收确认合格,并有记录。(13)机械挖土与人工挖土进行配合操作时,人员不得进入挖土机作业半径内,必须进入时,待挖土作业停止后,人员方可进行坑低清理、边坡找平等作业。(14)挖土机作业位置的土质及支护条件,必须满足机械作业的荷载要求,机械应保持水平位置和足够的工作面。(15)挖土机司机属特种作业人员,应经专门培训考试合格持有操作证。3、土方回填A、材料及主要机具准备a、:宜优先利用基槽中挖出的土,但不得含有有机杂质。使用前应过筛,其粒径不大于50三,含水率应符合规定。b、主要机具有:蛙式或柴油打夯机、手推车、筛子(孔径4060mm),木耙、铁锹(尖头与平头)、2m靠尺、胶皮管、小线和木折尺等。B、作业条件:a、施工前应根据工程特点、填方土料种类、密实度要求、施工条件等,合理地确定填方土料含水率控制范围、虚铺厚度和压实遍数等参数;重要回
