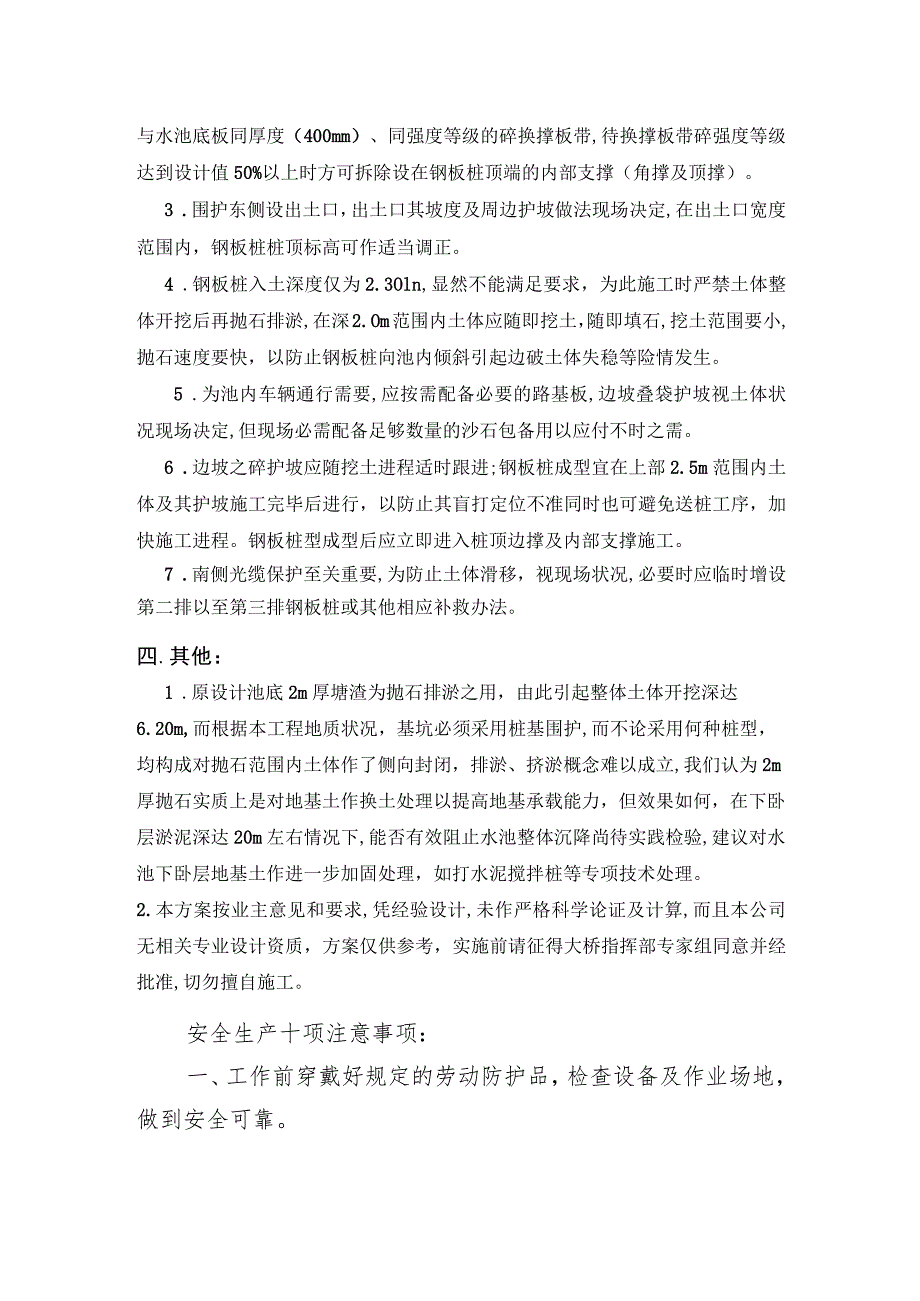

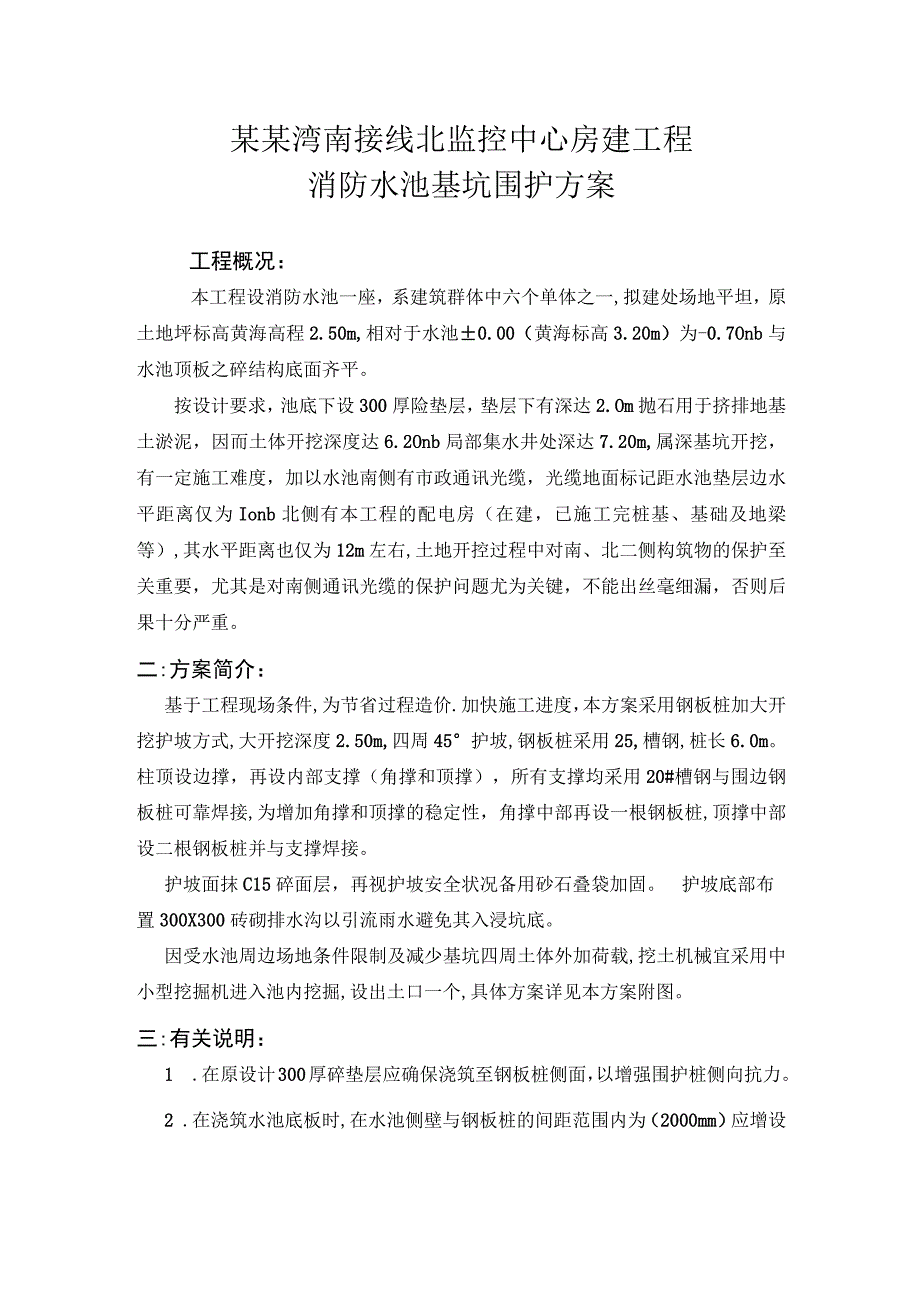

1、某某湾南接线北监控中心房建工程消防水池基坑围护方案工程概况:本工程设消防水池一座,系建筑群体中六个单体之一,拟建处场地平坦,原土地坪标高黄海高程2.50m,相对于水池0.00(黄海标高3.20m)为-0.7Onb与水池顶板之碎结构底面齐平。按设计要求,池底下设300厚险垫层,垫层下有深达2.Om抛石用于挤排地基土淤泥,因而土体开挖深度达6.2Onb局部集水井处深达7.20m,属深基坑开挖,有一定施工难度,加以水池南侧有市政通讯光缆,光缆地面标记距水池垫层边水平距离仅为Ionb北侧有本工程的配电房(在建,已施工完桩基、基础及地梁等),其水平距离也仅为12m左右,土地开控过程中对南、北二侧构筑物的

2、保护至关重要,尤其是对南侧通讯光缆的保护问题尤为关键,不能出丝毫细漏,否则后果十分严重。二:方案简介:基于工程现场条件,为节省过程造价.加快施工进度,本方案采用钢板桩加大开挖护坡方式,大开挖深度2.50m,四周45护坡,钢板桩采用25,槽钢,桩长6.0m。柱顶设边撑,再设内部支撑(角撑和顶撑),所有支撑均采用20#槽钢与围边钢板桩可靠焊接,为增加角撑和顶撑的稳定性,角撑中部再设一根钢板桩,顶撑中部设二根钢板桩并与支撑焊接。护坡面抹C15碎面层,再视护坡安全状况备用砂石叠袋加固。护坡底部布置300X300砖砌排水沟以引流雨水避免其入浸坑底。因受水池周边场地条件限制及减少基坑四周土体外加荷载,挖土

3、机械宜采用中小型挖掘机进入池内挖掘,设出土口一个,具体方案详见本方案附图。三:有关说明:1 .在原设计300厚碎垫层应确保浇筑至钢板桩侧面,以增强围护桩侧向抗力。2 .在浇筑水池底板时,在水池侧壁与钢板桩的间距范围内为(2000mm)应增设与水池底板同厚度(400mm)、同强度等级的碎换撑板带,待换撑板带碎强度等级达到设计值50%以上时方可拆除设在钢板桩顶端的内部支撑(角撑及顶撑)。3 .围护东侧设出土口,出土口其坡度及周边护坡做法现场决定,在出土口宽度范围内,钢板桩桩顶标高可作适当调正。4 .钢板桩入土深度仅为2.3Oln,显然不能满足要求,为此施工时严禁土体整体开挖后再抛石排淤,在深2.O

4、m范围内土体应随即挖土,随即填石,挖土范围要小,抛石速度要快,以防止钢板桩向池内倾斜引起边破土体失稳等险情发生。5 .为池内车辆通行需要,应按需配备必要的路基板,边坡叠袋护坡视土体状况现场决定,但现场必需配备足够数量的沙石包备用以应付不时之需。6 .边坡之碎护坡应随挖土进程适时跟进;钢板桩成型宜在上部2.5m范围内土体及其护坡施工完毕后进行,以防止其盲打定位不准同时也可避免送桩工序,加快施工进程。钢板桩型成型后应立即进入桩顶边撑及内部支撑施工。7 .南侧光缆保护至关重要,为防止土体滑移,视现场状况,必要时应临时增设第二排以至第三排钢板桩或其他相应补救办法。四.其他:1 .原设计池底2m厚塘渣为

5、抛石排淤之用,由此引起整体土体开挖深达6.20m,而根据本工程地质状况,基坑必须采用桩基围护,而不论采用何种桩型,均构成对抛石范围内土体作了侧向封闭,排淤、挤淤概念难以成立,我们认为2m厚抛石实质上是对地基土作换土处理以提高地基承载能力,但效果如何,在下卧层淤泥深达20m左右情况下,能否有效阻止水池整体沉降尚待实践检验,建议对水池下卧层地基土作进一步加固处理,如打水泥搅拌桩等专项技术处理。2.本方案按业主意见和要求,凭经验设计,未作严格科学论证及计算,而且本公司无相关专业设计资质,方案仅供参考,实施前请征得大桥指挥部专家组同意并经批准,切勿擅自施工。安全生产十项注意事项:一、工作前穿戴好规定的

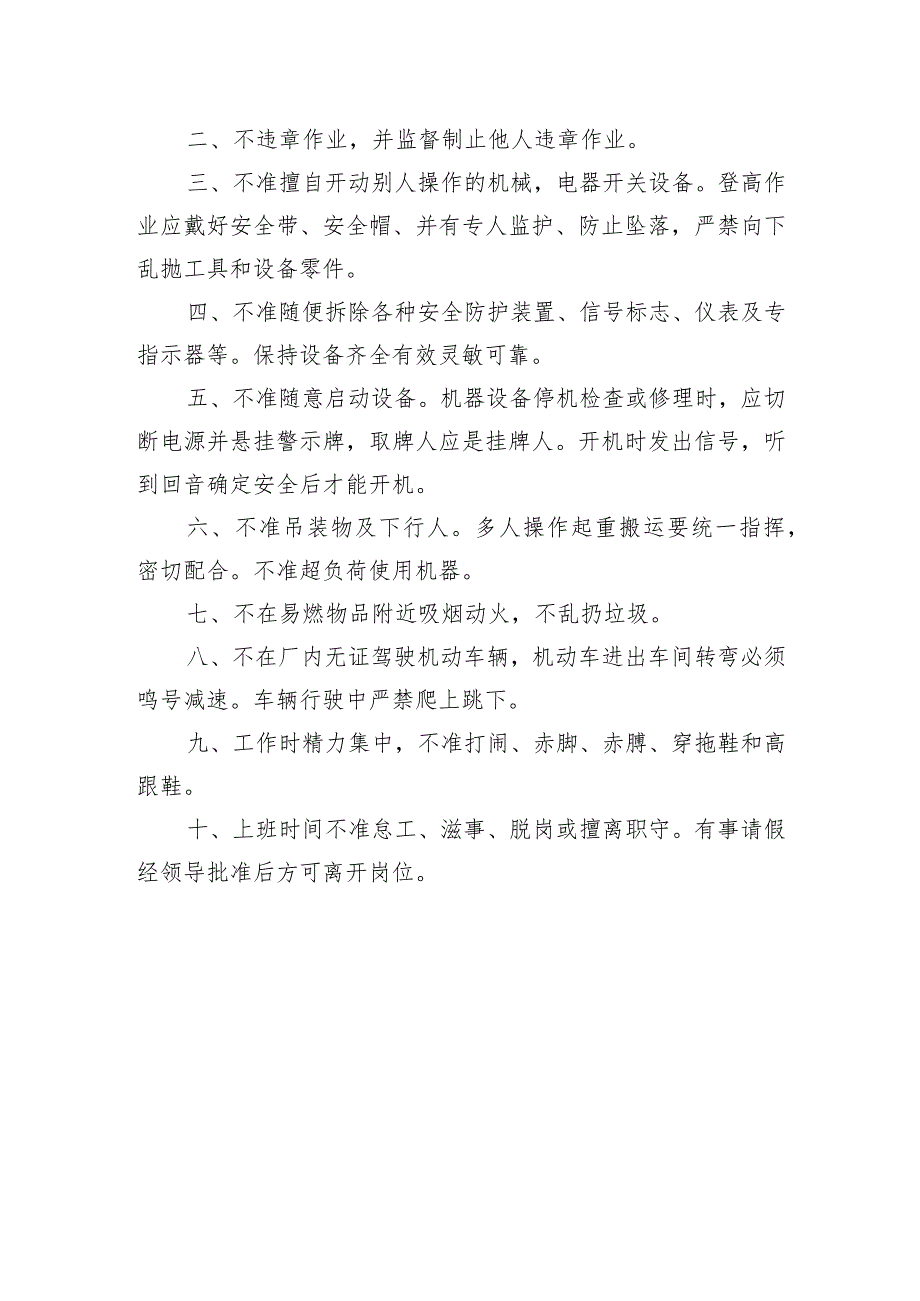

6、劳动防护品,检查设备及作业场地,做到安全可靠。二、不违章作业,并监督制止他人违章作业。三、不准擅自开动别人操作的机械,电器开关设备。登高作业应戴好安全带、安全帽、并有专人监护、防止坠落,严禁向下乱抛工具和设备零件。四、不准随便拆除各种安全防护装置、信号标志、仪表及专指示器等。保持设备齐全有效灵敏可靠。五、不准随意启动设备。机器设备停机检查或修理时,应切断电源并悬挂警示牌,取牌人应是挂牌人。开机时发出信号,听到回音确定安全后才能开机。六、不准吊装物及下行人。多人操作起重搬运要统一指挥,密切配合。不准超负荷使用机器。七、不在易燃物品附近吸烟动火,不乱扔垃圾。八、不在厂内无证驾驶机动车辆,机动车进出车间转弯必须鸣号减速。车辆行驶中严禁爬上跳下。九、工作时精力集中,不准打闹、赤脚、赤膊、穿拖鞋和高跟鞋。十、上班时间不准怠工、滋事、脱岗或擅离职守。有事请假经领导批准后方可离开岗位。
