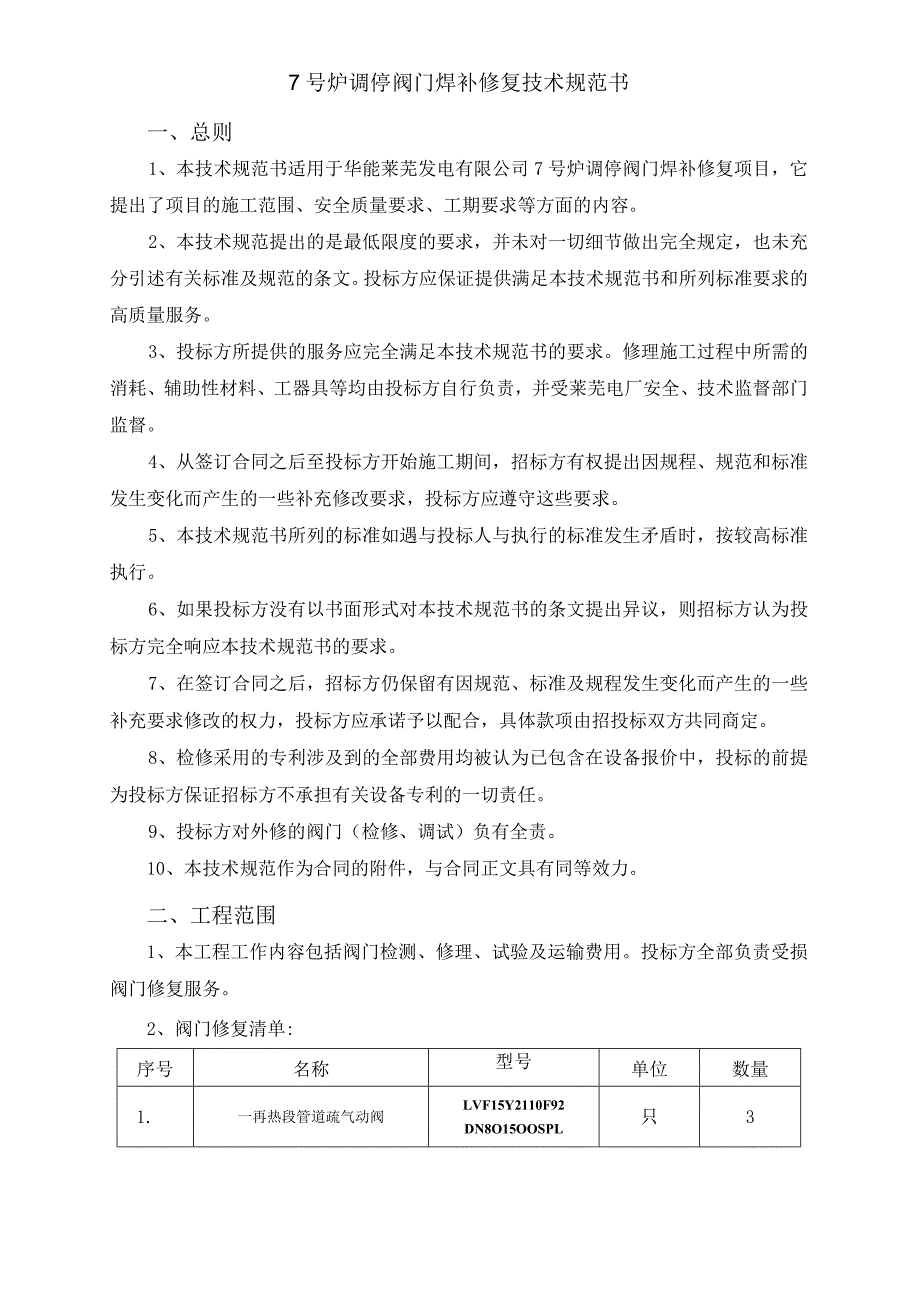

1、华能莱芜发电有限公司7号炉调停阀门焊补修复技术规范书批准:审定:审核:初审:编写:二。二三年四月7号炉调停阀门焊补修复技术规范书一、总则1、本技术规范书适用于华能莱芜发电有限公司7号炉调停阀门焊补修复项目,它提出了项目的施工范围、安全质量要求、工期要求等方面的内容。2、本技术规范提出的是最低限度的要求,并未对一切细节做出完全规定,也未充分引述有关标准及规范的条文。投标方应保证提供满足本技术规范书和所列标准要求的高质量服务。3、投标方所提供的服务应完全满足本技术规范书的要求。修理施工过程中所需的消耗、辅助性材料、工器具等均由投标方自行负责,并受莱芜电厂安全、技术监督部门监督。4、从签订合同之后至

2、投标方开始施工期间,招标方有权提出因规程、规范和标准发生变化而产生的一些补充修改要求,投标方应遵守这些要求。5、本技术规范书所列的标准如遇与投标人与执行的标准发生矛盾时,按较高标准执行。6、如果投标方没有以书面形式对本技术规范书的条文提出异议,则招标方认为投标方完全响应本技术规范书的要求。7、在签订合同之后,招标方仍保留有因规范、标准及规程发生变化而产生的一些补充要求修改的权力,投标方应承诺予以配合,具体款项由招投标双方共同商定。8、检修采用的专利涉及到的全部费用均被认为已包含在设备报价中,投标的前提为投标方保证招标方不承担有关设备专利的一切责任。9、投标方对外修的阀门(检修、调试)负有全责。

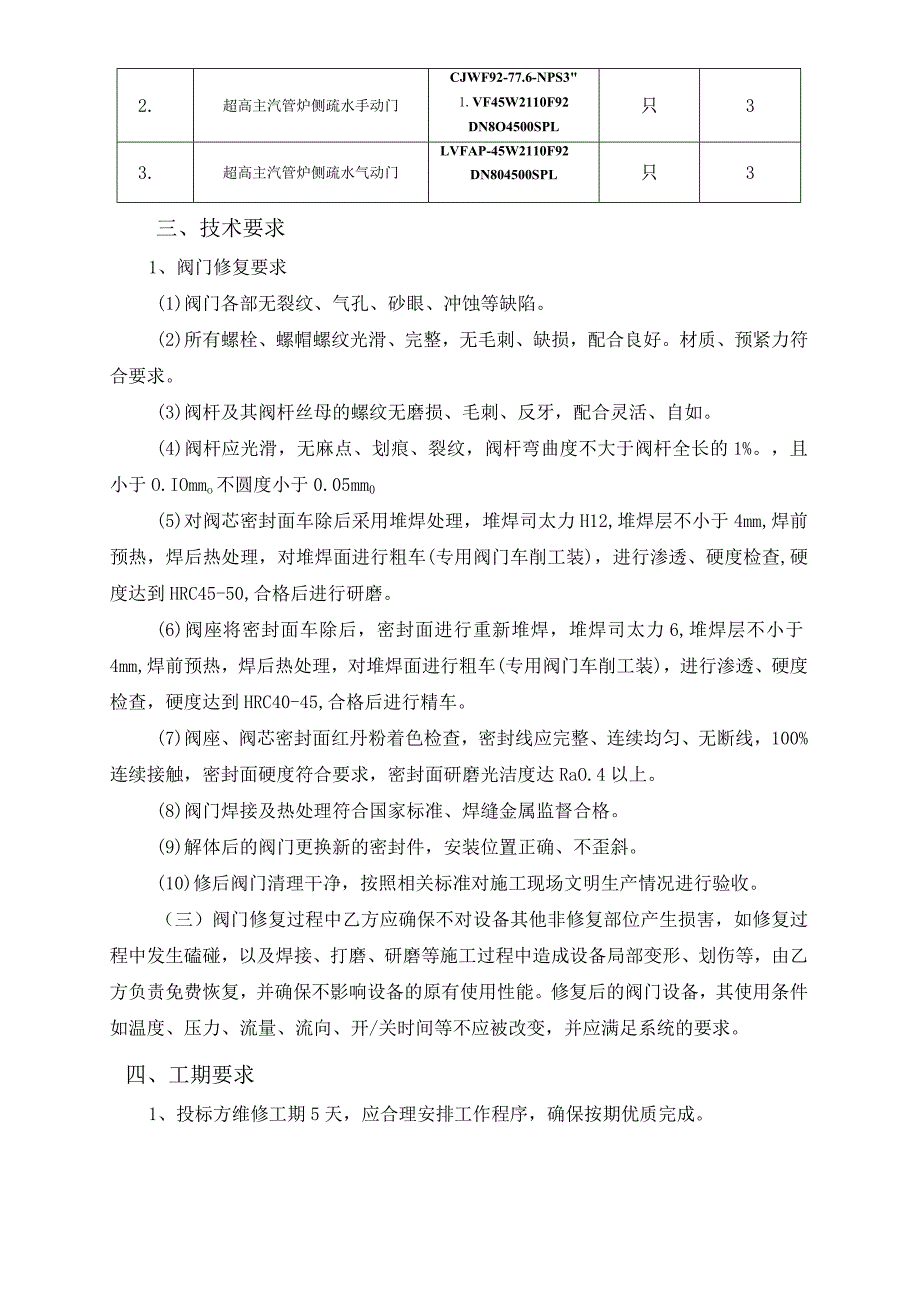

3、10、本技术规范作为合同的附件,与合同正文具有同等效力。二、工程范围1、本工程工作内容包括阀门检测、修理、试验及运输费用。投标方全部负责受损阀门修复服务。2、阀门修复清单:序号名称型号单位数量1.一再热段管道疏气动阀LVF15Y2110F92DN8O15OOSPL只32.超高主汽管炉侧疏水手动门CJWF92-77.6-NPS31.VF45W2110F92DN8O4500SPL只33.超高主汽管炉侧疏水气动门LVFAP-45W2110F92DN804500SPL只3三、技术要求1、阀门修复要求(1)阀门各部无裂纹、气孔、砂眼、冲蚀等缺陷。(2)所有螺栓、螺帽螺纹光滑、完整,无毛刺、缺损,配合良好

4、。材质、预紧力符合要求。(3)阀杆及其阀杆丝母的螺纹无磨损、毛刺、反牙,配合灵活、自如。(4)阀杆应光滑,无麻点、划痕、裂纹,阀杆弯曲度不大于阀杆全长的1%。,且小于O.IOmmo不圆度小于0.05mm0(5)对阀芯密封面车除后采用堆焊处理,堆焊司太力H12,堆焊层不小于4mm,焊前预热,焊后热处理,对堆焊面进行粗车(专用阀门车削工装),进行渗透、硬度检查,硬度达到HRC45-50,合格后进行研磨。(6)阀座将密封面车除后,密封面进行重新堆焊,堆焊司太力6,堆焊层不小于4mm,焊前预热,焊后热处理,对堆焊面进行粗车(专用阀门车削工装),进行渗透、硬度检查,硬度达到HRC40-45,合格后进行精

5、车。(7)阀座、阀芯密封面红丹粉着色检查,密封线应完整、连续均匀、无断线,100%连续接触,密封面硬度符合要求,密封面研磨光洁度达RaO.4以上。(8)阀门焊接及热处理符合国家标准、焊缝金属监督合格。(9)解体后的阀门更换新的密封件,安装位置正确、不歪斜。(10)修后阀门清理干净,按照相关标准对施工现场文明生产情况进行验收。(三)阀门修复过程中乙方应确保不对设备其他非修复部位产生损害,如修复过程中发生磕碰,以及焊接、打磨、研磨等施工过程中造成设备局部变形、划伤等,由乙方负责免费恢复,并确保不影响设备的原有使用性能。修复后的阀门设备,其使用条件如温度、压力、流量、流向、开/关时间等不应被改变,并

6、应满足系统的要求。四、工期要求1、投标方维修工期5天,应合理安排工作程序,确保按期优质完成。五、责任考核1、1年(自阀门修复、现场完成安装后初次投入运行时间为准)内若因内漏及外漏,期间造成的经济损失及发生的费用由投标方赔偿。2、若因修复技术、质量问题对招标方设备损坏,按照设备原值的200%扣减投标方合同款,且由投标方对设备按照原厂备件购买、更换,所有费用由投标方负责。3、若在锅炉运行期间因修复质量问题造成机组非停的,按照设备原值的500%扣减投标方合同款,且由投标方承担由此造成的损失。4、若投标方不能按合同要求(包括质量、内容、工期)完成工作,招标方对投标方进行考核。工期每延误一天,以合同总金额2%/天计算进行扣罚;延误工期2天及以上,以合同总金额3%/天计算进行扣罚。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 汽车/机械/制造 > 制造加工工艺

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
