砖基础施工工艺要点全总结.docx

上传人:p** 文档编号:432207 上传时间:2023-08-27 格式:DOCX 页数:6 大小:19.79KB
下载 相关 举报
砖基础施工工艺要点全总结.docx_第1页
第1页 / 共6页
砖基础施工工艺要点全总结.docx_第2页
第2页 / 共6页
砖基础施工工艺要点全总结.docx_第3页
第3页 / 共6页
砖基础施工工艺要点全总结.docx_第4页
第4页 / 共6页
砖基础施工工艺要点全总结.docx_第5页
第5页 / 共6页
砖基础施工工艺要点全总结.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《砖基础施工工艺要点全总结.docx》由会员分享,可在线阅读,更多相关《砖基础施工工艺要点全总结.docx(6页珍藏版)》请在第壹文秘上搜索。

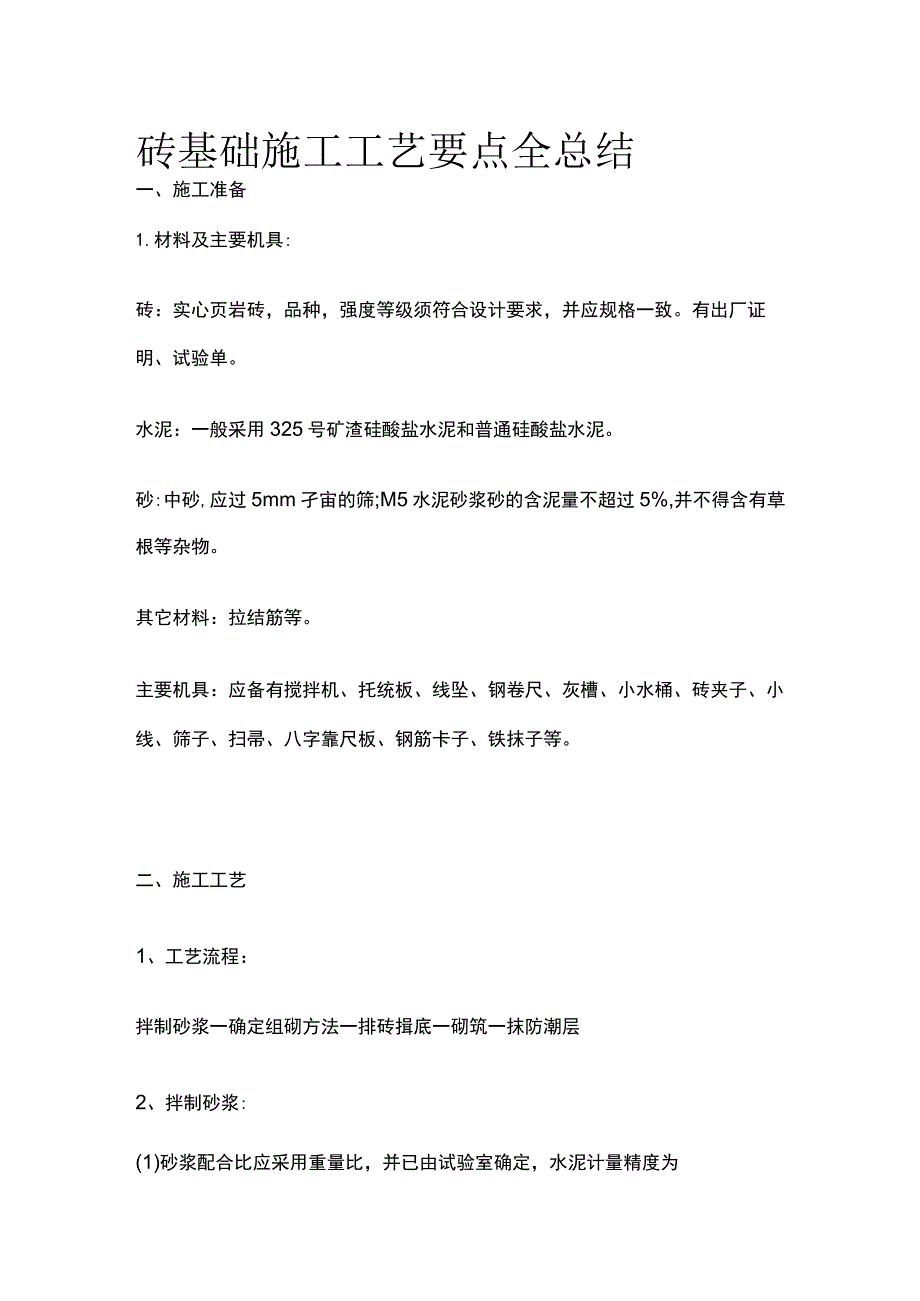

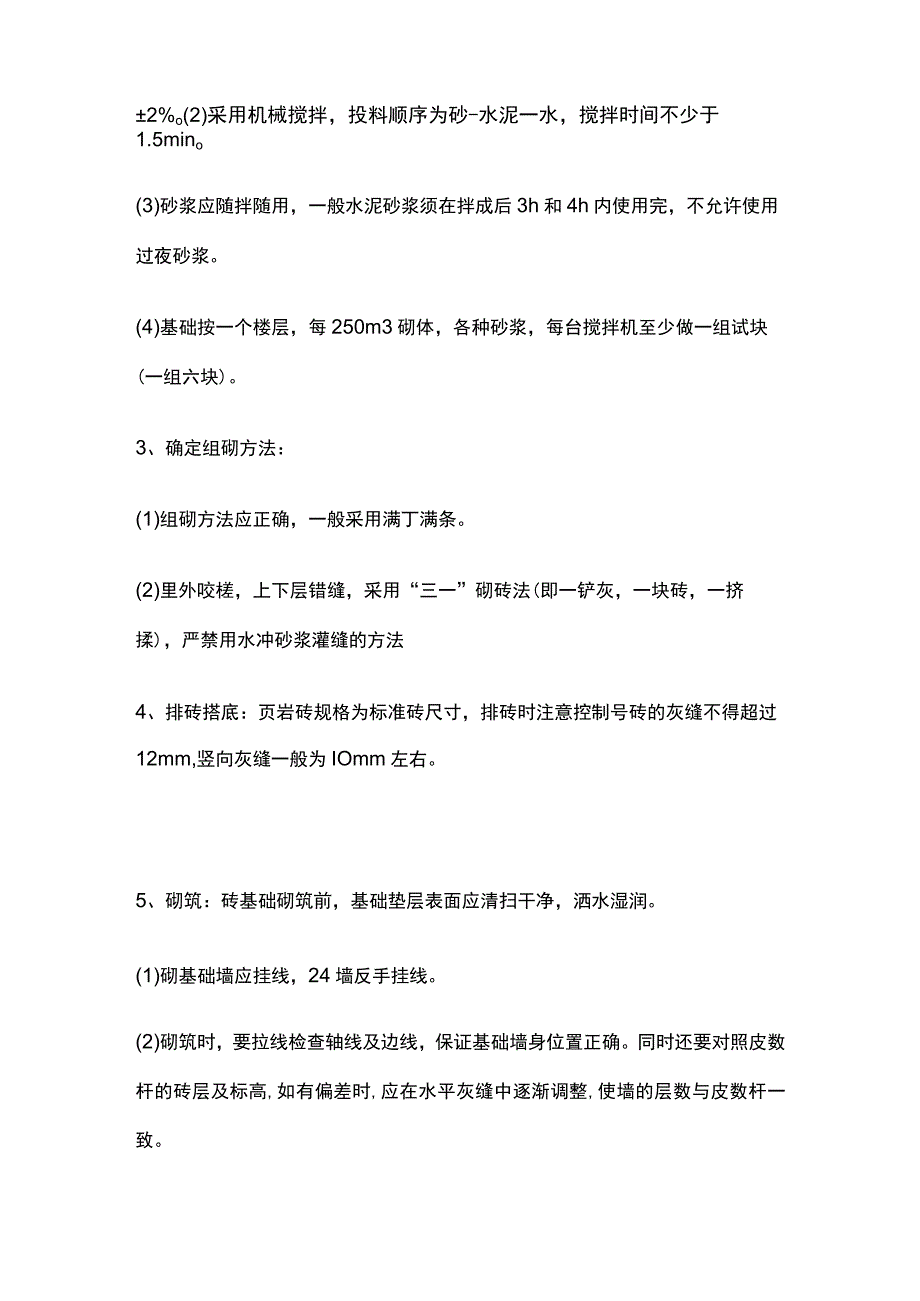

1、砖基础施工工艺要点全总结一、施工准备1.材料及主要机具:砖:实心页岩砖,品种,强度等级须符合设计要求,并应规格一致。有出厂证明、试验单。水泥:一般采用325号矿渣硅酸盐水泥和普通硅酸盐水泥。砂:中砂,应过5mm孑宙的筛;M5水泥砂浆砂的含泥量不超过5%,并不得含有草根等杂物。其它材料:拉结筋等。主要机具:应备有搅拌机、托统板、线坠、钢卷尺、灰槽、小水桶、砖夹子、小线、筛子、扫帚、八字靠尺板、钢筋卡子、铁抹子等。二、施工工艺1、工艺流程:拌制砂浆一确定组砌方法一排砖揖底一砌筑一抹防潮层2、拌制砂浆:(1)砂浆配合比应采用重量比,并已由试验室确定,水泥计量精度为2%o(2)采用机械搅拌,投料顺序为

2、砂-水泥一水,搅拌时间不少于1.5mino(3)砂浆应随拌随用,一般水泥砂浆须在拌成后3h和4h内使用完,不允许使用过夜砂浆。(4)基础按一个楼层,每250m3砌体,各种砂浆,每台搅拌机至少做一组试块(一组六块)。3、确定组砌方法:(1)组砌方法应正确,一般采用满丁满条。(2)里外咬槎,上下层错缝,采用“三一”砌砖法(即一铲灰,一块砖,一挤揉),严禁用水冲砂浆灌缝的方法4、排砖搭底:页岩砖规格为标准砖尺寸,排砖时注意控制号砖的灰缝不得超过12mm,竖向灰缝一般为IOmm左右。5、砌筑:砖基础砌筑前,基础垫层表面应清扫干净,洒水湿润。(1)砌基础墙应挂线,24墙反手挂线。(2)砌筑时,要拉线检查

3、轴线及边线,保证基础墙身位置正确。同时还要对照皮数杆的砖层及标高,如有偏差时,应在水平灰缝中逐渐调整,使墙的层数与皮数杆一致。(3)拉结筋放置位置见图(4)基础标高不一致或有局部加深部位,应从最低处往上砌筑,应经常拉线检查,以保持砌体通顺、平直,防止砌成“螺丝”墙。(5)基础大放脚砌至基础上部时,要拉线检查轴线及边线,保证基础墙身位置正确。同时还要对照皮数杆的砖层及标高,如有偏差时,应在水平灰缝中逐渐调整,使墙的层数与皮数杆一致。(6)暖气沟挑檐砖及上一层压砖,均应用丁砖砌筑,灰缝要严实,挑檐砖标高必须正确。(7)各种预留洞、埋件、拉结筋按设计要求留置,避免后剔凿,影响砌体质量。(8)变形缝的

4、墙角应按直角要求砌筑,先砌的墙要把舌头灰刮尽;后砌的墙可采用缩口灰,掉入缝内的杂物随时清理。(9)安装管沟和洞口过梁其型号、标高必须正确,底灰饱满;如坐灰超过20mm厚,用细石混凝土铺垫,两端搭墙长度应一致。(10)抹防潮层:将墙顶活动砖重新砌好,清扫干净,浇水湿润,随即抹防水砂浆,设计无规定时,一般厚度为1520mm,防水粉掺量为水泥重量的3%5%。三、通病防治控制和减少墙体温度裂缝1 .施工准备:材料准备:砖的强度等级必须符合设计要求,用于清水墙、柱表面的砖,应外观好看。应提前12天浇水湿润。普通砖含水率宜为10%15%o实际施工中。放线、制作皮数杆。基础施工前应设置龙门板,在板上标明基础

5、的轴线、底宽、墙身的轴线及厚度、底层地面标高等。并用准线和线坠将轴线及基础底宽放到垫层表面上。砌筑基础前,必须用钢尺校核放线尺寸。基础垫层表面用C15以上的细石已找平后方可砌筑,不得用砂浆填平。用方木或角钢制作皮数杆,并在皮数杆上标明皮数及竖向构造的变化部位。2 .操作工艺:(1)砌筑前,应将砌筑部位清理干净,放出墙身中心线及边线,浇水湿润。(2)在砖墙的转角处及交接处立起皮数杆(皮数杆间距不超过15m,过长应在中间加立),在皮数杆之间拉准线,依准线逐皮砌筑,其中第一皮砖按墙身边线砌筑。(3)砌砖操作方法可采用铺浆法或三一砌砖法。三一砌砖法即一铲灰、一块砖、一挤揉的操作方法。(4)砖墙水平灰缝

6、和竖向灰缝宽度宜为IOmm,但不小于8mm,也不应大于12mmo水平灰缝的砂浆饱满度不得小于80%;竖缝宜采用挤浆或加浆方法,不得出现透明缝,严禁用水冲浆灌缝。(5)砖墙的转角处,每皮砖的外角应加砌七分头砖。当采用一顺一丁砌筑形式时,七分头砖的顺面方向依次砌顺砖,丁面方向依次砌丁砖。(6)砖墙的丁字交接处,横墙的端头隔皮加砌七分头砖,纵墙隔皮砌通。当采用一顺一丁砌筑形式时,七分头砖丁面方向依次砌丁砖。(7)砖墙的十字交接处,应隔皮纵横墙砌通,交接处内角的竖缝应上下相互错开1/4砖长。(8)每层墙的最上一皮砖,应是整砖丁砌。(9)半砖和破损的砖应分散使用在受力较小的砖墙,小于1/4砖块体积的碎砖

7、不能使用。(10)砖墙的转角处和交接处应同时砌起,对不能同时砌起而必须留槎时,应砌成斜槎,斜槎长度不应小于斜槎高度的23o如留直槎确有困难,除转角处外,可留直槎,但直槎必须做成凸槎,并加设拉结钢筋,拉结筋的数量为每半砖厚墙放置1根直径6mm的钢筋,间距沿墙高不得超过50Omm,埋入长度从墙的留槎处算起,每边均不小于50Omm;钢筋末端应有90。弯钩。不得留直槎。(11)砖墙中留置临时施工洞口时,其侧边离交接处的墙面不应小于50Omm。洞口顶部宜设置过梁,也可在洞口上部采取逐层挑砖办法封口,并预埋水平拉结筋,洞口净宽不应超过1m。八度以上地震区的临时施工洞位置,应会同设计单位研究决定。临时施工洞

8、口补砌时,洞口周围砖块表面应清理干净,并浇水湿润,再用与原墙相同的材料IMffl严密。(12)墙中的洞口、管道、沟槽和预埋件等应于砌筑时正确留出或预埋,宽度超过300mm的洞口应砌筑平拱或设置过梁。四、冬雨期施工:1.砂浆宜用普通硅酸盐水泥拌制,石灰膏等掺合料应有防冻措施,如遭冻,必须融化后方可使用。砂中不得含有大于IOmm的冻块。2、砖应清除冰霜,冬期不浇水,应适当增大砂浆的稠度。3.7.3砌砖一般采用掺盐砂浆,其掺盐量、材料加热温度均按冬施方案规定执行。砂浆使用时的温度不应低于+5。&3、雨期施工时,应防止基槽灌水和雨水冲刷砂浆;砂浆的稠度应适当减小。每天砌筑高度不宜超过L2m,收工时覆盖砌体上表面。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 行业资料 > 矿业工程

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
