《负一层防水工程装饰工程施工方案与技术措施.docx》由会员分享,可在线阅读,更多相关《负一层防水工程装饰工程施工方案与技术措施.docx(21页珍藏版)》请在第壹文秘上搜索。

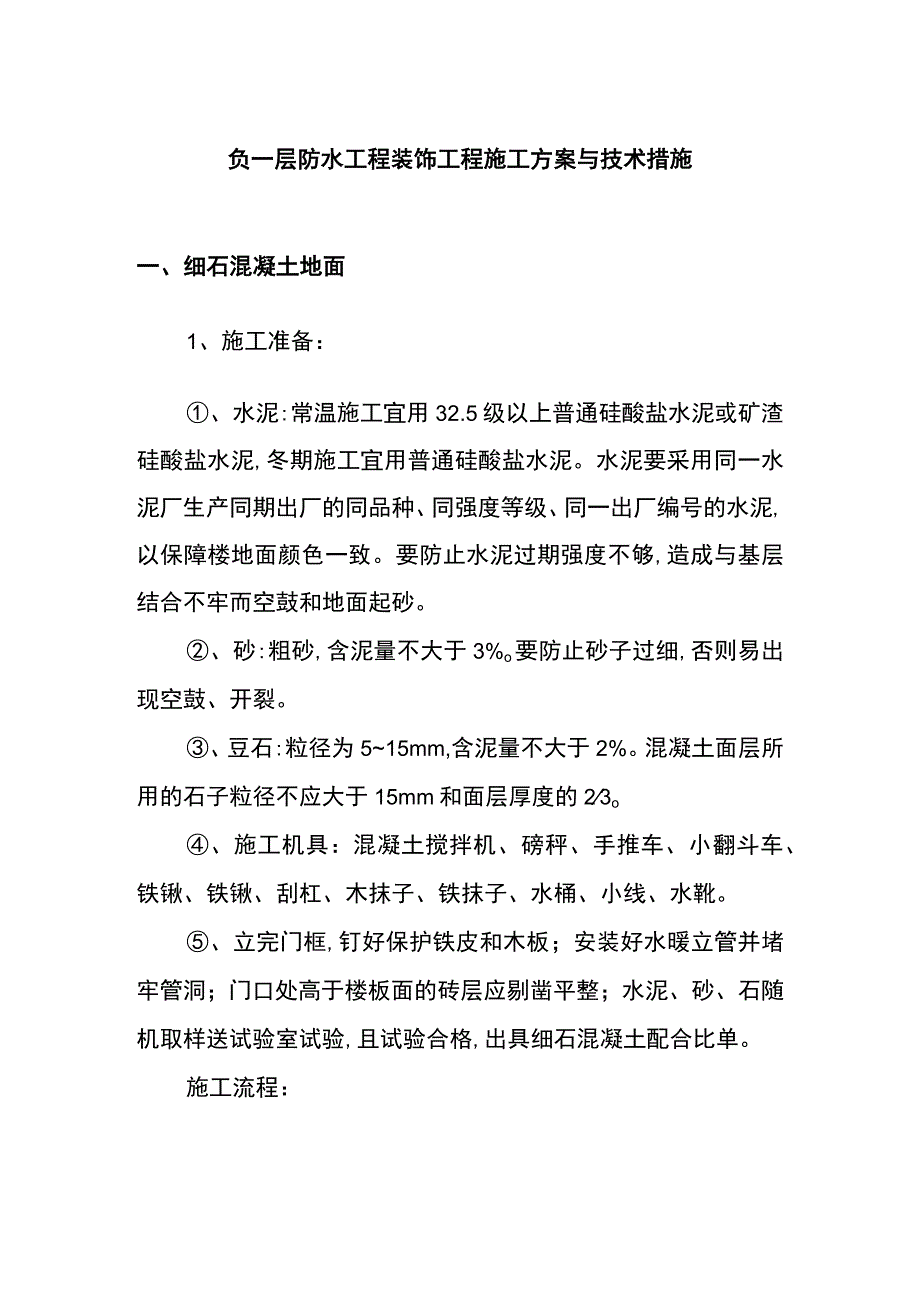

1、负一层防水工程装饰工程施工方案与技术措施一、细石混凝土地面1、施工准备:、水泥:常温施工宜用32.5级以上普通硅酸盐水泥或矿渣硅酸盐水泥,冬期施工宜用普通硅酸盐水泥。水泥要采用同一水泥厂生产同期出厂的同品种、同强度等级、同一出厂编号的水泥,以保障楼地面颜色一致。要防止水泥过期强度不够,造成与基层结合不牢而空鼓和地面起砂。、砂:粗砂,含泥量不大于3%o要防止砂子过细,否则易出现空鼓、开裂。、豆石:粒径为515mm,含泥量不大于2%。混凝土面层所用的石子粒径不应大于15mm和面层厚度的23o、施工机具:混凝土搅拌机、磅秤、手推车、小翻斗车、铁锹、铁锹、刮杠、木抹子、铁抹子、水桶、小线、水靴。、立完

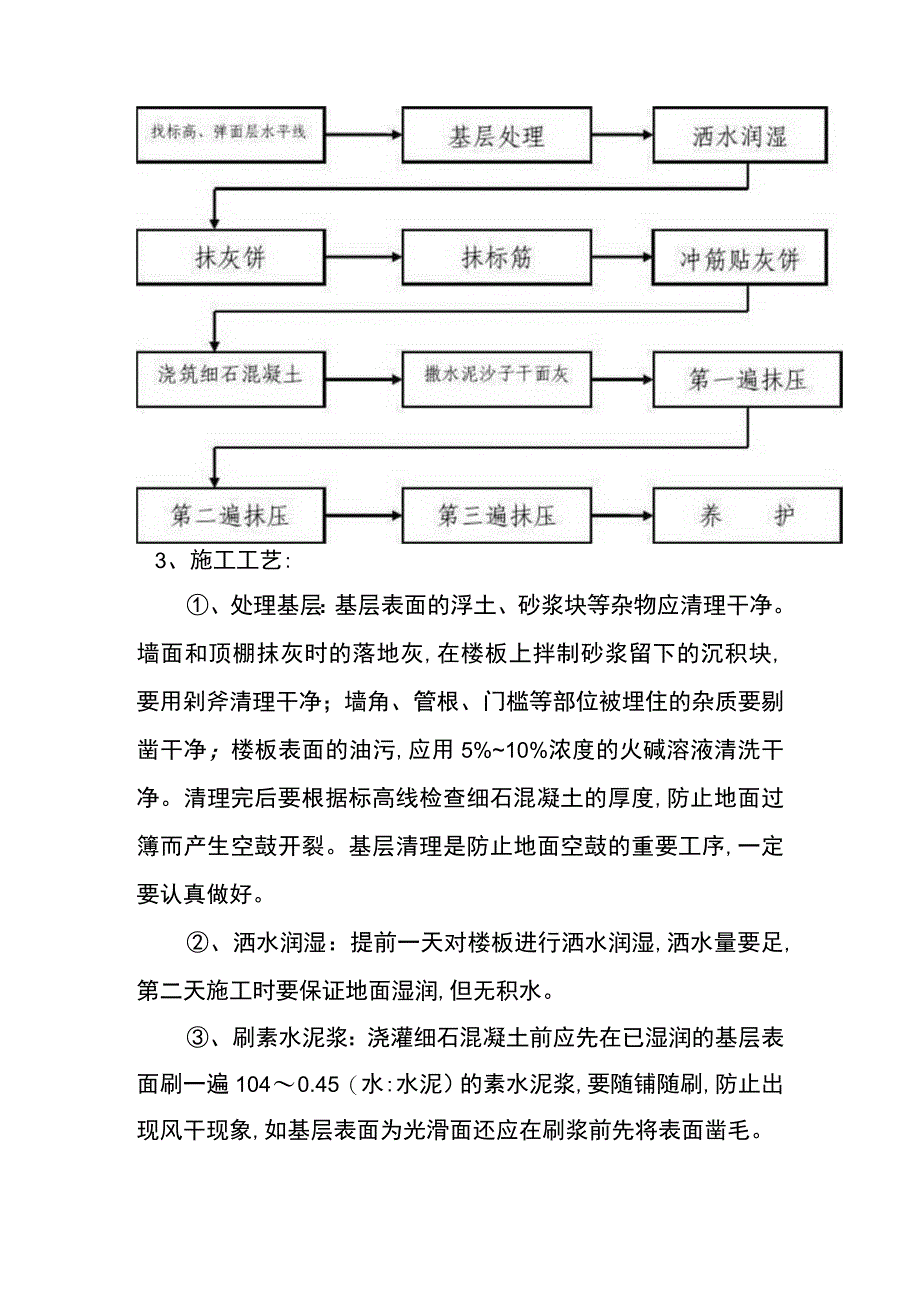

2、门框,钉好保护铁皮和木板;安装好水暖立管并堵牢管洞;门口处高于楼板面的砖层应剔凿平整;水泥、砂、石随机取样送试验室试验,且试验合格,出具细石混凝土配合比单。施工流程:3、施工工艺:、处理基层:基层表面的浮土、砂浆块等杂物应清理干净。墙面和顶棚抹灰时的落地灰,在楼板上拌制砂浆留下的沉积块,要用剁斧清理干净;墙角、管根、门槛等部位被埋住的杂质要剔凿干净;楼板表面的油污,应用5%10%浓度的火碱溶液清洗干净。清理完后要根据标高线检查细石混凝土的厚度,防止地面过簿而产生空鼓开裂。基层清理是防止地面空鼓的重要工序,一定要认真做好。、洒水润湿:提前一天对楼板进行洒水润湿,洒水量要足,第二天施工时要保证地面
3、湿润,但无积水。、刷素水泥浆:浇灌细石混凝土前应先在已湿润的基层表面刷一遍1040.45(水:水泥)的素水泥浆,要随铺随刷,防止出现风干现象,如基层表面为光滑面还应在刷浆前先将表面凿毛。、冲筋贴灰饼:小房间在房间四周根据标高线做出灰饼,大房间还应该冲筋(间距l.5m);有地漏的房间要在地漏四周做出5%的泛水坡度;冲筋和灰饼均应采用细石混凝土制作,随后铺细石混凝土。、浇筑细石混凝土:细石混凝土面层的强度等级应按设计要求做试配如设计无要求时,一般为123(体积比),坍落度应不大于20mm;并应每500平方米制作一组试块,不足500平方米时也制作一组试块。铺细石混凝土后用长刮杠刮平,振捣密实,表面塌

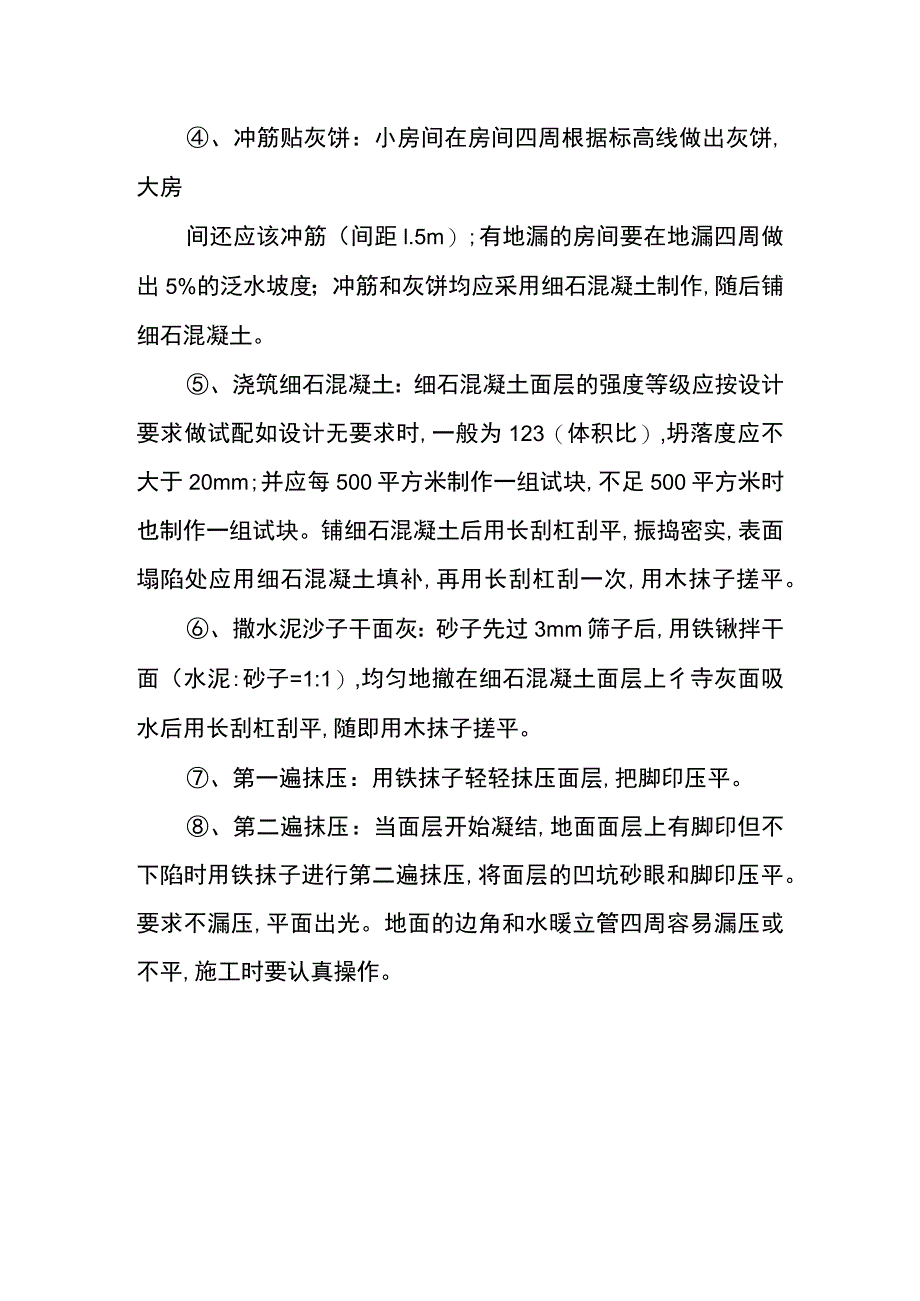

4、陷处应用细石混凝土填补,再用长刮杠刮一次,用木抹子搓平。、撒水泥沙子干面灰:砂子先过3mm筛子后,用铁锹拌干面(水泥:砂子=1:1),均匀地撤在细石混凝土面层上彳寺灰面吸水后用长刮杠刮平,随即用木抹子搓平。、第一遍抹压:用铁抹子轻轻抹压面层,把脚印压平。、第二遍抹压:当面层开始凝结,地面面层上有脚印但不下陷时用铁抹子进行第二遍抹压,将面层的凹坑砂眼和脚印压平。要求不漏压,平面出光。地面的边角和水暖立管四周容易漏压或不平,施工时要认真操作。、第三遍抹压:当地面面层上人稍有脚印,而抹压无抹子纹时,用铁抹子进行第三遍抹压,第三遍抹压要用力稍大,将抹子纹抹平压光,压光的时间应控制在终凝前完成。、养护:
5、面层抹压完24h后,及时洒水进行养护,每天浇水2次,至少连续养护7d后方准上人。(养护期间房间应封闭,禁止进入)养护要及时、认真,严格按工艺要求进行养护。若为分隔缝地面,在撒水泥砂子干灰面过杠和木抹子搓平以后,应在地面弹线,用铁抹子在弹线两侧各20cm宽范围内抹压一遍,再用溜缝袜子划缝;以后随大面压光时沿分隔缝用溜缝抹子抹压两遍,然后交活。、混凝土面层在施工间歇后继续浇筑前,应按规定对已凝结的混凝土垂直边缘进行处理。施工缝处的混凝土,应捣实压平。4、质量标准:细石混凝土质量标准如下表所示:项序检查项目允许偏垄或允许值主控项目1廿料粒径第5.2.3条2面层强度等级第5.2.4条3面层与下一层结合
6、第5.2.5条般项目1表面质量第5.2.6条2表面坡度第5.2.7条3踢脚线。墙而结合第5,3.8条4楼梯踏步第5.3.9条5表面允许偏L表面平整度5mm踢脚线上口平宜Inm缝格平直3n二、抹灰工程1.抹灰工程的操作工艺流程为:基层清理浇水湿润基层T找规矩T做灰饼T设标筋(冲筋)做护角一抹底层灰T抹窗台(踢脚板)一抹面灰T清理T保护。2.墙面清理1)抹灰前对砖、混凝土等基层表面的灰尘、污垢和油渍等清除干净,并将墙面上施工孔洞堵塞密实,脚手孔洞也应堵塞严密,水暖管道通过的墙洞和楼板洞,门窗口与立墙交接处应用水泥砂浆嵌填密实。2)对于过于干燥的基层要用水湿润,抹灰前应对不同的材料的基层表面进行相应
7、处理,剔墙后安装的管道必须用1:3水泥砂浆抹严。3)散热器和密集管道等背后的墙面抹灰,应在安装前进行抹灰,接搓应力殖。4)对有密集排管的墙处,混凝土标高剪力墙后塞口四周处粉刷前设置过渡钢网200mm宽,以防不同材质造成粉刷裂纹。3 .做饼冲筋内墙做饼时,在距墙角1020cm处,做饼用底层抹灰砂浆各做一个标准灰饼,厚度为抹灰层厚度,大小为5cm见方,再用手线板靠、吊垂直确定墙下部对应的两个灰饼厚度,其位置在踢脚板上口,使上下两个灰饼厚度在一条直线上,再在灰饼附近墙面钉上钉子,拴上小线拉水平线,按间距1.21.5m左右做若干灰饼,凡墙和洞口必须做灰饼。4护角所有阳角均采用水泥砂浆护角,护角要求线条
8、清晰垂直,护角应用1:2水泥砂浆,高度为2m,护角每侧宽度不小于50mmo5 .基层和中层抹灰先刷一道渗胶水溶液,过后将砂浆抹于墙面两冲筋之间,底层要低于冲筋,待收水后再进行中层抹灰,其厚度以垫平冲筋为准,使其略高于冲筋,中层砂浆抹后,即用中、短铝合金靠尺按冲筋刮平,使用铝合金靠尺时,人站成骑马式,双手紧握铝合金靠尺,均匀用力,由下往上移动,并使铝合金靠尺前进主向的一边略微翘起,手腕要活,局部陷处应补抹砂浆,然后再刮,直至普遍平直为止,紧接着用木抹子搓磨一遍,使其表面平整。6 .抹面层采用混合砂浆面层,罩面时,应在中层砂浆五至六成干时进行,如中层较干时,须洒水湿润后刮平,然后用木抹子搓平,最后
9、用铁抹子压光成活。7 .清理验收(1)由于后做地面、墙裙和踢脚板,要将墙裙、踢脚板准线上口5cm处的砂浆切成直茬,墙面要清理,并及时清除落地灰,报请业方和监理验收。楼梯粉刷前先根据平台标高,楼面标高,在侧墙上弹出一道踏步标准斜坡线,然后根据步数将斜线等分,其等分点即为踏步的阳角位置,装饰面层据此作必要的二次调整。楼梯装饰面层施工时封闭出入口,从顶层开始逐层向下进行,踏步平、立面的施工顺序为先抹立面,后抹平面。质量验收标准项目允许偏差(mm)L面垂且度2表面平整度3阴阳角方正3阴阳角垂直3分格条(缝)直线度3墙裙、勒脚上口直线度4三、涂料工程1.基层处理1.1 将基层灰尘、油污和灰渣清理干净。1
10、.2 用大白粉、滑石粉与建筑胶调腻子,补平基层表面的裂缝和凸不平处,干透后起之秀用砂纸磨平,然后满刮腻子一遍,待干燥后用1号砂纸打磨平整,并清除浮灰,接着刮第二遍腻子,跟第一遍一样,干燥后再用1号砂纸打磨平整。2、刷第一遍涂料先将墙面仔细清扫干净,用布将墙面粉尘擦净。涂刷顺序先上后下,自左向右。一般用排笔涂刷,使用新排笔时,注意将活动的笔毛理掉。涂料使用前应搅拌均匀,根据基层及环境温度情况,可加10%水稀释,以防头遍涂料施涂不开。干燥后复补腻子,待复补腻子干透后,用1号砂纸磨光,并清扫干净。3、涂刷第二遍涂料操作要求同第一遍涂料,涂刷前要充分搅拌,如不很稠,不宜加水或尽量少加水,以防露底。涂膜
11、干燥后,用细砂纸将墙面小疙瘩和排笔毛打磨掉,磨光滑后用布擦干净。4、涂刷第三遍涂料操作要求同第二遍涂料。由于涂料干燥较快,应连续迅速操作,涂刷时从左端开始,逐渐涂刷向另一端,一定要注意上下顺刷互相衔接,后一排笔紧接前一排笔,避免出先接头明显而再另行处理。5、质量标准保证项目涂料工程等级和材料品种、颜色应符合设计要求和有关标准的规定。涂料工程严禁脱皮、漏刷和透底及有明显接槎。基本项目见下表项次项目质量要求1透底、流坠、皱皮人面无,小面明显处无2光亮和光滑光亮和光滑均匀一致3装饰线、分色线偏差不大于Imm(拉5m小线检查,不足平直5m拉通线检查)4颜色、刷纹颜色一致、无明显刷纹四、吊顶工程1 .操
12、作工艺1 1)吊顶顶棚工艺流程:施工准备T吊杆制作T弹吊顶标高水平线一弹、划龙骨分档线T安装龙骨吊杆T安装主龙骨T吊装窗帘盒T安装次龙骨T安装罩面板。1)根据每个房间的具体尺寸结合设计吊顶蓝图进行再细化翻样,原则是以房间中划十字线往四周边返(明龙骨吊顶板及暗龙骨的铝扣板均不能出现小于半块板的现象),房间内有独立框架时,板缝(明龙骨)必须赶在柱边,出现非整板时用两块板切割拼缝,明龙骨拼接在柱中位置。柱与柱之间出现小于半板时也用两块板拼接,到墙边亦同。灯具、喷淋头、烟感、通风口、检修口位置要求对称、适中、一条线,经审核无误后再进行施工。2)吊杆制作:本工程吊杆现场加工制作,吊杆长1.4m采用6钢筋
13、加工,1.4吊杆2.5m采用8钢筋加To吊杆一端套丝扣80rr长,另一端焊在40404长40mm的角铁上,角铁钻8孑L加工完毕随即除锈刷防锈漆,按型号分别摆放晾干并按使用部位编号。3 )弹顶棚标高水平线:根据各楼层500mm水平标高线,用尺竖向量至顶棚设计标高,沿墙、柱四周用细线红土子弹顶棚标高水平线,其水平允许误差3mm4 )弹、划龙骨分档线:按主龙骨间距L2m在顶棚上弹出主龙骨位置线在已弹好的顶棚标高水平线上根据图示罩面板的尺寸划出主、次龙骨档线。拉线找出风口等具体位置以便确定吊点位置。5)安装主龙骨吊杆:弹好顶棚标高水平线及龙骨位置线后根据吊杆型号,按主龙骨位置及吊挂间距,将有角铁吊杆端
14、部与顶棚预埋铁件焊牢,焊接要求均匀饱满焊缝长度40mm0当铁件预埋位置不能满足吊点尺寸时采用M6胀管螺栓与顶板固定,有预应力筋楼板利用探测仪器,先进行探测后再打孔,避免碰伤钢筋。遇到风道、设备管线等吊点间距不能满足l2m时,增加40404角钢横梁处理。吊杆距主龙骨端部不得超过300mm,否则应增设吊杆。安装龙骨前所有焊点均要除药皮刷二遍防锈漆。6)安装主龙骨:配装吊杆螺母,在主龙骨安装吊挂件。并按照分档线位置使吊挂件穿入相应的吊杆螺栓,拧好螺母。主龙骨相接处装好连接件,拉线调整位置标高、起拱和平直。起拱高度应不小于房间短向跨度的l200o安装洞口附加主龙骨,按88J4(三)有关节点构造,设置连
15、接卡固件。钉固小边龙骨,采用打孔下木楔固定,间距500mmo有木窗帘盒处直接木螺钉固定。7)安装窗帘盒:采用木工板制作,用角钢进行连接、固定。吊顶净空大于600mm时,窗帘盒附加8钢筋吊杆与顶棚吊挂固定。吊顶立面露明部分附加轻钢龙骨石膏板封死。窗帘盒返出吊顶下IOmm,背面(吊顶内侧)涂刷三遍防火涂料,吊顶用露明铁件均除锈刷二遍防锈漆。8)安装次龙骨按已弹好的次龙骨分档线,卡放次龙骨吊挂件。吊挂次龙骨,按次龙骨设计间距(500600mm),将次龙骨通过吊挂件吊挂在主龙骨上。当次龙骨需接长时,必须用次龙骨连接件,在吊挂次龙骨的同时相接,调直固定。采用T型龙骨组成轻钢龙骨时,次龙骨的卡档龙骨应在安装罩面板时,每装一块罩面板先后各装一根卡档次龙骨。所有罩面板(吸声顶除外)到四周墙边及独立柱四周边时留设IOmm宽凹槽(可采用异形铝合金边龙骨处理)。9)安装罩面板在安装罩面板前必须对顶棚内的各种管线进行检查验收,并经打压试验合格后,才允许安装罩面板。纸面石膏板安装:在已安装好并经验收的轻钢龙骨架下面,
