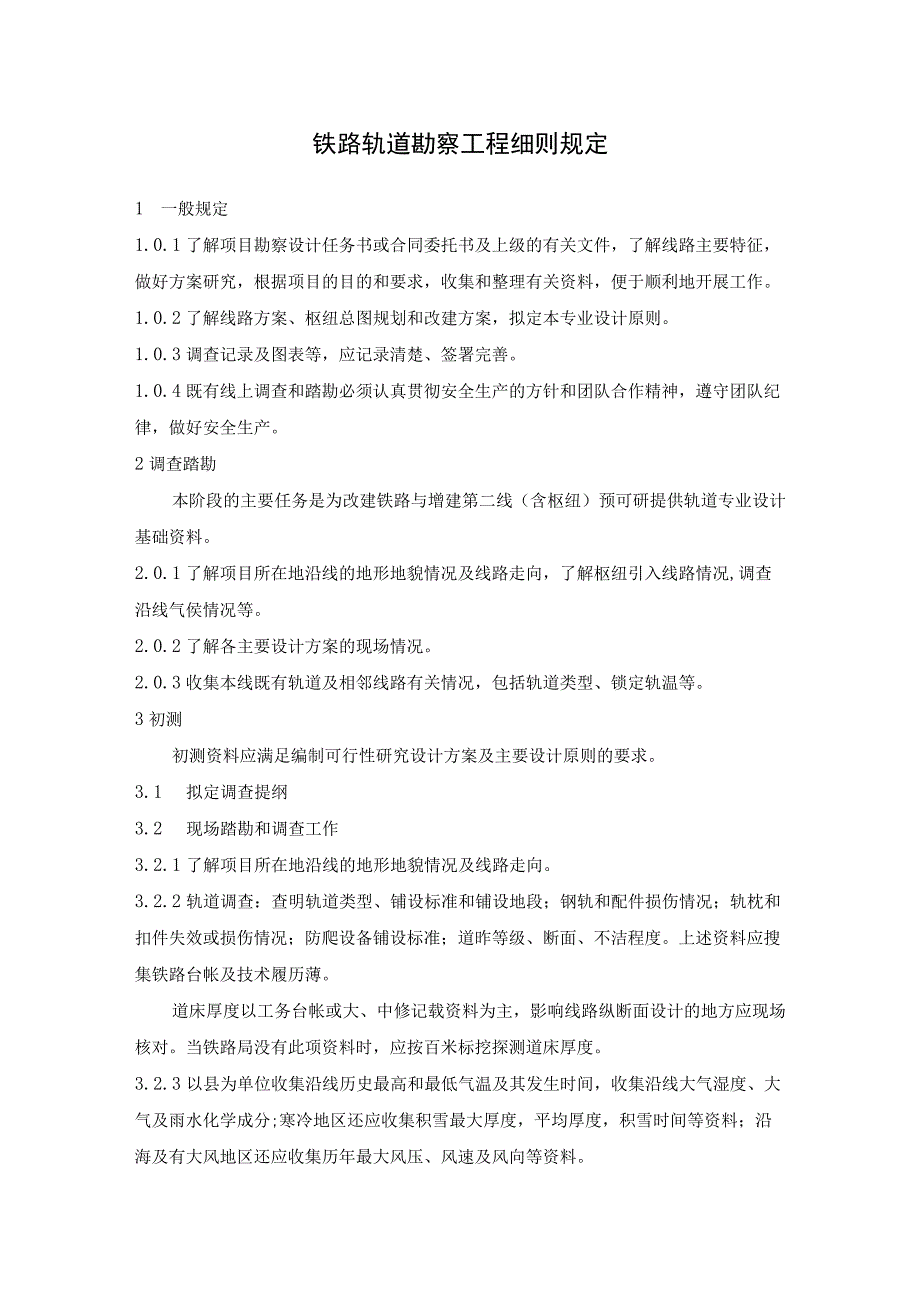

1、铁路轨道勘察工程细则规定1 一般规定1.0.1了解项目勘察设计任务书或合同委托书及上级的有关文件,了解线路主要特征,做好方案研究,根据项目的目的和要求,收集和整理有关资料,便于顺利地开展工作。1.0.2了解线路方案、枢纽总图规划和改建方案,拟定本专业设计原则。1.0.3调查记录及图表等,应记录清楚、签署完善。1.0.4既有线上调查和踏勘必须认真贯彻安全生产的方针和团队合作精神,遵守团队纪律,做好安全生产。2调查踏勘本阶段的主要任务是为改建铁路与增建第二线(含枢纽)预可研提供轨道专业设计基础资料。2.0.1了解项目所在地沿线的地形地貌情况及线路走向,了解枢纽引入线路情况,调查沿线气侯情况等。2.

2、0.2了解各主要设计方案的现场情况。2.0.3收集本线既有轨道及相邻线路有关情况,包括轨道类型、锁定轨温等。3初测初测资料应满足编制可行性研究设计方案及主要设计原则的要求。3.1 拟定调查提纲3.2 现场踏勘和调查工作3.2.1 了解项目所在地沿线的地形地貌情况及线路走向。3.2.2 轨道调查:查明轨道类型、铺设标准和铺设地段;钢轨和配件损伤情况;轨枕和扣件失效或损伤情况;防爬设备铺设标准;道昨等级、断面、不洁程度。上述资料应搜集铁路台帐及技术履历薄。道床厚度以工务台帐或大、中修记载资料为主,影响线路纵断面设计的地方应现场核对。当铁路局没有此项资料时,应按百米标挖探测道床厚度。3.2.3 以县

3、为单位收集沿线历史最高和最低气温及其发生时间,收集沿线大气湿度、大气及雨水化学成分;寒冷地区还应收集积雪最大厚度,平均厚度,积雪时间等资料;沿海及有大风地区还应收集历年最大风压、风速及风向等资料。3.2.4 收集本线运输装卸的特殊化学物品对轨道部件的腐蚀作用。3.3 征求改建铁路(枢纽)所属铁路局(分局)对既有线轨道改建的意见。4定测根据批准的可行性研究,对初测以来设计现场变化情况,进行进一步复查核实工作。4.1 对在初测阶段调查收集的有关铁路及技术履历薄中在线路定测时已有变动修改的项目应予以复查核实。并对未调查的项目进行增补。4.2 按照可行性研究批复意见,对需要进一步进行调查的线路方案进行

4、现场轨道调查。4.3 调查工作4.3.1 收集沿线既有轨道的现状资料,包括沿线各工务段管辖范围内最近的工务台账,以及铁路局最近的秋检年报。4.3.2 对利用及改建既有线地段应进行如下调查:(1)收集既有线大、中修时间以及工务部门对既有轨道材料利用率的意见,并会同有关铁路局(施工单位如已确定亦参加)共同调查,拟定轨道的利用及补充率。(2)调查钢轨、轨枕、扣件、加强设备及道祚的类型、铺设标准等,若有不同类型和铺设标准则应列出分界里程,填写轨道调查表(见附表一)。(3)调查道祚等级、断面及道祚的不洁度等,填写既有线道昨调查表(见附表二)。(4)调查有关既有沿线的线路及信号标志,填写既有线路标志调查表

5、(见附表三)。(5)调查既有无缝线路、伸缩区、固定区的起、终点里程,长度,锁定轨温及钢轨爬行情况等,填写既有无缝线路调查表(见附表四)。(6)调查既有桥梁挡昨墙的高度及与轨道中心线的距离,桥面护轮轨的类型、长度及其使用现状,是否设钢轨伸缩调节器以及其使用状况等,自制表格填写。(7)当既有线道岔改建为无缝道岔时,调查无缝道岔是否位于桥上、无缝线路伸缩区内,以及线下不同基础过渡上。(8)调查既有线单线利用隧道道昨槽的宽度,明确是否满足换铺长轨枕的要求。(9)按新的规范要求重新调查既有线路基地段需要铺设护轨的地段,以及结合桥梁专业收集需铺设护轨的跨线铁路、重要公路、城市交通要道的立交桥,并与有关单位

6、协商是护轨是采够新轨还是利用旧轨。(10)调查既有线整体道床的铺设类型及铺设地段。(三)调查既有线信号采用绝缘的方式及里程。(12)调查既有线改建地段是进行封闭施工还是运营施工。4.3.3 应配合工经、地质专业调查了解沿线祚源情况及石昨场的有关情况,铺轨基地等大临设施设置情况。4.3.4 收集沿线环境敏感点分布情况,并会同环评专业确定轨道是否需采取环境保护减震降噪措施。4.3.5 铺设无昨轨道的线路(地段)应配合工经专业调查收集沿线新建无昨轨道板(枕)厂的设置选址、布局等所需资料,或者收集沿线或临近线路的既有无祚轨道板(枕)厂的生产能力、运距等资料。4.4 定测阶段应完成并交付的资料清单如下:(1)轨道勘测说明(2)调查记录本(3)有关协议或谈话内容(4)既有线轨道调查表(5)既有线道昨调查表(6)既有线路标志及信号标志调查表(7)既有无缝线路调查表(8)既有线护轮轨、挡昨墙、钢轨伸缩调节器及加强设备调查表(9)沿线气温调查表5补充定测根据初步设计鉴定意见,对初测以来运营和设计现场变化情况,进行进一步的复查核实工作。5.0.1按照初步设计鉴定意见,对需要进一步进行调查的线路作现场核对工作。5.0.2初步设计鉴定意见中,指明要进一步调查落实的其他相关项目,应进行进一步现场调查。
