高支模项目施工方法及质量保障措施和安全防范措施.docx

上传人:p** 文档编号:433310 上传时间:2023-08-27 格式:DOCX 页数:6 大小:19.32KB
下载 相关 举报
高支模项目施工方法及质量保障措施和安全防范措施.docx_第1页
第1页 / 共6页
高支模项目施工方法及质量保障措施和安全防范措施.docx_第2页
第2页 / 共6页
高支模项目施工方法及质量保障措施和安全防范措施.docx_第3页
第3页 / 共6页
高支模项目施工方法及质量保障措施和安全防范措施.docx_第4页
第4页 / 共6页
高支模项目施工方法及质量保障措施和安全防范措施.docx_第5页
第5页 / 共6页
高支模项目施工方法及质量保障措施和安全防范措施.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《高支模项目施工方法及质量保障措施和安全防范措施.docx》由会员分享,可在线阅读,更多相关《高支模项目施工方法及质量保障措施和安全防范措施.docx(6页珍藏版)》请在第壹文秘上搜索。

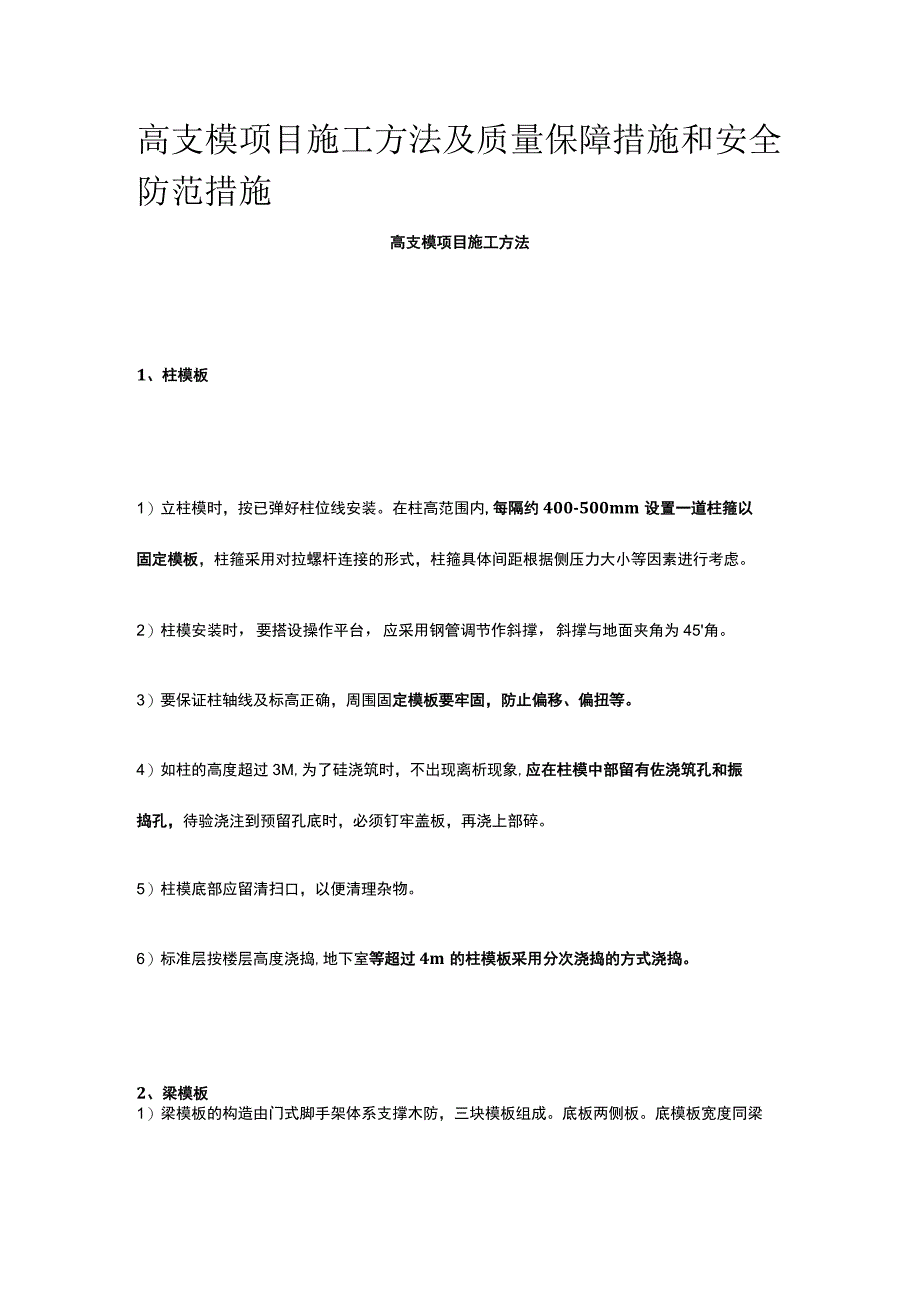

1、高支模项目施工方法及质量保障措施和安全防范措施高支模项目施工方法1、柱模板1)立柱模时,按已弹好柱位线安装。在柱高范围内,每隔约400-500mm设置一道柱箍以固定模板,柱箍采用对拉螺杆连接的形式,柱箍具体间距根据侧压力大小等因素进行考虑。2)柱模安装时,要搭设操作平台,应采用钢管调节作斜撑,斜撑与地面夹角为45角。3)要保证柱轴线及标高正确,周围固定模板要牢固,防止偏移、偏扭等。4)如柱的高度超过3M,为了硅浇筑时,不出现离析现象,应在柱模中部留有佐浇筑孔和振捣孔,待验浇注到预留孔底时,必须钉牢盖板,再浇上部碎。5)柱模底部应留清扫口,以便清理杂物。6)标准层按楼层高度浇捣,地下室等超过4m

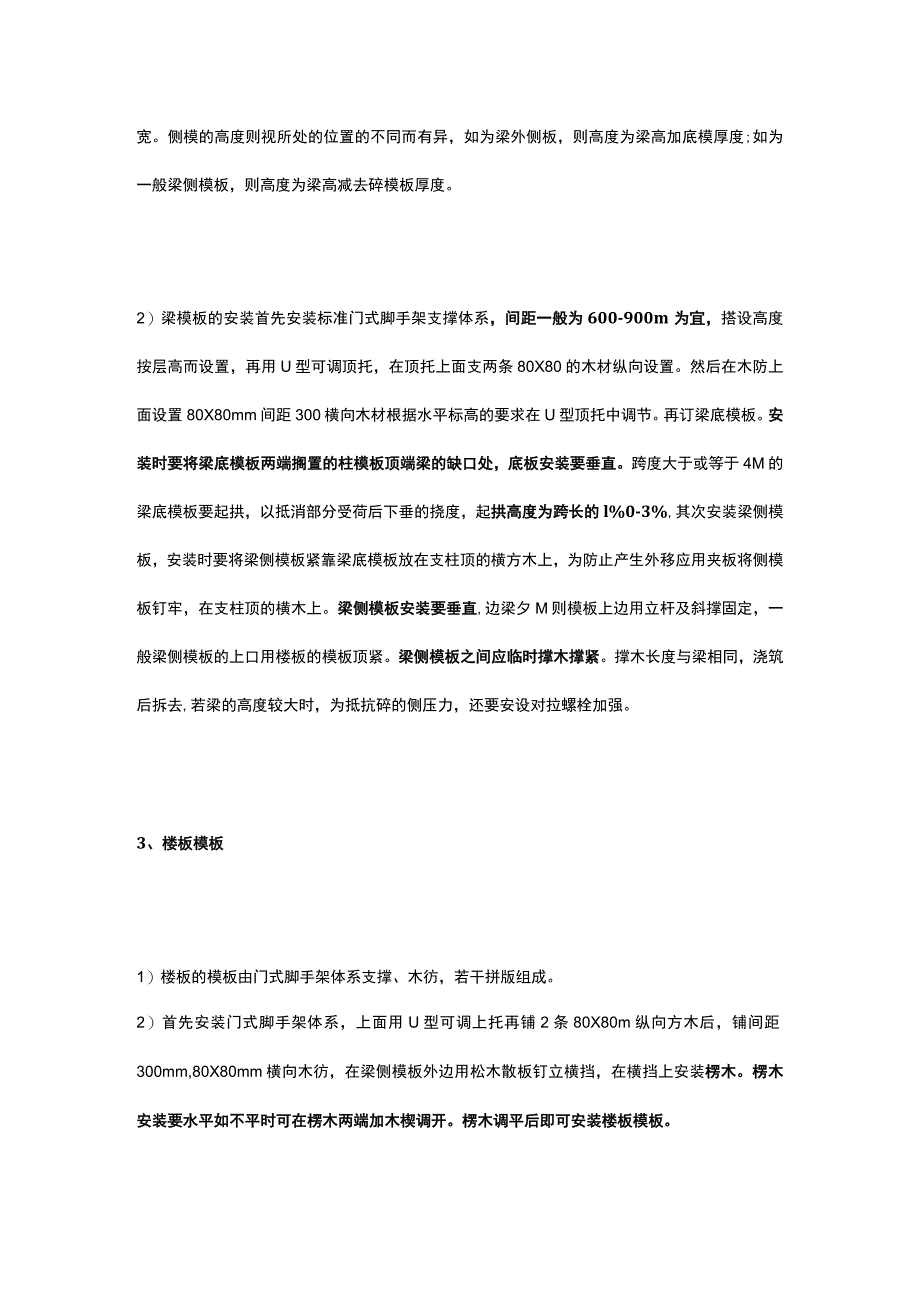

2、的柱模板采用分次浇捣的方式浇捣。2、梁模板1)梁模板的构造由门式脚手架体系支撑木防,三块模板组成。底板两侧板。底模板宽度同梁宽。侧模的高度则视所处的位置的不同而有异,如为梁外侧板,则高度为梁高加底模厚度;如为一般梁侧模板,则高度为梁高减去碎模板厚度。2)梁模板的安装首先安装标准门式脚手架支撑体系,间距一般为600-900m为宜,搭设高度按层高而设置,再用U型可调顶托,在顶托上面支两条80X80的木材纵向设置。然后在木防上面设置80X80mm间距300横向木材根据水平标高的要求在U型顶托中调节。再订梁底模板。安装时要将梁底模板两端搁置的柱模板顶端梁的缺口处,底板安装要垂直。跨度大于或等于4M的梁

3、底模板要起拱,以抵消部分受荷后下垂的挠度,起拱高度为跨长的l%0-3%,其次安装梁侧模板,安装时要将梁侧模板紧靠梁底模板放在支柱顶的横方木上,为防止产生外移应用夹板将侧模板钉牢,在支柱顶的横木上。梁侧模板安装要垂直,边梁夕M则模板上边用立杆及斜撑固定,一般梁侧模板的上口用楼板的模板顶紧。梁侧模板之间应临时撑木撑紧。撑木长度与梁相同,浇筑后拆去,若梁的高度较大时,为抵抗碎的侧压力,还要安设对拉螺栓加强。3、楼板模板1)楼板的模板由门式脚手架体系支撑、木彷,若干拼版组成。2)首先安装门式脚手架体系,上面用U型可调上托再铺2条80X80m纵向方木后,铺间距300mm,80X80mm横向木彷,在梁侧模

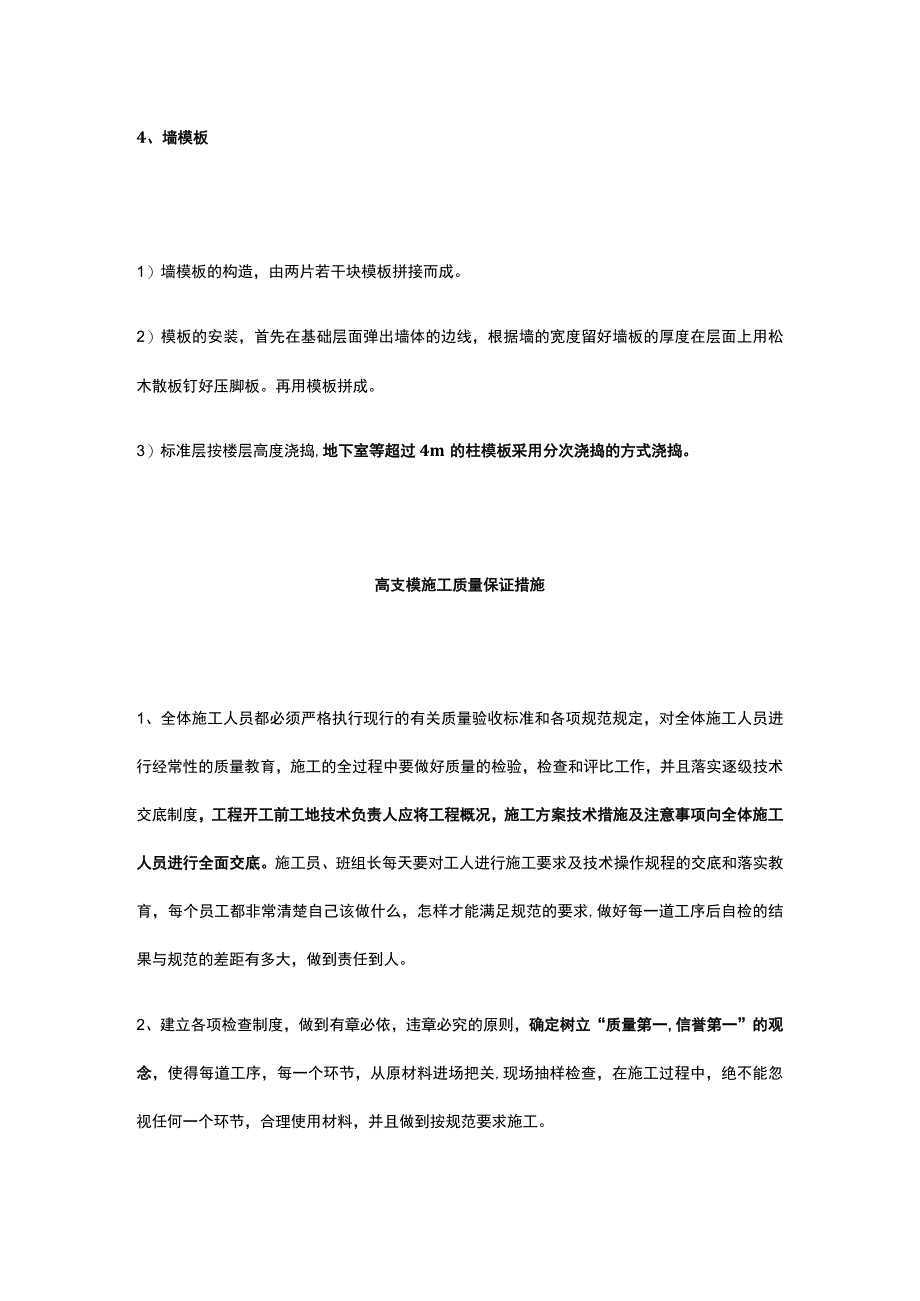

4、板外边用松木散板钉立横挡,在横挡上安装楞木。楞木安装要水平如不平时可在楞木两端加木楔调开。楞木调平后即可安装楼板模板。4、墙模板1)墙模板的构造,由两片若干块模板拼接而成。2)模板的安装,首先在基础层面弹出墙体的边线,根据墙的宽度留好墙板的厚度在层面上用松木散板钉好压脚板。再用模板拼成。3)标准层按楼层高度浇捣,地下室等超过4m的柱模板采用分次浇捣的方式浇捣。高支模施工质量保证措施1、全体施工人员都必须严格执行现行的有关质量验收标准和各项规范规定,对全体施工人员进行经常性的质量教育,施工的全过程中要做好质量的检验,检查和评比工作,并且落实逐级技术交底制度,工程开工前工地技术负责人应将工程概况,

5、施工方案技术措施及注意事项向全体施工人员进行全面交底。施工员、班组长每天要对工人进行施工要求及技术操作规程的交底和落实教育,每个员工都非常清楚自己该做什么,怎样才能满足规范的要求,做好每一道工序后自检的结果与规范的差距有多大,做到责任到人。2、建立各项检查制度,做到有章必依,违章必究的原则,确定树立“质量第一,信誉第一”的观念,使得每道工序,每一个环节,从原材料进场把关,现场抽样检查,在施工过程中,绝不能忽视任何一个环节,合理使用材料,并且做到按规范要求施工。3、测量放线时严格控制各轴线的位置和水平标高的测设以及复查工作,各楼层之间的水平标高,垂直度均由仪器引测,并经常对经纬仪、水准仪检验校对

6、。4、认真执行技术交底,各分部模板工程施工之前,根据工程特点和施工方案制定具体技术措施,操作工艺流程,工艺标准,质量标准,可能发生的质量原因分析,质量管理控制和保证措施。5、认真做好质量评定,在施工过程中,由技术负责人、质检员会同相关人员进行各分项工程质量的检测和评定工作,防止质量隐患发生。6、严格执行质量检查制度,各分项工程,必须做到“自检、互检、交接检”的三检制度。高支模工程安装安全措施1、模板安装前对施工人员进行全面详细的安全技术交底。2、使用合格的模板及配件。3、模板及其支架在安装过程中,必须采取有效的防倾覆临时固定措施。4、当仁结构跨度大于4M时,模板应起拱;如设计无具体要求,则起拱

7、高度为2/100Oe5、模板安装作业高度已超过2M,必须搭设操作平台,要求作业人员身穿紧口工作服,脚穿防滑鞋,腰系安全带,头戴安全帽。6、遇到大雾和大雨和六级以上大风时,禁止高处作业。7、高处作业暂时不用的工具,应装入工具袋,随用随拿。用不着的工蜀口拆下的材料采用系绳溜放到地面,不得向下抛掷应及时清理运送到指定的地点。8、木工机械必须专人管理。9、安全防护装置必须齐全可靠,操作时不准拆卸。10、操作时不准戴手套,不准在运转中维修保养,加油清理和调整。11、加工旧木料前必须将铁钉,灰垢清理干净。12、每日工作完毕,必须工完场清,拉闸断电,锁好电闸箱。13、对梁和板安装二次支撑时,在梁、板上不得有

8、施工荷载,支撑的位置必须对准下层的支撑点,安装后所传给支撑或连接件的荷载,不应超过其充许值。高支模拆除安全措施1、不承重侧模板,包括梁、柱、墙的侧模板,只要碎强度保证其表面及棱角不因拆除模板而受损坏,即可拆除。2、承重模板,包括梁、板等水平结构,构件的底模,应根据与结构同条件养护的试块强度达到下表规定,方可拆除。3、拆除之前必须有拆模申请,并根据同条件养护试块强度记录达到规定时,技术负责人方可批准拆模。4、在拆除模板的过程中,如发现有影响结构安全的质量问题时,应暂停拆除工作,经研究处理后方可继续拆除。5、拆除的模板和支撑,模板及木防应及时取钉,分类堆放并加以妥善保管,防止模板损坏或变形与锈蚀,以便下次使用。6、拆模时,现场要有专人负责监护,禁止无关人员进入拆模现场,禁止拆模人员在上下同一垂直面上作业,防止发生人员坠落和物体打击事故。7、各类模板拆除顺序和方法,根据模板设计的规定进行,按先支的后拆,后支的先拆,先拆非承重的模板,后拆承重的模板及支架的顺序进行拆除。8、大面积模板拆除作业前,在作业区周边设围档和醒目标志,拆下的模板应及时清理,分类堆放,不准留有悬空模板,防止突然落下伤人。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 论文 > 管理论文

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
