《工程施工进度计划表.docx》由会员分享,可在线阅读,更多相关《工程施工进度计划表.docx(2页珍藏版)》请在第壹文秘上搜索。
1、工程施工进度计划表建设单位项目开工日期20XX年XX月XX日施工单位计划工期日历天序号分项工程计划开工日期计划完工日期拟派人员1高效过滤器更换XX月XX日XX月XX日2中效过滤器更换XX月XX日XX月XX日3初效过滤器更换XX月XX日XX月XX日4紫外线灯管XX月XX日XX月XX日5恒温恒湿独立空调机组安装XX月XX日XX月XX日6独立空调机组调试XX月XX日XX月XX日7纯水设备设施安装XX月XX日XX月XX日8污水处理设备安装XX月XX日XX月XX日910备注:施工单位(章):日期:20XX年XX月XX日项目经理技术负责人审核人工程名称:文件编号:1.本表1式4份,施工单位2份(1份竣工结

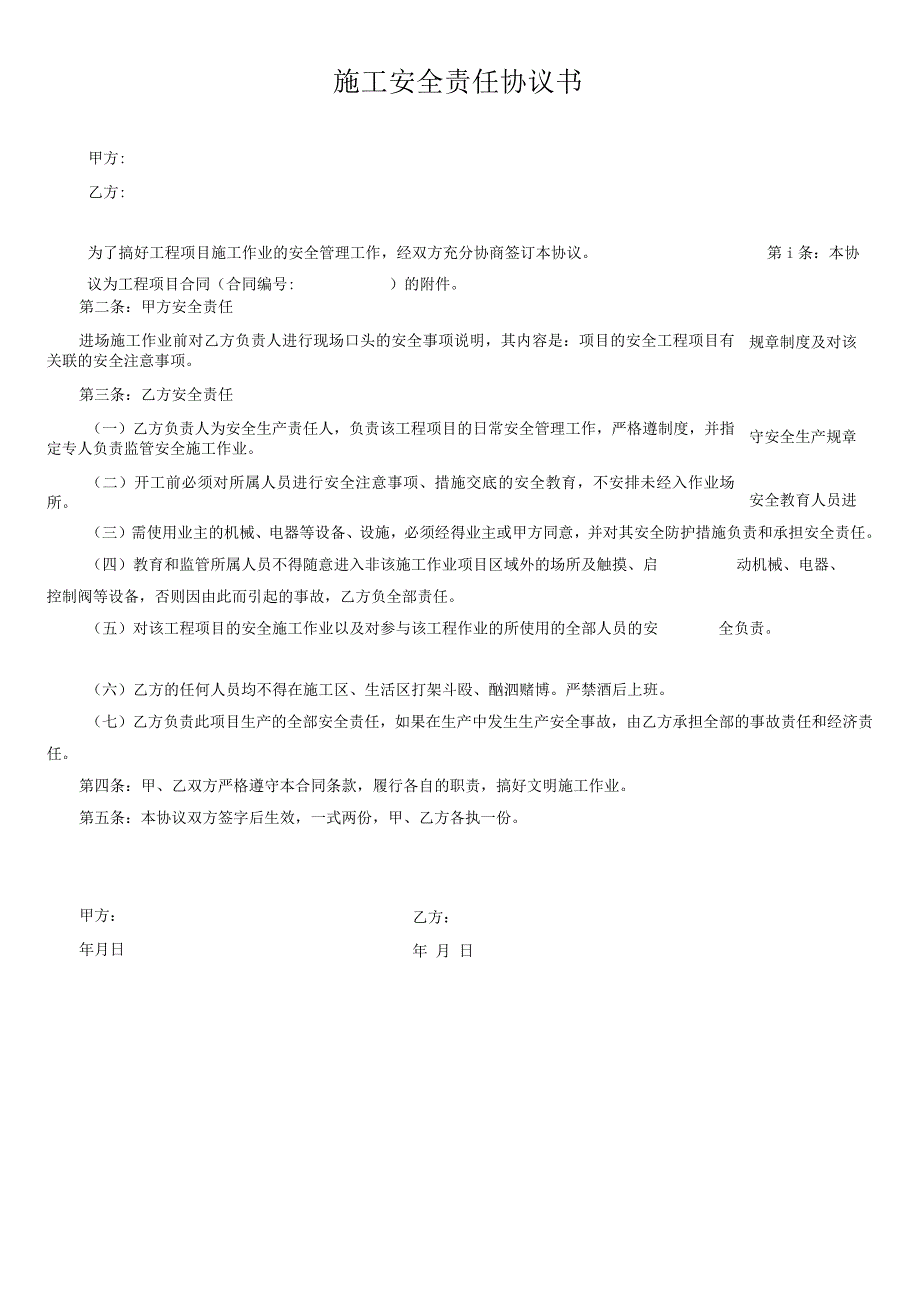

2、算送审),监理单位1份,建设单位1份。(由施工方填报)施工安全责任协议书甲方:乙方:为了搞好工程项目施工作业的安全管理工作,经双方充分协商签订本协议。第i条:本协议为工程项目合同(合同编号:)的附件。第二条:甲方安全责任规章制度及对该守安全生产规章安全教育人员进进场施工作业前对乙方负责人进行现场口头的安全事项说明,其内容是:项目的安全工程项目有关联的安全注意事项。第三条:乙方安全责任(一)乙方负责人为安全生产责任人,负责该工程项目的日常安全管理工作,严格遵制度,并指定专人负责监管安全施工作业。(二)开工前必须对所属人员进行安全注意事项、措施交底的安全教育,不安排未经入作业场所。(三)需使用业主
3、的机械、电器等设备、设施,必须经得业主或甲方同意,并对其安全防护措施负责和承担安全责任。(四)教育和监管所属人员不得随意进入非该施工作业项目区域外的场所及触摸、启动机械、电器、控制阀等设备,否则因由此而引起的事故,乙方负全部责任。(五)对该工程项目的安全施工作业以及对参与该工程作业的所使用的全部人员的安全负责。(六)乙方的任何人员均不得在施工区、生活区打架斗殴、酗泗赌博。严禁酒后上班。(七)乙方负责此项目生产的全部安全责任,如果在生产中发生生产安全事故,由乙方承担全部的事故责任和经济责任。第四条:甲、乙双方严格遵守本合同条款,履行各自的职责,搞好文明施工作业。第五条:本协议双方签字后生效,一式两份,甲、乙方各执一份。乙方:年 月 日甲方:年月日
