水务有限公司工程竣工验收标准及流程.docx

上传人:p** 文档编号:434994 上传时间:2023-08-27 格式:DOCX 页数:7 大小:47.25KB
下载 相关 举报
水务有限公司工程竣工验收标准及流程.docx_第1页
第1页 / 共7页
水务有限公司工程竣工验收标准及流程.docx_第2页
第2页 / 共7页
水务有限公司工程竣工验收标准及流程.docx_第3页
第3页 / 共7页
水务有限公司工程竣工验收标准及流程.docx_第4页
第4页 / 共7页
水务有限公司工程竣工验收标准及流程.docx_第5页
第5页 / 共7页
水务有限公司工程竣工验收标准及流程.docx_第6页
第6页 / 共7页
水务有限公司工程竣工验收标准及流程.docx_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《水务有限公司工程竣工验收标准及流程.docx》由会员分享,可在线阅读,更多相关《水务有限公司工程竣工验收标准及流程.docx(7页珍藏版)》请在第壹文秘上搜索。

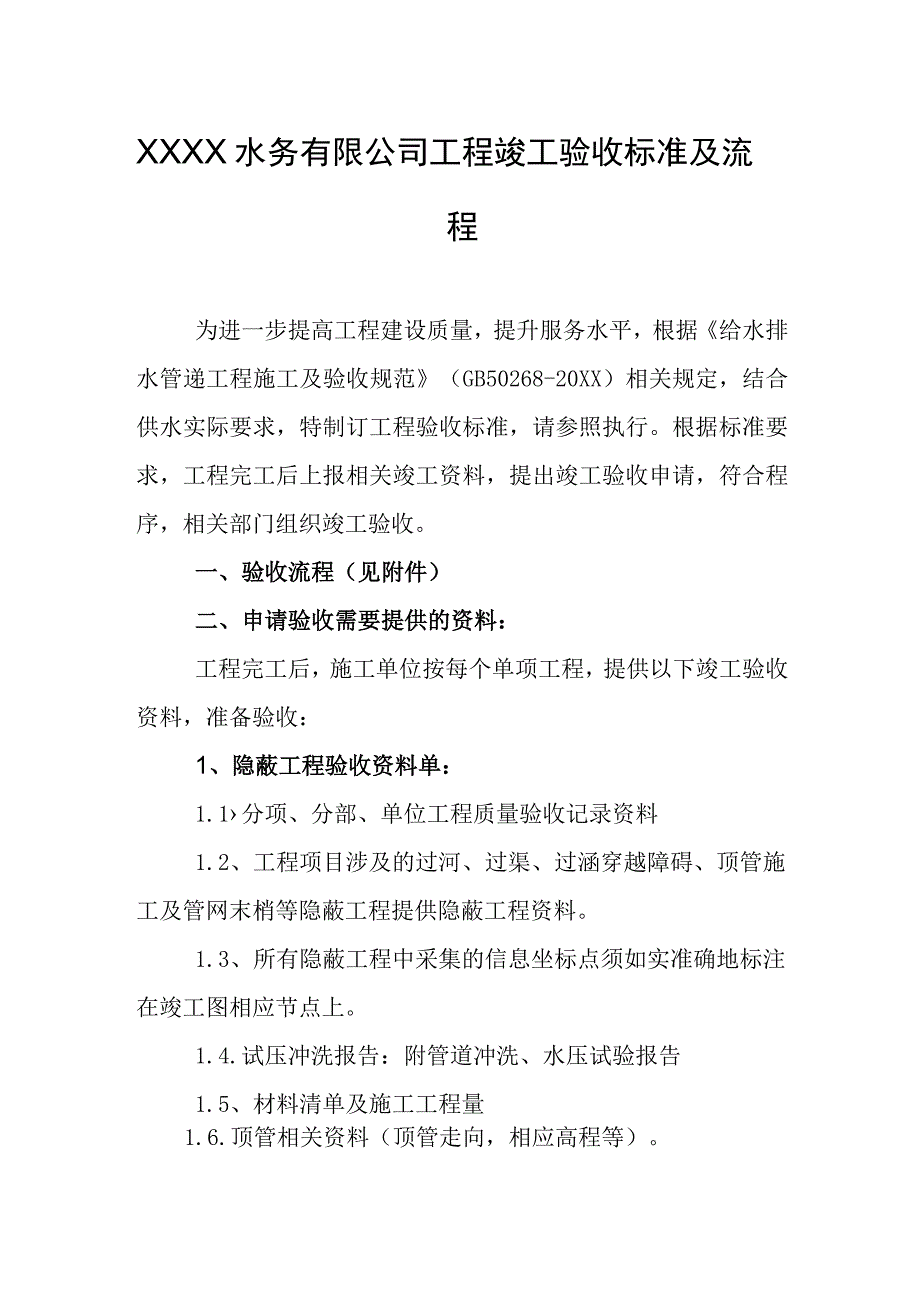

1、XXXX水务有限公司工程竣工验收标准及流程为进一步提高工程建设质量,提升服务水平,根据给水排水管递工程施工及验收规范(GB50268-20XX)相关规定,结合供水实际要求,特制订工程验收标准,请参照执行。根据标准要求,工程完工后上报相关竣工资料,提出竣工验收申请,符合程序,相关部门组织竣工验收。一、验收流程(见附件)二、申请验收需要提供的资料:工程完工后,施工单位按每个单项工程,提供以下竣工验收资料,准备验收:1、隐蔽工程验收资料单:1.1分项、分部、单位工程质量验收记录资料1.2、工程项目涉及的过河、过渠、过涵穿越障碍、顶管施工及管网末梢等隐蔽工程提供隐蔽工程资料。1.3、所有隐蔽工程中采集

2、的信息坐标点须如实准确地标注在竣工图相应节点上。1.4.试压冲洗报告:附管道冲洗、水压试验报告1.5、材料清单及施工工程量1.6.顶管相关资料(顶管走向,相应高程等)。1.7、所有远传水表水表信息(位置、表号),保证水表能够查抄无误。2、速工图纸2.1、竣工图纸要求:2.1.1清晰完整反应施工管道走向及相应节点,图纸比例真实。2.1.2应如实反应施工图与竣工图之间的比对变化数量、详细位置。2.1.3项目实体与竣工图纸相符。2.1.4竣工图纸清晰完整,加盖竣工图章。2.2、竣工图纸内容:2.2.1道路工程、用户工程竣工图:平面图,纵断面图,图中有准确的节点坐标,高程及节点图。2.2.2新建小区竣

3、工图:要有室外平面图,车库平面及配线图,单体楼立管图。图中有准确的节点坐标,高程及节点图。竣工资料经审核符合要求,进入现场验收阶段,不符合要求,由验收部门出具验收资料不合格通知书,施工单位在7日内做出整改,重新提起验收申请,二次审核合格后,进入现场验收阶段。三、现场验收收到符合要求的竣工资料后7天内组织验收,验收由施工单位和建设单位共同进行,由建设单位根据工程建设内容组织,建设单位、设计单位、施工单位、监理单位参加。1、验收内容:资料验收:所提供的资料满足验收需要,资料数据真实可靠。1.2、管线位置符合道路规划要求。1.3, 闸门、闸门井等附属设施符合规范要求,开关正常。沟槽回填、道路及绿化恢

4、复满足相应标准。1.5、管道及附属设施定位准确。1.6.户表改造和新建小区每一个用户水表的水表信息精确,用户水表挂牌准确。1.7、用户满意度评价为满意。2、验收标准2.1、 管道安装验收标准2.2、 井室砌筑验收标准:2.3、 1、井盖井圈、稳定圈:、井圈井盖安装牢固无裂损现象,车行道安装承重井11TLo、车行道范围内豉砌收口式和直口式井室要求安装稳定圈。2、 2.2.井室做法:按给水管递施工图设计说明进行验收(积水坑、砖砌井、钢筋混凝土井)。3、 2.3、钢制爬梯:竖向间距每隔30Omm-40Omm设一个钢制爬梯,要求安装牢固。、法兰或承口距井壁的距离:管径30Omm时,距离225Omn1;

5、管径300时,距离2350。、阀体底部距地砖或底板200-30Omm、其它管线不得穿越供水管道井室。2. 2.4.水表井井内空间要求:DNl5mm至DN40mm水表井,闸门外边到井壁不小于IOcm,表中心至井侧壁不小于30cm,至井顶不小于50cm,至井底部不小于25cmoDN50mm至DNlOOnlnI水表井,闸门外边到井壁不小于20cm,DN100nlnI闸门下设支墩,表中心至井侧壁不小于40cm,至井顶不小于75cm,至井底部不小于40cmo集中水表井两表间距不小于15cm,表前直管不小于20cm0水表井墙为24CnI砖砌,砂浆饱满。所有水表井内壁需做抹灰处理,井盖与路面平齐,保证井坑内

6、不漏水。井内卫生:干净整洁,井内底板或地豉可见。水表要有保温措施。2.3、 井内设施验收标准:2.3.K阀门(伸缩器)、阀门连接牢固,密封胶垫不得错位移位、伸缩器通丝螺栓安装到位2.3.2、消火栓:管道埋深较深时,消火栓与阀门之间安装双盘钢制短管,满足使用要求。2.3.3、水表及配件:、安装方向正确,表前不能安装连接器,表前采用智能阀,表后阀门采用闸阀。、同一井室内,水表与水表间距要30OnIn1,井内设施宜全部采用钢件。、原表井内挂表,新装水表要求同上。2.4、地面恢复验收标准:2.4.1、修复后的路面要与原路面平齐,不得有缝隙。2.4.2、尽量与原路面使用相同材料。2.4.3,强度要达到标

7、准,如保修期内损坏,需无偿修直反O经以上验收合格的项目,由验收部门共同签署竣工验收报告,验收不合格的项目,由验收部门出具验收不合格通知书,施工单位在7日内做出整改。重新提起验收申请,由验收部门根据本规定重新组织验收,直至合格为止。因验收不合格影响工程竣工交付的,按合同约定对施工单位进行处罚。此规定从发布之日起执行,经验收合格的工程,从竣工验收报告签署之日起,保质期两年,保质期内,供水设施出现的问题由原施工单位负责维护及维修,并承担相应的客户服务工作,漏水水量由施工单位赔偿。保质期满,工程交由巨野县昌源水务有限公司进行管理维护。所有与城市供水管网相连接的供水设施建设项目,参照给水排水管递工程施工及验收规范(GB50268-20XX)和本办法执行。附:工程验收流程图附:工程验收流程图

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 管理/人力资源 > 工程管理

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
