活动式脚手架专项施工方案.docx

上传人:p** 文档编号:435064 上传时间:2023-08-27 格式:DOCX 页数:13 大小:38.12KB
下载 相关 举报
活动式脚手架专项施工方案.docx_第1页
第1页 / 共13页
活动式脚手架专项施工方案.docx_第2页
第2页 / 共13页
活动式脚手架专项施工方案.docx_第3页
第3页 / 共13页
活动式脚手架专项施工方案.docx_第4页
第4页 / 共13页
活动式脚手架专项施工方案.docx_第5页
第5页 / 共13页
活动式脚手架专项施工方案.docx_第6页
第6页 / 共13页
活动式脚手架专项施工方案.docx_第7页
第7页 / 共13页
活动式脚手架专项施工方案.docx_第8页
第8页 / 共13页
活动式脚手架专项施工方案.docx_第9页
第9页 / 共13页
活动式脚手架专项施工方案.docx_第10页
第10页 / 共13页
亲,该文档总共13页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《活动式脚手架专项施工方案.docx》由会员分享,可在线阅读,更多相关《活动式脚手架专项施工方案.docx(13页珍藏版)》请在第壹文秘上搜索。

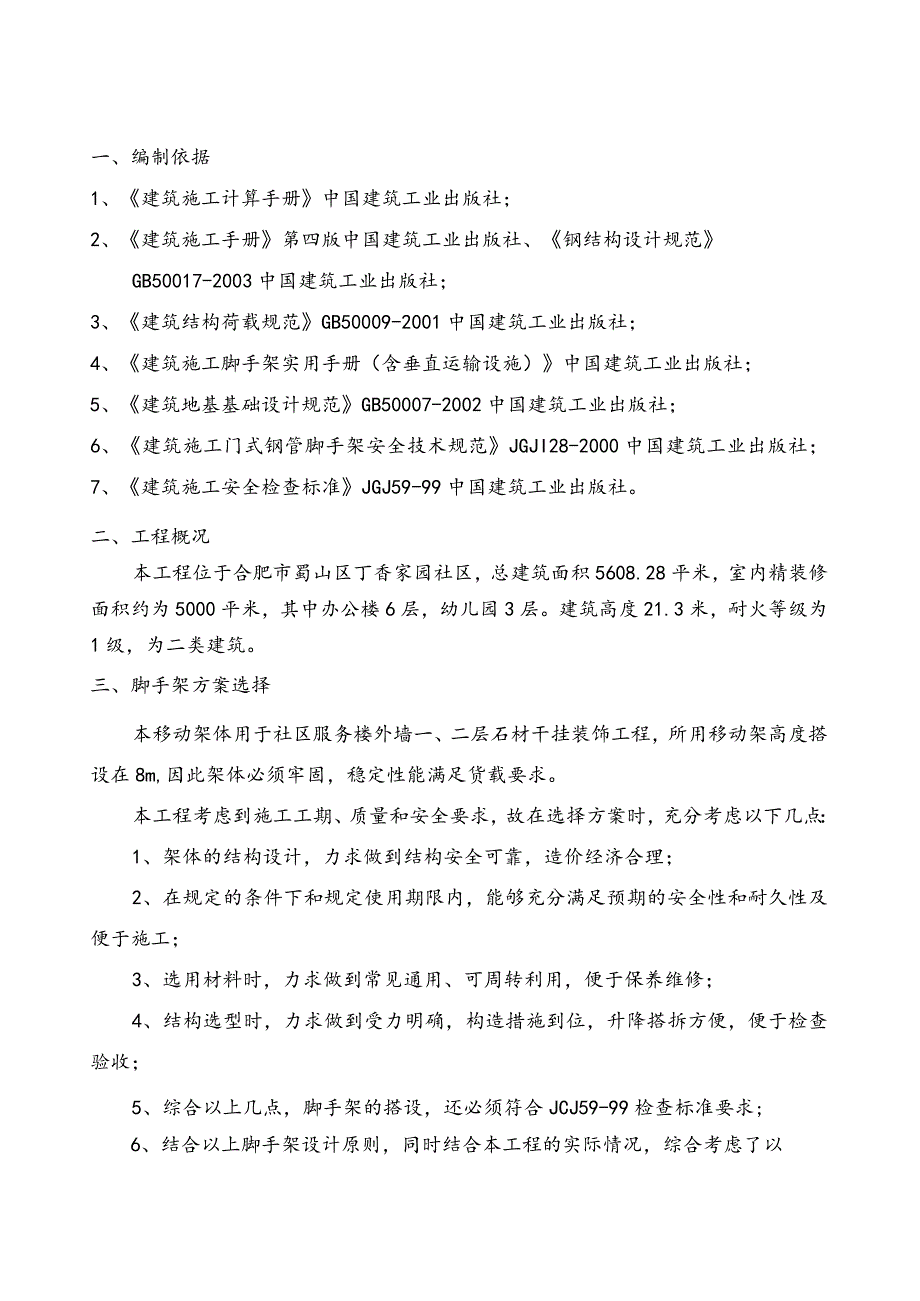

1、门式移动脚手架专项施工方案-O年十二月一日一、编制依据1、建筑施工计算手册中国建筑工业出版社;2、建筑施工手册第四版中国建筑工业出版社、钢结构设计规范GB50017-2003中国建筑工业出版社;3、建筑结构荷载规范GB50009-2001中国建筑工业出版社;4、建筑施工脚手架实用手册(含垂直运输设施)中国建筑工业出版社;5、建筑地基基础设计规范GB50007-2002中国建筑工业出版社;6、建筑施工门式钢管脚手架安全技术规范JGJI28-2000中国建筑工业出版社;7、建筑施工安全检查标准JGJ59-99中国建筑工业出版社。二、工程概况本工程位于合肥市蜀山区丁香家园社区,总建筑面积5608.2

2、8平米,室内精装修面积约为5000平米,其中办公楼6层,幼儿园3层。建筑高度21.3米,耐火等级为1级,为二类建筑。三、脚手架方案选择本移动架体用于社区服务楼外墙一、二层石材干挂装饰工程,所用移动架高度搭设在8m,因此架体必须牢固,稳定性能满足货载要求。本工程考虑到施工工期、质量和安全要求,故在选择方案时,充分考虑以下几点:1、架体的结构设计,力求做到结构安全可靠,造价经济合理;2、在规定的条件下和规定使用期限内,能够充分满足预期的安全性和耐久性及便于施工;3、选用材料时,力求做到常见通用、可周转利用,便于保养维修;4、结构选型时,力求做到受力明确,构造措施到位,升降搭拆方便,便于检查验收;5

3、、综合以上几点,脚手架的搭设,还必须符合JCJ59-99检查标准要求;6、结合以上脚手架设计原则,同时结合本工程的实际情况,综合考虑了以往的施工经验,决定采用门式移动脚手架。四、脚手架的材质要求1、门架采用MF1219,门架及其配件的规格、性能及质量应符合现行行业标准门式钢管脚手架(JGJ76)的规定,并应有出厂合格证明书及产品标志。2、水平拉接杆、封口杆、扫地杆、剪刀撑,采用Q48X3.5mm钢管,相应扣件规格为48mmo3、钢管应平直,平直度允许偏差为管长的1/500;两端面应平整,不得有斜口、毛口;严禁使用有硬伤(硬弯、砸扁等)及严重锈蚀的钢管。4、连接外径48mm钢管的扣件的性能、质量

4、应符合现行国家标准钢管脚手架扣件(GB15831)的规定,连接钢管的扣件应有明显标记并按照现行国家标准钢管脚手架扣件(GB15831)中的有关规定执行。五、脚手架的搭设流程及要求门式钢管脚手架搭设的工艺流程为:拉线放底座T扫地杆固定脚轮T自一端起立门架并随即装交叉支撑(板)装水平架T装抛撑T装剪刀撑T照上述步骤,逐层向上安装T铺脚手板T装设顶部栏杆T扎安全网。以下为门架的构造要求:1、地基本移动门式脚手架地基部位必须全部在已浇筑完成的地面上移动,禁止在软未浇筑的地基上使用。2、门架(1)门架步距、跨距,符合现行的行业标准门式钢管脚手架(JGJ128-2000)的规定,并与交叉支撑规格配合。(2

5、)门架安装应自一端向另一端延伸,并逐层改变搭设方向,不得相对进行。搭完一步架后,应按要求检查并调整其水平度与垂直度。(3)不配套的门架与配件不得混合使用于同一脚手架。3、配件(1)抛撑、交叉剪刀支撑、水平架或脚手板应紧随门架的安装及时设置。(2)门架在长方向设置钢管剪刀撑并应与门架立杆上的锁销锁牢。(3)上、下福门架的组装必须设置连接棒及锁臂,连接棒直径应小于立杆内径的12mm0(4)在操作层上连续满铺与门架配套的挂扣式脚手板,扣紧挡板,防止脚手板脱落和松动。(5)连接门架与配件的锁臂、搭钩必须处于锁住状态。(6)水平架或脚手板应在同一步内连续设置,脚手板应满铺。(7)栏板(杆)、挡脚板应设置

6、在脚手架操作层周圈、门架立杆的内侧。(8)底步门架的立杆下端脚轮必须有足够承载力。4、拉接件(1)拉接杆、剪刀撑必须与脚手架同步搭设。(2)水平拉接杆应设于门架立杆内侧,剪刀撑应设于门架立杆外侧并连牢。(3)上部门架利用外伸来接杆件与主体结构连接。(4)门架下部采用架外斜支撑对门架整体起扶持稳固作用。(5)剪刀撑设置应符合下列规定:1)剪刀撑在脚手架外侧每边均要设置;2)剪刀撑按照脚手架外围宽度设置;3)剪刀撑应采用扣件与门架立杆扣紧,4)剪刀撑斜杆采用搭接,搭接长度不小于600mm,搭接处应采用两个扣件扣紧。(6)水平拉接杆设置应符合以下规定:1)在每层门式架顶部立柱内侧设置两道水平拉接杆;

7、2)设置纵向、横向水平拉接杆应连续,并形成水平闭合圈;3)在脚手架的底部门架下端应加封口杆,门架的内、外两侧应设通长扫地杆;4)水平拉接杆应采用扣件与门架立杆扣牢。5 .窄挑梁(1)在脚手架的四角设置窄挑梁,以便上下人员;(2)窄挑梁间距300mm,采用与脚手架规格相同的钢管,长600mm,与立杆用扣件锁死。6 .扣件加固件与门架采用扣件连接时应符合下列规定:(1)扣件规格应与所连钢管外径相匹配。(2)扣件螺栓拧紧扭力矩宜为5060Nm,并不得小于40Nmo(3)各杆件端头伸出扣件盖板边缘长度不应小于Ioomn1。六、脚手架计算书1-立杆;2一立杆加强杆;3横杆;4一横杆加强杆计算门架的几何尺

8、寸图1 .脚手架参数脚手架搭设高度为17m,门架型号采用MF1219,钢材为Q235。扣件连接方式:单扣件;搭设尺寸为:门架的宽度b=1.2米,门架的高度h=1.930米,步距1.90米,跨距I=1.8米。门架h1=1.536米,h2=0.100米,b1=0.750米。门架立杆采用48.0X3.5mm钢管,立杆加强杆采用26.8X2.5mm钢管,脚手架搭设高度17m。2 .荷载参数本工程地处合肥市,基本风压为0.50KNm2,风荷载高度变化系数UZ为1.25,风荷载体型系数US为0.8;施工均布荷载为5.00kNr112,同时施工层数:2层。3 .地基参数地基类型:夯实地面4、荷载计算作用于脚

9、手架的荷载包括静荷载、活荷载和风荷载。4 .1、静荷载计算静荷载标准值包括以下内容:(1)脚手架自重产生的轴向力(kNm)门架的每跨距内,每步架高内的构配件及其重量分别为:MF12191福0.224kN交叉支撑2副2X0.040=0.080kN横杆1步1设0.0842=0.16kN连接棒2个20.006=0.012kN合计0.476kN经计算得到,每米高脚手架自重合计NGkl=0.238kNm拉接杆、剪刀撑和附件等产生的轴向力(kNm)剪刀撑采用26.8X2.5mm钢管,按照1步1跨设置,每米高的钢管重计算:tg二(11.950)/(11.830)=1.06620.015(11.830)cos

10、a(11.950)=0.041kN/m;水平拉接杆采用42.0X2.5mm钢管,按照1步1跨设置,每米高的钢管重为:0.024X(1X1.830)/(1X1.950)=0.023kN/m;每跨内的直角扣件1个,旋转扣件2个,每米高的钢管重为:(1X0.0135+2X0.0145)/1.950=0.022kN/m;每米高的附件重量为0.020kN/m;经计算得到,每米高脚手架拉接杆、剪刀撑和附件等产生的轴向力合计N6k2=0.106kN/m;脚手板0.35kNm2;静荷载标准值总计为Ng=0.344kNm17m+0.35kNm22.7m2=6.793kN;4.2、 活荷载计算活荷载为操作平台施工

11、荷载作用于一棉门架产生的轴向力标准值总和;装饰工程荷载查规范取N0=2.0kNm2;4、3风荷载计算风荷载标准值应按照以下公式计算Wk=0.7UXpJWO其中Wo基本风压(kNr112),按照建筑结构荷载规范(GB50009-2001)的规定采用:Wo=0.500;U2风荷载高度变化系数,按照建筑结构荷载规范(GB50009-2001)的规定采用UZ=1.25;Us-风荷载体型系数:US=0.8;经计算得到,风荷载标准值:Wk=0.5kNm2o5、立杆的稳定性计算:作用于一才品门架的轴向力设计值计算公式(不组合风荷载)JV三1.2-Ar+1.4JVp其中N6每米高脚手架的静荷载标准值,NG=O

12、.354kNm;N0脚手架的活荷载标准值,N0=2.0kNm;H脚手架的搭设高度,H=17mo经计算得到,N=10.02kNo因脚手架为敞开式,风荷载影响很小,故不考虑;门式钢管脚手架的稳定性按照下列公式计算其中N-作用于一福门架的轴向力设计值;Nd福门架的稳定承载力设计值(kN);一福门架的稳定承载力设计值按以下公式计算Nd=AfZ=Z0+Z1其中一门架立杆的稳定系数,由长细比kh0i查表得到,二0.308;k调整系数,k=1.13;i门架立杆的换算截面回转半径,i=1.52cm;I门架立杆的换算截面惯性矩,1=11.12cm4;ho门架的高度,h0=1.9m;I0门架加强杆的截面惯性矩,I

13、oH.42cm4;A1门架立杆的截面面积,A1=4.89cm2;h1门架加强杆的高度,h1=1.54m;I1门架立杆的截面惯性矩,ll=12.19cm4;A根门架立杆的截面面积,A=19.56cm2;f门架钢材的强度设计值,f=205.00Nmm2o经计算得到,Nd=123.5kN10.02kNo立杆的稳定性计算N17m7、立杆的地基承载力计算:立杆基础底面的平均压力应满足下式的要求PWfg其中P一立杆基础底面的平均压力(Nmm2),p=NA,p=27.45Nmm2;N上部结构传至基础顶面的轴向力设计值(kN):N=10.02;A一基础底面面积(m2);A=0.012;f地基承载力设计值(KN

14、/m2):147KNm2立杆地面是C25钢筋混凝土楼面,故满足要求。七、脚手架搭设的劳动力安排1、为确保工程进度的需要,同时根据本工程的结构特征和脚手架的工程量,确定本工程装修脚手架搭设人员需要5人,操作人员均有特种作业操作证。2、建立由项目经理、施工员、安全员、搭设技术员组成的管理机构,搭设负责人负有指挥、调配、检查的直接责任。3、脚手架的搭设和拆除,均应有项目技术负责人的认可,方可进行施工作业,并必须配备有足够的辅助人员和必要的工具。八、脚手架的检查与验收1、脚手架搭设完毕,应按规定对脚手架工程的质量进行检查,经检查合格后方可交付使用。2、装修架搭设好后,应由单位工程负责人组织技术安全人员进行检查验收。3、验收时应具备下列文件:(1)根据建筑施工门式钢管脚手架安全技术规范第5.1.2条要求所形成的施工组织设计文件;(2)脚手架构配件的出厂合格证或质量分类合格标志;(3)脚手架工程的施工记录及质量检查记录;(4)脚手架搭设过程中出现的重要问题及处理记录,4、脚手架工程的验收,除查验有关文件外,还应进行现场检查,检查应着重以下各项,并记入施工验收报告。(1)构配件和加固件是否齐

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
