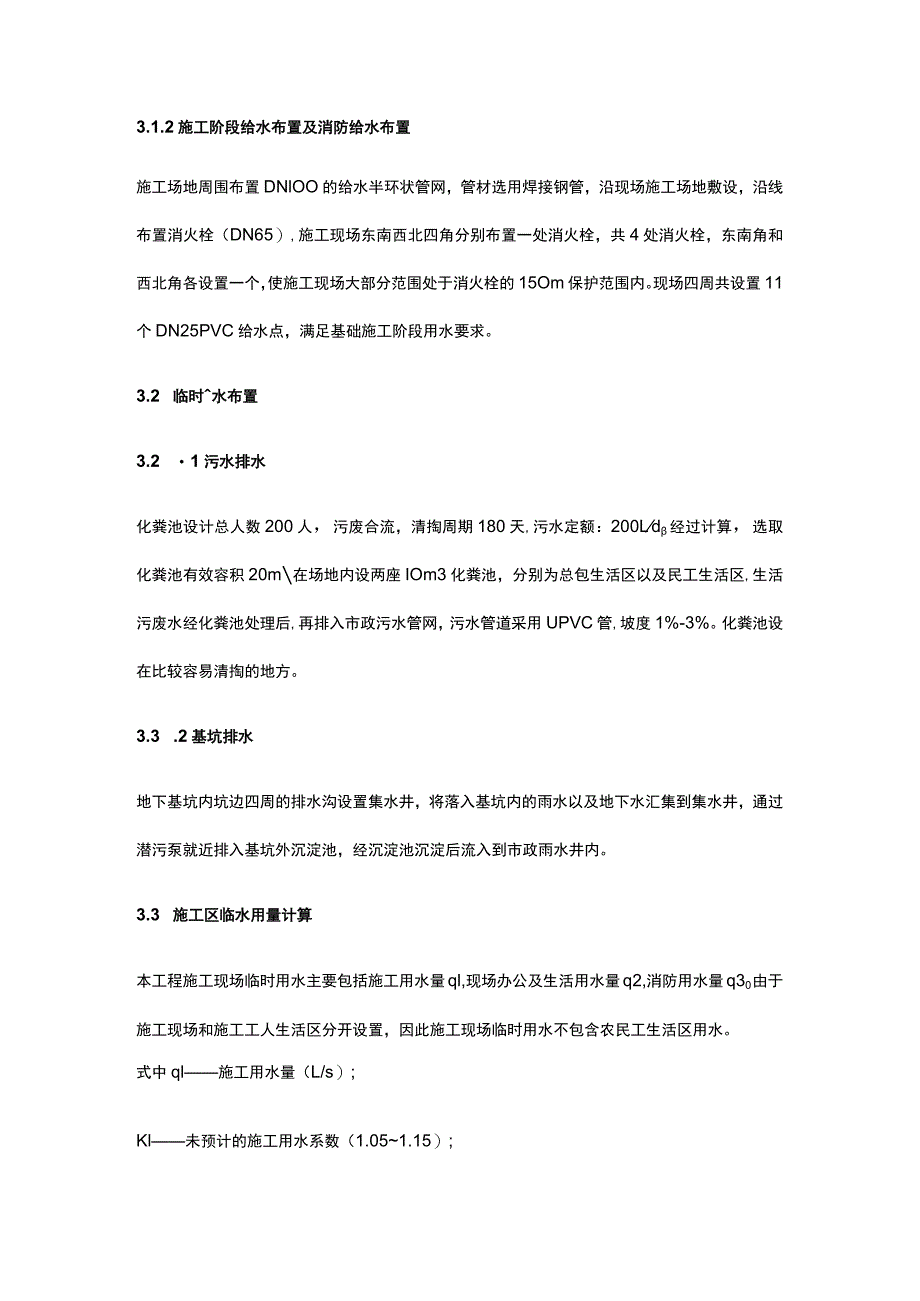

1、临水施工完整方案编制人:审核人:审批人:目录1 .编制依据2 .工程概况3 .临水方案总述3.1 临时给水布置根据本工程施工区域内待建建筑的实际情况、市政给排水接驳位置及天津市施工现场管理的有关规定,施工现场消防用水采用半环状管网,生活区、办公区采用树枝状管网,由市政压力直接供给。生活区生活用水,来自现场穿越道路部位加设套管。3.L1水源引入施工现场用水水源来自现场西北角市政提供的DN200给水点,引入管道口径均为DN50给水管材拟采用给水PVC管道,考虑消防用水量及初期灭火的要求,现场建一座有效容积36m3的消防水池位于现场南侧围挡外,另设一用一备两台消防水泵。3.1.2施工阶段给水布置及消

2、防给水布置施工场地周围布置DNlOO的给水半环状管网,管材选用焊接钢管,沿现场施工场地敷设,沿线布置消火栓(DN65),施工现场东南西北四角分别布置一处消火栓,共4处消火栓,东南角和西北角各设置一个,使施工现场大部分范围处于消火栓的15Om保护范围内。现场四周共设置11个DN25PVC给水点,满足基础施工阶段用水要求。3.2 临时水布置3.2 1污水排水化粪池设计总人数200人,污废合流,清掏周期180天,污水定额:200Ld经过计算,选取化粪池有效容积20m在场地内设两座IOm3化粪池,分别为总包生活区以及民工生活区,生活污废水经化粪池处理后,再排入市政污水管网,污水管道采用UPVC管,坡度

3、1%-3%。化粪池设在比较容易清掏的地方。3.3 .2基坑排水地下基坑内坑边四周的排水沟设置集水井,将落入基坑内的雨水以及地下水汇集到集水井,通过潜污泵就近排入基坑外沉淀池,经沉淀池沉淀后流入到市政雨水井内。3.3 施工区临水用量计算本工程施工现场临时用水主要包括施工用水量ql,现场办公及生活用水量q2,消防用水量q30由于施工现场和施工工人生活区分开设置,因此施工现场临时用水不包含农民工生活区用水。式中ql施工用水量(L/s);Kl未预计的施工用水系数(1.051.15);Ql年(季)度工程量(以实物计量单位表示);Nl施工用水定额(表34-27);Tl年(季)度有效作业日(d);t一每天工

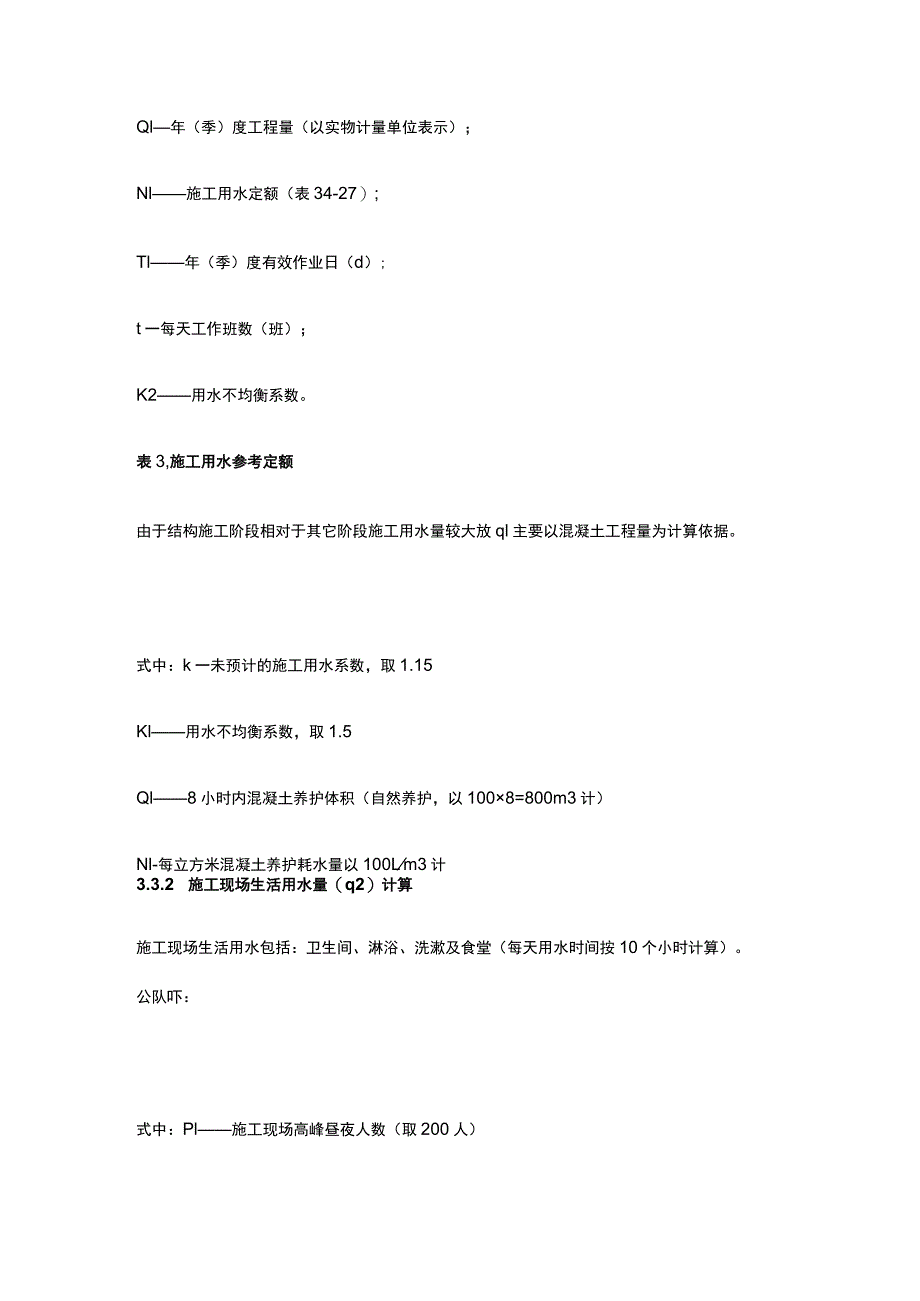

4、作班数(班);K2用水不均衡系数。表3,施工用水参考定额由于结构施工阶段相对于其它阶段施工用水量较大放ql主要以混凝土工程量为计算依据。式中:k一未预计的施工用水系数,取1.15Kl用水不均衡系数,取1.5Ql8小时内混凝土养护体积(自然养护,以1008=800m3计)Nl-每立方米混凝土养护耗水量以100Lm3计3.3.2 施工现场生活用水量(q2)计算施工现场生活用水包括:卫生间、淋浴、洗漱及食堂(每天用水时间按10个小时计算)。公队吓:式中:Pl施工现场高峰昼夜人数(取200人)N2施工现场生活用水定额(取30L/人)K3施工现场用水不均衡系数(取2.5)t一每天工作班数按1班计算P2办

5、公区高峰人数(取20人)N3居住区生活用水定额(取150L/A)K4居住区用水不均衡系数(取2.5)3.3.3 消防用水量计算消防用水量q3:根据规定,现场面积在250000m2以内,同一时间火灾次数按1次计算,消防用水定额不得低于10LS根据现场总占地面积及人数,q3按10L/S考虑。消防用水量表34-31由于:ql+q2q3Q=q3=10Ls火灾同时发生次数按一次考虑,火灾持续时间为Ihe火灾时间用水量为Q=10LS*3.6*lh=36m3ho消防用水量为36m3,现场建36m3的消防水池,以满足施工现场消防要求。3.3.5 供水管径计算施工现场及生活用水管道管径的计算:式中:V水管内的流

6、速,取1.5ms,确定施工现场临时给水管径选用DNlO0,可以满足临时用水的需要。3.3.6 扬程计算将水直接送到用用水点时其扬程为:H泵=HI+H2+H3式中Hl水泵吸水管到最不利点高差;H2一供水对象最不利处必须的自由水头,一般为810m;H3一供水网路中的水头损失(m)。水头损失H3=Hl*10%=25*10%=2.5mH泵=25+2.5+8=35.5m3.3.7 水泵选型由上述所需水泵扬程的计算结果,消防水泵选择流量为10Ls,扬程为50m的立式不锈钢单级离心水泵,一备一用,变频控制。4.临水管理措施为了加强施工现场管理,合理利用水资源,达到文明安全工地的要求,搞好场容,树立中铁建工良

7、好的企业形象,各个施工队伍、施工人员都有责任节约用水,争做文明施工、安全节约用水的模范,特规定如下:(1)施工现场临时用水管道及设备管理实行承包管理制度,由临时用水专业队施工管理,现场所涉及的一切临水工程都由专业队负责运行管理。现场施工人员用水必须服从临水值班人员的正确管理。(2)树立人人节约用水意识,加强临水管理,临水人员佩带明显标志,定时在施工现场巡逻、检查、维护。对现场任何违反用水规定的人员进行监督管理,对不服从管理者,每次罚当事人50元,罚当事人所在施工队100元。(3)施工人员必须爱护临水设施,规范使用临水设施及配件,对野蛮使用,有意破坏用水设施者一经查实,则破坏者当即离开本工地现场

8、,项目部罚当事人所在施工队500元。(4)用水者在用水前,应申请用水部位,用完水后及时关闭阀门和水龙头。临时插接胶皮管要绑牢扎紧,严禁出现跑、冒、滴、漏现象。发现一次,罚用水者50元,罚用水者所在施工队100元。(5)现场临水管理人员必须时刻服务施工现场,随叫随到,保证施工用水。如发现一次耽误工作,追究责任,罚专业队100元,罚临水值班员50元。(6)施工现场不应有积水,临水管理人员要加强工作责任心,发现有渗漏的地方应及时处理,如没有及时处理,罚临水专业队100元。(7)对现场暂时不用的阀门和敞口及时封堵,不得有漏水、常流水现象出现。(8)运输车辆清洗处设置二次沉淀池,冲洗后的水经沉淀后进行二

9、次利用,可用于洒水降尘。(9)认真管理消火栓及配件和其他消防器材,切勿丢失或挪作他用。(10)临水施工管理人员应积极及维护用水设备,对水泵、水箱等设备定期保养维护,保持设备的完好性,保证施工连续供水的需要。(11)建立用水规章制度、泵房值班制度、管路维护管理制度、现场巡检制度等,采取多种措施提高水利用率,节约用水保证用水不超计划指标保证施工作业面和现场平面干净、卫生、文明。(12)以上各条款所规定的罚款事项,由项目专业主管工程师核实情况后执行。罚款单一式三份,由项目负责人签发后,交经营部作为罚款依据。对于证据确凿,但拒绝签字承认事实,拒绝缴纳罚款者,罚单直接递交财务,在每次工程结算时给予双倍扣除。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
