《主楼脚手架搭设施工技术交底(示范文本).docx》由会员分享,可在线阅读,更多相关《主楼脚手架搭设施工技术交底(示范文本).docx(3页珍藏版)》请在第壹文秘上搜索。
1、主楼脚手架搭设施工技术交底(示范文本)一、材料要求及主要机具钢管、扣件、脚手板等二、作业条件1、场地平整、压实完毕。2、脚手架立杆及大横杆表面涂刷桔黄色油漆,剪刀撑应连续设置、表面涂刷艳蓝色油漆,悬挂密目安全网时每各3层设置一道安全警示色带,警示带高度200mm,红白详见200mm,斜向45。三、施工工艺摆放扫地杆一逐根立立杆并与扫地杆扣紧一装扫地小横杆一安装大横杆f安装小横杆f搭设剪刀撑一铺设槽钢一挂安全网f搭设上层脚手架一验收根据测量放线,摆放扫地纵、横杆,依次竖起立杆,逐根与纵向、横向扫地杆连接牢固,立杆横距0.9m,纵距L5m;扫地杆中心距地面200mm。安装大横杆(材料同扫地纵杆):
2、步距1.8m,与立杆连接牢固,上下大横杆的接头位置应错开在不同的立杆纵距中,与相近立杆的距离W1/3纵距。安装小横杆:(材料同扫地小横杆),搭于大横杆之上,与立杆紧贴,用直角卡与大横杆连接牢固,所有小横杆外伸出立杆100mm,内距外墙外侧为300mmo安装剪刀撑:采用648X2.8X(46)m钢管,剪刀撑按4步4跨连续布置,斜杆与地面夹角为45飞0度,在水平杆外侧,与立杆连接牢固(所有与立杆的交叉点均用扣件扣紧)。脚手板铺设:采用IOomm*5Omm*4.0m钢制脚手板通常铺设。挡脚板:采用高度大于18Omm的挡脚板。安全网:立网采用绿色安全网内挂,沿立杆内侧周圈挂安全网封闭;平网首层设置一道

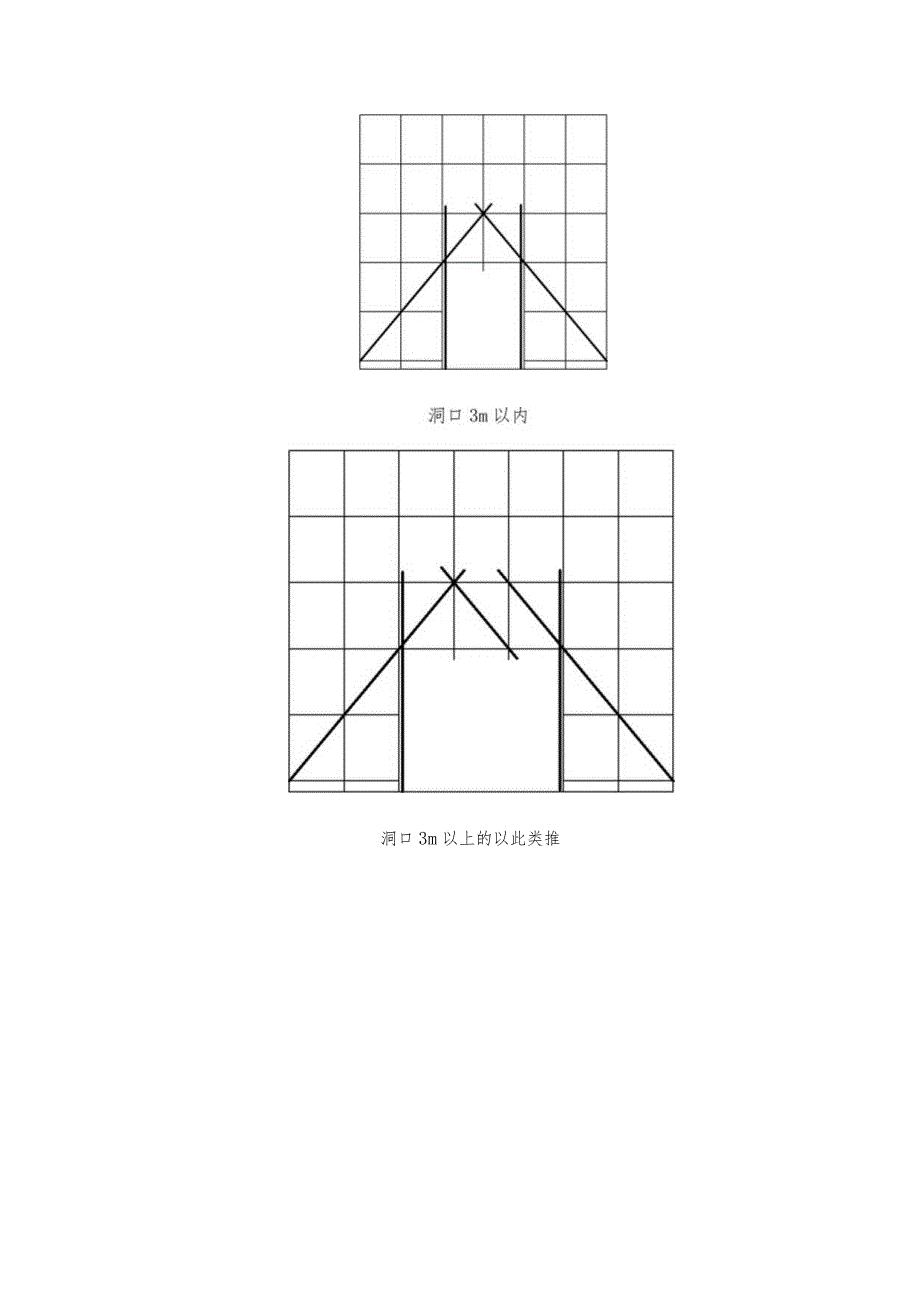

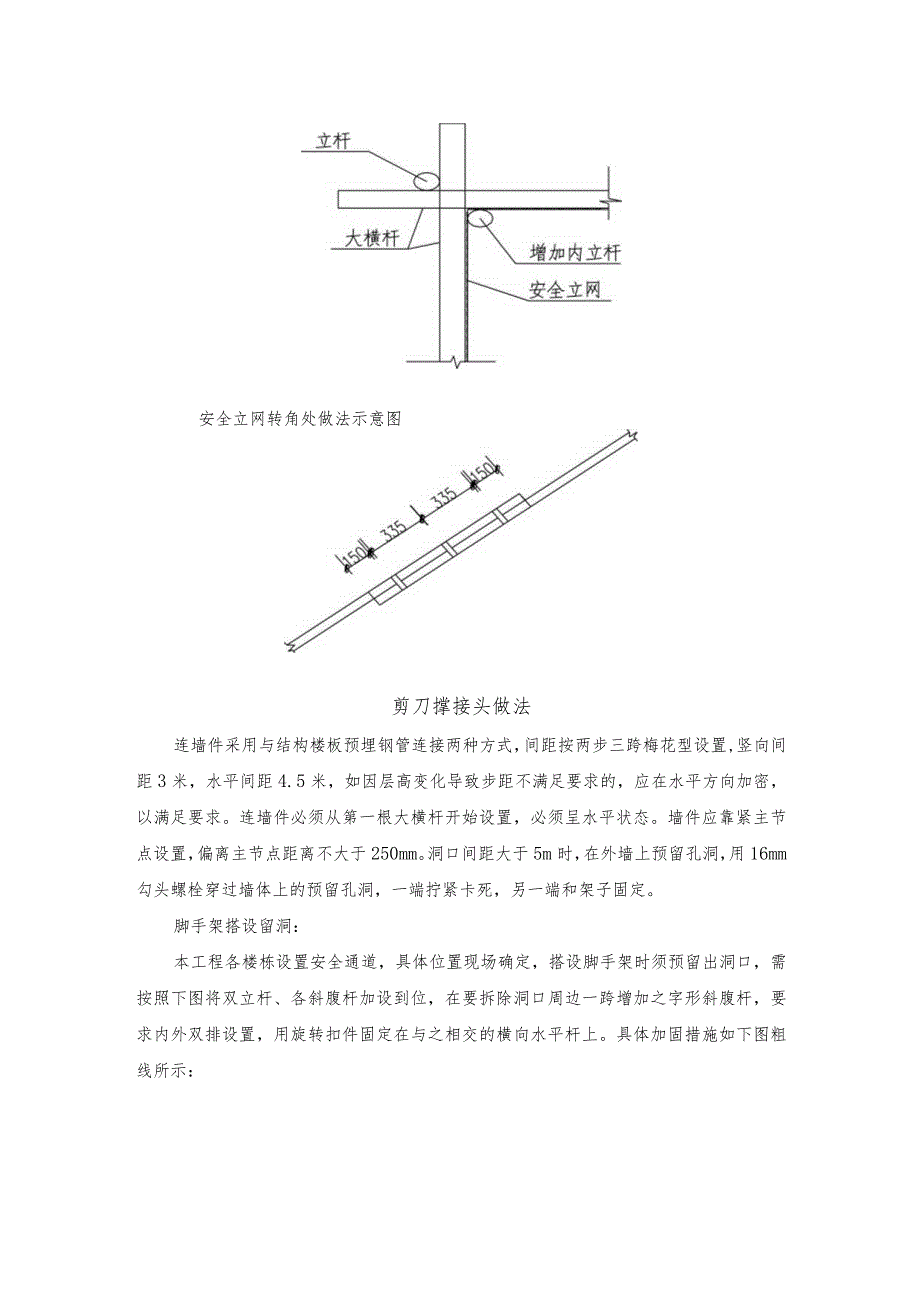

3、兜网,以上每隔三层设置一道兜网且竖向间距不大于十米。验收:根据施工技术交底或方案对安装完毕的架体进行验收,验收合格后方可使用。安全立网转角处做法示意图剪刀撑接头做法连墙件采用与结构楼板预埋钢管连接两种方式,间距按两步三跨梅花型设置,竖向间距3米,水平间距4.5米,如因层高变化导致步距不满足要求的,应在水平方向加密,以满足要求。连墙件必须从第一根大横杆开始设置,必须呈水平状态。墙件应靠紧主节点设置,偏离主节点距离不大于250mm。洞口间距大于5m时,在外墙上预留孔洞,用16mm勾头螺栓穿过墙体上的预留孔洞,一端拧紧卡死,另一端和架子固定。脚手架搭设留洞:本工程各楼栋设置安全通道,具体位置现场确定,搭设脚手架时须预留出洞口,需按照下图将双立杆、各斜腹杆加设到位,在要拆除洞口周边一跨增加之字形斜腹杆,要求内外双排设置,用旋转扣件固定在与之相交的横向水平杆上。具体加固措施如下图粗线所示:洞口3m以上的以此类推
