二次结构施工方案(全).docx

上传人:p** 文档编号:437648 上传时间:2023-08-28 格式:DOCX 页数:29 大小:45.25KB
下载 相关 举报
二次结构施工方案(全).docx_第1页
第1页 / 共29页
二次结构施工方案(全).docx_第2页
第2页 / 共29页
二次结构施工方案(全).docx_第3页
第3页 / 共29页
二次结构施工方案(全).docx_第4页
第4页 / 共29页
二次结构施工方案(全).docx_第5页
第5页 / 共29页
二次结构施工方案(全).docx_第6页
第6页 / 共29页
二次结构施工方案(全).docx_第7页
第7页 / 共29页
二次结构施工方案(全).docx_第8页
第8页 / 共29页
二次结构施工方案(全).docx_第9页
第9页 / 共29页
二次结构施工方案(全).docx_第10页
第10页 / 共29页
亲,该文档总共29页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《二次结构施工方案(全).docx》由会员分享,可在线阅读,更多相关《二次结构施工方案(全).docx(29页珍藏版)》请在第壹文秘上搜索。

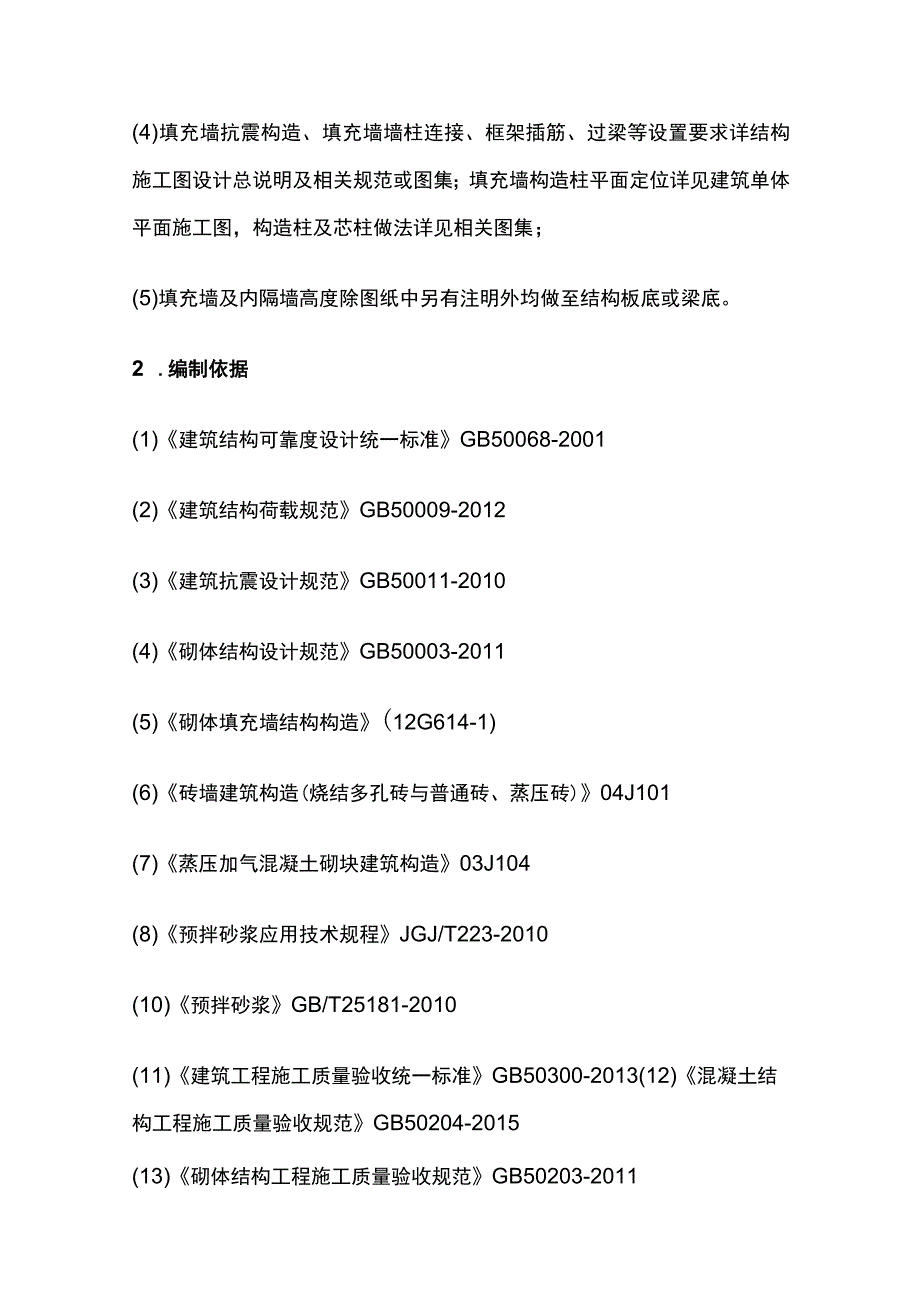

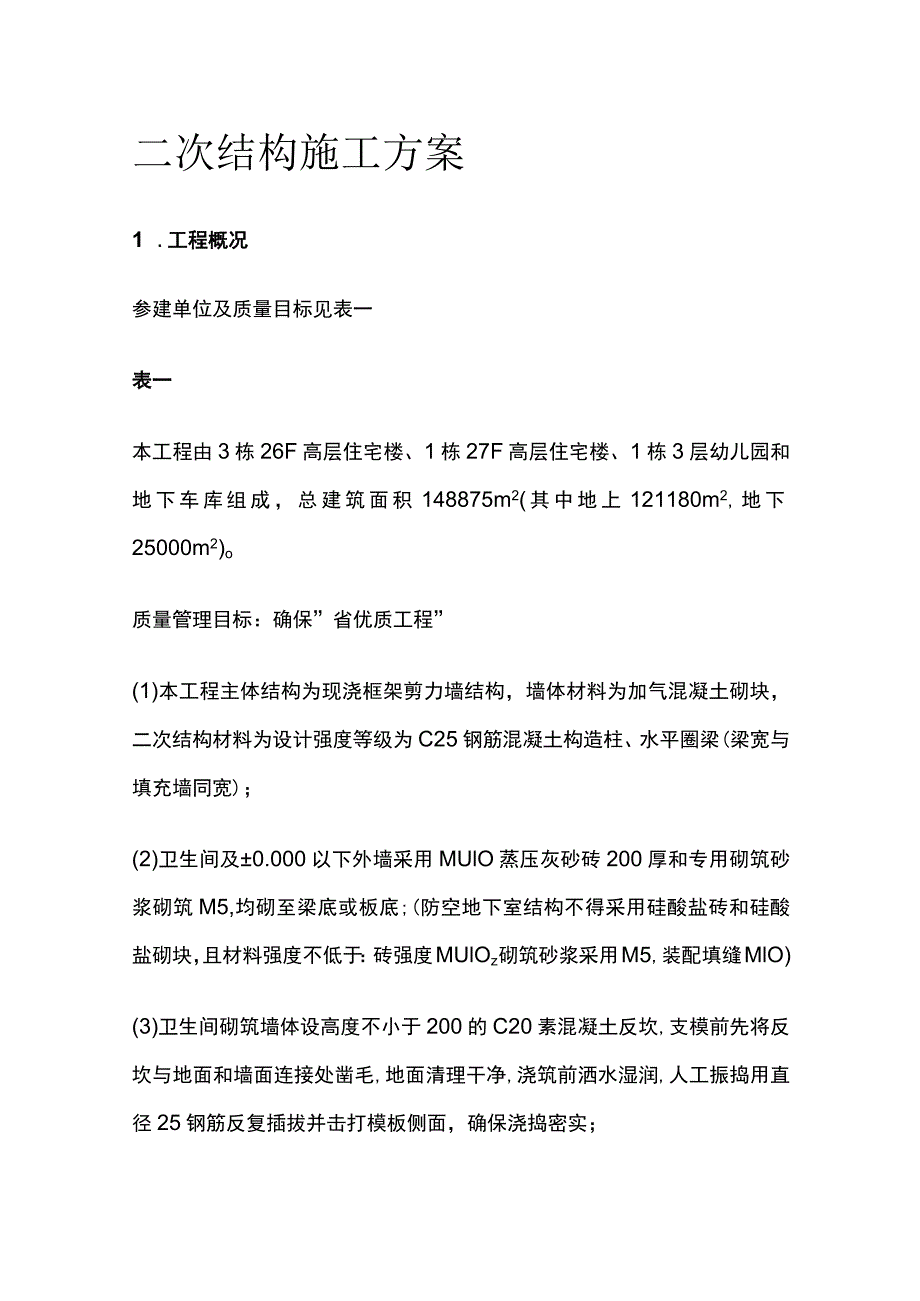

1、二次结构施工方案1 .工程概况参建单位及质量目标见表一表一本工程由3栋26F高层住宅楼、1栋27F高层住宅楼、1栋3层幼儿园和地下车库组成,总建筑面积148875m2(其中地上121180m2,地下25000m2)o质量管理目标:确保”省优质工程”(1)本工程主体结构为现浇框架剪力墙结构,墙体材料为加气混凝土砌块,二次结构材料为设计强度等级为C25钢筋混凝土构造柱、水平圈梁(梁宽与填充墙同宽);(2)卫生间及0.000以下外墙采用MUlO蒸压灰砂砖200厚和专用砌筑砂浆砌筑M5,均砌至梁底或板底;(防空地下室结构不得采用硅酸盐砖和硅酸盐砌块,且材料强度不低于:砖强度MUlOz砌筑砂浆采用M5,

2、装配填缝MlO)(3)卫生间砌筑墙体设高度不小于200的C20素混凝土反坎,支模前先将反坎与地面和墙面连接处凿毛,地面清理干净,浇筑前洒水湿润,人工振捣用直径25钢筋反复插拔并击打模板侧面,确保浇捣密实;(4)填充墙抗震构造、填充墙墙柱连接、框架插筋、过梁等设置要求详结构施工图设计总说明及相关规范或图集;填充墙构造柱平面定位详见建筑单体平面施工图,构造柱及芯柱做法详见相关图集;(5)填充墙及内隔墙高度除图纸中另有注明外均做至结构板底或梁底。2 .编制依据(1)建筑结构可靠度设计统一标准GB50068-2001(2)建筑结构荷载规范GB50009-2012(3)建筑抗震设计规范GB50011-2

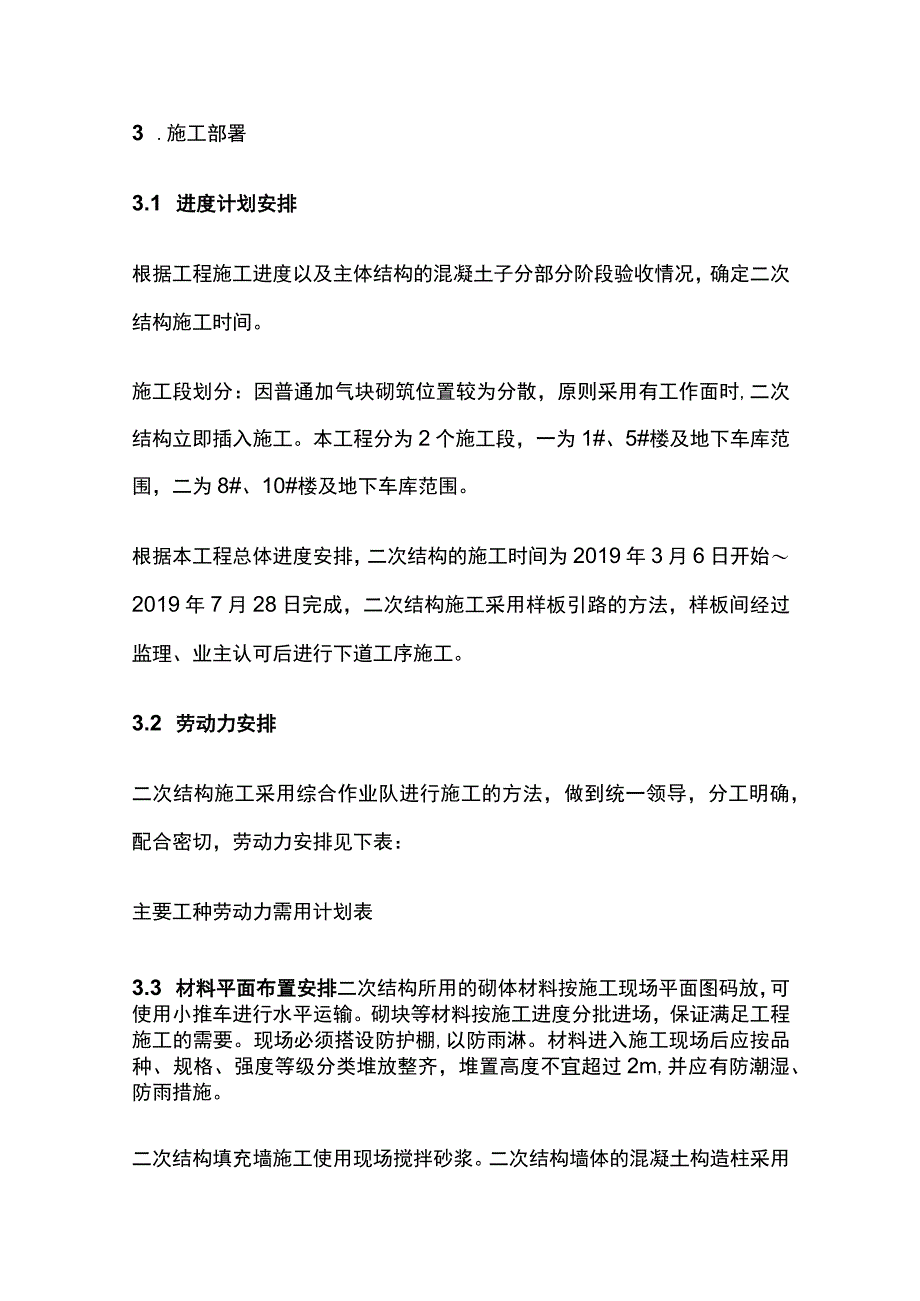

3、010(4)砌体结构设计规范GB50003-2011(5)砌体填充墙结构构造(12G614-1)(6)砖墙建筑构造(烧结多孔砖与普通砖、蒸压砖)04J101(7)蒸压加气混凝土砌块建筑构造03J104(8)预拌砂浆应用技术规程JGJ/T223-2010(10)预拌砂浆GB/T25181-2010(11)建筑工程施工质量验收统一标准GB50300-2013(12)混凝土结构工程施工质量验收规范GB50204-2015(13)砌体结构工程施工质量验收规范GB50203-20113 .施工部署3.1 进度计划安排根据工程施工进度以及主体结构的混凝土子分部分阶段验收情况,确定二次结构施工时间。施工段划

4、分:因普通加气块砌筑位置较为分散,原则采用有工作面时,二次结构立即插入施工。本工程分为2个施工段,一为1#、5#楼及地下车库范围,二为8#、10#楼及地下车库范围。根据本工程总体进度安排,二次结构的施工时间为2019年3月6日开始2019年7月28日完成,二次结构施工采用样板引路的方法,样板间经过监理、业主认可后进行下道工序施工。3.2 劳动力安排二次结构施工采用综合作业队进行施工的方法,做到统一领导,分工明确,配合密切,劳动力安排见下表:主要工种劳动力需用计划表3.3 材料平面布置安排二次结构所用的砌体材料按施工现场平面图码放,可使用小推车进行水平运输。砌块等材料按施工进度分批进场,保证满足

5、工程施工的需要。现场必须搭设防护棚,以防雨淋。材料进入施工现场后应按品种、规格、强度等级分类堆放整齐,堆置高度不宜超过2m,并应有防潮湿、防雨措施。二次结构填充墙施工使用现场搅拌砂浆。二次结构墙体的混凝土构造柱采用强度等级C25商品混凝土。3.4 机械安排本工程垂直运输机械采用施工电梯,塔吊吊运配合施工、解决材料垂直运输。砌体材料按施工进度分批进场,以满足工程施工的需要。1#楼、5#楼、8#楼、10#楼各安装两台SC200/200施工升降机以满足垂直运输人员以及物料的需求,施工升降机安装、使用必须严格按照已审批的施工方案施工,保证符合安全技术要求。室内砌体施工时搭设双排脚手架(不得将脚手架支承

6、在填充墙上)。在每栋楼周边放置一台砂浆搅拌机,用于砂浆的现场搅拌。4 .施工准备4.1 技术准备(1)认真熟悉建筑施工图纸,根据设计图纸要求和国家现行规范及工艺规程编制施工方案并向班组进行技术交底并绘制排砖图。混凝土子分部必须验收合格后,才可以墙体砌筑。(2)每层楼面弹出轴线、墙身线、构造柱位置线、水平系梁位置线、拉结筋位置线、门窗洞口位置线、管道预留洞位置及标高线,经复核符合设计图纸要求,并办理预检手续。(3)由业主、监理、施工方共同做好砌体材料等材料的选样、订货工作,并及时报监理、业主审核批准。(4)原材料的进场试验:1)所有材料必须要由具有资质的生产厂家提供。2)材料的合格证、检验报告必

7、须齐全有效。3)所有材料进场后必须及由监理单位见证取样进行复检,复检合格后方可使用。(5)做好材料复试工作:1)蒸压加气混凝土砌块A)强度:A7.5加气混凝土砌块(外墙);A5.0加气混凝土砌块(内墙)B)龄期:不少于28d同厂家、同规格、同等级的砌块,以100OO块为一验收批,不足10000块按一批计,随机抽取50块砌块,进行尺寸偏差、外观检验。从外观与尺寸偏差检验合格的砌块中,随机抽取6组砌块制作试件,进行检验:干密度3组9块;强度级别3组9块。检验合格后方可使用。进场验收时对缺棱短角大于400的砌块全部退场那t于砌块龄期不到时,禁止使用。1.1 )灰砂砖每10万块为一验收批,不足10万块

8、也按一批计。每批从尺寸偏差和外观质量检验合格的砖中随机抽取抗压强度试验试样一组(20块)。进场验收时对缺棱短角大于100的砖全部退场。3)水泥每栋楼同厂家、同标号、同批次的水泥,以200t块为一验收批,不足200t块按一批计,随机抽取,进行复检。进场验收时水泥袋上的厂家与合格证是否相符,如果不相符全部退场,对于水泥出厂日期大于3个月禁止进场,现场设置水泥罐,以防雨淋及污染环境。4)砂浆配合比本项目采用现场搅拌砂浆,需提前2星期将砂、水泥送至市检测中心,由市检测中心按M5.0水泥砂浆出配合比。A)砌筑砂浆及构造柱混凝土以同一强度等级,同一配合比,同原材料每一楼层或250m3砌体(基础砌体可按一楼

9、层计)为一个取样单位,每取样单位标准养护试块的留置不得少于1组(每组3块)1.2 机械.用具准备主要用具:射钉、构造钢筋、混凝土预制过梁;垂直运输工具、大铲、吊斗、手推车、刨错、瓦刀、托线板、线坠、水平尺、皮数杆、泥桶、存灰槽、运砖车、线坠、托线板、勾缝条、灰浆车、砖笼、手锯、冲击钻等。1.3 材料准备根据施工图纸进行工程量计算、材料种类、各阶段材料用量及材料规格进行定货采购,与厂家签定供货合同,确保工程施工顺利进行。根据排砖图进行组织施工。加气混凝土砌块:为了满足墙体砌筑模数,向供应商定制规格为600x240x100.600x240x200的混凝土砌块。砌块进场均应有出厂合格证和试验单。灰砂

10、砖规格:2009553,用于卫生间砌筑。拉结钢筋:构造柱、拉接筋钢筋规格主要为HPB3006.HRB4OO8、HRB40012.HRB40014o1.4 保障措施1.4.1 施工组织管理机构及保障措施组织强有力的项目部班子,选派思想好、业务精、能力强、善合作、服务好的管理人员承担项目工作。建立工程领导小组现场办公制,每周召开一次现场办公会,重点解决项目的安全、技术、质量、进度等问题,确保各项工作高效运转。每天下午由执行经理组织各部门负责人、各施工工长与班组长召开碰头会,对次日的工作进行协调安排。建立定期例会制,例会由监理单位主持,业主,总包及现场各单位代表参加,例会重点解决安全、质量、进度、技

11、术等难点,明确各项问题的解决办法及时间,并形成会议纪要。实行劳动用工管理,选派组织能力强、技术水平高、能打硬仗的作业队伍,树立连续作战的精神,确保工期按时完成。加强与业主、监理、设计的联系配合,及时解决施工过程中可能出现的问题。加强对项目管理人员及施工作业人员的素质教育,强化敬业精神,提高工作能力和效率。1.4.2 机具保障措施(1)加强对施工机具的管理力度,所有机具在进场前必须进行全面检查,保证机具设备的正常运转与使用,保证不耽误施工时间。(2)配备足够的施工机具,以保证工程施工的需要。特别是配合好土建施工单位解决好垂直及水平运输设备问题,以减少人工投入,保证和加快施工进度。(3)施工中做好

12、机械运转台班记录,掌握机械转动规律,以提高机械设备的完好率。合理组织施工,充分发挥机械设备的使用潜力,以提高机械设备的利用率。1.4.3 劳动力组织保障措施(1)现场根据工程施工规模,提出劳动力需用计划,要求工种配备齐全,人员数量充足。(2)现场实行劳动力的动态管理,根据各施工阶段需用作好劳动力调配工作,及时组织人员进出场,以保证工程施工的顺利进行。(3)根据现场的实际情况,为加快施工进度,项目部将实行每天10小时工作制,每班每天的工作内容必须按计划完成,不得延误。必要时进行加班加点。1.5 项目部施工管理目标质量目标:省优质结构工期目标:按合同要求工期如期完成。文明施工目标:达到三亚市“施工

13、现场安全文明标准化工地”标准的要求。5.施工方法施工指导思想”精心组织、专业施工、用户满意”是项目部施工指导思想。针对本工程的特点,项目部应确立以质量、安全、文明生产为主的施工目标,通过加强施工的事前准备、事中控制和事后检查、监督等管理工作,努力使工程质量达到优良,顺利实现各项施工管理预期目标。5.1 施工顺序5.1.1 楼面清理及测量放线楼面上的垃圾及其它杂物清理干净,找出原结构施工的控制线和轴线,楼面砌筑墙体定位放线时应按结构施工时主轴控制线进行,应保证各轴线间的水平距离相等且方正。平面控制时应在楼面上弹出墙身线、构造柱位置线(门窗洞口泡置线、墙面上水电预留洞口的位置线,相对应的构造柱与顶

14、面梁板的位置采用挂垂直线的方法进行控制。高度控制时应根据建筑标高LO米线进行控制,垂直墙或柱上应标出混凝土基座、各道拉结筋、水平系梁、门窗过梁的位置线,保证本单元标高相等。5.L2构造柱.水平圈梁.拉结筋的植筋及设置(1)砌体拉结筋植筋要求:本工程考虑工期紧张,结构上预留钢筋位置控制难度大,拆模困难,需采用后植筋方式进行拉结筋的设置,操作注意事项如下:1)后期填充墙应在框架柱或剪力墙设置6、8、12、142)钻孔深度、钻孔直径具体详见下表A)钻孔完毕,检查孔深、孔径合格后将孔内粉尘用压缩空气吹出,然后用毛刷、棉布将孔壁刷净,再次用压缩空气吹孔,应反复进行35次,直至孔内无灰尘碎屑,将孔口临时封

15、闭。若有废孔,清洁后用植筋胶填实;钻孔孔内应保持干燥;清孔工作应派专人负责;孔径、孔深、清孔应由建设、监理、施工单位相关技术人员全数进行检查验收。B)注胶及植筋:本工程中砌体植筋采用环氧基锚固胶。胶体使用前需要对材料的物理性能、胶体强度及变形性能、粘结强度、耐温性能、冻融性能、耐老化性能进行试验,合格后方可投入使用。施工前先将植筋胶按说明书拌制好,然后用注胶枪将胶注入孔内,填满孔约l3o插入钢筋后植筋胶将整个孔充满。将钢筋弯钩方向调整到位。植入钢筋考虑钢筋搭接长度为400mmoC)固化养护:接固期(一般为24h48h,具体时间根据材料使用说明书定),切勿震动埋筋,待完全结固后方可进行下道工序施工。D)植筋胶达到强度后,墙体砌筑前应按规定对植筋进行拉拔试验,试验合格后方可进入下步工序施工。(2)墙体拉结筋、GZ、水平圈梁的设置1)墙体拉结筋的设置A)后砌填充墙厚度、平面位置、门窗洞口尺寸及定位未经设计人员同意,不得随意增加或位移。B)后砌填充墙顶部应与其上方的梁、板等紧密结合;后砌填充墙拉结筋与构造柱(剪力墙)的拉结方式可采用后植筋方式,但应满足相关规定要求并按相关规定进行实体检测。C)填充墙沿墙体全高每600mm设拉结筋,设26,拉结长度详见下图。拉结筋应锚入相连的钢

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
