《内墙装饰、装修工程施工方法.docx》由会员分享,可在线阅读,更多相关《内墙装饰、装修工程施工方法.docx(4页珍藏版)》请在第壹文秘上搜索。

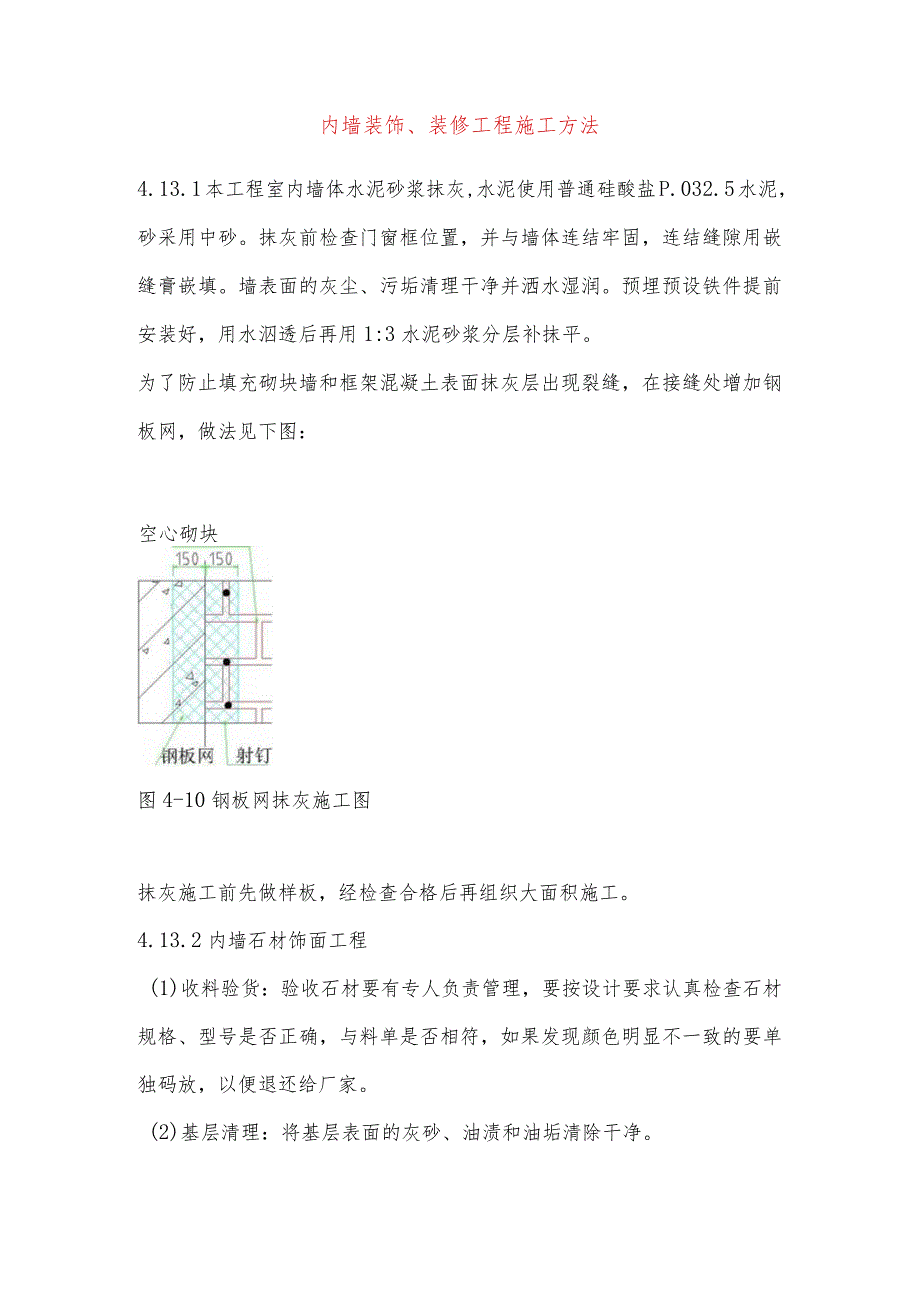

1、内墙装饰、装修工程施工方法4.13.1本工程室内墙体水泥砂浆抹灰,水泥使用普通硅酸盐P.032.5水泥,砂采用中砂。抹灰前检查门窗框位置,并与墙体连结牢固,连结缝隙用嵌缝膏嵌填。墙表面的灰尘、污垢清理干净并洒水湿润。预埋预设铁件提前安装好,用水泅透后再用1:3水泥砂浆分层补抹平。为了防止填充砌块墙和框架混凝土表面抹灰层出现裂缝,在接缝处增加钢板网,做法见下图:空心砌块图4-10钢板网抹灰施工图抹灰施工前先做样板,经检查合格后再组织大面积施工。4.13.2内墙石材饰面工程(1)收料验货:验收石材要有专人负责管理,要按设计要求认真检查石材规格、型号是否正确,与料单是否相符,如果发现颜色明显不一致的

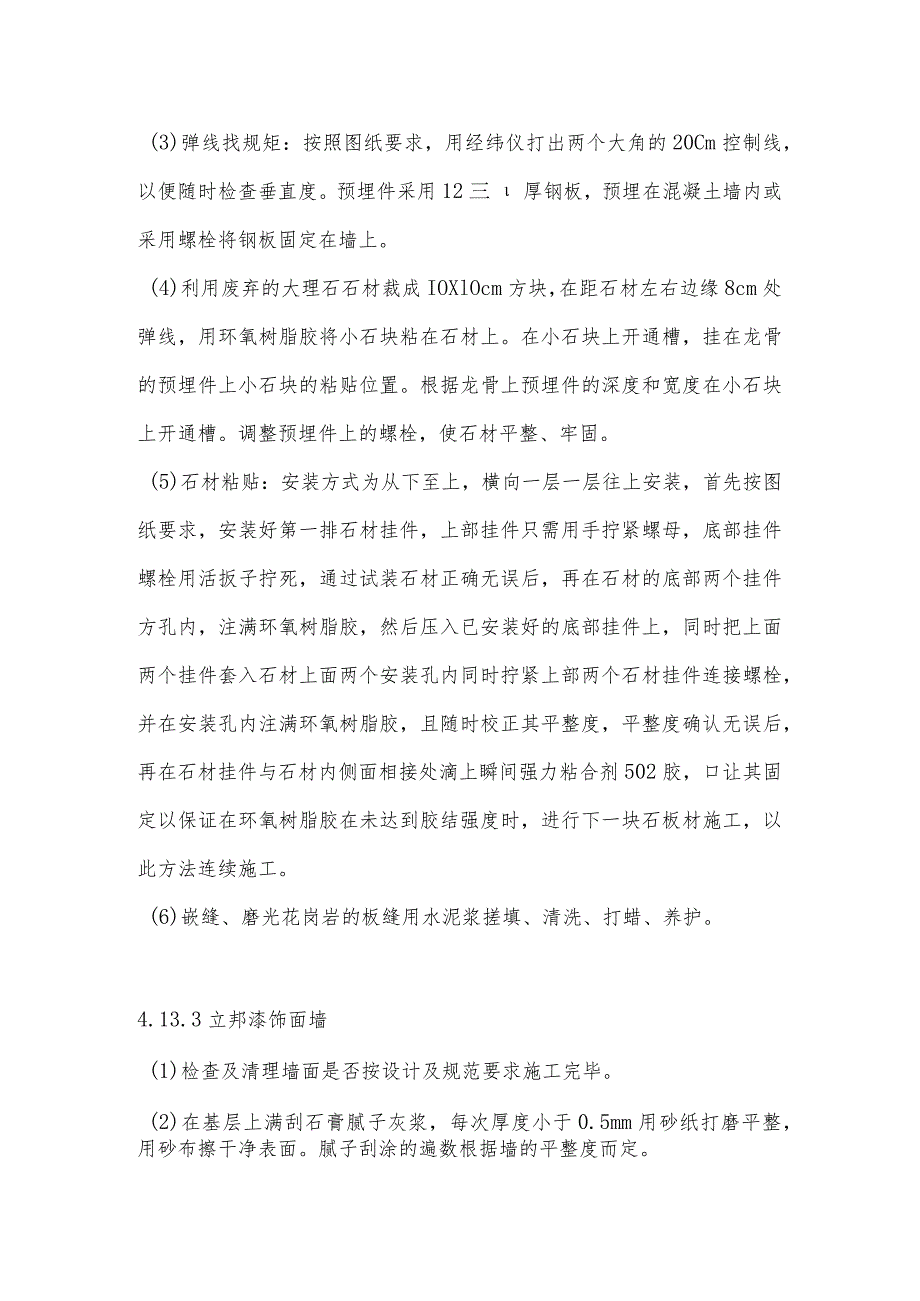

2、要单独码放,以便退还给厂家。(2)基层清理:将基层表面的灰砂、油渍和油垢清除干净。(3)弹线找规矩:按照图纸要求,用经纬仪打出两个大角的20Cm控制线,以便随时检查垂直度。预埋件采用12三厚钢板,预埋在混凝土墙内或采用螺栓将钢板固定在墙上。(4)利用废弃的大理石石材裁成IOXlOcm方块,在距石材左右边缘8cm处弹线,用环氧树脂胶将小石块粘在石材上。在小石块上开通槽,挂在龙骨的预埋件上小石块的粘贴位置。根据龙骨上预埋件的深度和宽度在小石块上开通槽。调整预埋件上的螺栓,使石材平整、牢固。(5)石材粘贴:安装方式为从下至上,横向一层一层往上安装,首先按图纸要求,安装好第一排石材挂件,上部挂件只需用

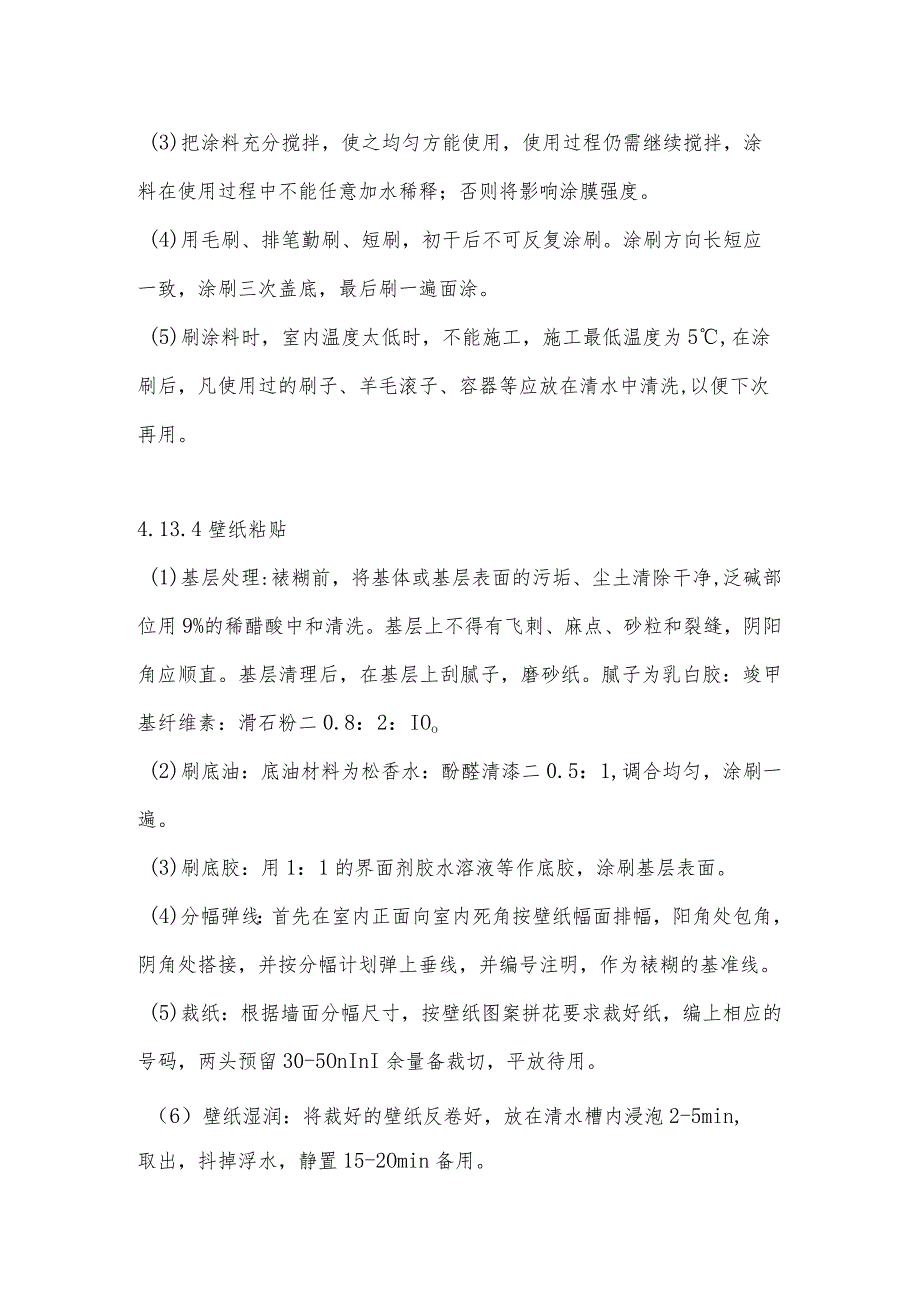

3、手拧紧螺母,底部挂件螺栓用活扳子拧死,通过试装石材正确无误后,再在石材的底部两个挂件方孔内,注满环氧树脂胶,然后压入已安装好的底部挂件上,同时把上面两个挂件套入石材上面两个安装孔内同时拧紧上部两个石材挂件连接螺栓,并在安装孔内注满环氧树脂胶,且随时校正其平整度,平整度确认无误后,再在石材挂件与石材内侧面相接处滴上瞬间强力粘合剂502胶,口让其固定以保证在环氧树脂胶在未达到胶结强度时,进行下一块石板材施工,以此方法连续施工。(6)嵌缝、磨光花岗岩的板缝用水泥浆搓填、清洗、打蜡、养护。4.13.3立邦漆饰面墙(1)检查及清理墙面是否按设计及规范要求施工完毕。(2)在基层上满刮石膏腻子灰浆,每次厚度
4、小于0.5mm用砂纸打磨平整,用砂布擦干净表面。腻子刮涂的遍数根据墙的平整度而定。(3)把涂料充分搅拌,使之均匀方能使用,使用过程仍需继续搅拌,涂料在使用过程中不能任意加水稀释;否则将影响涂膜强度。(4)用毛刷、排笔勤刷、短刷,初干后不可反复涂刷。涂刷方向长短应一致,涂刷三次盖底,最后刷一遍面涂。(5)刷涂料时,室内温度太低时,不能施工,施工最低温度为5,在涂刷后,凡使用过的刷子、羊毛滚子、容器等应放在清水中清洗,以便下次再用。4.13.4壁纸粘贴(1)基层处理:裱糊前,将基体或基层表面的污垢、尘土清除干净,泛碱部位用9%的稀醋酸中和清洗。基层上不得有飞刺、麻点、砂粒和裂缝,阴阳角应顺直。基层
5、清理后,在基层上刮腻子,磨砂纸。腻子为乳白胶:竣甲基纤维素:滑石粉二0.8:2:IOo(2)刷底油:底油材料为松香水:酚醛清漆二0.5:1,调合均匀,涂刷一遍。(3)刷底胶:用1:1的界面剂胶水溶液等作底胶,涂刷基层表面。(4)分幅弹线:首先在室内正面向室内死角按壁纸幅面排幅,阳角处包角,阴角处搭接,并按分幅计划弹上垂线,并编号注明,作为裱糊的基准线。(5)裁纸:根据墙面分幅尺寸,按壁纸图案拼花要求裁好纸,编上相应的号码,两头预留30-5OnInI余量备裁切,平放待用。(6)壁纸湿润:将裁好的壁纸反卷好,放在清水槽内浸泡2-5min,取出,抖掉浮水,静置15-2Omin备用。(7)刷胶粘剂:先将案板擦净,将裁好的壁纸背面向上放平,用大扁毛刷均匀涂刷,并按500mm长一段,胶面对胶面,背面对背面折叠成一摞备贴。(8)粘贴:将刷胶后成摞的壁纸,展开第一个折叠部分,贴于墙上,沿基准线垂直(水平)贴于墙上,用塑料刮板刮平,赶出气泡和多余的胶粘剂,用干净毛巾将壁纸缝擦净,最后用壁纸刀割去多余部分。若自然边对花的壁纸,则对花后纸边对严即可,若自然边不齐,不能对自然边拼缝,则用抽刀法搭缝粘贴,即两幅纸对花后重叠一点粘好,用长尺杆、壁纸刀沿搭接重叠部分的中线一刀切断,撕掉切下的两个纸边,用刮板将纸缝刮平,对严即可。阳角处包角贴实,阴角处搭缝贴,缝头留在背光面。
