冬期施工完整方案.docx

上传人:p** 文档编号:438110 上传时间:2023-08-28 格式:DOCX 页数:15 大小:28.91KB
下载 相关 举报
冬期施工完整方案.docx_第1页
第1页 / 共15页
冬期施工完整方案.docx_第2页
第2页 / 共15页
冬期施工完整方案.docx_第3页
第3页 / 共15页
冬期施工完整方案.docx_第4页
第4页 / 共15页
冬期施工完整方案.docx_第5页
第5页 / 共15页
冬期施工完整方案.docx_第6页
第6页 / 共15页
冬期施工完整方案.docx_第7页
第7页 / 共15页
冬期施工完整方案.docx_第8页
第8页 / 共15页
冬期施工完整方案.docx_第9页
第9页 / 共15页
冬期施工完整方案.docx_第10页
第10页 / 共15页
亲,该文档总共15页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《冬期施工完整方案.docx》由会员分享,可在线阅读,更多相关《冬期施工完整方案.docx(15页珍藏版)》请在第壹文秘上搜索。

1、冬期施工完整方案编制:审核:批准:二C)XX年十月目录1、编制依据以及适用范围22、施工准备23、冬期施工措施44、项目部冬期施工领导小组及各人员职责分工75、技术质量、安全管理96、冬期施工重要环境因素的控制措施107、冬期施工重大危害险源及控制措施111.编制依据以及适用范围1.1.1建筑工程冬季施工规程JGJ104-971.1.2建筑施工手册第四版1.2适用范围延安地区2、施工准备根据XXX市当地气象资料表明,本地区冬期施工时间为11月5日至次年3月15日;按照建筑工程冬期施工规程JGJ104-97规定,本工程冬期施工的起止时间为:当工地日平均气温连续5天低于+5。C或最低气温低于0。(

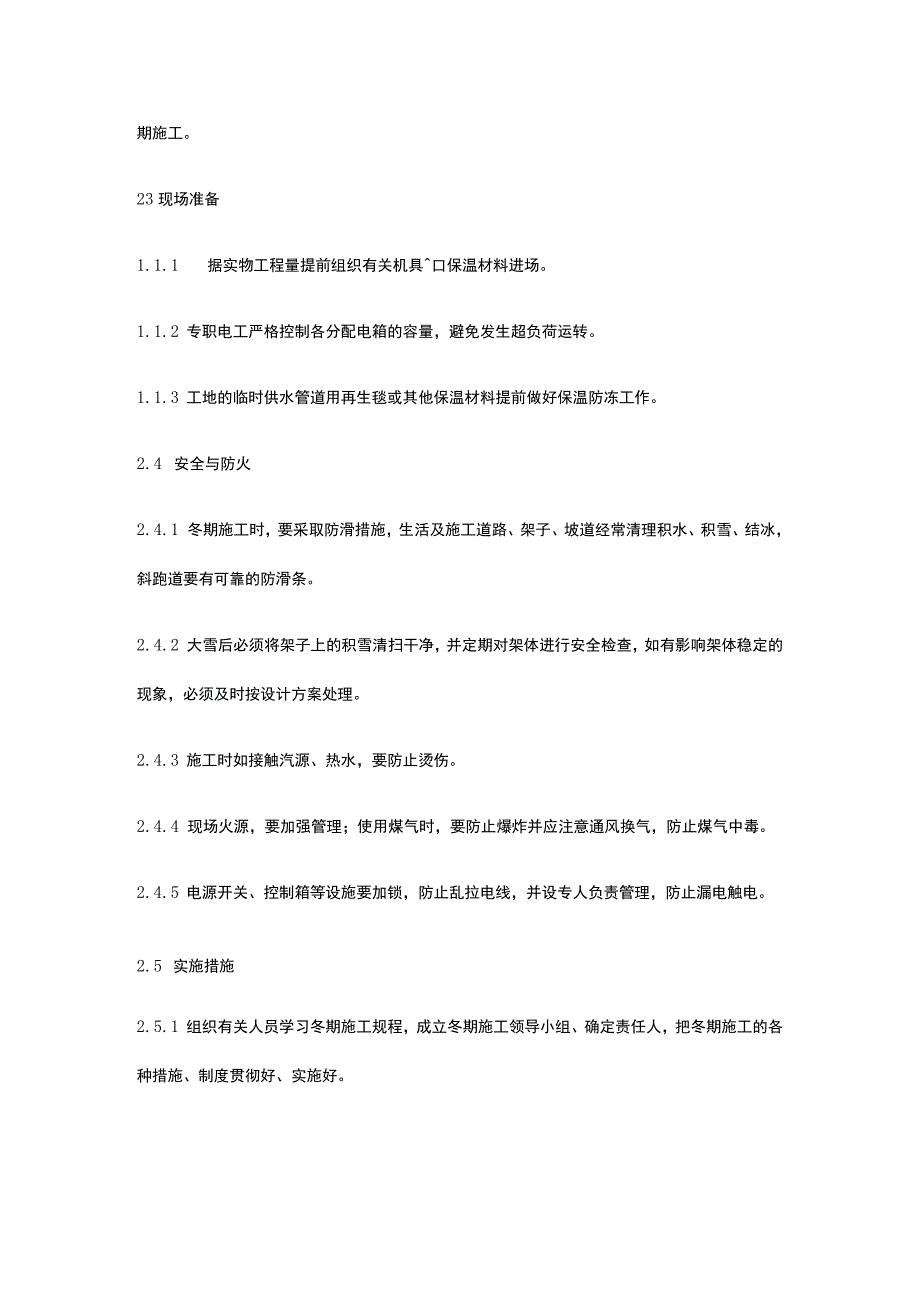

2、:时,进入冬季施工;当日平均气温连续5天高于5。C时,结束冬期施工。因此,在进入冬期施工前必须做好施工准备工作。2.1 组织措施2.1.1 本工程进入冬期施工的项目有:安装工程、外墙装饰、楼地面工程、吊顶工程、涂料工程、屋面工程。2.1.2 进入冬期施工前,由项目部技术员、专职安全员负责组织对测温、保温人员进行安全技术交底,明确职责。2.1.3 项目部管理人员每天按时查阅天气预报,在寒流突然袭击前,作好防冻准备。2.1.4 由专人负责测量冬期施工期间的室外气温并做好记录。凡已经安排在冬期施工的项目,技术人员必须复核施工图纸及相关图集的细部做法,当天气及气温的突变已经不能确保该项工程按照正常工序

3、施工的质量时,要坚决予以停止施工并组织实施冬期施工。23现场准备1.1.1 据实物工程量提前组织有关机具口保温材料进场。1.1.2 专职电工严格控制各分配电箱的容量,避免发生超负荷运转。1.1.3 工地的临时供水管道用再生毯或其他保温材料提前做好保温防冻工作。2.4 安全与防火2.4.1 冬期施工时,要采取防滑措施,生活及施工道路、架子、坡道经常清理积水、积雪、结冰,斜跑道要有可靠的防滑条。2.4.2 大雪后必须将架子上的积雪清扫干净,并定期对架体进行安全检查,如有影响架体稳定的现象,必须及时按设计方案处理。2.4.3 施工时如接触汽源、热水,要防止烫伤。2.4.4 现场火源,要加强管理;使用

4、煤气时,要防止爆炸并应注意通风换气,防止煤气中毒。2.4.5 电源开关、控制箱等设施要加锁,防止乱拉电线,并设专人负责管理,防止漏电触电。2.5 实施措施2.5.1 组织有关人员学习冬期施工规程,成立冬期施工领导小组、确定责任人,把冬期施工的各种措施、制度贯彻好、实施好。2.5.2 施工机械加强冬季保养,对加水、加油润滑部件勤检查,勤更换,防止冻裂设备。1.1.1 查职工住房及仓库是否达到过冬条件,准备好加温及烤火器件。当采用煤炉和暖棚施工时,作好防火、防煤气中毒措施,保证通风良好,并准备好各种抢救设备。2.5.4 在进入冬季前施工现场提前作好防寒保暖工作,对人行道路、脚手架上竹架板和作业场所

5、采取防滑措施。2.5.5 施工现场严禁使用电炉,如确实需使用,须办理使用许可证。3、冬期施工措施3.1 安装工程3.1.1 管道焊接时,应保证焊接区不受恶劣天气影响。当环境温度较低时应采取适当措施(如预热、暖棚、加热),保证焊接所需的足够温度。焊条应烘干后放入保温桶内。在室外焊接时,如风力大于4级应设防风屏障,雨、雪天应设挡雨棚。3.1.2 安装工程中所用的塑料管必须妥善保管,避免露天存放,积雪覆盖,造成管线变脆,影响工程质量。3.1.3 对安装好的管道内进行检查是否有存水,尤其是进行水压试验后,管内水要排放掉,以防冰冻。针对本工程冬施期间外墙施工的关键施工环节:龙骨以及避雷导线的安装和焊接;

6、面材的安装、伸缩缝的打胶;特制定以下措施。3.2.1 龙骨、避雷导线的安装和焊接措施3.2.1.1 钢材在储存和运输过程中会存在一定的变形,在安装龙骨之前要进行矫直。钢材运到现场后,统一存放在一层,钢材背后垫不小于5Cm的木方,间距不大于1.5m。矫直前要对钢材进行详细检查,对不合格的在一层加工场地用矫直机进行矫直并检查合格后,方可利用。-15G不得进行钢材钻孔。3.2.1.2 矫直合格后的钢材在运输及上墙安装过程中,裸钢管在绳索处要加防滑隔垫或防滑卡具。如构件上有积雪、结冰、结露时,要清理干净,并不得破坏镀锌层。1.1.1.1 转接件与埋件焊接,在0以下时设引弧板和熄弧板,严禁在焊接母材上引

7、弧。采用两层焊接,竖向焊缝由下往上逐层堆焊;两道接横向焊缝由中心向两边焊,焊接方向要一致,先焊横向焊缝,再焊竖向焊缝。每条焊缝应一次焊完,不得中断。如果发生中断,再次焊接时,先清除焊接缺陷,检查合格后再进行施焊。3.2.1.4 焊条存放在干燥的地方。施工时,按照规范要求进行烘焙。3.2.1.5 在焊接过程中,如下雪,搭设防护棚,雪花不得飘落在炽热的焊缝上。3.2.1.6 在温度低于0涂刷防绣漆、银粉漆时,要清除焊缝表面的焊渣等杂物,并进行涂刷工艺的实验,根据室外温度的实际情况,在焊接结束后的合适时间内,进行涂刷,要做到温度不得过高或完全冷却,以保证涂层的粘接强度和附着力。3.2.1.7 由于各

8、种原因引起的漏刷,以及雨雪天或构件上有薄冰,要在清理干净的基础上,用热风烘干。3.2.2面材的安装、伸缩缝打胶措施3.2.2.1 幕墙冬季施工,最应解决的是硅酮耐候胶的注胶和石材干挂胶施工工序。硅酮耐候胶施工温度范围是5oC-48oC,固化时间为45min,过低的温度,将影响耐候胶的固化质量。因此,应避免在温度较低的夜间、早晨和傍晚进行注胶。需选择中午(11:00时至15:OO时)的时间进行;石材干挂打胶时也如此。3.2.2.2 注胶时由主管项目经理委托专职质检人员,对粘接材料的表面进行检查后,方可进行注胶工序。3.2.2.3 检人员应对施工当天的温度进行详细的记录,并及时抽查固化后的质量,出

9、现问题,立即返工。3.2.2.4 铝板安装时由于铝板的线膨胀和收缩系数较大,要禁止避免在昼夜温差较大的天气下进行施工,以2米副宽的3毫米厚铝板为例:在升温温差达到80。C时,铝板的线膨胀系数为4毫米,那么就会对固定其的螺钉造成很大的剪力。其升温的主要原因是铝板阳光照射下进行较大的膨胀,而安装时温度较低,因时间较短造成应力较大而导致的。3.2.2.5 本工程的铝板安装选择温度在-IooC以上,安装时与当日最高气温温差在20。C以内,安装时螺钉以固定铝板后,铝板不串动为止。3.2.2.6 冬期铝板安装过程中做好成品保护,首先要防止保护膜因脆裂造成破坏,铝板在进场检查合格后,铝板四角用美纹纸粘好,安

10、装结束后,再撕掉。1.1.1.1 璃的存放要做好防结露保护,所有进场玻璃采取随用随取的方法,不随便拆开包装,已加工好的微晶石运至相应楼面,根据要求放至玻璃专用架并用草帘遮盖保护;3.2.2.8 玻璃施工过程中在玻璃四周贴上美纹纸,采用吊绳时吊绳位置垫上防滑隔垫,以防止玻璃表面有霜冻而滑落;3.2.2.9 材料的搬运、装卸、堆放要严格的按照要求进行。33楼地面工程1.1.1 楼地面施工中水泥砂浆采用冷作法施工,在水泥砂浆内参入NaCI防冻剂。氯盐防冻剂可掺入硅酸盐水泥、普通硅酸盐水泥、矿渣硅酸盐水泥拌合砂浆中。砂浆内氯化钠掺量如下表砂浆内氯化钠掺量(占水重量的%)项目室外温度()-50-5-IO

11、地面干硬性砂浆55-101.1.2 防冻剂应由专人配置和使用,配置是可先配置20%浓度的标准溶液,然后根据气温在配置成使用浓度溶液。3.4 吊顶工程3.4.1 本工程吊顶为纸面石膏板吊顶,轻钢龙骨、罩面板及其他吊顶材料在入场存放、使用过程中严格管理,保证不变形、不受潮、不生锈。3.4.2 在吊顶施工前应对地面进行检查,是否有结冰想象,及时清理并做好防滑处理,检查操作平台的架子、跳板、围栏的稳固性,跳板用铁丝绑扎固定,不得有探头板。吊顶工程的脚手架搭设应符合建筑施工安全标准。施工人员要做好防冻、防滑等防护工作。3.5 涂料工程冬季气温变化较大,对涂料工程质量影响较大,应及时的收听天气预报,做好每

12、天的温度记录,一旦温度不能满足涂料施工立即停止施工。3.6 屋面工程3.6.1 .屋面工程的冬期施工,应选择无风晴朗天气进行,充分利用日照条件提高面层温度。在迎风面宜设置活动的挡风装置。3.6.2 .屋面各层施工前,应将基层上面的积雪、冰霜和杂物清扫干净。所用材料不得含有冰雪冻块。3.63.找平层为水泥砂浆时,砂浆的强度等级不得小于M5,砂浆中可掺入氯化钠作防冻剂,掺量可参考下表。氯化钠的掺量(占用水量的%)项目室外气温()0-2-3-5-6-7用于平面部位246用于檐口、天沟等部位3573.6.4.防水层采用卷材时,冷粘法施工时气温不应低于-5Co当采用涂料做防水层时,必须使用熔剂型涂料,施

13、工时气温不应低于-5oC4、项目部冬期施工领导小组及各人员职责分工4.1 西北电建四公司延安供电局项目部2010年冬期施工领导小组组长:副组长:组员:4.2 项目部各级职责:4.2.1 项目经理指挥现场的施工准备、材料供应及劳动力组织等问题。4.2.2 工长负责现场的施工组织及技术质量。4.2.3 质检员监督作业过程中施工人员是否按照施工规范的要求作业。4.2.4 现场专人负责试温度测量工作。4.2.5 技术员根据原始测温记录、天气变化,安排冬季施工措施的落实情况。4.2.6 材料员负责材料的及时供给。4.2.7 安全员负责现场的安全文明施工。5、技术质量、安全管理5.1 冬期施工前,应将冬期

14、施工所用的材料、机械、工具等备足备齐、落实到人,专人负责、统一调度。建立健全冬期施工领导班子确保冬期施工措施落到实处。5.2 在冬期施工中,多注意收集天气预报相关信息,做好测温工作。测温工作不仅提供温度数据对施工起参考作用,而且也是对冬期施工工程质量的鉴定方法,所以在冬期施工中由试验员专人负责,坚持做好定时测温工作。测温工作包括:日天气的最高、最低温度。53测温后应将温度变化及时反馈,以便采取相应处理措施。做好每天气象记录,并应及时公布天气预报情况。5.4 冬天气温低,各种钢制构件韧性偏差,每日例行检查脚手架的连接扣件、钢管连接等是否有裂缝和变形现象,做到及时处理,防患于未然,并记录在案。5.

15、5 冬期施工中,高空作业必须系安全带、穿胶底鞋、防止滑落及高空坠落。5.6 现场明火作业,必须有项目经理签字的动火证。加强现场消防工作,备足消防器材,施工现场消防用水、灭火砂及灭火器均设明显标记,注意保管,不得随意挪用。5.7 加强夜间巡逻,做好防火、防盗工作,给工程冬期施工创造有利条件,保证工程质量和工程进度。5.8 各施工队必须在冬季施工前对工人进行冬季安全施工专项教育,是工人在思想上加强冬季施工的安全意识。6、冬期施工重要环境因素的控制措施6.1机械空转、车间长明灯的控制严格执行机械操作规程,做到人走、机停、断电。机械作业时间调整为9:OO17:00时,并且尽量减少数种机械同时工作的时间,以降低机械的工作噪音污染。6.3现场粉尘控制施工现场的建筑垃圾设专门的垃圾堆放区,并将垃圾及时清运出施工现场,运垃圾的专用车每次装满后,用密目网盖好,避免途中遗洒和运输过程中造成扬尘。7、冬期施工重大危害险源及控制措施本工程在冬季施工时的重大危险源有以下几点:1)高空坠落2)触电3)滑跌事故4)火灾事故根据以上重大危险源,制定以下防护措施具体如下:7.1防高空坠落措施在所有楼层沿建筑物外缘搭设钢管防护架。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
