卫生间隔断安装施工工艺(示范文本).docx

上传人:p** 文档编号:438420 上传时间:2023-08-28 格式:DOCX 页数:2 大小:15.34KB
下载 相关 举报
卫生间隔断安装施工工艺(示范文本).docx_第1页
第1页 / 共2页
卫生间隔断安装施工工艺(示范文本).docx_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

《卫生间隔断安装施工工艺(示范文本).docx》由会员分享,可在线阅读,更多相关《卫生间隔断安装施工工艺(示范文本).docx(2页珍藏版)》请在第壹文秘上搜索。

1、卫生间隔断安装施工工艺(示范文本)一、工艺流程划分格线)加工卫生间隔断板1安装底座今安装卫生间隔断侧板分安装拉杆)安装卫生间隔断门)安装五金件)打胶二、施工工艺1、划分格线:根据现场尺寸和设计要求,合理划分格线。2、加工卫生间隔断板:根据现场划的分格线,加工卫生间隔断板,完成面图出地面为21OOmmo3、安装底座:根据现场实际尺寸和设计要求划分的分格线,安装隔断板底座,用长铁钉与地面连接牢固。4、安装卫生间隔断侧板:根据已安装好的卫生间隔断底座,将隔断侧板放置在底座槽内,然后用角码将侧板固定在墙面上,保证侧板能够垂直与地面和墙面。5、安装拉杆:在卫生间隔断横板上方安装拉杆,把一排横板连接在一起

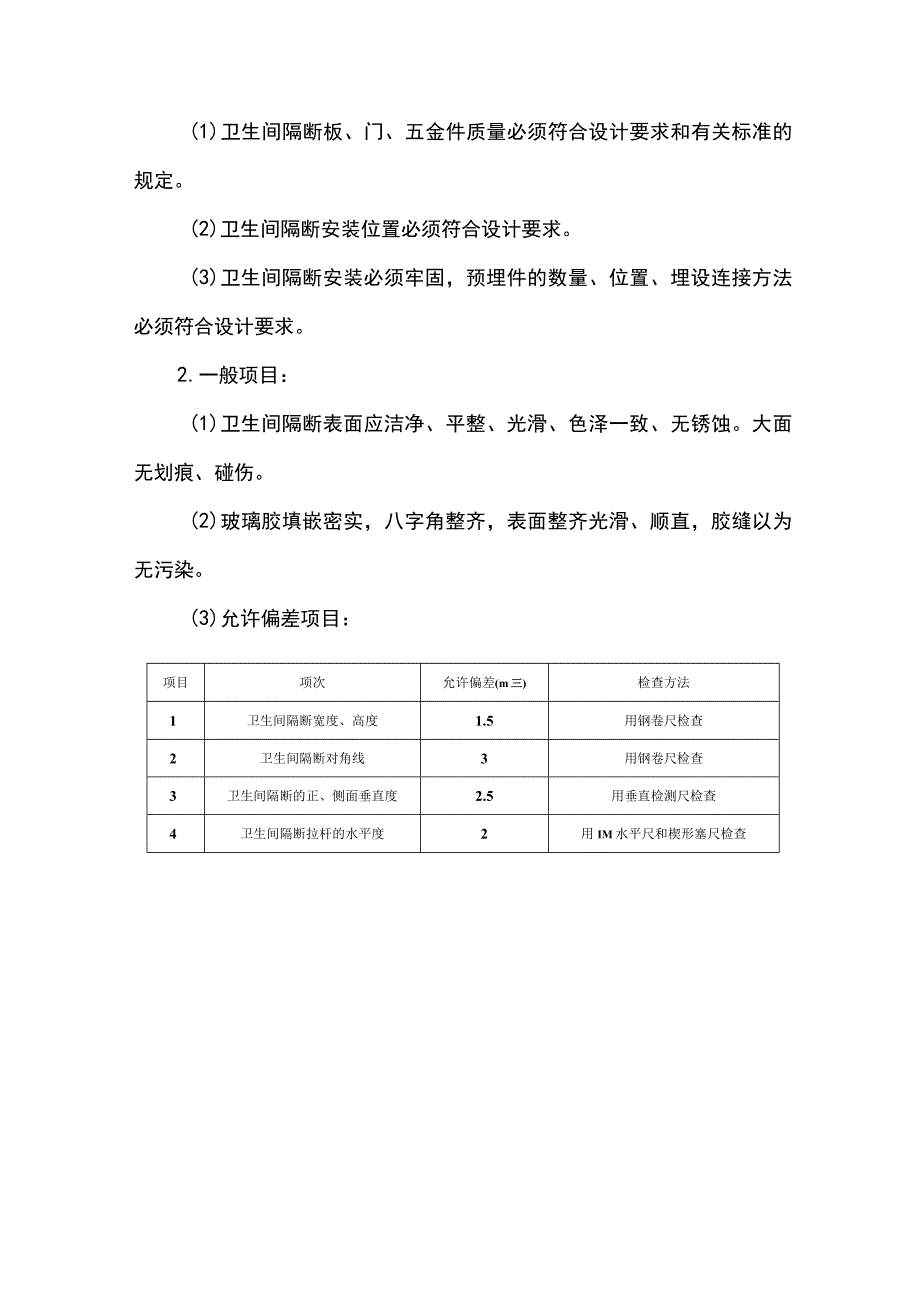

2、。6、安装卫生间隔断门:安装完卫生间隔断侧板和横板后,用合页将隔断门安装于隔断横板上,要注意门的开启方向、安装位置等。7、安装五金件:依据设计好的锁位置安装门锁、把手等,保证五金件安装牢固,满足使用要求。8、打胶:卫生间隔断安装完毕后在底座与隔断板交接处打密封胶。三、质量标准1.主控项目:(1)卫生间隔断板、门、五金件质量必须符合设计要求和有关标准的规定。(2)卫生间隔断安装位置必须符合设计要求。(3)卫生间隔断安装必须牢固,预埋件的数量、位置、埋设连接方法必须符合设计要求。2.一般项目:(1)卫生间隔断表面应洁净、平整、光滑、色泽一致、无锈蚀。大面无划痕、碰伤。(2)玻璃胶填嵌密实,八字角整齐,表面整齐光滑、顺直,胶缝以为无污染。(3)允许偏差项目:项目项次允许偏差(m三)检查方法1卫生间隔断宽度、高度1.5用钢卷尺检查2卫生间隔断对角线3用钢卷尺检查3卫生间隔断的正、侧面垂直度2.5用垂直检测尺检查4卫生间隔断拉杆的水平度2用IM水平尺和楔形塞尺检查

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑资料

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
