厂区道路施工方案.docx

上传人:p** 文档编号:438427 上传时间:2023-08-28 格式:DOCX 页数:10 大小:28.30KB
下载 相关 举报
厂区道路施工方案.docx_第1页
第1页 / 共10页
厂区道路施工方案.docx_第2页
第2页 / 共10页
厂区道路施工方案.docx_第3页
第3页 / 共10页
厂区道路施工方案.docx_第4页
第4页 / 共10页
厂区道路施工方案.docx_第5页
第5页 / 共10页
厂区道路施工方案.docx_第6页
第6页 / 共10页
厂区道路施工方案.docx_第7页
第7页 / 共10页
厂区道路施工方案.docx_第8页
第8页 / 共10页
厂区道路施工方案.docx_第9页
第9页 / 共10页
厂区道路施工方案.docx_第10页
第10页 / 共10页
亲,该文档总共10页,全部预览完了,如果喜欢就下载吧!
资源描述

《厂区道路施工方案.docx》由会员分享,可在线阅读,更多相关《厂区道路施工方案.docx(10页珍藏版)》请在第壹文秘上搜索。

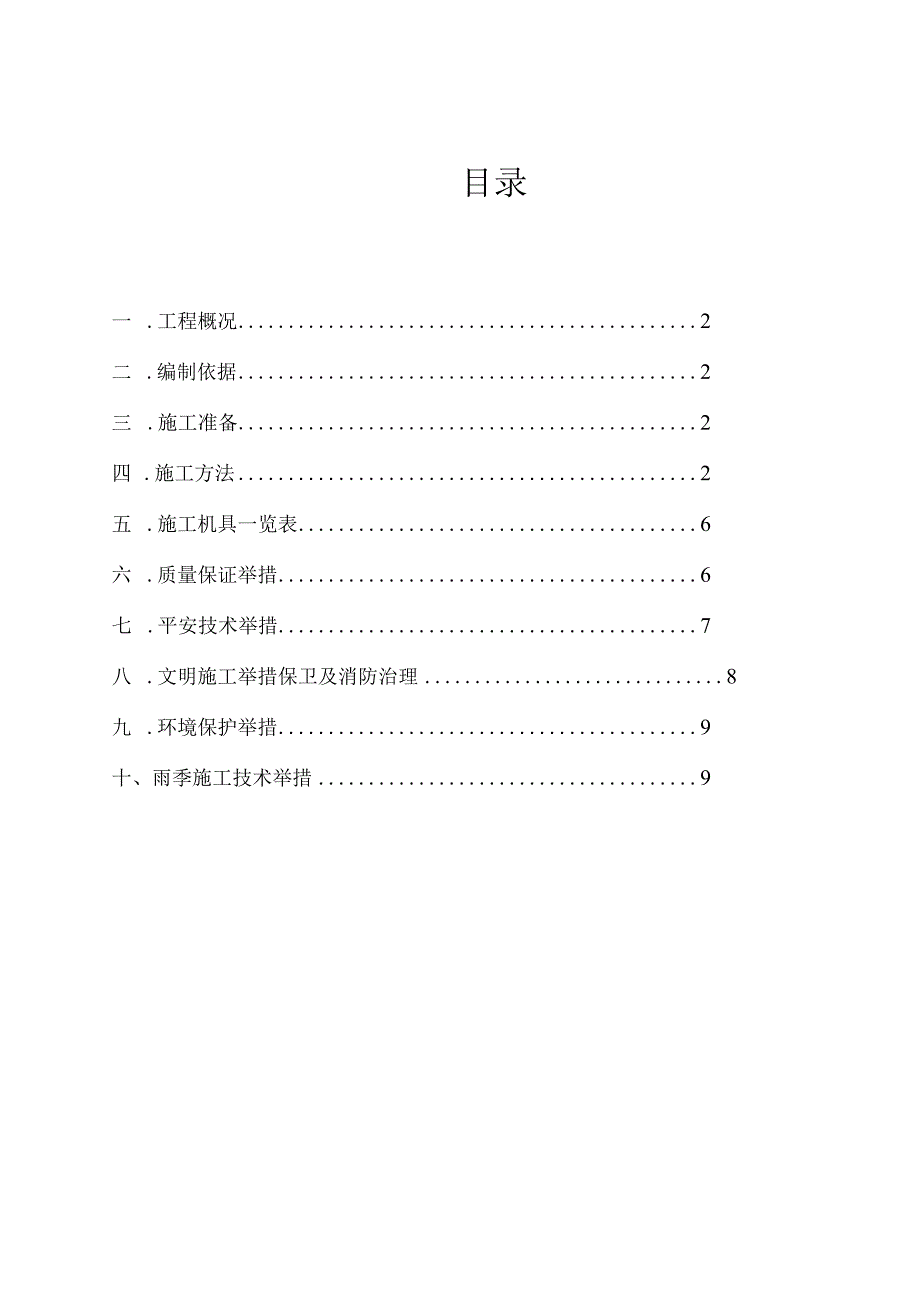

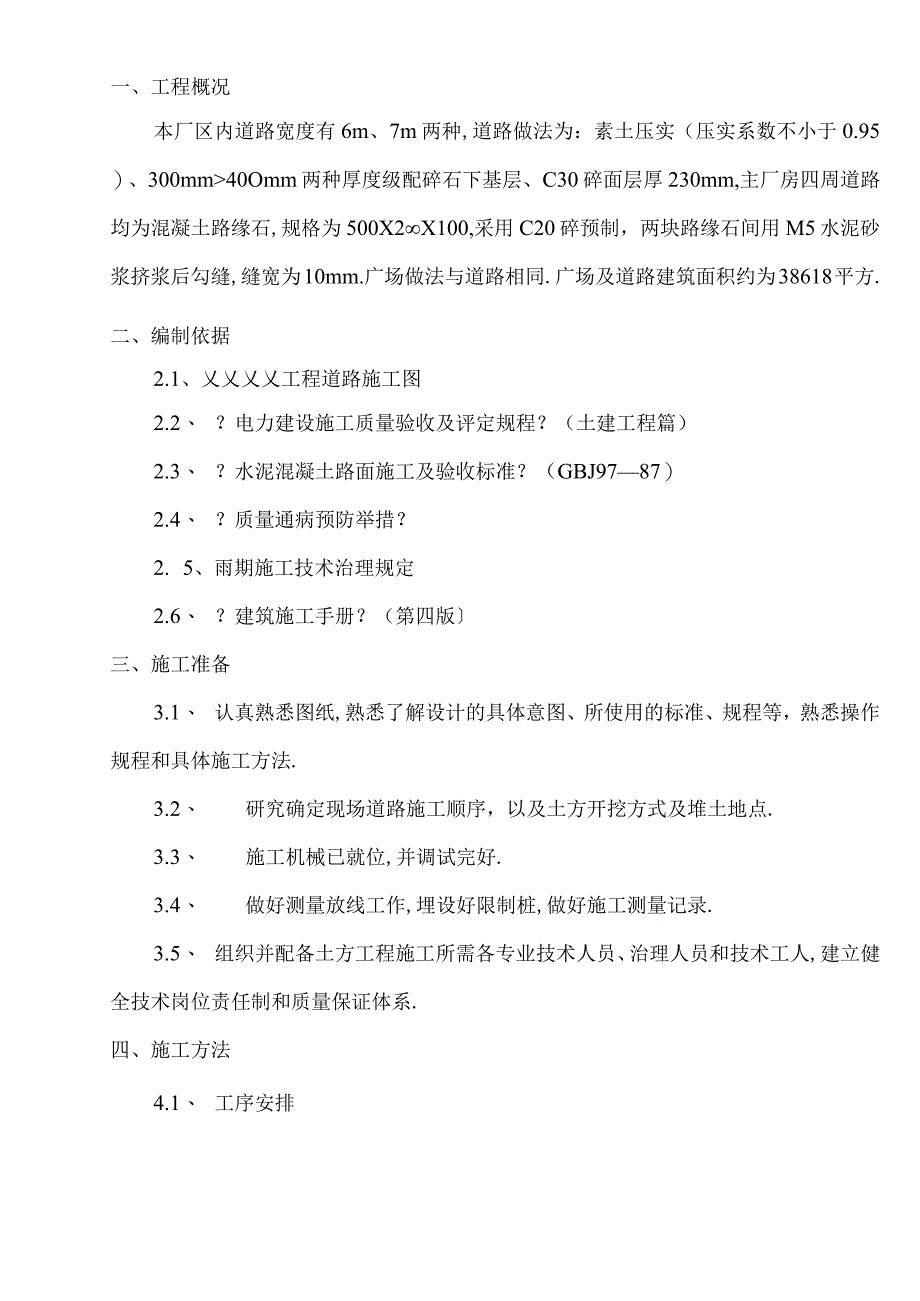

1、目录一 .工程概况2二 .编制依据2三 .施工准备2四 .施工方法2五 .施工机具一览表6六 .质量保证举措6七 .平安技术举措7八 .文明施工举措保卫及消防治理8九 .环境保护举措9十、雨季施工技术举措9一、工程概况本厂区内道路宽度有6m、7m两种,道路做法为:素土压实(压实系数不小于0.95)、300mm40Omm两种厚度级配碎石下基层、C30碎面层厚230mm,主厂房四周道路均为混凝土路缘石,规格为500X2X100,采用C20碎预制,两块路缘石间用M5水泥砂浆挤浆后勾缝,缝宽为10mm.广场做法与道路相同.广场及道路建筑面积约为38618平方.二、编制依据2.1、乂乂乂乂工程道路施工图

2、2.2、 ?电力建设施工质量验收及评定规程?(土建工程篇)2.3、 ?水泥混凝土路面施工及验收标准?(GBJ9787)2.4、 ?质量通病预防举措?2. 5、雨期施工技术治理规定2.6、 ?建筑施工手册?(第四版三、施工准备3.1、 认真熟悉图纸,熟悉了解设计的具体意图、所使用的标准、规程等,熟悉操作规程和具体施工方法.3.2、 研究确定现场道路施工顺序,以及土方开挖方式及堆土地点.3.3、 施工机械已就位,并调试完好.3.4、 做好测量放线工作,埋设好限制桩,做好施工测量记录.3.5、 组织并配备土方工程施工所需各专业技术人员、治理人员和技术工人,建立健全技术岗位责任制和质量保证体系.四、施

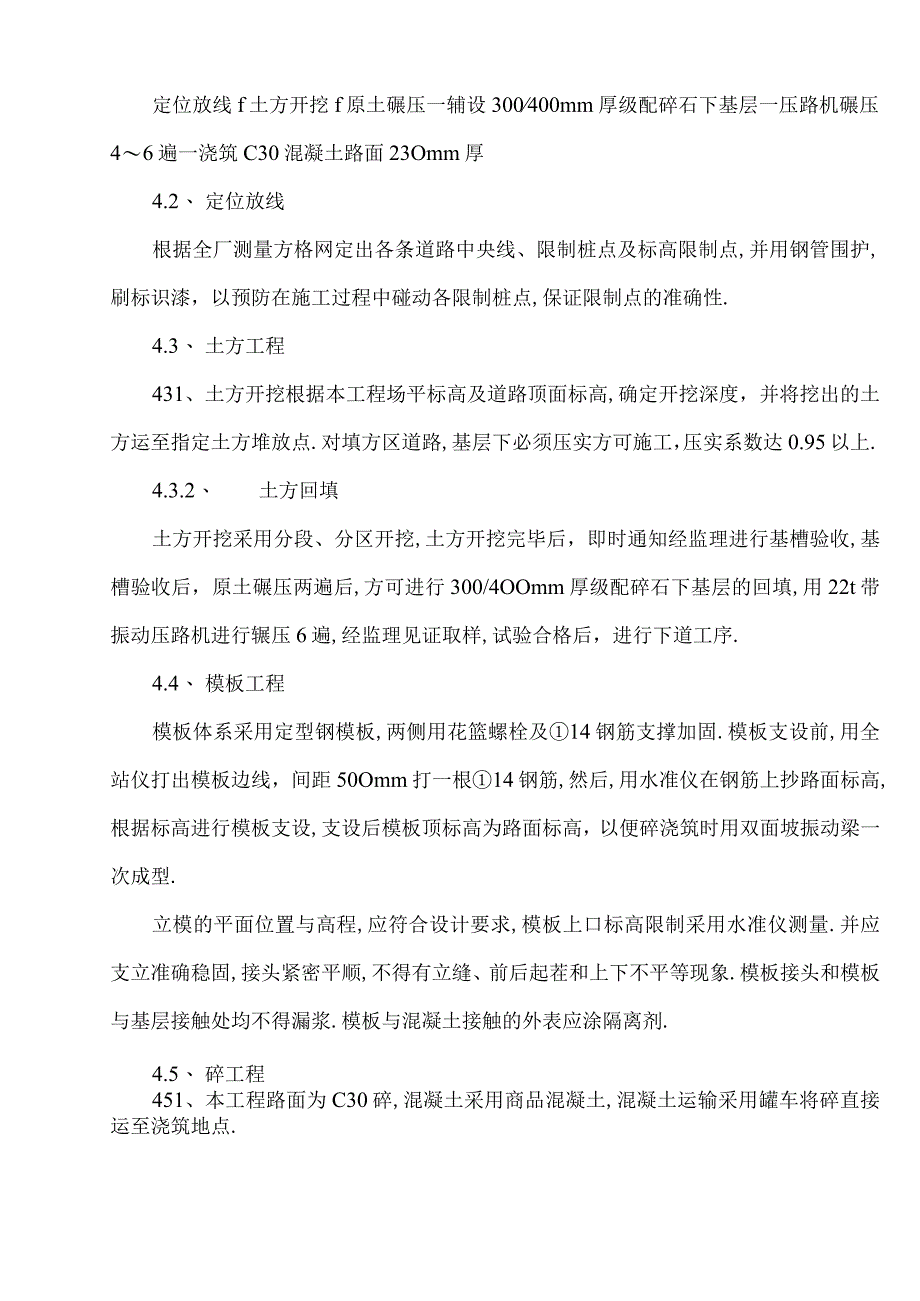

3、工方法4.1、 工序安排定位放线f土方开挖f原土碾压一辅设300400mm厚级配碎石下基层一压路机碾压46遍一浇筑C30混凝土路面23Omm厚4.2、 定位放线根据全厂测量方格网定出各条道路中央线、限制桩点及标高限制点,并用钢管围护,刷标识漆,以预防在施工过程中碰动各限制桩点,保证限制点的准确性.4.3、 土方工程431、土方开挖根据本工程场平标高及道路顶面标高,确定开挖深度,并将挖出的土方运至指定土方堆放点.对填方区道路,基层下必须压实方可施工,压实系数达0.95以上.4.3.2、 土方回填土方开挖采用分段、分区开挖,土方开挖完毕后,即时通知经监理进行基槽验收,基槽验收后,原土碾压两遍后,方

4、可进行300/4OOmm厚级配碎石下基层的回填,用22t带振动压路机进行辗压6遍,经监理见证取样,试验合格后,进行下道工序.4.4、 模板工程模板体系采用定型钢模板,两侧用花篮螺栓及14钢筋支撑加固.模板支设前,用全站仪打出模板边线,间距50Omm打一根14钢筋,然后,用水准仪在钢筋上抄路面标高,根据标高进行模板支设,支设后模板顶标高为路面标高,以便碎浇筑时用双面坡振动梁一次成型.立模的平面位置与高程,应符合设计要求,模板上口标高限制采用水准仪测量.并应支立准确稳固,接头紧密平顺,不得有立缝、前后起茬和上下不平等现象.模板接头和模板与基层接触处均不得漏浆.模板与混凝土接触的外表应涂隔离剂.4.

5、5、 碎工程451、本工程路面为C30碎,混凝土采用商品混凝土,混凝土运输采用罐车将碎直接运至浇筑地点.进场材料需取样做试验,合格前方可使用,碎搅拌需先做试配,根据试配出具配合比前方可施工.1)水泥:水泥采用普通PQ32.5硅酸盐水泥,不得使用矿渣水泥,不得使用结块变质水泥.2)粉煤灰:粉煤灰中SiO2A1203和Fe2O3的总含量必须大于70%,粉煤灰的烧失量不得超过20%,粉煤灰比面积大于2500cm2kg,干粉煤灰堆放时,撒水预防飞扬造成污染,必须使用施工用水,严禁使用海水湿润.湿粉煤灰的含水量不得超过35%,使用时必须将凝固的粉煤灰打碎或过筛,同时去除有害杂质.3)碎石:石料强度等级不

6、低于3级;最大粒径不大于40mm,针片状颗粒含量不大于15%,并符合规定的级配要求.4)砂:选用中砂.5)水:施工用水.452、道路施工一次性施工完毕,不在按两次进行施工.453、路面碎振捣时,先用振动棒振捣,再用振动梁振捣,要求振捣密实,平整;浇筑碎振实后外表要平整,路面要相应起脊,预防道路积水,待碎初凝后,用木泥抹将碎外表搓毛两遍以保证外表平整,碎终凝后,用铁泥抹压面三遍,使外表平整、无纱粒,并用毛刷将路沿坡向刷纹,要求刷纹整洁、统一.454、碎拆模后,为预防碎侧面外露,应及时进行回填并夯实.4.6、 路缘石施工:路缘石采用清水混凝土工艺预制,路缘石之间接缝采用M5水泥砂浆勾缝,缝宽10m

7、m,路缘石下铺垫30mm厚水泥砂浆找平,路缘石与平石交接处用IOmm厚1:3水泥砂浆塞缝;安装后注意外侧回填土应分层夯实.4.7、 混凝土路面伸缩缝处理4.7.2、 胀缝:在半径平曲线起、终点处及构造物两端均应设置胀缝,在混凝土道路胀缝坡度变化处设置一道,同时满足“T字路口要求,缝宽为20mm,下部用沥青木板填塞,上部40mm高为聚氯乙烯胶泥或氯丁橡胶填缝,胀缝间距为50m.胀缝应与路面中央线垂直,缝壁必须垂直,缝隙宽度必须一致,缝中不得连浆.缝隙上部应浇灌填缝料,下部应设置胀缝板.胀缝传力杆的活动端,可设在缝的一边或交错布置,传力杆的活动局部应涂沥青或安装塑料套,在端头安装塑料套且留有30m

8、m的活动余地.固定后的传力杆必须平行于板面及路面的中央线,其误差不得大于5mm.传力杆的固定采用支架固定安装法,传力杆长度的一半应穿过胀缝板和端头挡板,并应用钢筋支架固定就位.浇筑时应先检查传力杆的位置,传力杆应设置在路面厚度1/2处.再在胀缝两侧摊铺混凝土拌和物至板面,振捣密实后,抽出端头挡板,空隙局部填补混凝土拌和物,并用插入式振捣器振实.472、缩缝:混凝土路面的缩缝采用切缝法施工.当混凝土到达设计强度25-30%时,应采用切缝机进行切割.切缝用水冷却时,应预防切缝水渗入基层和土基.缩缝为5m设置一道,缝宽8mm,缝深60mm.填缝:混凝土路面板养护期满后,缝槽应及时填缝.在填缝前必须保

9、持缝内清洁,预防砂石等杂物掉入缝内,填缝用聚氯乙烯胶泥或氯丁橡胶填缝.五、施工机具一览表序号设备名称功率(KW)数量备注1挖掘机1471辆2压路机1891台3装载机1台4自卸汽车2辆5搅拌运输车5辆6切缝机31台7钢筋切断机41台8钢筋成型机31台9插入式振动棒1.14套10平板振动器1.12套11振动梁1台六、质量保证举措6.1、 工程部设专职质量检查人员及测量、试验人员假设干,负责施工过程中的质量检查和试验工作.6.2、 实行样板引路制度,对每道工序组织技术能手做出样板,经质量小组和监理认可后再全面施工.6.3、 严把“六关,即图纸会审关、技术交底关、严格按图纸和标准施工操作关、各种材料及

10、半成品验收关;按验评标准把住预检、隐检关、结构质量验收关.6.4、 认真执行工程工程监理制度中的各项规定,严格根据监理工作程序办事,使得各个工程工程到达业主满意.6.5、 保证采购的物资及工程材料满足工程质量要求,对主材及半成品须报业主、监理批准后再进行采购,构件、管材等必须符合设计、治理部门的要求,对于进入现场的材料要进行试验,并进行状态标识,严禁使用不合格材料.6.6、 按技术标准调配机械设备,严格按有关要求组织施工.6.7、 增强对施工过程的限制,使施工生产中直接影响质量的全部过程处于受控状态.坚持自检、互检、交接检制度,对于特殊过程要确定相应的技术举措和实施手段,薄弱环节重点限制:6.

11、7.1、 回填土要增强现场试验和检测力度,每2030cm虚铺厚度为一层,层层夯实,注意限制含水量和碾压遍数以到达还土密度标准.672、对于各种原材料,混凝土预制构件、商品混凝土、沥青混凝土,确认供方资质、生产水平、质量水平,并报请监理审批,根据不同材料实施进场前、到场后的检验试验工作.6.7.3、 施工现场使用的各种计量器具都应进行标识,并应按时检查.七、平安技术举措7.1、 建立健全的平安保证体系,制定完善的平安治理制度,工程部设专职平安监督员.7.2、 坚持全员平安教育制度,提升施工人员的平安自保意识,同时将具体的平安生产责任落实到各职能部门,各作业班组直至具体人,作到责任落实.7.3、

12、本工程认真贯彻执行赤壁市建设工程施工现场平安防护根本标准.7.4、 本工程作业工种、作业机械种类多,要坚持各作业工种经培训考核合格后持证上岗,各工种施工时,使用、操作各种机械(机具)时,严格执行本工种、本机械的平安操作规程.7.5、 各工种作业时,必须有专人负责、统一指挥、相互配合.所有进入施工现场作业人员,都按规定佩戴个人劳动防护用品.7.6、 工程部设专职用电治理平安员,建立健全的保证体系,完善平安管理制度,增强临时用电平安防护治理.用电人员必须戴绝缘手套,穿绝缘鞋.本工程用电全部采取临时架空线敷设,执行三相五线制.7.7、 组织施工人员认真学习平安生产操作规程,提升平安意识,狠抓违章操作

13、,做到每道工序都有平安技术交底.7.8、 工程成立平安领导小组及义务消防组织,负责工地的平安保卫及消防组织工作.使用明火必须经主管人员同意,并开动火证,任何人不得私自使用明火,易燃易爆物品单独存放,远离火源,预防发生火灾,灭火器材定期检定,保证灵敏有效.7.9、 增强现场限制,现场车辆设专人统一调配、指挥,预防车辆伤害及交通事故的发生.八、文明施工举措保卫及消防治理8.1、 本工程成立文明施工及交通平安治理专职小组,由工程经理直接领导,设置专人负责文明施工宣传及治理工作,并同厂区其它施工单位搞好协作.8.2、 明确工程部各部门、各工种、各单位保证文明施工的责任区域,以及防尘、防噪音、防遗撒、保

14、证环境卫生,保证交通平安的具体责任,做到责任落实、人员落实、组织落实.8.3、 本工程所需的水泥、砂等易扬尘的原材料,应存放在枯燥、封闭的仓库内或用苫布盖严,预防扬尘.8.4、 各种装运散料车辆必须加封苫盖(包括装运袋装水泥,砂车辆),预防遗撒、扬尘.8.5、 本工程设施工及生活垃圾集中存放点,定时清运,设专人清扫施工现场,负责保证现场整洁及卫生工作.8.6、 本工程材料堆放场地派专人负责平整夯实,各种材料按规格码放整齐稳固,并有明显标志.九、环境保护举措9.1、 针对本标段工程的实际情况,对工程经理部门明确分工,建立完善的环境保护体系.9.2、 学习贯彻国家环境保护法规及有关规定,增强宣传教

15、育力度,使广大干部职工熟悉到环境保护的重要性、增强自觉性.9.3、 制定奖惩制度,增强检查监督,落实环境保护责任制,实行不定期检查制度,并进行记录分析.9.4、 存土堆应堆放稳定,有规那么的形状,不使用时采用密目网覆盖.六级风以上时停止土方作业.十、雨季施工技术举措1、土方工程土方工程受雨水影响较大,如不采取有关防范举措,将可能对施工平安及建筑物质量产生严重影响.因此在雨期施工时注意以下几点(1)雨期施工的工作面不宜过大,应逐段、逐片的分期完成,雨量大时,应停止大面积的土方施工;根底挖到标高后,及时验收并浇筑混凝土;如被雨水浸泡后的地基,应做必要的挖方回填等恢复地基承载力的工作;重要的或特殊工程应在雨期前完成任务.(2)为预防基坑浸泡,开挖时要在基坑上作好排水沟、集水井并组织必要的排水力量;(3)对雨前回填的土方,应及时进行碾压并使其外表形成一定的坡度,以便雨水能自动排出;(4)注意排除地表水举措,为预防地表水进入基坑,可在基坑水流方向采用挖引水沟的方法

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
