地面铺瓷砖施工技术交底(示范文本).docx

上传人:p** 文档编号:438895 上传时间:2023-08-28 格式:DOCX 页数:5 大小:18.39KB
下载 相关 举报
地面铺瓷砖施工技术交底(示范文本).docx_第1页
第1页 / 共5页
地面铺瓷砖施工技术交底(示范文本).docx_第2页
第2页 / 共5页
地面铺瓷砖施工技术交底(示范文本).docx_第3页
第3页 / 共5页
地面铺瓷砖施工技术交底(示范文本).docx_第4页
第4页 / 共5页
地面铺瓷砖施工技术交底(示范文本).docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《地面铺瓷砖施工技术交底(示范文本).docx》由会员分享,可在线阅读,更多相关《地面铺瓷砖施工技术交底(示范文本).docx(5页珍藏版)》请在第壹文秘上搜索。

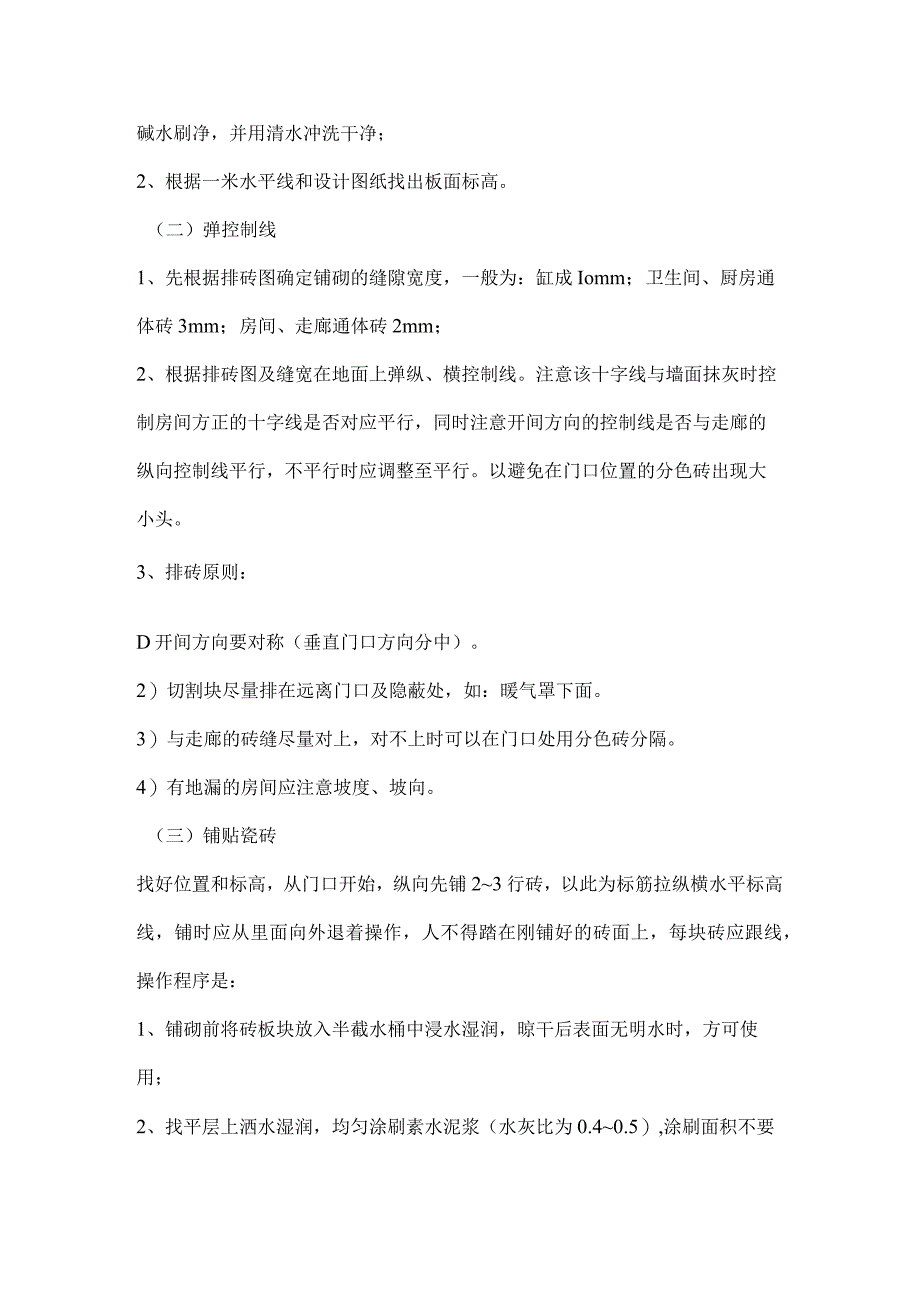

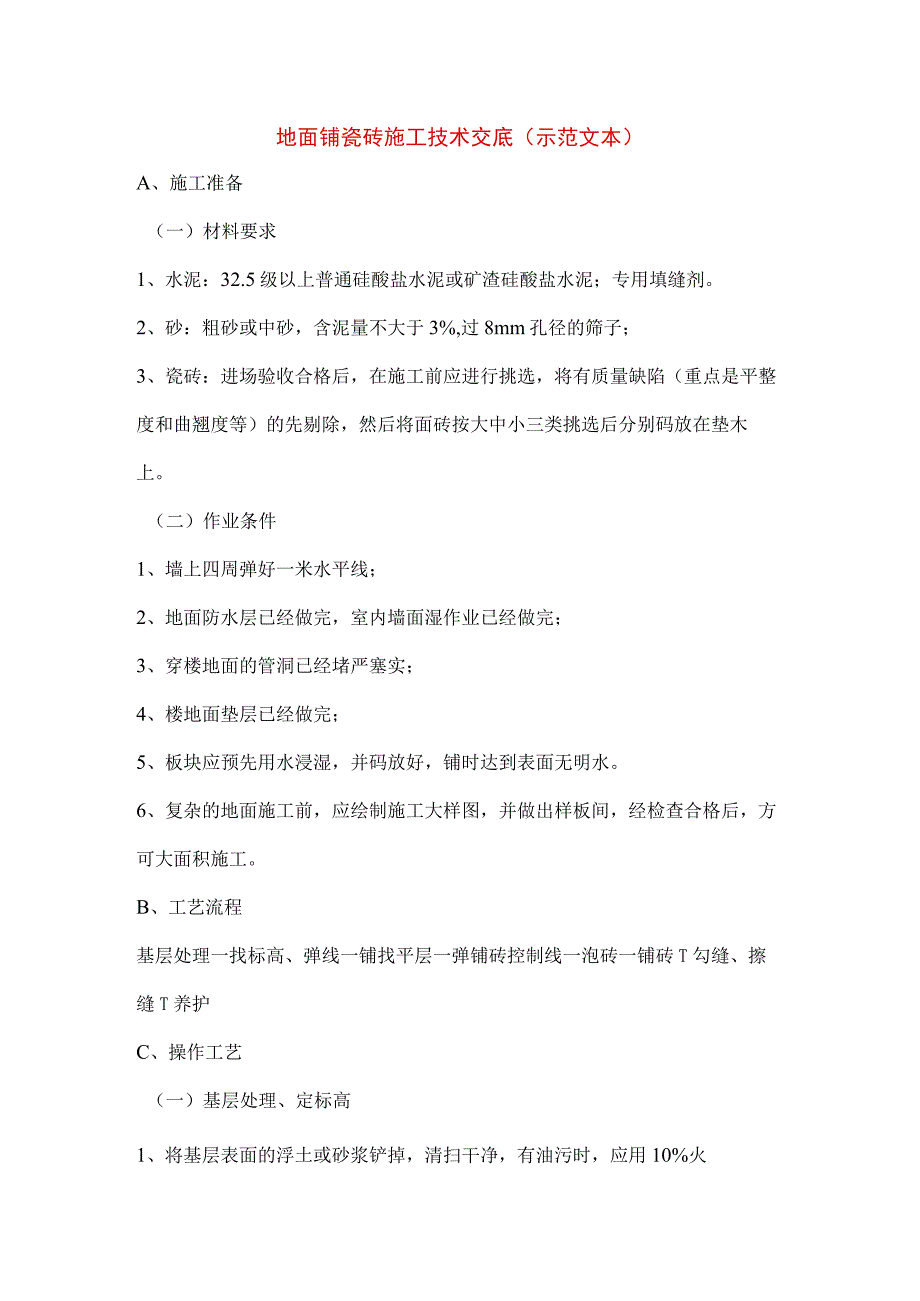

1、地面铺瓷砖施工技术交底(示范文本)A、施工准备(一)材料要求1、水泥:32.5级以上普通硅酸盐水泥或矿渣硅酸盐水泥;专用填缝剂。2、砂:粗砂或中砂,含泥量不大于3%,过8mm孔径的筛子;3、瓷砖:进场验收合格后,在施工前应进行挑选,将有质量缺陷(重点是平整度和曲翘度等)的先剔除,然后将面砖按大中小三类挑选后分别码放在垫木上。(二)作业条件1、墙上四周弹好一米水平线;2、地面防水层已经做完,室内墙面湿作业已经做完;3、穿楼地面的管洞已经堵严塞实;4、楼地面垫层已经做完;5、板块应预先用水浸湿,并码放好,铺时达到表面无明水。6、复杂的地面施工前,应绘制施工大样图,并做出样板间,经检查合格后,方可大

2、面积施工。B、工艺流程基层处理一找标高、弹线一铺找平层一弹铺砖控制线一泡砖一铺砖T勾缝、擦缝T养护C、操作工艺(一)基层处理、定标高1、将基层表面的浮土或砂浆铲掉,清扫干净,有油污时,应用10%火碱水刷净,并用清水冲洗干净;2、根据一米水平线和设计图纸找出板面标高。(二)弹控制线1、先根据排砖图确定铺砌的缝隙宽度,一般为:缸成Iomm;卫生间、厨房通体砖3mm;房间、走廊通体砖2mm;2、根据排砖图及缝宽在地面上弹纵、横控制线。注意该十字线与墙面抹灰时控制房间方正的十字线是否对应平行,同时注意开间方向的控制线是否与走廊的纵向控制线平行,不平行时应调整至平行。以避免在门口位置的分色砖出现大小头。

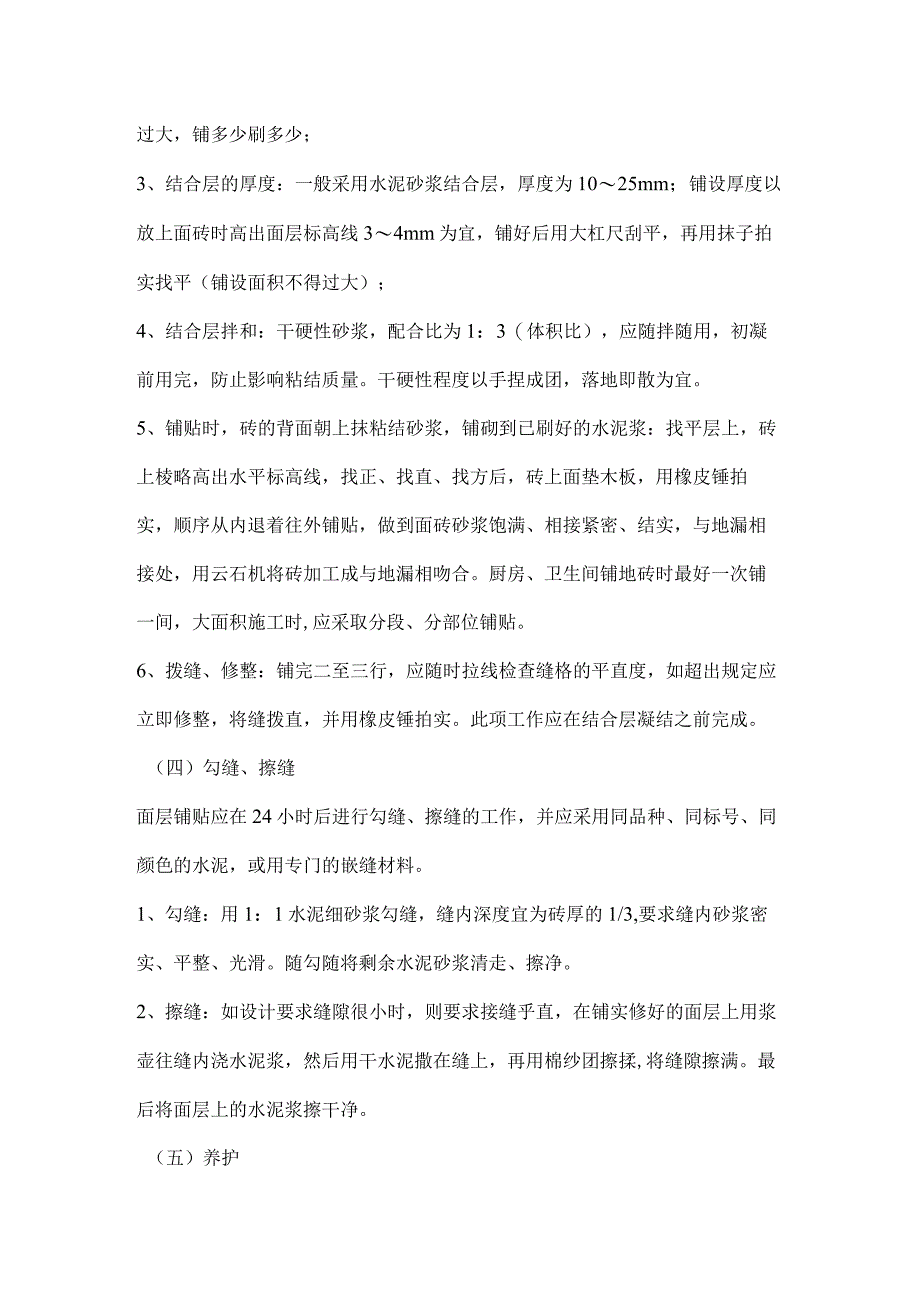

3、3、排砖原则:D开间方向要对称(垂直门口方向分中)。2)切割块尽量排在远离门口及隐蔽处,如:暖气罩下面。3)与走廊的砖缝尽量对上,对不上时可以在门口处用分色砖分隔。4)有地漏的房间应注意坡度、坡向。(三)铺贴瓷砖找好位置和标高,从门口开始,纵向先铺23行砖,以此为标筋拉纵横水平标高线,铺时应从里面向外退着操作,人不得踏在刚铺好的砖面上,每块砖应跟线,操作程序是:1、铺砌前将砖板块放入半截水桶中浸水湿润,晾干后表面无明水时,方可使用;2、找平层上洒水湿润,均匀涂刷素水泥浆(水灰比为0.40.5),涂刷面积不要过大,铺多少刷多少;3、结合层的厚度:一般采用水泥砂浆结合层,厚度为1025mm;铺设厚

4、度以放上面砖时高出面层标高线34mm为宜,铺好后用大杠尺刮平,再用抹子拍实找平(铺设面积不得过大);4、结合层拌和:干硬性砂浆,配合比为1:3(体积比),应随拌随用,初凝前用完,防止影响粘结质量。干硬性程度以手捏成团,落地即散为宜。5、铺贴时,砖的背面朝上抹粘结砂浆,铺砌到已刷好的水泥浆:找平层上,砖上棱略高出水平标高线,找正、找直、找方后,砖上面垫木板,用橡皮锤拍实,顺序从内退着往外铺贴,做到面砖砂浆饱满、相接紧密、结实,与地漏相接处,用云石机将砖加工成与地漏相吻合。厨房、卫生间铺地砖时最好一次铺一间,大面积施工时,应采取分段、分部位铺贴。6、拨缝、修整:铺完二至三行,应随时拉线检查缝格的平

5、直度,如超出规定应立即修整,将缝拨直,并用橡皮锤拍实。此项工作应在结合层凝结之前完成。(四)勾缝、擦缝面层铺贴应在24小时后进行勾缝、擦缝的工作,并应采用同品种、同标号、同颜色的水泥,或用专门的嵌缝材料。1、勾缝:用1:1水泥细砂浆勾缝,缝内深度宜为砖厚的1/3,要求缝内砂浆密实、平整、光滑。随勾随将剩余水泥砂浆清走、擦净。2、擦缝:如设计要求缝隙很小时,则要求接缝乎直,在铺实修好的面层上用浆壶往缝内浇水泥浆,然后用干水泥撒在缝上,再用棉纱团擦揉,将缝隙擦满。最后将面层上的水泥浆擦干净。(五)养护铺完砖24小时后,洒水养护,时间不应小于7天。D、质量标准(一)主控项目1、面层所有的板块的品种、

6、质量必须符合设计要求。2、面层与下一层的结合(粘结)应牢固,无空鼓。(二)一般项目1、砖面层的表面应洁净、图案清晰,色泽一致,接缝平整,深浅一致,周边顺直。板块无裂纹、掉角和缺棱等缺陷。2、面层邻接处的镶边用料及尺寸应符合设计要求,边角整齐、光滑。3、楼梯踏步和台阶板块的缝隙宽度应一致、齿角整齐;楼层梯段相邻踏步高度不应大于10mm;防滑条顺直。4、面层表面的坡度应符合设计要求,不倒泛水、不积水,与地漏、管道结合处应严密牢固,无渗漏。5、砖面层的允许偏差应符合:表面平整度:2mm;缝格平直:3mm;接缝高低:0.5mm;踢脚线上口平直:3mm;板块间隙宽度:2mmoE、成品保护1、在铺贴板块操

7、作过程中,对已安装好的门框、管道都要加以保护,如门框钉装保护铁皮,运灰车采用窄车等。2、切割地彼时,不得在刚铺贴好的砖面层上操作。3、刚铺贴砂浆抗压强度达1.2MPa时,方可上人进行操作,但必须注意油漆、砂浆不得存放在板块上,铁管等硬器不得碰坏砖面层。喷浆时要对面层进行覆盖保护。F、应注意的质量问题1、板块空鼓:基层清理不净、撒水湿润不均、砖未浸水、水泥浆结合层刷的面积过大、风干后起隔离作用、上人过早影响粘结层强度等因素都是导致空鼓的原因。2、板块表面不洁净:主要是做完面层之后,成品保护不够,油漆桶放在地砖上、在地砖上拌合砂浆、刷浆时不覆盖等,都造成层面被污染。3、有地漏的房间倒坡:做找平层砂浆时,没有按设计要求的泛水坡度进行弹线找坡。因此必须在找标高,弹线时找好坡度,抹灰饼和标筋时,抹出泛水。4、地面铺贴不平,出现高低差:对地砖未进行预先选挑,砖的薄厚不一致造成高低差,或铺贴时未严格按水平标高线进行控制。5、地面标高错误:多出现在厕浴间。原因是防水层过厚或结合层过厚。6、厕浴间泛水过小或局部倒坡:地漏安装过高或+5()Cm线不准。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
