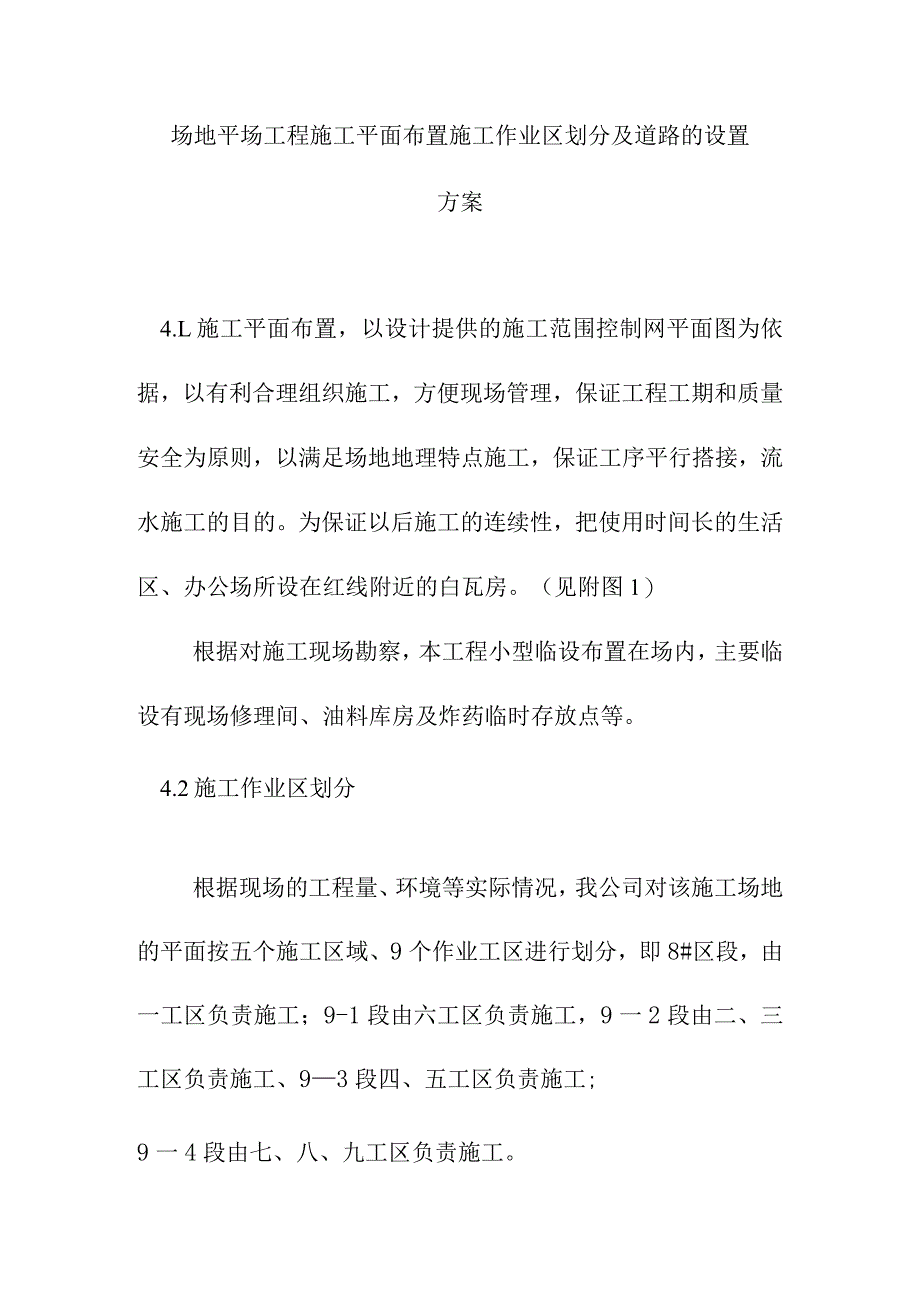

《场地平场工程施工平面布置施工作业区划分及道路的设置方案.docx》由会员分享,可在线阅读,更多相关《场地平场工程施工平面布置施工作业区划分及道路的设置方案.docx(4页珍藏版)》请在第壹文秘上搜索。
1、场地平场工程施工平面布置施工作业区划分及道路的设置方案4.L施工平面布置,以设计提供的施工范围控制网平面图为依据,以有利合理组织施工,方便现场管理,保证工程工期和质量安全为原则,以满足场地地理特点施工,保证工序平行搭接,流水施工的目的。为保证以后施工的连续性,把使用时间长的生活区、办公场所设在红线附近的白瓦房。(见附图1)根据对施工现场勘察,本工程小型临设布置在场内,主要临设有现场修理间、油料库房及炸药临时存放点等。4.2施工作业区划分根据现场的工程量、环境等实际情况,我公司对该施工场地的平面按五个施工区域、9个作业工区进行划分,即8#区段,由一工区负责施工;9-1段由六工区负责施工,9一2段

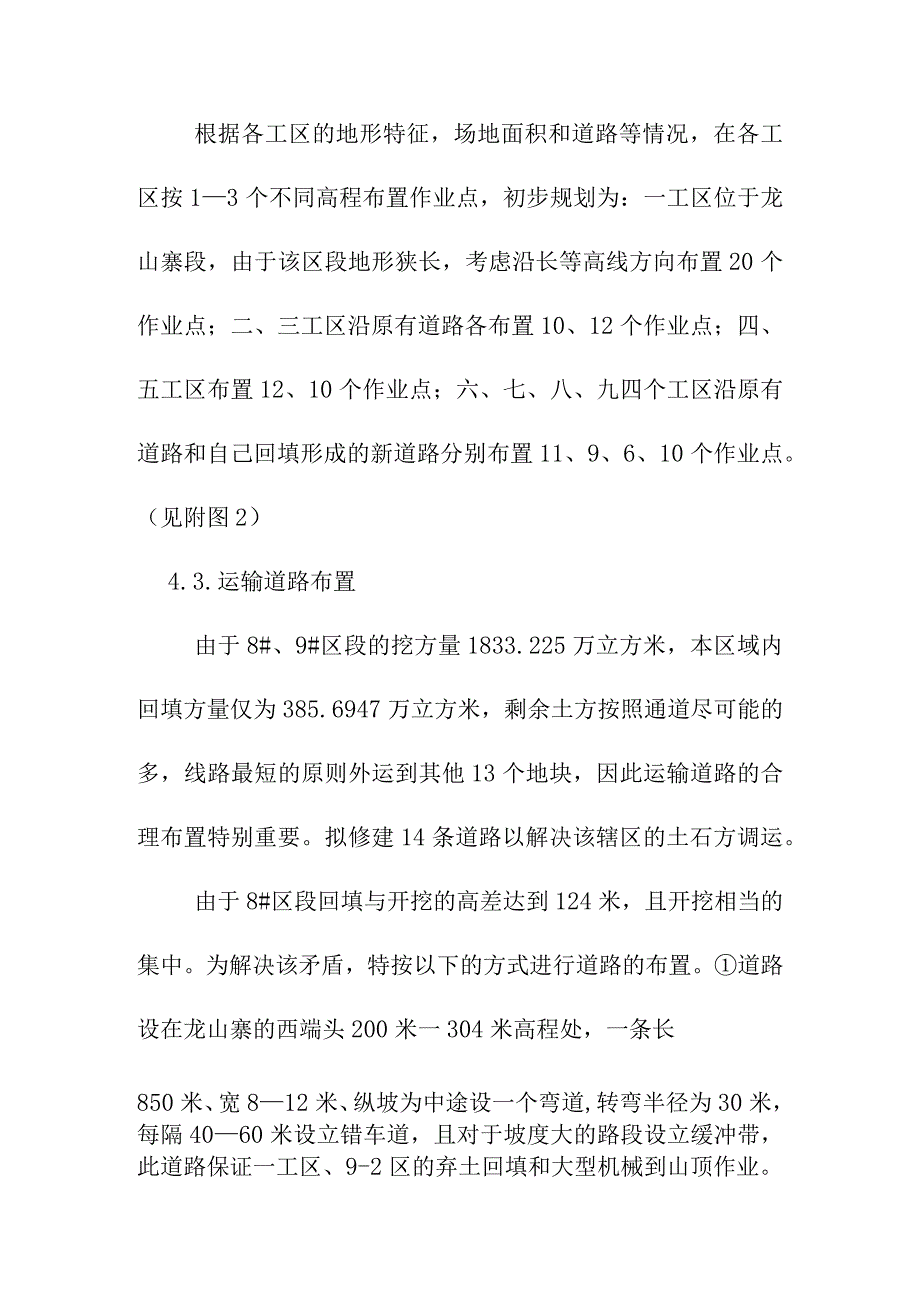

2、由二、三工区负责施工、93段四、五工区负责施工;9一4段由七、八、九工区负责施工。根据各工区的地形特征,场地面积和道路等情况,在各工区按13个不同高程布置作业点,初步规划为:一工区位于龙山寨段,由于该区段地形狭长,考虑沿长等高线方向布置20个作业点;二、三工区沿原有道路各布置10、12个作业点;四、五工区布置12、10个作业点;六、七、八、九四个工区沿原有道路和自己回填形成的新道路分别布置11、9、6、10个作业点。(见附图2)4.3.运输道路布置由于8#、9#区段的挖方量1833.225万立方米,本区域内回填方量仅为385.6947万立方米,剩余土方按照通道尽可能的多,线路最短的原则外运到其

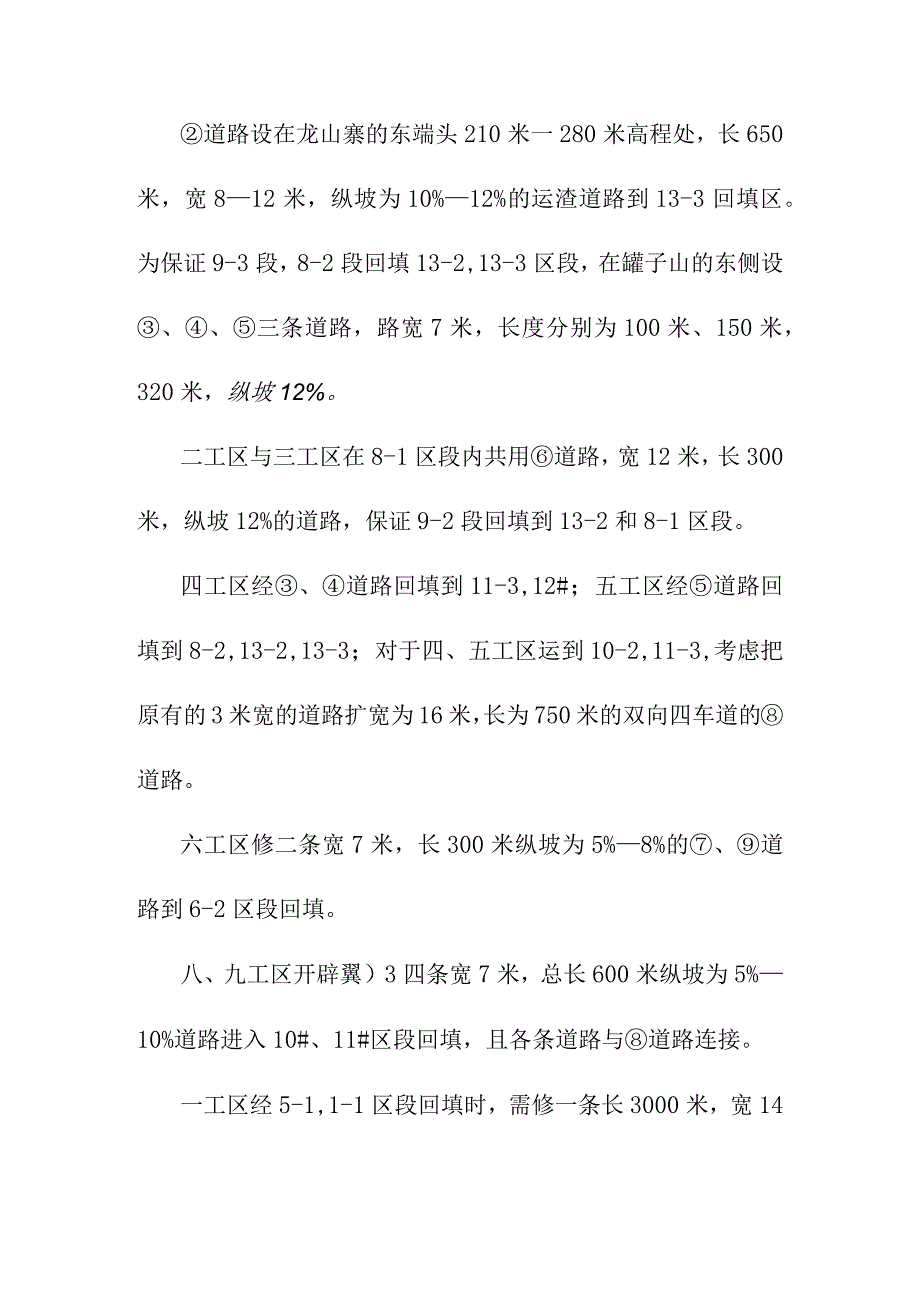

3、他13个地块,因此运输道路的合理布置特别重要。拟修建14条道路以解决该辖区的土石方调运。由于8#区段回填与开挖的高差达到124米,且开挖相当的集中。为解决该矛盾,特按以下的方式进行道路的布置。道路设在龙山寨的西端头200米一304米高程处,一条长850米、宽812米、纵坡为中途设一个弯道,转弯半径为30米,每隔4060米设立错车道,且对于坡度大的路段设立缓冲带,此道路保证一工区、9-2区的弃土回填和大型机械到山顶作业。道路设在龙山寨的东端头210米一280米高程处,长650米,宽812米,纵坡为10%12%的运渣道路到13-3回填区。为保证9-3段,8-2段回填13-2,13-3区段,在罐子山
4、的东侧设、三条道路,路宽7米,长度分别为100米、150米,320米,纵坡12%。二工区与三工区在8-1区段内共用道路,宽12米,长300米,纵坡12%的道路,保证9-2段回填到13-2和8-1区段。四工区经、道路回填到11-3,12#;五工区经道路回填到8-2,13-2,13-3;对于四、五工区运到10-2,11-3,考虑把原有的3米宽的道路扩宽为16米,长为750米的双向四车道的道路。六工区修二条宽7米,长300米纵坡为5%8%的、道路到6-2区段回填。八、九工区开辟翼)3四条宽7米,总长600米纵坡为5%10%道路进入10#、11#区段回填,且各条道路与道路连接。一工区经5-1,1-1区段回填时,需修一条长3000米,宽14米的道路,供各工区212.39万立方米的土回填到1#区段。为了满足运输量要求和雨天能行车,各运输道路路面做碾压及简易的硬化,且对于长下坡地带设立缓冲。(见附图3)4.4大型机械进场路线,考虑过江车渡运输能力有限,挖掘机、推土机、空压机可由重庆九龙坡上船直运工地附近江边码头,再开进工地,汽车由茶涪路或晏家直达工地,工地内有机耕路纵横,可以利用。至作业点的路需现开辟。施工期间的材料运输由南面界外的公路经前进大桥进入施工区。
