基础工程施工方案.docx

上传人:p** 文档编号:438956 上传时间:2023-08-28 格式:DOCX 页数:2 大小:15.27KB
下载 相关 举报
基础工程施工方案.docx_第1页
第1页 / 共2页
基础工程施工方案.docx_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

《基础工程施工方案.docx》由会员分享,可在线阅读,更多相关《基础工程施工方案.docx(2页珍藏版)》请在第壹文秘上搜索。

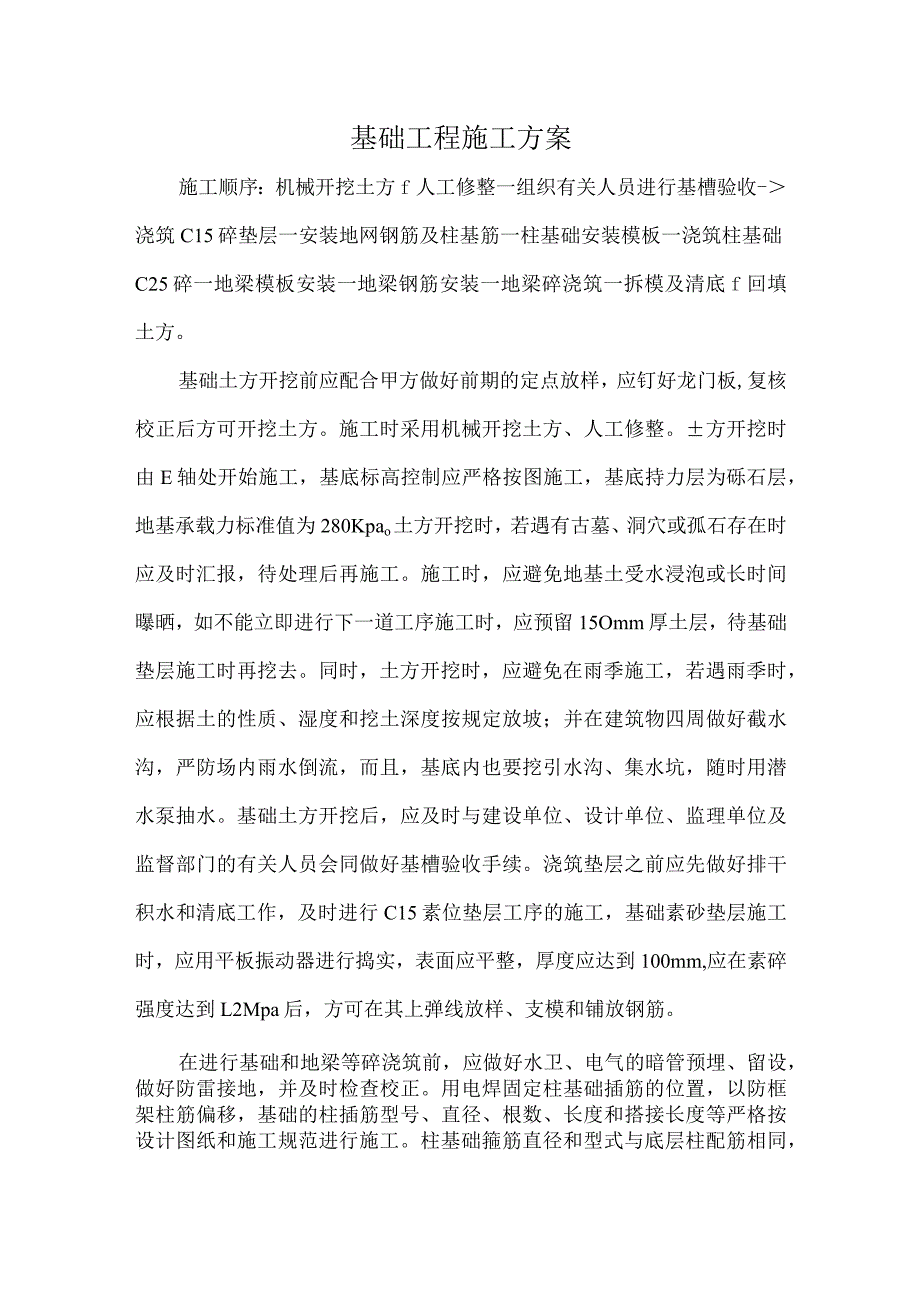

1、基础工程施工方案施工顺序:机械开挖土方f人工修整一组织有关人员进行基槽验收-浇筑C15碎垫层一安装地网钢筋及柱基筋一柱基础安装模板一浇筑柱基础C25碎一地梁模板安装一地梁钢筋安装一地梁碎浇筑一拆模及清底f回填土方。基础土方开挖前应配合甲方做好前期的定点放样,应钉好龙门板,复核校正后方可开挖土方。施工时采用机械开挖土方、人工修整。方开挖时由E轴处开始施工,基底标高控制应严格按图施工,基底持力层为砾石层,地基承载力标准值为280Kpao土方开挖时,若遇有古墓、洞穴或孤石存在时应及时汇报,待处理后再施工。施工时,应避免地基土受水浸泡或长时间曝晒,如不能立即进行下一道工序施工时,应预留15Omm厚土层

2、,待基础垫层施工时再挖去。同时,土方开挖时,应避免在雨季施工,若遇雨季时,应根据土的性质、湿度和挖土深度按规定放坡;并在建筑物四周做好截水沟,严防场内雨水倒流,而且,基底内也要挖引水沟、集水坑,随时用潜水泵抽水。基础土方开挖后,应及时与建设单位、设计单位、监理单位及监督部门的有关人员会同做好基槽验收手续。浇筑垫层之前应先做好排干积水和清底工作,及时进行C15素位垫层工序的施工,基础素砂垫层施工时,应用平板振动器进行捣实,表面应平整,厚度应达到100mm,应在素碎强度达到L2Mpa后,方可在其上弹线放样、支模和铺放钢筋。在进行基础和地梁等碎浇筑前,应做好水卫、电气的暗管预埋、留设,做好防雷接地,

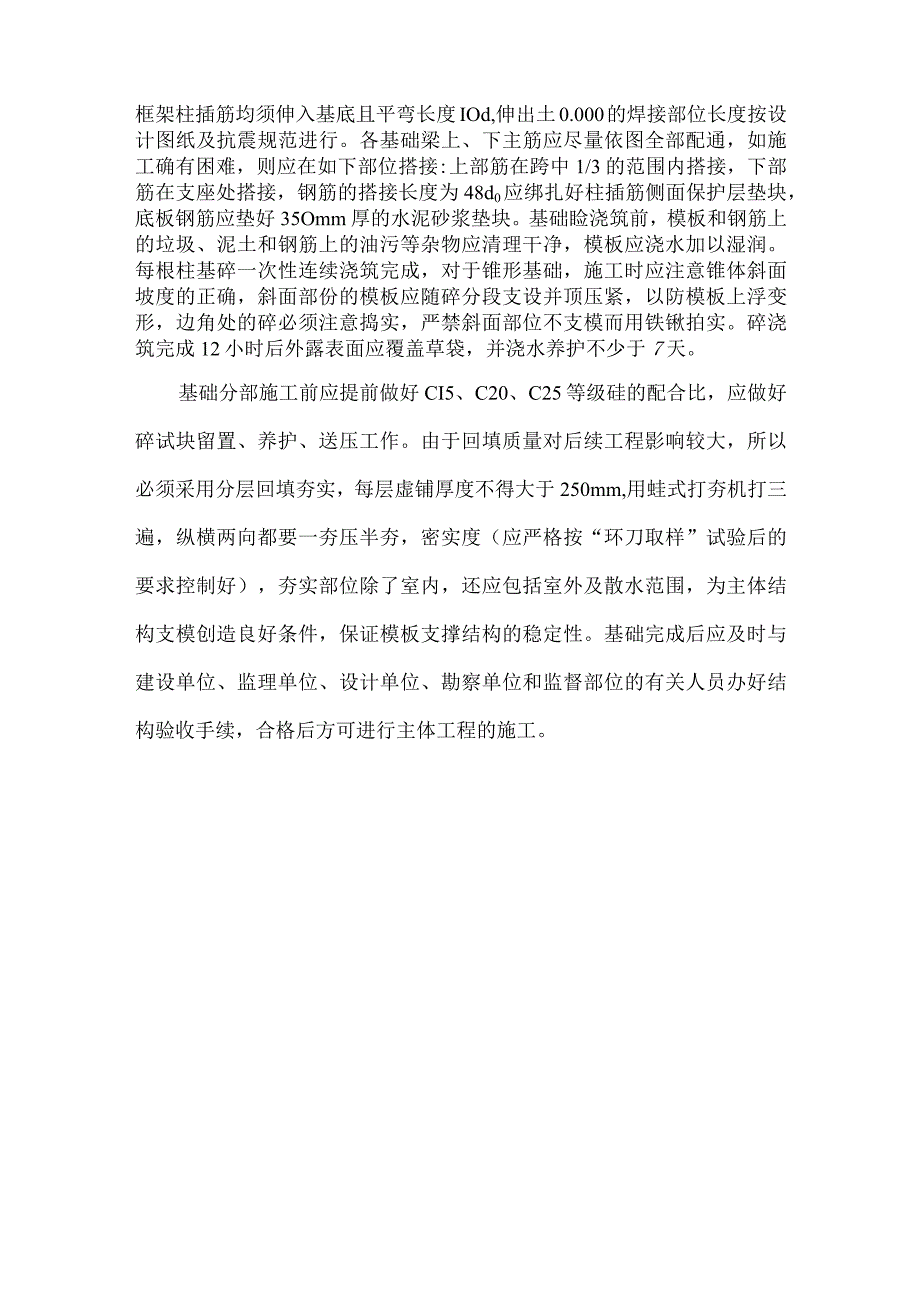

3、并及时检查校正。用电焊固定柱基础插筋的位置,以防框架柱筋偏移,基础的柱插筋型号、直径、根数、长度和搭接长度等严格按设计图纸和施工规范进行施工。柱基础箍筋直径和型式与底层柱配筋相同,框架柱插筋均须伸入基底且平弯长度IOd,伸出土0.000的焊接部位长度按设计图纸及抗震规范进行。各基础梁上、下主筋应尽量依图全部配通,如施工确有困难,则应在如下部位搭接:上部筋在跨中1/3的范围内搭接,下部筋在支座处搭接,钢筋的搭接长度为48d0应绑扎好柱插筋侧面保护层垫块,底板钢筋应垫好35Omm厚的水泥砂浆垫块。基础睑浇筑前,模板和钢筋上的垃圾、泥土和钢筋上的油污等杂物应清理干净,模板应浇水加以湿润。每根柱基碎一

4、次性连续浇筑完成,对于锥形基础,施工时应注意锥体斜面坡度的正确,斜面部份的模板应随碎分段支设并顶压紧,以防模板上浮变形,边角处的碎必须注意捣实,严禁斜面部位不支模而用铁锹拍实。碎浇筑完成12小时后外露表面应覆盖草袋,并浇水养护不少于7天。基础分部施工前应提前做好CI5、C20、C25等级硅的配合比,应做好碎试块留置、养护、送压工作。由于回填质量对后续工程影响较大,所以必须采用分层回填夯实,每层虚铺厚度不得大于250mm,用蛙式打夯机打三遍,纵横两向都要一夯压半夯,密实度(应严格按“环刀取样”试验后的要求控制好),夯实部位除了室内,还应包括室外及散水范围,为主体结构支模创造良好条件,保证模板支撑结构的稳定性。基础完成后应及时与建设单位、监理单位、设计单位、勘察单位和监督部位的有关人员办好结构验收手续,合格后方可进行主体工程的施工。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
