塑胶地面施工方法工艺流程.docx

上传人:p** 文档编号:438996 上传时间:2023-08-28 格式:DOCX 页数:5 大小:18.82KB
下载 相关 举报
塑胶地面施工方法工艺流程.docx_第1页
第1页 / 共5页
塑胶地面施工方法工艺流程.docx_第2页
第2页 / 共5页
塑胶地面施工方法工艺流程.docx_第3页
第3页 / 共5页
塑胶地面施工方法工艺流程.docx_第4页
第4页 / 共5页
塑胶地面施工方法工艺流程.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《塑胶地面施工方法工艺流程.docx》由会员分享,可在线阅读,更多相关《塑胶地面施工方法工艺流程.docx(5页珍藏版)》请在第壹文秘上搜索。

1、塑胶地面施工方法1、塑胶面层铺设前的施工打算1.l测量放样、确定施工范围施工队进场后,用经过校准后的经纬仪对运动场的位谿进行放样,复测场地的水准点及标高,确定运动场的塑胶铺装施工范围。1.2基础层的复验及找平依据场地设计要求和塑胶铺设工艺对场地基础的要求,对该场地基础进行复核,括测量场地平整度、坡度是否符合室外运动场的规定,同时在铺设塑胶面层之前,基础必需有足够的保养期。检测基础层的平整度采纳3m直尺检测基础层的最大凹陷程度。3m直尺的尺长精度为3mm,尺的底面平直无缺陷,0-25mm塞尺,塞尺精度为lmm0将3m直尺轻放于任何相邻两点之间,用塞尺测量最大局部凹陷不超过3mm,即为合格点。每I

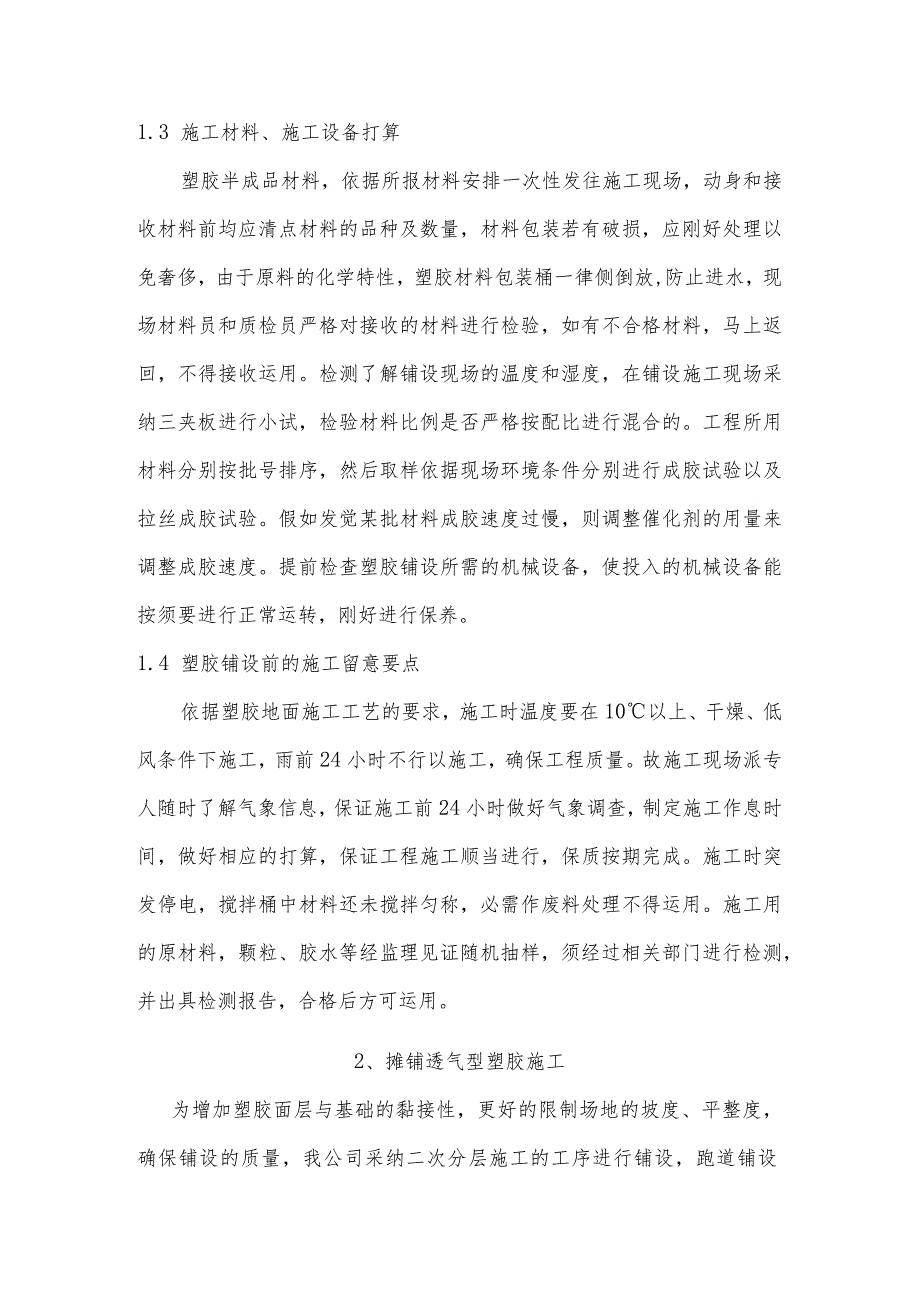

2、oOnl2内测量不少于5个测量点数。合格点数与总测量点数之比即为平整度合格率。合格率应不低于85%基础若有油渍,脆化处或凸处应铲除或磨除,凹处用同种材料进行补平,若是裂缝应用PU材料填补,若裂缝较细小时应加宽加深后再填补。基础补平后,清除施工面的灰层和杂物,用水将基础冲洗干净,使基础表面无油、无灰、干燥,才能进行塑胶面层的施工。测量地面含水率晴天时用透亮胶布以胶带贴胶布四周于地面,待4小时后视察,若透亮胶布内有结露现象则不行施工,或以湿度测定仪检查含水率低于8%以下方可施工。测量空气湿度用通风干湿表测量空气湿度,空气湿度应W85乐方能施工。1.3 施工材料、施工设备打算塑胶半成品材料,依据所报

3、材料安排一次性发往施工现场,动身和接收材料前均应清点材料的品种及数量,材料包装若有破损,应刚好处理以免奢侈,由于原料的化学特性,塑胶材料包装桶一律侧倒放,防止进水,现场材料员和质检员严格对接收的材料进行检验,如有不合格材料,马上返回,不得接收运用。检测了解铺设现场的温度和湿度,在铺设施工现场采纳三夹板进行小试,检验材料比例是否严格按配比进行混合的。工程所用材料分别按批号排序,然后取样依据现场环境条件分别进行成胶试验以及拉丝成胶试验。假如发觉某批材料成胶速度过慢,则调整催化剂的用量来调整成胶速度。提前检查塑胶铺设所需的机械设备,使投入的机械设备能按须要进行正常运转,刚好进行保养。1.4 塑胶铺设

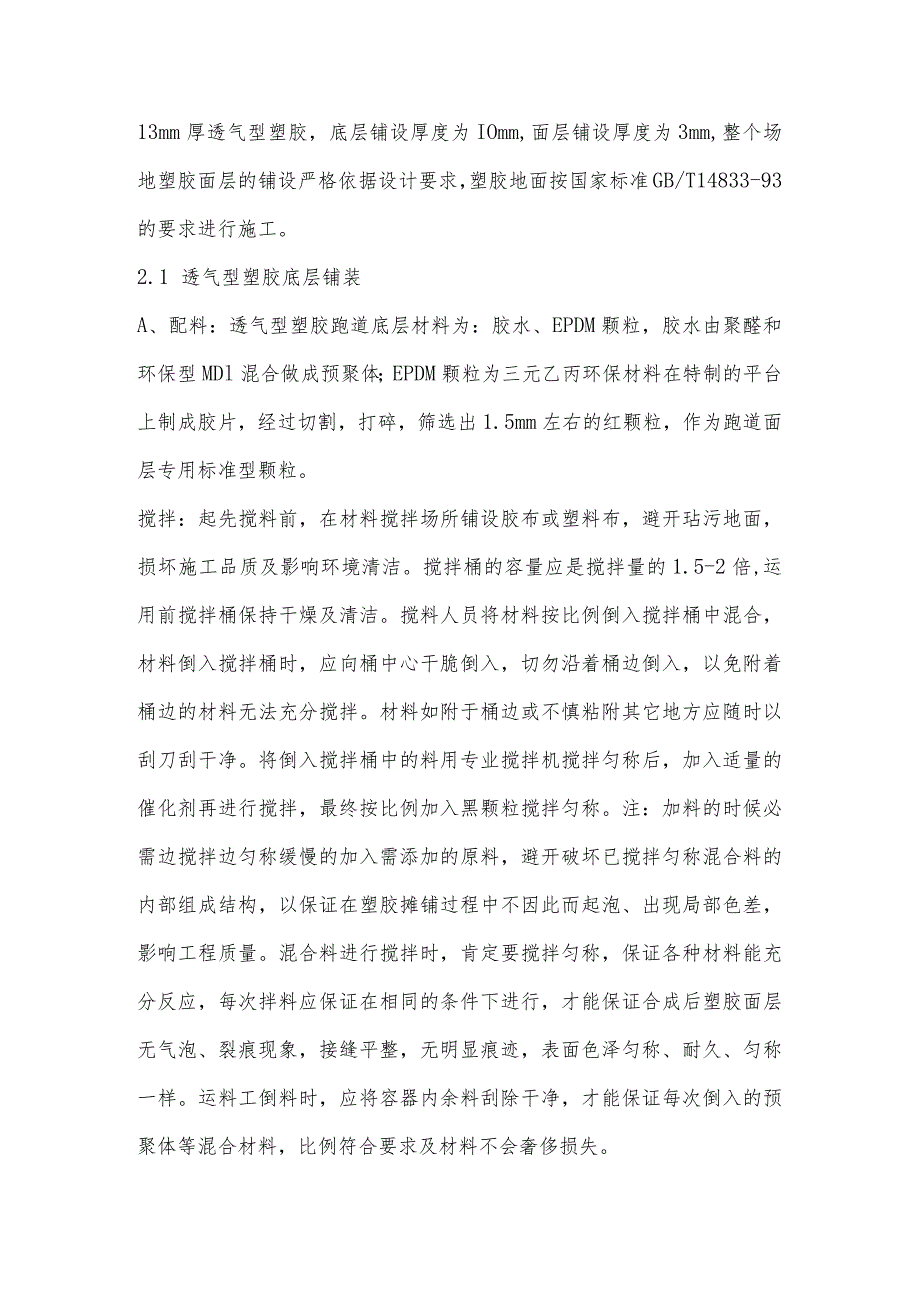

4、前的施工留意要点依据塑胶地面施工工艺的要求,施工时温度要在10以上、干燥、低风条件下施工,雨前24小时不行以施工,确保工程质量。故施工现场派专人随时了解气象信息,保证施工前24小时做好气象调查,制定施工作息时间,做好相应的打算,保证工程施工顺当进行,保质按期完成。施工时突发停电,搅拌桶中材料还未搅拌匀称,必需作废料处理不得运用。施工用的原材料,颗粒、胶水等经监理见证随机抽样,须经过相关部门进行检测,并出具检测报告,合格后方可运用。2、摊铺透气型塑胶施工为增加塑胶面层与基础的黏接性,更好的限制场地的坡度、平整度,确保铺设的质量,我公司采纳二次分层施工的工序进行铺设,跑道铺设13mm厚透气型塑胶,

5、底层铺设厚度为IOmm,面层铺设厚度为3mm,整个场地塑胶面层的铺设严格依据设计要求,塑胶地面按国家标准GB/T14833-93的要求进行施工。2.1 透气型塑胶底层铺装A、配料:透气型塑胶跑道底层材料为:胶水、EPDM颗粒,胶水由聚醛和环保型MDl混合做成预聚体;EPDM颗粒为三元乙丙环保材料在特制的平台上制成胶片,经过切割,打碎,筛选出1.5mm左右的红颗粒,作为跑道面层专用标准型颗粒。搅拌:起先搅料前,在材料搅拌场所铺设胶布或塑料布,避开玷污地面,损坏施工品质及影响环境清洁。搅拌桶的容量应是搅拌量的1.5-2倍,运用前搅拌桶保持干燥及清洁。搅料人员将材料按比例倒入搅拌桶中混合,材料倒入搅

6、拌桶时,应向桶中心干脆倒入,切勿沿着桶边倒入,以免附着桶边的材料无法充分搅拌。材料如附于桶边或不慎粘附其它地方应随时以刮刀刮干净。将倒入搅拌桶中的料用专业搅拌机搅拌匀称后,加入适量的催化剂再进行搅拌,最终按比例加入黑颗粒搅拌匀称。注:加料的时候必需边搅拌边匀称缓慢的加入需添加的原料,避开破坏已搅拌匀称混合料的内部组成结构,以保证在塑胶摊铺过程中不因此而起泡、出现局部色差,影响工程质量。混合料进行搅拌时,肯定要搅拌匀称,保证各种材料能充分反应,每次拌料应保证在相同的条件下进行,才能保证合成后塑胶面层无气泡、裂痕现象,接缝平整,无明显痕迹,表面色泽匀称、耐久、匀称一样。运料工倒料时,应将容器内余料

7、刮除干净,才能保证每次倒入的预聚体等混合材料,比例符合要求及材料不会奢侈损失。B、摊铺、包边:底层利用塑胶摊铺机进行摊铺,以保证特别精确的限制塑胶底层的厚度,主跑道铺设13n厚透气型塑胶,底层铺设厚度为10mm。运料工将搅拌好的混合料运至摊铺机料斗口,在现场技术人员的指导下,依据塑胶摊铺机操作流程,限制好摊铺机的行走速度,调整摊铺机的厚度限制杆对摊铺厚度进行限制,以保证摊铺完后塑胶底层平整,如摊铺机铺设不到的地方采纳人工进行摊铺。同时,塑胶底层铺装时,在塑胶面层与内环沟、田赛设施的连接处等接触边进行包边处理,以免因时间过长,水份及其他杂物进入塑胶层内,从而保证整个场地的质量,提高场地的运用寿命

8、。C、标准养护、检测补平:塑胶底层铺设完后,进入到常温养护固化阶段,养护期间表面不得放谿任何东西,肯定要保持表面的干净、干燥,不得有行人或是机动车辆在上面行走。通常须要24小时才能固化。当塑胶表面站人没有任何痕迹后,可视为底胶已经完全固化。底胶固化后,采纳3m直尺检测底层的最大凹陷程度。3m直尺的尺长精度为3三,尺的底面平直无缺陷,0-25mm塞尺,塞尺精度为土Imrno如有不平整的地方,作好记号,用同种胶料进行补平。平整度达到要求后,方可进行面胶的铺设。2.2 透气型塑胶面层铺装A、配料选料:面层材料为:胶水、细红颗粒(颗粒粒径为1.5nm)搅拌:搅料人员将材料按比例倒入搅拌桶中混合,材料倒

9、入搅拌桶时,应向桶中心干脆倒入,切勿沿着桶边倒入,以免附着桶边的材料无法充分搅拌。将倒入搅拌桶中的料用专业搅拌机搅拌匀称后,加入适量的催化剂再进行搅拌,催化剂的用量依据气温适当调整,最终按比例加入红颗粒搅拌匀称。注:加料的时候必需边搅拌边匀称缓慢的加入需添加的原料,避开破坏已搅拌匀称混合料的内部组成结构,以保证在塑胶摊铺过程中不因此而起泡、出现局部色差,影响工程质量。混合料进行搅拌时,肯定要搅拌匀称,保证各种材料能充分反应,每次拌料应保证在相同的条件下进行,才能保证合成后塑胶面层无气泡、裂痕现象,接缝平整,无明显痕迹,表面色泽匀称、耐久、匀称一样。B、喷涂面胶层塑胶面层要先做色板以供甲方选择,

10、依据甲方要求场地颜色,将不同颜色区分开后,用三夹板在接缝处框好,分别用不同色的胶料铺设,面层色调要艳丽、统一、无斑痕、不眩目,不造成相关竞赛项目混乱。13mm厚透气型塑胶面层铺设厚度为3mm,采纳喷涂机正、反向分别进行喷涂,喷涂厚度为1.5mm,喷撒落点90度为宜,形如雨点下落,一次性喷撒料应足够。用喷涂机进行胶料喷涂时,每一组胶料的连接要精确、整齐,尽量缩短每一组胶料的间隔时间,使成胶速度匀称一样。同时,塑胶面层铺装时,在塑胶面层与四周等接触边进行包边处理,以免因时间过长,水份及其他杂物进入塑胶层内,从而保证整个场地的质量,提高场地的运用寿命。2.3 常温固化依据施工时气温的凹凸确定固化时间,通常固化时间为12-24小时。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
