《基础钢筋加工及安装技术交底.docx》由会员分享,可在线阅读,更多相关《基础钢筋加工及安装技术交底.docx(16页珍藏版)》请在第壹文秘上搜索。

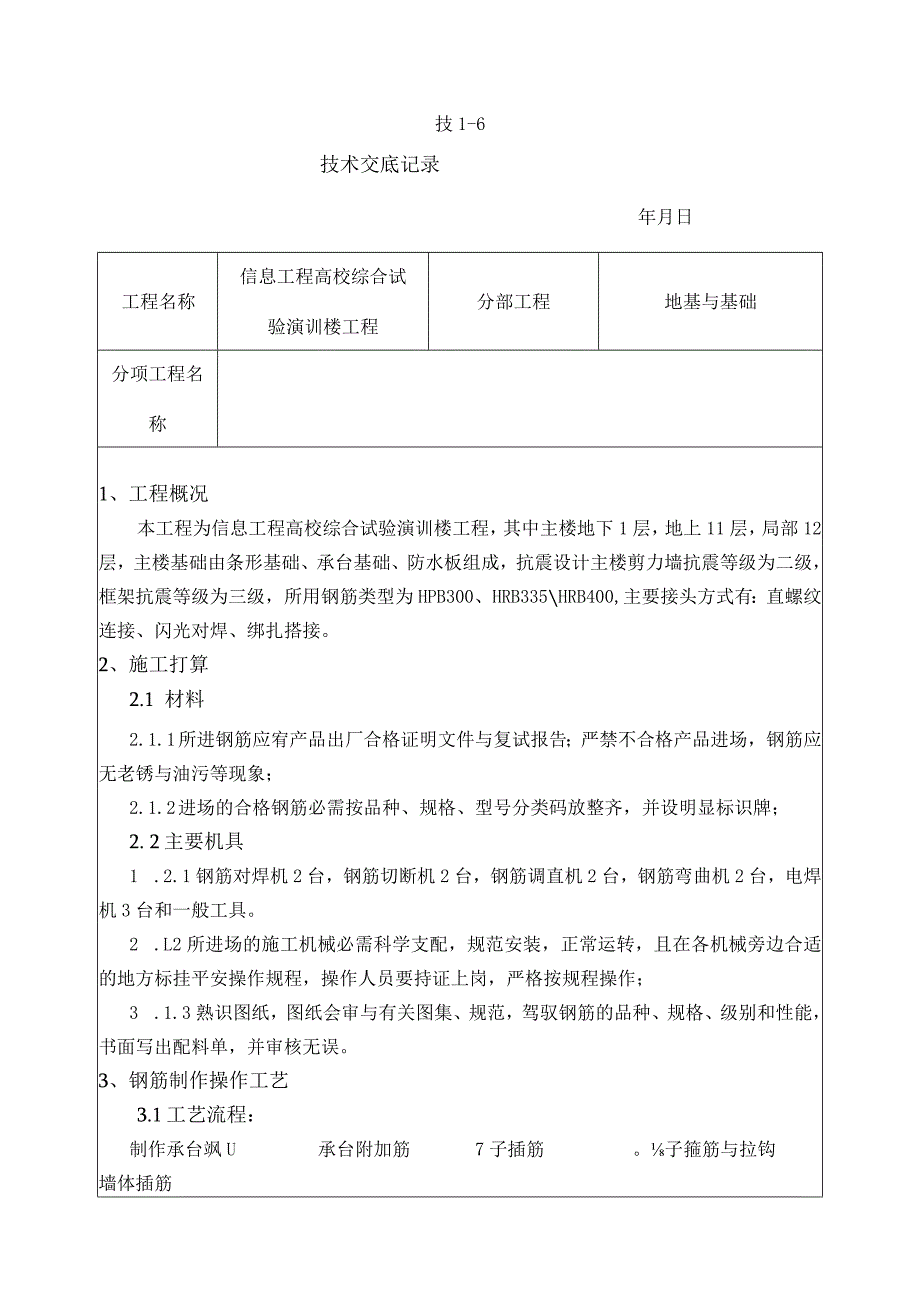

1、技1-6技术交底记录年月日工程名称信息工程高校综合试验演训楼工程分部工程地基与基础分项工程名称1、工程概况本工程为信息工程高校综合试验演训楼工程,其中主楼地下1层,地上11层,局部12层,主楼基础由条形基础、承台基础、防水板组成,抗震设计主楼剪力墙抗震等级为二级,框架抗震等级为三级,所用钢筋类型为HPB300、HRB335HRB400,主要接头方式有:直螺纹连接、闪光对焊、绑扎搭接。2、施工打算2.1 材料2.1.1 所进钢筋应宥产品出厂合格证明文件与复试报告;严禁不合格产品进场,钢筋应无老锈与油污等现象;2.1.2 进场的合格钢筋必需按品种、规格、型号分类码放整齐,并设明显标识牌;2. 2主

2、要机具1 .2.1钢筋对焊机2台,钢筋切断机2台,钢筋调直机2台,钢筋弯曲机2台,电焊机3台和一般工具。2 .L2所进场的施工机械必需科学支配,规范安装,正常运转,且在各机械旁边合适的地方标挂平安操作规程,操作人员要持证上岗,严格按规程操作;3 .1.3熟识图纸,图纸会审与有关图集、规范,驾驭钢筋的品种、规格、级别和性能,书面写出配料单,并审核无误。3、钢筋制作操作工艺3.1工艺流程:制作承台飒U承台附加筋7子插筋。子箍筋与拉钩墙体插筋技术负责人:交底人:接受人:墙体水平筋A电梯井钢瓶3. 2钢筋制作马蹬钢筋技术交底记录技1-6年月日工程名称信息工程高校综合试验演训楼工程分部工程地基与基础分项

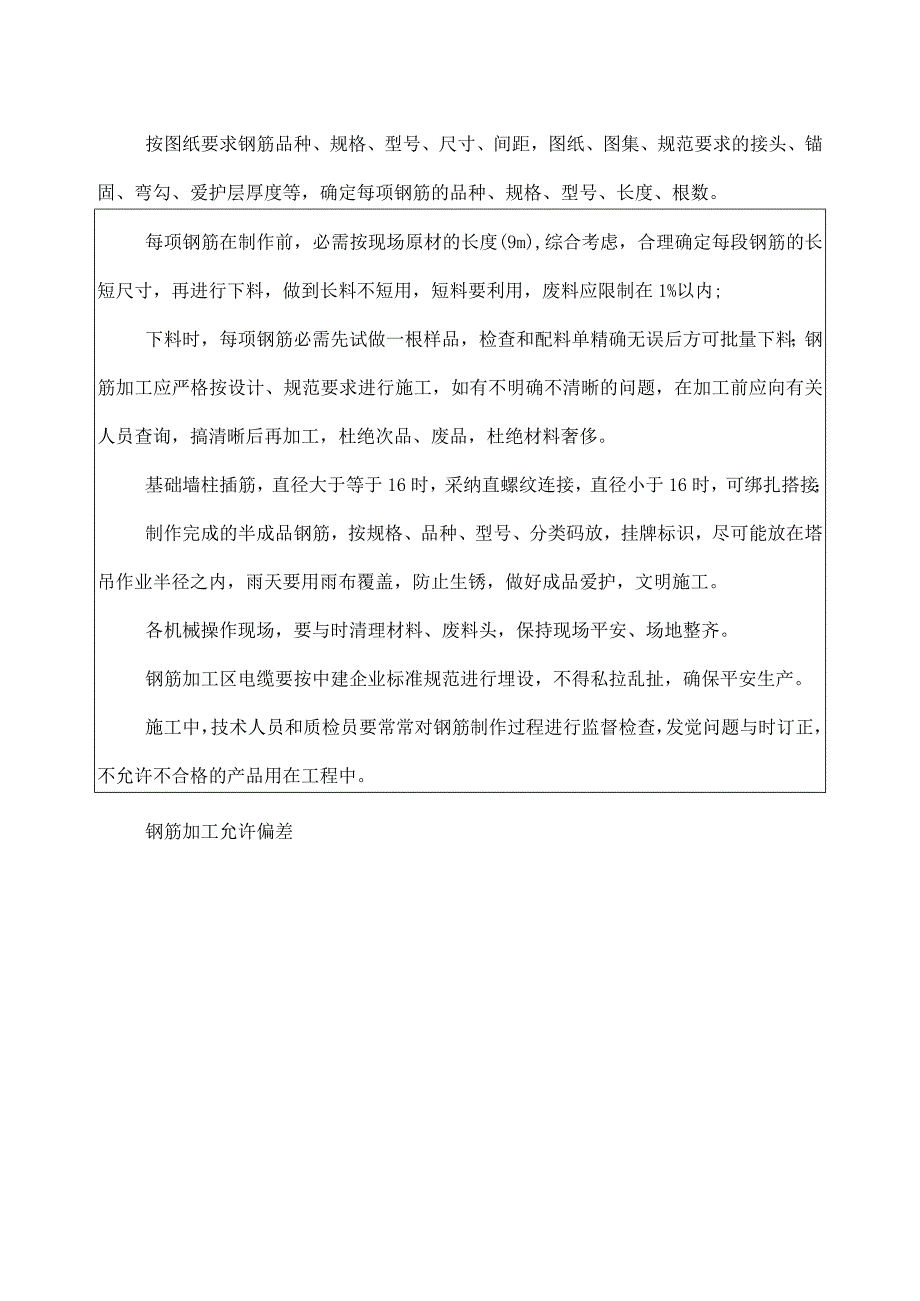

3、工程名称按图纸要求钢筋品种、规格、型号、尺寸、间距,图纸、图集、规范要求的接头、锚固、弯勾、爱护层厚度等,确定每项钢筋的品种、规格、型号、长度、根数。每项钢筋在制作前,必需按现场原材的长度(9m),综合考虑,合理确定每段钢筋的长短尺寸,再进行下料,做到长料不短用,短料要利用,废料应限制在1%以内;下料时,每项钢筋必需先试做一根样品,检查和配料单精确无误后方可批量下料;钢筋加工应严格按设计、规范要求进行施工,如有不明确不清晰的问题,在加工前应向有关人员查询,搞清晰后再加工,杜绝次品、废品,杜绝材料奢侈。基础墙柱插筋,直径大于等于16时,采纳直螺纹连接,直径小于16时,可绑扎搭接;制作完成的半成品
4、钢筋,按规格、品种、型号、分类码放,挂牌标识,尽可能放在塔吊作业半径之内,雨天要用雨布覆盖,防止生锈,做好成品爱护,文明施工。各机械操作现场,要与时清理材料、废料头,保持现场平安、场地整齐。钢筋加工区电缆要按中建企业标准规范进行埋设,不得私拉乱扯,确保平安生产。施工中,技术人员和质检员要常常对钢筋制作过程进行监督检查,发觉问题与时订正,不允许不合格的产品用在工程中。钢筋加工允许偏差受力钢筋顺长度方向全长的净尺寸10弯起钢筋的弯折位置20箍筋内净尺寸54、基础钢筋绑扎操作工艺项目允许偏差4.1工艺流程放线一基础底筋绑或柱、寤体醐鸟蹬益绑扎其就上部筋绑扎柱、墙体(300高)箍筋水平筋绑扎技术负责人
5、:交底人:接受人:技1-6技术交底记录年月日工程名称信息工程高校综合试验演训楼工程分部工程地基与基础分项工程名称与、基础墙体线,并用红漆把柱、暗柱、墙体描绘出边缘,确保柱、墙体插筋位置精确,经自检无误后报监理验收。4. 3承台底筋绑扎4.3. 1要先把基底清理干净,按图纸设计间距画点、打线;4.3.2按点、线位置,先根据图纸设计与规范要求削减10%配筋底板筋进行摆放;4.4防水板底筋绑扎4.4.1防水板底部钢筋下层钢筋伸入基础内31do4.4.2防水底部钢筋外伸部位应按设计、规范要求施工;4.4.3防水底部钢筋接头位置、连接方式,严格按设计、规范要求施工。4.5框柱、暗柱、墙体插筋绑扎4.5.
6、1按配料单上的框柱、暗柱、墙体插筋的编号,部位和现场钢筋与基础放线位置,必需对号入座,进行确定,精确无误后,方可绑扎;4.5.2绑扎时,框柱、暗柱、墙体插筋带锚固钩的一端应放置在板底筋上面,长、短筋应交织布置,按间距、根数、爱护层厚度、放线位,照准位置,并把锚固钩绑扎固定板底筋上,承台上、下筋之间应绑扎三道相应的箍筋,或墙体水平筋(水平筋在外侧)。4.6马蹬钢筋绑扎按长短向间距1.2m先把马蹬筋固定在底筋上,再在马蹬筋上面长向绑扎一根20的通长筋作为架平筋用于支撑上层板筋,架平筋间距随马蹬间距,且要绑在马蹬中间4.7承台上部钢筋绑扎4.7.1马蹬筋布置绑扎好后,在架平筋上按设计间距画点;技术负
7、责人:交底人:接受人:技1-6技术交底记录年月日工程名称信息工程高校综合试验演训楼工程分部工程地基与基础分项工程名称主楼A-E/1-6基础与导墙-4.85-4.55米混凝土浇筑4.7.2按间距点先摆放方向的钢筋,钢筋摆放完毕,间距、根数、接头、锚固均调整好,检查无误后方可绑扎4.8框柱、暗柱、墙体钢筋绑扎4.8.1校正,全部暗柱、墙体钢筋位置尺寸,精确无误后,应采纳措施进行加固;4.8.2四周框柱、暗柱墙体、基础梁在顶面上二分之一墙身水平筋(或箍筋)间距绑扎第一道水平筋,按间距依次绑扎50Omm高度,按要求安装挂钩,最终在插筋上部再绑扎一道用于固定钢筋。5、主控项目:1、钢筋应平直、无损伤,表
8、面不得有裂纹、油污、颗粒状或片状老锈。2、钢筋连接方式应符合设计要求,接头应相互错开,位置符合现行规范规定。3、钢筋安装时,受力钢筋的品种、级别、规格和数量必需符合设计要求。4、绑扎钢筋不应有缺扣、松扣现象,弯钩的朝向正确,搭接长度不小于规定值,箍筋的数量、弯钩的角度、平直长度应符合施工规范的规定。允许偏差项目:1、受力钢筋顺长度方向全长的净尺寸:1011三;箍筋内净尺寸:5mm。2、绑扎钢筋网长、宽:10mm,网眼尺寸:20mm3、绑扎钢筋骨架的宽度、高度:5mm,长度10mm。4、箍筋、横向钢筋间距:20mm.5、受力钢筋间距10mm,排距5mm6、受力钢筋爱护层厚度:基础:10mm,柱:
9、5mm,墙:3mm。2、钢筋连接方式应符合设计要求,接头应相互错开,位置符合现行规范规定。技术负责人:交底人:接受人:郑州市工程质量监督站监制技术交底记录年月日工程名称信息工程高校综合试验演训楼工程分部工程地基与基础分项工程名称3、钢筋安装时,受力钢筋的品种、级别、规格和数量必需符合设计要求。4、绑扎钢筋不应有缺扣、松扣现象,弯钩的朝向正确,搭接长度不小于规定值,箍筋的数量、弯钩的角度、平直长度应符合施工规范的规定。允许偏差项目:1、受力钢筋顺长度方向全长的净尺寸:10mm;箍筋内净尺寸:土5mm。2、绑扎钢筋网长、宽:土Iomnb网眼尺寸:土20mm。3、绑扎钢筋骨架的宽度、高度:5mm,长
10、度土IOmm。4、箍筋、横向钢筋间距:20mm.5受力钢筋间距土IOmnb排距5mm。6受力钢筋爱护层厚度:基础:士10mm,柱:5mm,墙:3mm。四、成品爱护1、墙、柱主筋插筋与底板上、下层筋需细致绑扎固定坚固,必要时可附加协助筋电焊固定,混凝土浇筑前,加强检查,浇筑过程中要支配专人负责修整。2、施工中要实行措施严格爱护防水层。五、平安留意事项1、钢筋加工机械的操作人员,应经过肯定的机械操作技术培训,驾驭机械性能和操作规程后,才能上岗。2、钢筋加工机械的电气设备,应由良好的绝缘并接地,做到“一机一闸一漏一箱”,机械转动的外露部分必需设有平安防护罩,在停止工作时应断开电源。3、运用钢筋弯曲机
11、时,操作人员应站在钢筋活动端的反方向,弯曲40Omm以内的短钢筋时,要技术负责交底人:接受人:人:技术交底记录年月日工程名称信息工程高校综合试验演训楼工程分部工程地基与基础分项工程名称有防止钢筋弹出的措施。4、在对焊机操作棚四周,不得放置易燃物品。5、现场施工的照明电线与混凝土振动器线路不准干脆挂在钢筋上,如的确须要,应在钢筋上架设横担木,把电线挂在横担木上。6、搬运钢筋时,要留意前后方向有无碰撞危急或被勾挂物料,特殊要避开碰挂四周和上、下方的电线。技术负责人:交底人:接受人:年月日工程名称信息工程高校综合试验演训楼工程分部工程地基与基础分项工程名称接受交底人签名:技术负责人:交底人:接受人:郑州市工程质量监督站监制
