填土路基试验段作业指导书[全].docx

上传人:p** 文档编号:439009 上传时间:2023-08-28 格式:DOCX 页数:15 大小:29.93KB
下载 相关 举报
填土路基试验段作业指导书[全].docx_第1页
第1页 / 共15页
填土路基试验段作业指导书[全].docx_第2页
第2页 / 共15页
填土路基试验段作业指导书[全].docx_第3页
第3页 / 共15页
填土路基试验段作业指导书[全].docx_第4页
第4页 / 共15页
填土路基试验段作业指导书[全].docx_第5页
第5页 / 共15页
填土路基试验段作业指导书[全].docx_第6页
第6页 / 共15页
填土路基试验段作业指导书[全].docx_第7页
第7页 / 共15页
填土路基试验段作业指导书[全].docx_第8页
第8页 / 共15页
填土路基试验段作业指导书[全].docx_第9页
第9页 / 共15页
填土路基试验段作业指导书[全].docx_第10页
第10页 / 共15页
亲,该文档总共15页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《填土路基试验段作业指导书[全].docx》由会员分享,可在线阅读,更多相关《填土路基试验段作业指导书[全].docx(15页珍藏版)》请在第壹文秘上搜索。

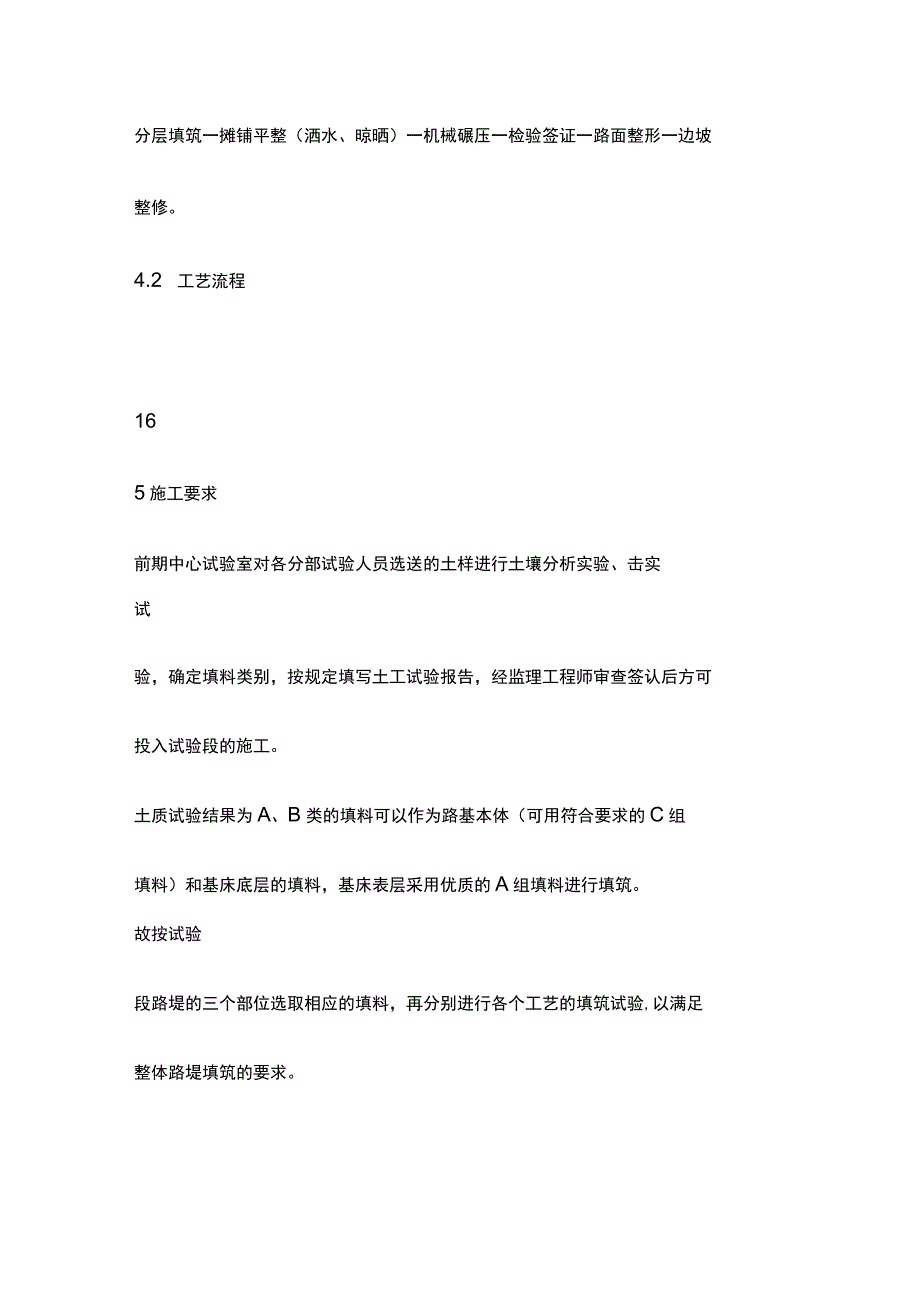

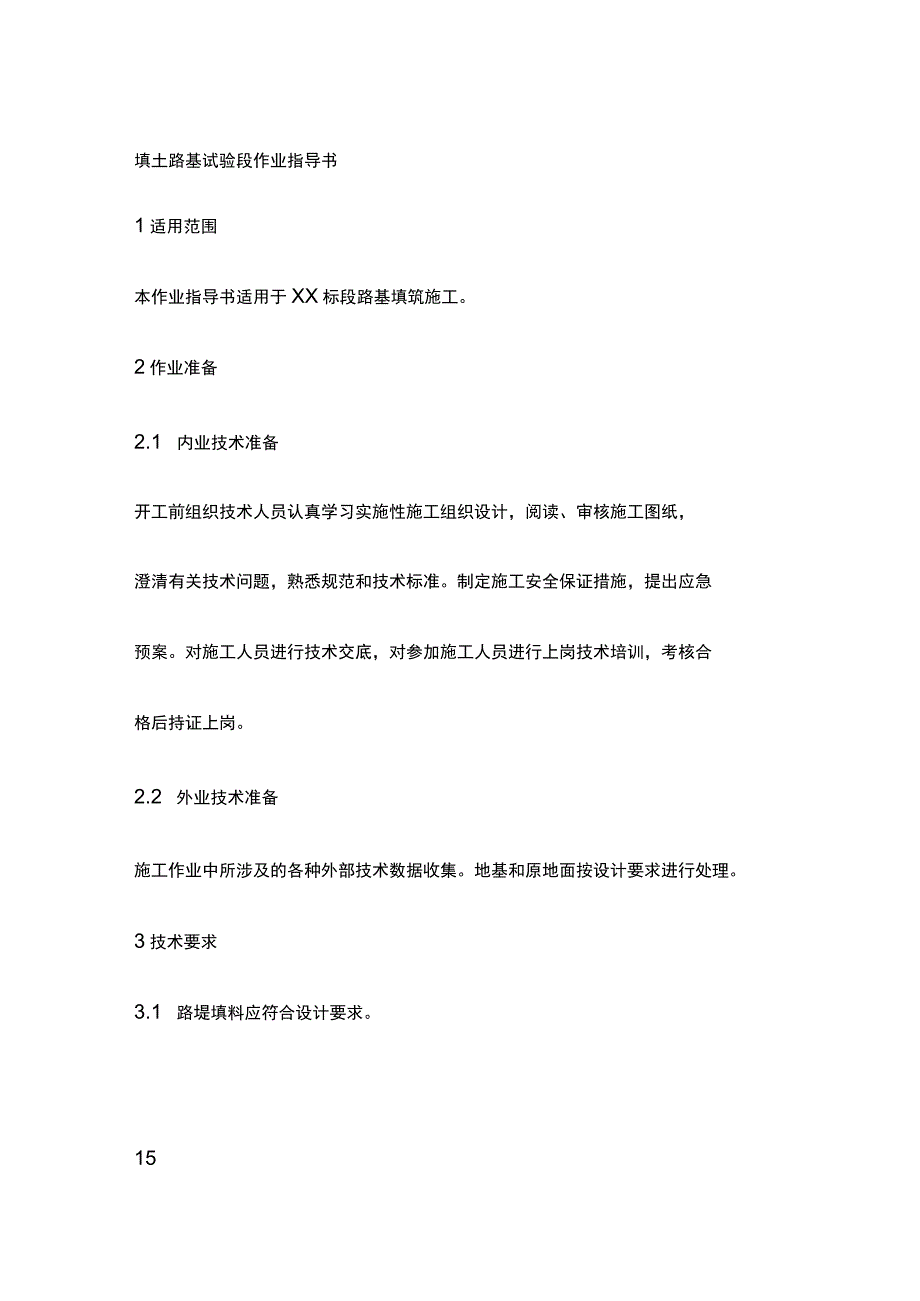

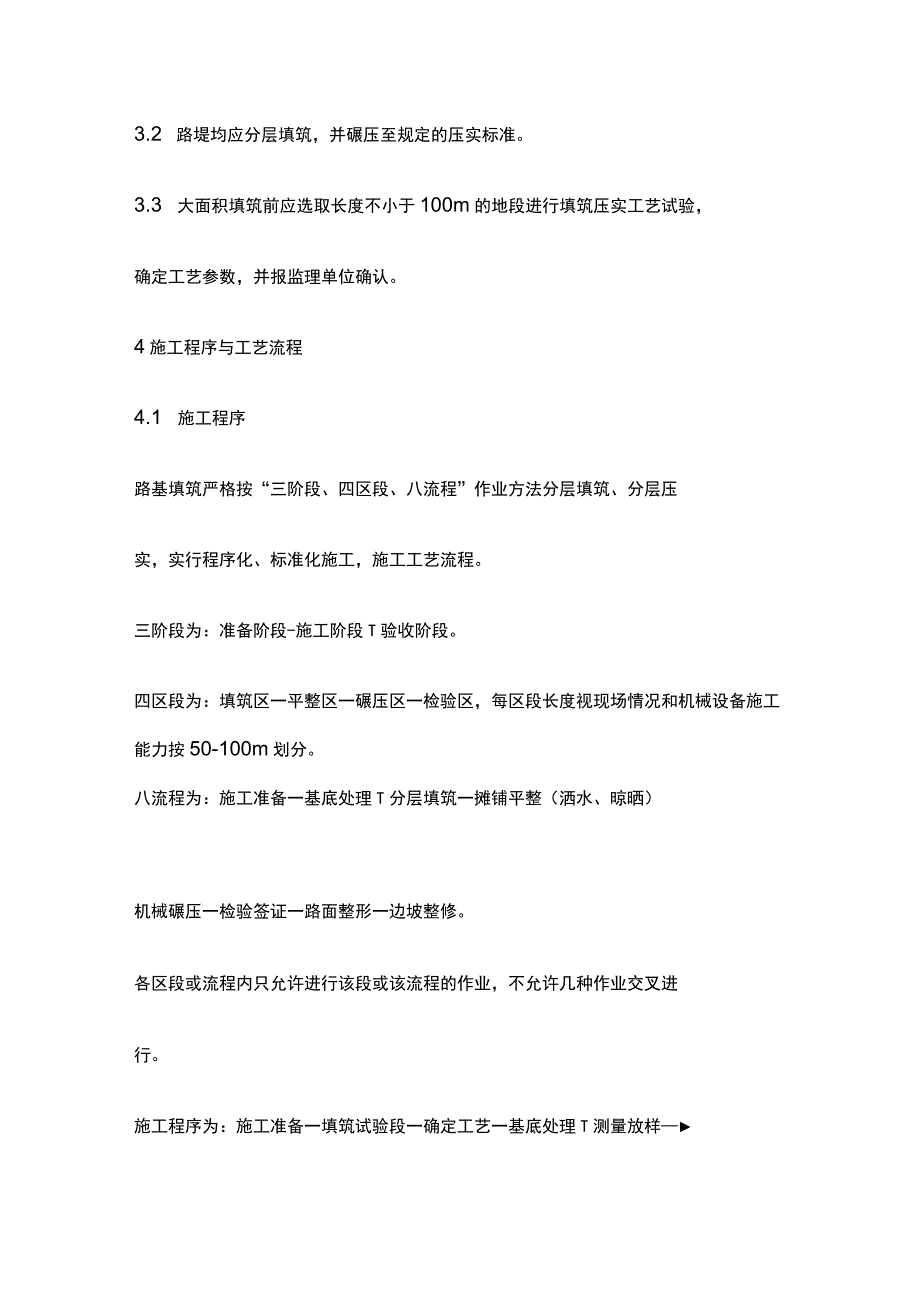

1、填土路基试验段作业指导书1适用范围本作业指导书适用于XX标段路基填筑施工。2作业准备2.1 内业技术准备开工前组织技术人员认真学习实施性施工组织设计,阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准。制定施工安全保证措施,提出应急预案。对施工人员进行技术交底,对参加施工人员进行上岗技术培训,考核合格后持证上岗。2.2 外业技术准备施工作业中所涉及的各种外部技术数据收集。地基和原地面按设计要求进行处理。3技术要求3.1 路堤填料应符合设计要求。153.2 路堤均应分层填筑,并碾压至规定的压实标准。3.3 大面积填筑前应选取长度不小于100m的地段进行填筑压实工艺试验,确定工艺参数,并报监

2、理单位确认。4施工程序与工艺流程4.1 施工程序路基填筑严格按“三阶段、四区段、八流程”作业方法分层填筑、分层压实,实行程序化、标准化施工,施工工艺流程。三阶段为:准备阶段-施工阶段T验收阶段。四区段为:填筑区一平整区一碾压区一检验区,每区段长度视现场情况和机械设备施工能力按50-100m划分。八流程为:施工准备一基底处理T分层填筑一摊铺平整(洒水、晾晒)机械碾压一检验签证一路面整形一边坡整修。各区段或流程内只允许进行该段或该流程的作业,不允许几种作业交叉进行。施工程序为:施工准备一填筑试验段一确定工艺一基底处理T测量放样分层填筑一摊铺平整(洒水、晾晒)一机械碾压一检验签证一路面整形一边坡整修

3、。4.2 工艺流程165施工要求前期中心试验室对各分部试验人员选送的土样进行土壤分析实验、击实试验,确定填料类别,按规定填写土工试验报告,经监理工程师审查签认后方可投入试验段的施工。土质试验结果为A、B类的填料可以作为路基本体(可用符合要求的C组填料)和基床底层的填料,基床表层采用优质的A组填料进行填筑。故按试验段路堤的三个部位选取相应的填料,再分别进行各个工艺的填筑试验,以满足整体路堤填筑的要求。175.1 清表及填前碾压试验段位于地势较为平坦的耕地地段,清表前放出清表线,然后由推土机配合平地机清表,对基底有松土或耕作土的原地面,松土或耕作土厚度小于30cm时应碾压密实,松土或耕作土厚度大于

4、30cm时,应进行翻挖并分层回填压实,原地面压实度满足路堤相应部位设计及规范要求。5.2 试验段的施工注意事项5.2.1 测量放样用全站仪放出中桩、边桩,确定好填筑边界,在界外打好控制桩,作好标识,用石灰划出中线及左、右边线(两边各加0.5米),并测量好各断面的标高(左、左中、中、右中、右)计为Hio5.2.2 上料根据松铺厚度和自卸车容量,估算出多大面积卸料一车,然后沿路基纵横轴线方向用石灰线格来控制卸料车数及位置。每一水平层的全宽只能用同一种填料填筑。5.2.3 测定填料含水量上料前测定填料含水量,若填料含水量偏低,应及时采取洒水措施,加水量可按一般规定中加水量公式计算,在路堤内洒水搅拌;

5、当填料含水量过大,可采用推土机松土器拉松晾晒的方法,测定其含水量接近最佳含水量方可进入整平碾压工序。5.2.4 摊铺整平先用推土机大致整平,用人工检查松铺厚度,推土机整平两遍后,再用人工配合平地机进行整平,形成不小于2%的排水坡,同时表层无明显的局部凹凸。5.2.5 压实碾压前应向压路机司机进行技术交底,内容包括压实遍数、行走速度、强18弱振控制等;压实顺序应按先两侧后中间,先慢后快,先静压后弱振、再强振的操作Jl访进行碾压。各区段的交接处应互相重叠压实,纵向搭接长度不小于2m,上下两层填筑接头应错开不小于3m,沿线路纵向行与行之间压实重叠不小于0.4m。路基试验段进行第二层填土,重复第一层填

6、土施工工艺,对试验段施工工艺进行验证,路堤各部位均按此方法重复施工试验,记录其各项试验结果。6劳动组织6.1 劳动力组织方式:采用架子队组织模式。6.2 为搞好试验段的施工和总结,须专门成立试验段施工小组,请建设单位项目管理机构、设计现场配合工作组及监理站路基监理工程师及试验工程师现场指导见证,由项目经理部总工程师牵头,组织项目经理部工程部长、安质部长、试验室主任等主要技术管理人员,安排经验丰富的施工队伍,参加实验段的施工工作。施工人员根据试验段确定的施工方案、机械、人员组合、进行合理配置。施工作业工地人员配备表序号人员职务数量1现场负责人1人2技术主管1人3技术、安全、质检、测量及试验人员5

7、6人4机械工、普工1020人7材料要求由试验室对选送的土样进行土壤分析实验、击实试验,确定填料类别,按规定填写土工试验报告,经监理工程师审查签认后方可投入试验段的施To根据土质试验结果选择相应填料作为路基本体和基床底层的填料,基床表层采用优质的A组填料进行填筑。故按试验段路堤的三个部位选取相应的填料,19再分别进行各个工艺的填筑试验,以满足整体路堤填筑的要求。8设备机具配置主要配置有推土机、挖掘机、压路机、洒水车、平地机、自卸汽车。9质量控制及检验9.1 填料的施工工艺试验步骤第一步:试验松铺厚度、碾压遍数试验条件:四种松铺厚度(即30cm、35cm、40cm和45cm)的试验,压路机行进速度

8、为2kmho每一种松铺厚度情况下,按照下面的碾压顺序:先静压1遍+弱振2遍,以后每强振2遍2-4次,每一次组合碾压后都进行密实度、含水量、K30值等测试,且密实度、含水量、K30值的试验点数不小于3,不同检测选点满足如下要求:每测1个K30点,在该点0.5m范围内选取1个密度测试点。根据试验结果,确定碾压机械,以满足下表的压实要求。第二步:试验压路机行进速度在第一步得到的合理松铺厚度为基础才辰动压路机碾压,分别以Ikm/h、2kmh.4kmh和6kmh的速度,按第一步确定合理的碾压次序和遍数进行碾压,测试不同行进速度碾压后的密实度、含水量、K30值,根据试验结果提出合理经济可行的压路机行进速度

9、。第三步:试验压路机械以光轮拖式振动压路机为振动碾压机械,重复第步和第二步,比较三种压路机械的合理经济的松铺厚度、碾压遍数和行进速度,提出各自的施工工艺以及设备配套方案。填筑压实质量标准填筑部位填料类别压实指标细粒土砂类土砾石土碎石类块石类不浸水部分压实系数0.90-0.9020地基系数K30(MPa/m)8080110120130相对密度Dr-0.7-孑L隙率n-3232-浸水部分及桥涵两端压实系数K地基系数K30(MPa/m)-8011O12013O相对密度Dr-0.7-孑L隙率n-3232-速度目标填料厚度(m)压实标准实用范围地基系数K30(MPa/m)孔隙率n(%)160kmh砾石类

10、碎石类0.615028路堤、路堑速度目标填料厚度(m)压实标准地基系数K3O(MPa/m)相对密度Dr孔隙率n(%)160kmh砂类土(粉砾石类1.9 12031碎石类1.913O31块石类L915O9.2 质量检测方法不同种类填料应采用双指标控制,并应符合以下规定基床底层211、细粒土和砂类土中的黏土、粉砂土,应采用压实系数和地基系数;2、砂类土(黏砂土、粉砂土除外),应采用相对密度和地基系数;3、砾石类和碎石类土,应采用孔隙率和地基系数;4、块石类混合料,应采用地基系数。基床1.细粒土和黏砂土,应采用压实系数和地基系数;2、砂类土(黏砂土除外),应采用相对密度和地基系数;3、砾石类和碎石类

11、土,应采用孔隙率和地基系数;4、块石类混合料,应采用地基系数。9.3 试验结果整理分析通过记录、整理、分析各种变换参数情况下的数据,绘制松铺厚度、碾压遍数、碾压速度等压实参数与设计指标之间相关性曲线,确定施工最佳参数,并编写相应的施工工艺指南。10安全及环保要求10.1安全要求1、施工区域应设警示标志,严禁非工作人员出入。2、施工中应对机械设备进行定期检查、养护、维修。3、为保证施工安全,现场应有专人统一指挥,并设一名专职安全员负责现场的安全工作,坚持班前进行安全教育制度。1、清淤过程中挖出的大量淤泥要卸入项目部划定的弃土场范围内,严禁乱卸。2、各种车辆进出村镇,文明驾车、慢速行驶,遇地方车辆礼让三先,尽可能不鸣笛或少鸣笛,以免惊扰附近村镇居民。223、各种运输车辆采取相应措施防止扬尘,污染空气。施工便道保持路面干净,经常洒水,减少扬尘。4、紧邻村庄地段尽可能避开深夜施工,以免影响附近居民的正常生活、工作和休息。5、施工废水集中排放,各种施工废油、废液集中储积,集中处理,严禁乱流、乱淌,污染水源,破坏环境。填土路基试验段作业指导书 1适用范围 2作业准备 3技术要求 4施工程序与工艺流程 5施工要求 6劳动组织 7材料要求 8设备机具配置 9质量控制及检验 10安全及环保要求

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
