《外立面干挂花岗岩装修工程施工安装工艺(示范文本).docx》由会员分享,可在线阅读,更多相关《外立面干挂花岗岩装修工程施工安装工艺(示范文本).docx(3页珍藏版)》请在第壹文秘上搜索。

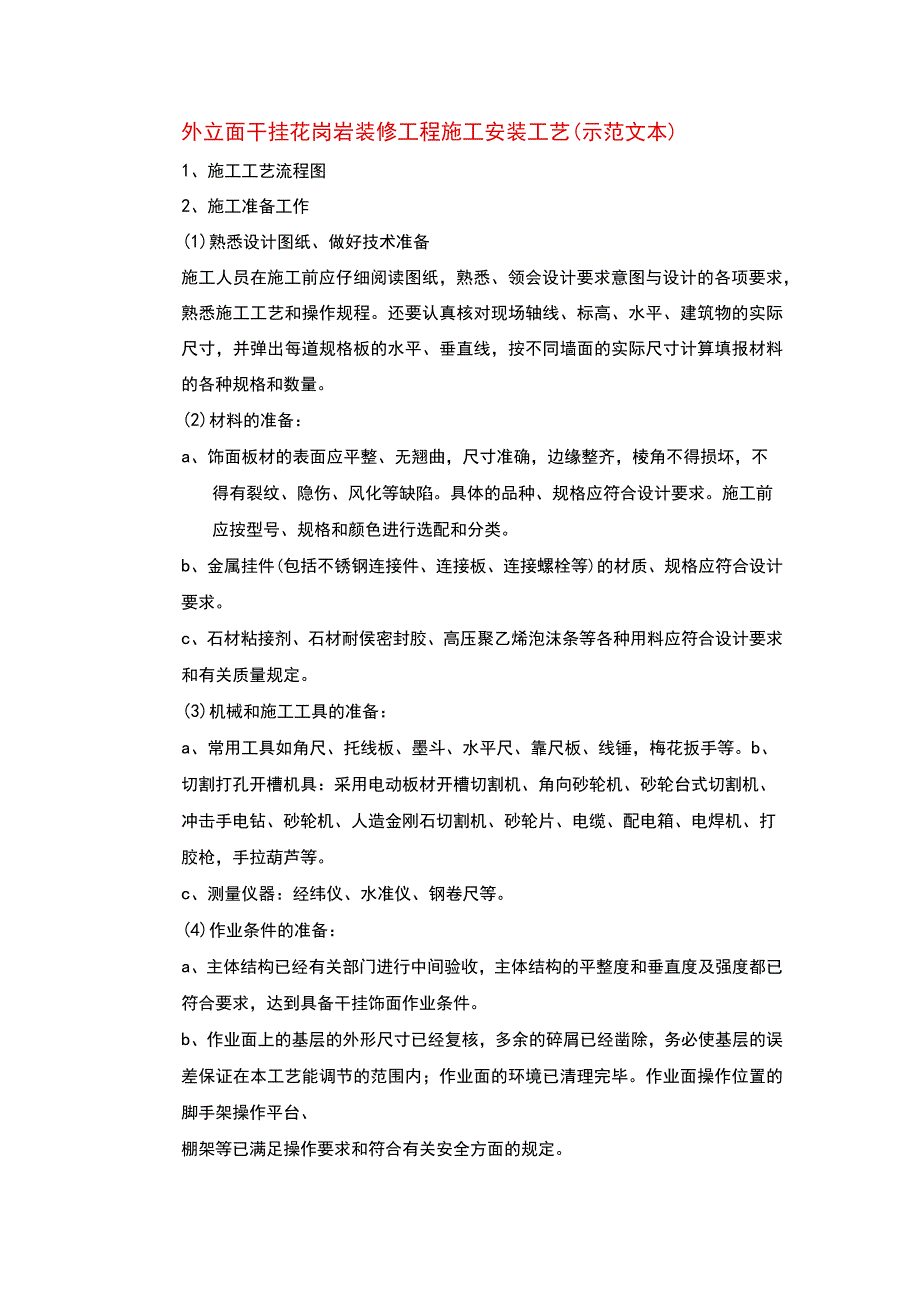

1、外立面干挂花岗岩装修工程施工安装工艺(示范文本)1、施工工艺流程图2、施工准备工作(1)熟悉设计图纸、做好技术准备施工人员在施工前应仔细阅读图纸,熟悉、领会设计要求意图与设计的各项要求,熟悉施工工艺和操作规程。还要认真核对现场轴线、标高、水平、建筑物的实际尺寸,并弹出每道规格板的水平、垂直线,按不同墙面的实际尺寸计算填报材料的各种规格和数量。(2)材料的准备:a、饰面板材的表面应平整、无翘曲,尺寸准确,边缘整齐,棱角不得损坏,不得有裂纹、隐伤、风化等缺陷。具体的品种、规格应符合设计要求。施工前应按型号、规格和颜色进行选配和分类。b、金属挂件(包括不锈钢连接件、连接板、连接螺栓等)的材质、规格应

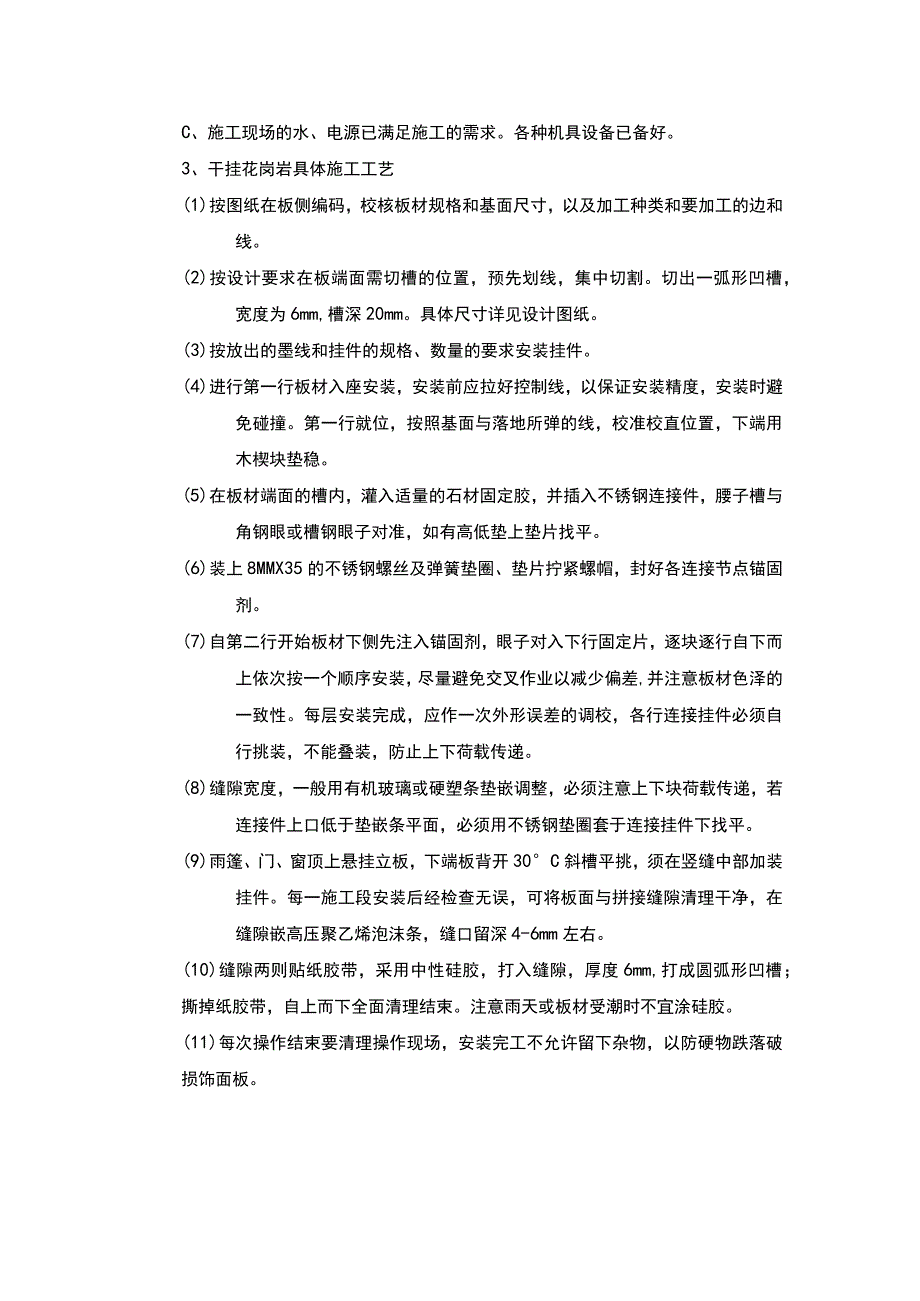

2、符合设计要求。c、石材粘接剂、石材耐侯密封胶、高压聚乙烯泡沫条等各种用料应符合设计要求和有关质量规定。(3)机械和施工工具的准备:a、常用工具如角尺、托线板、墨斗、水平尺、靠尺板、线锤,梅花扳手等。b、切割打孔开槽机具:采用电动板材开槽切割机、角向砂轮机、砂轮台式切割机、冲击手电钻、砂轮机、人造金刚石切割机、砂轮片、电缆、配电箱、电焊机、打胶枪,手拉葫芦等。c、测量仪器:经纬仪、水准仪、钢卷尺等。(4)作业条件的准备:a、主体结构已经有关部门进行中间验收,主体结构的平整度和垂直度及强度都已符合要求,达到具备干挂饰面作业条件。b、作业面上的基层的外形尺寸已经复核,多余的碎屑已经凿除,务必使基层的
3、误差保证在本工艺能调节的范围内;作业面的环境已清理完毕。作业面操作位置的脚手架操作平台、棚架等已满足操作要求和符合有关安全方面的规定。C、施工现场的水、电源已满足施工的需求。各种机具设备已备好。3、干挂花岗岩具体施工工艺(1)按图纸在板侧编码,校核板材规格和基面尺寸,以及加工种类和要加工的边和线。(2)按设计要求在板端面需切槽的位置,预先划线,集中切割。切出一弧形凹槽,宽度为6mm,槽深20mm。具体尺寸详见设计图纸。(3)按放出的墨线和挂件的规格、数量的要求安装挂件。(4)进行第一行板材入座安装,安装前应拉好控制线,以保证安装精度,安装时避免碰撞。第一行就位,按照基面与落地所弹的线,校准校直

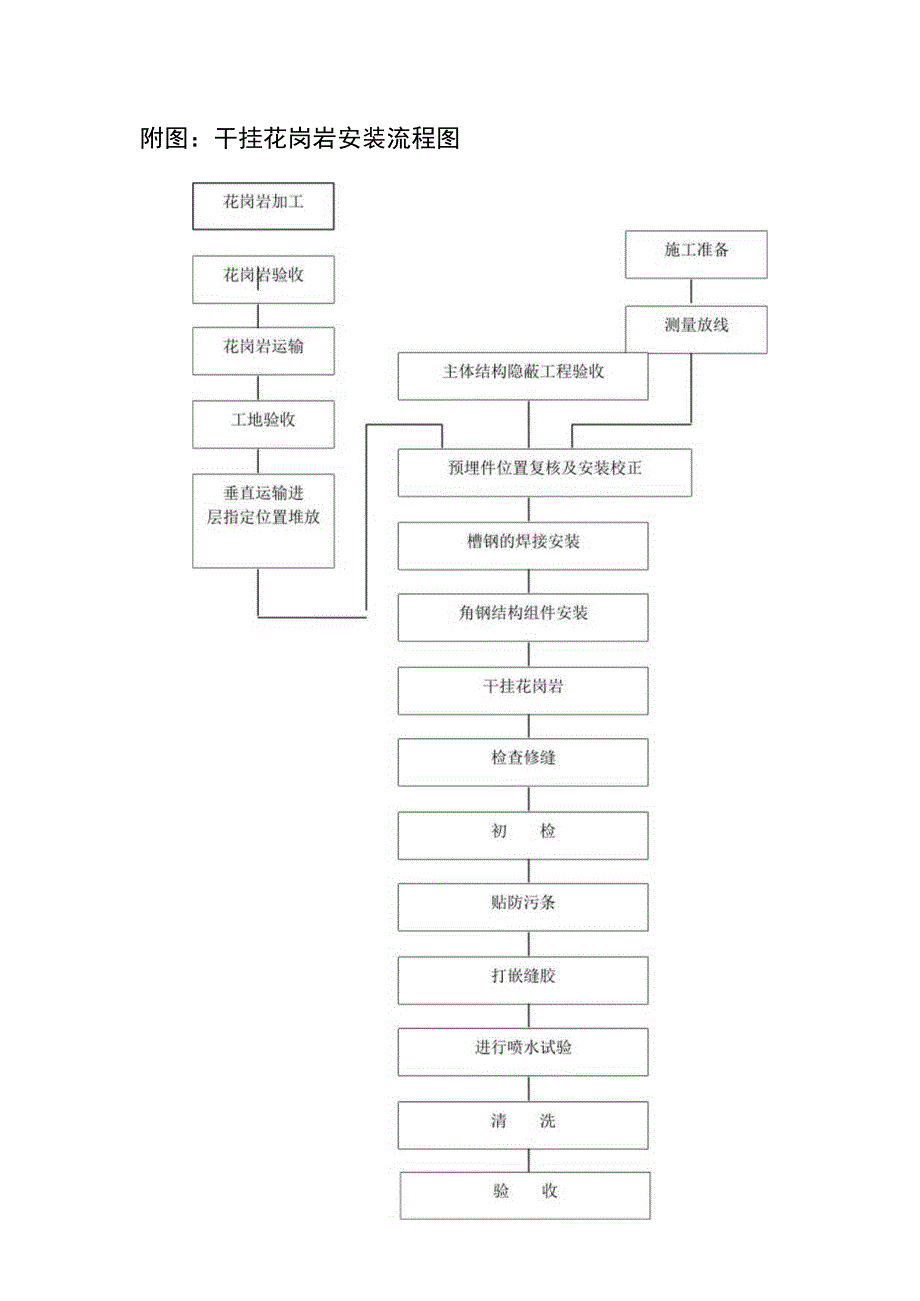

4、位置,下端用木楔块垫稳。(5)在板材端面的槽内,灌入适量的石材固定胶,并插入不锈钢连接件,腰子槽与角钢眼或槽钢眼子对准,如有高低垫上垫片找平。(6)装上8MMX35的不锈钢螺丝及弹簧垫圈、垫片拧紧螺帽,封好各连接节点锚固剂。(7)自第二行开始板材下侧先注入锚固剂,眼子对入下行固定片,逐块逐行自下而上依次按一个顺序安装,尽量避免交叉作业以减少偏差,并注意板材色泽的一致性。每层安装完成,应作一次外形误差的调校,各行连接挂件必须自行挑装,不能叠装,防止上下荷载传递。(8)缝隙宽度,一般用有机玻璃或硬塑条垫嵌调整,必须注意上下块荷载传递,若连接件上口低于垫嵌条平面,必须用不锈钢垫圈套于连接挂件下找平。(9)雨篷、门、窗顶上悬挂立板,下端板背开30C斜槽平挑,须在竖缝中部加装挂件。每一施工段安装后经检查无误,可将板面与拼接缝隙清理干净,在缝隙嵌高压聚乙烯泡沫条,缝口留深4-6mm左右。(10)缝隙两则贴纸胶带,采用中性硅胶,打入缝隙,厚度6mm,打成圆弧形凹槽;撕掉纸胶带,自上而下全面清理结束。注意雨天或板材受潮时不宜涂硅胶。(11)每次操作结束要清理操作现场,安装完工不允许留下杂物,以防硬物跌落破损饰面板。附图:干挂花岗岩安装流程图
