头坝水电站增容改造工程施工组织设计方案.docx

上传人:p** 文档编号:439136 上传时间:2023-08-28 格式:DOCX 页数:3 大小:16.69KB
下载 相关 举报
头坝水电站增容改造工程施工组织设计方案.docx_第1页
第1页 / 共3页
头坝水电站增容改造工程施工组织设计方案.docx_第2页
第2页 / 共3页
头坝水电站增容改造工程施工组织设计方案.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《头坝水电站增容改造工程施工组织设计方案.docx》由会员分享,可在线阅读,更多相关《头坝水电站增容改造工程施工组织设计方案.docx(3页珍藏版)》请在第壹文秘上搜索。

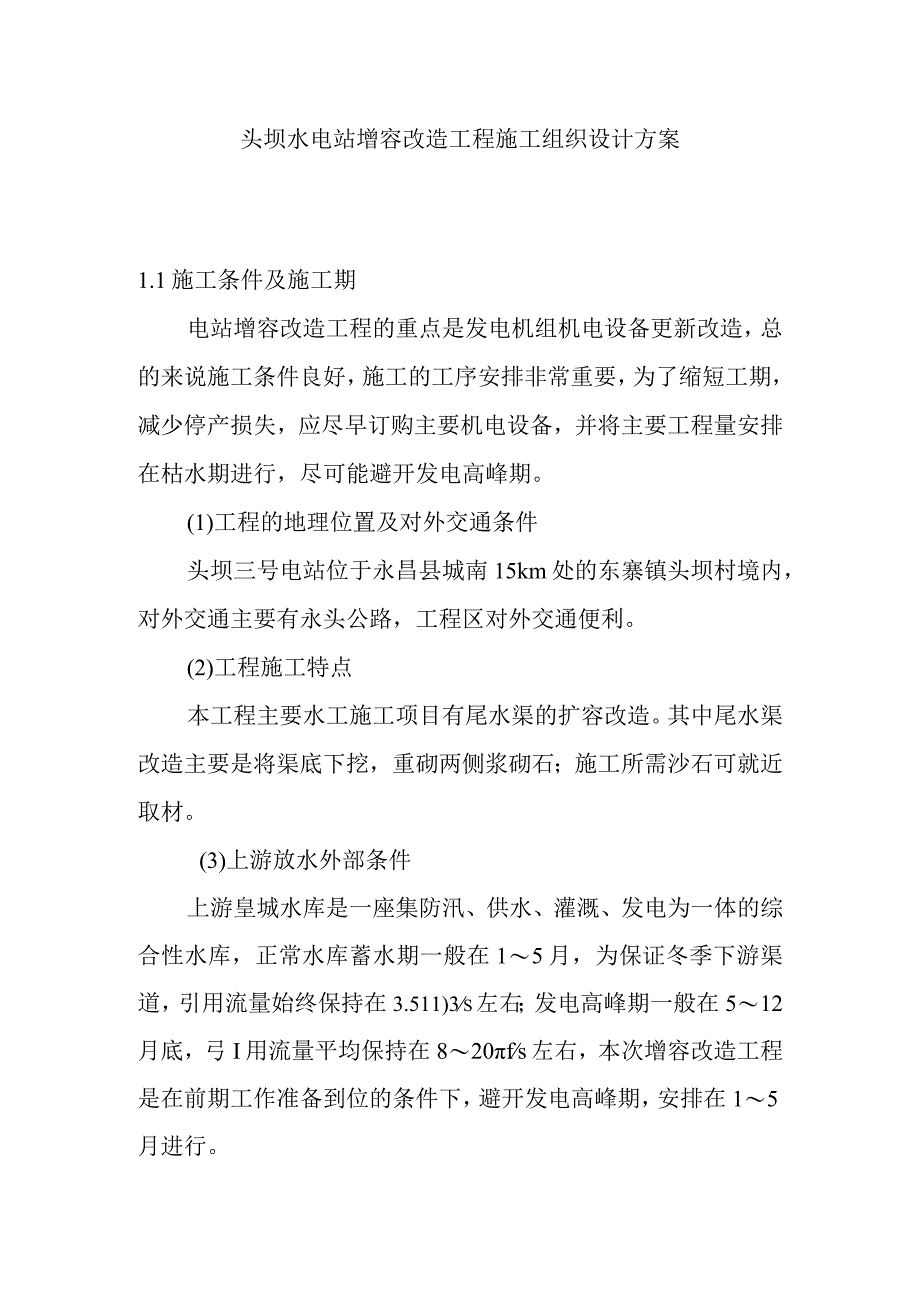

1、头坝水电站增容改造工程施工组织设计方案1.1施工条件及施工期电站增容改造工程的重点是发电机组机电设备更新改造,总的来说施工条件良好,施工的工序安排非常重要,为了缩短工期,减少停产损失,应尽早订购主要机电设备,并将主要工程量安排在枯水期进行,尽可能避开发电高峰期。(1)工程的地理位置及对外交通条件头坝三号电站位于永昌县城南15km处的东寨镇头坝村境内,对外交通主要有永头公路,工程区对外交通便利。(2)工程施工特点本工程主要水工施工项目有尾水渠的扩容改造。其中尾水渠改造主要是将渠底下挖,重砌两侧浆砌石;施工所需沙石可就近取材。(3)上游放水外部条件上游皇城水库是一座集防汛、供水、灌溉、发电为一体的

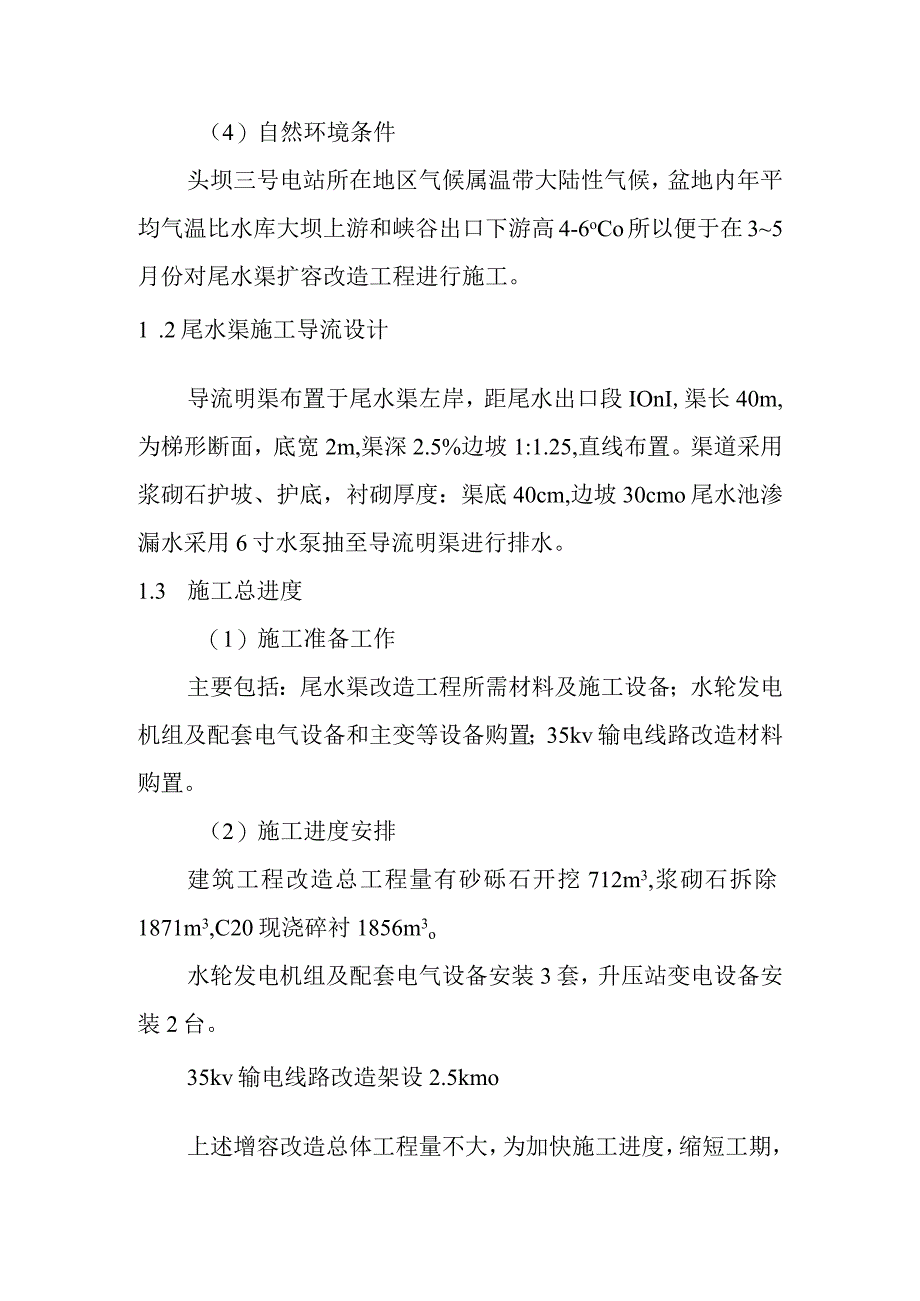

2、综合性水库,正常水库蓄水期一般在15月,为保证冬季下游渠道,引用流量始终保持在3.511)3s左右;发电高峰期一般在512月底,弓I用流量平均保持在820fs左右,本次增容改造工程是在前期工作准备到位的条件下,避开发电高峰期,安排在15月进行。(4)自然环境条件头坝三号电站所在地区气候属温带大陆性气候,盆地内年平均气温比水库大坝上游和峡谷出口下游高4-6oCo所以便于在35月份对尾水渠扩容改造工程进行施工。1 .2尾水渠施工导流设计导流明渠布置于尾水渠左岸,距尾水出口段IOnI,渠长40m,为梯形断面,底宽2m,渠深2.5%边坡1:1.25,直线布置。渠道采用浆砌石护坡、护底,衬砌厚度:渠底4

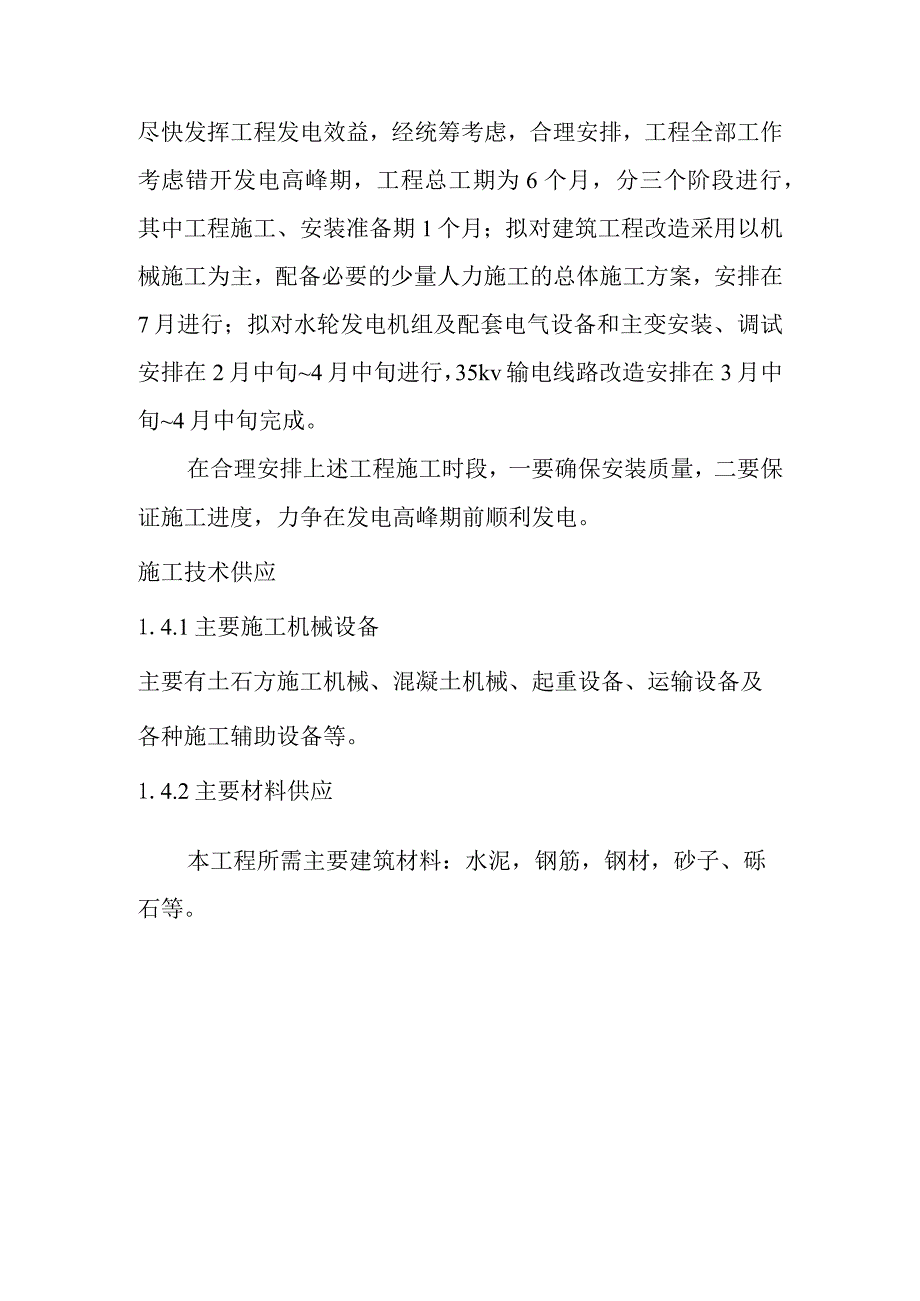

3、0cm,边坡30cmo尾水池渗漏水采用6寸水泵抽至导流明渠进行排水。1.3 施工总进度(1)施工准备工作主要包括:尾水渠改造工程所需材料及施工设备;水轮发电机组及配套电气设备和主变等设备购置;35kv输电线路改造材料购置。(2)施工进度安排建筑工程改造总工程量有砂砾石开挖712m3,浆砌石拆除1871m3,C20现浇碎衬1856m3o水轮发电机组及配套电气设备安装3套,升压站变电设备安装2台。35kv输电线路改造架设2.5kmo上述增容改造总体工程量不大,为加快施工进度,缩短工期,尽快发挥工程发电效益,经统筹考虑,合理安排,工程全部工作考虑错开发电高峰期,工程总工期为6个月,分三个阶段进行,其中工程施工、安装准备期1个月;拟对建筑工程改造采用以机械施工为主,配备必要的少量人力施工的总体施工方案,安排在7月进行;拟对水轮发电机组及配套电气设备和主变安装、调试安排在2月中旬4月中旬进行,35kv输电线路改造安排在3月中旬4月中旬完成。在合理安排上述工程施工时段,一要确保安装质量,二要保证施工进度,力争在发电高峰期前顺利发电。施工技术供应1.4.1主要施工机械设备主要有土石方施工机械、混凝土机械、起重设备、运输设备及各种施工辅助设备等。1.4.2主要材料供应本工程所需主要建筑材料:水泥,钢筋,钢材,砂子、砾石等。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 解决方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
