安全防护方案.docx

上传人:p** 文档编号:439304 上传时间:2023-08-28 格式:DOCX 页数:15 大小:31.52KB
下载 相关 举报
安全防护方案.docx_第1页
第1页 / 共15页
安全防护方案.docx_第2页
第2页 / 共15页
安全防护方案.docx_第3页
第3页 / 共15页
安全防护方案.docx_第4页
第4页 / 共15页
安全防护方案.docx_第5页
第5页 / 共15页
安全防护方案.docx_第6页
第6页 / 共15页
安全防护方案.docx_第7页
第7页 / 共15页
安全防护方案.docx_第8页
第8页 / 共15页
安全防护方案.docx_第9页
第9页 / 共15页
安全防护方案.docx_第10页
第10页 / 共15页
亲,该文档总共15页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

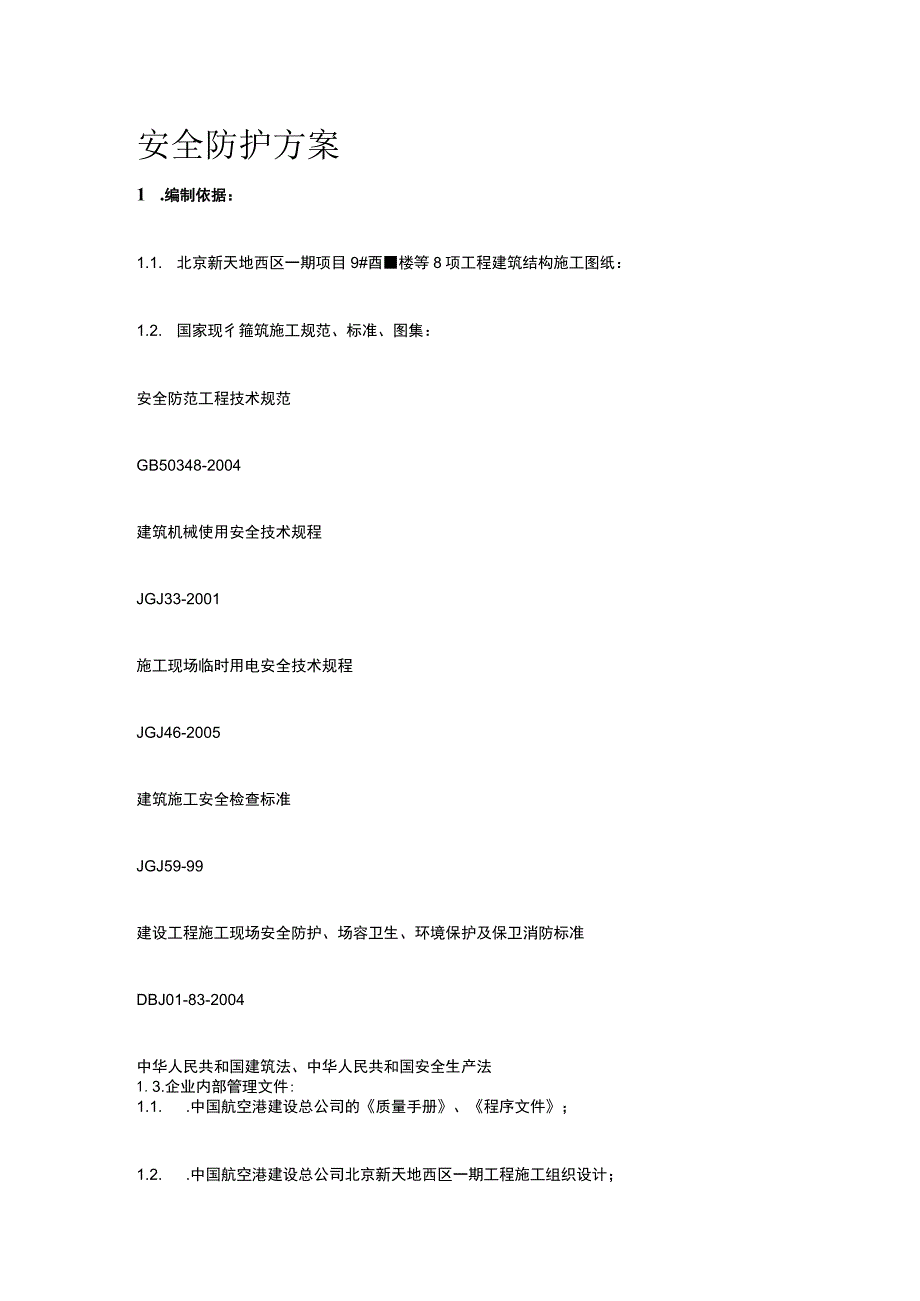

《安全防护方案.docx》由会员分享,可在线阅读,更多相关《安全防护方案.docx(15页珍藏版)》请在第壹文秘上搜索。

1、安全防护方案1 .编制依据:1.1. 北京新天地西区一期项目9#酉楼等8项工程建筑结构施工图纸:1.2. 国家现彳箍筑施工规范、标准、图集:安全防范工程技术规范GB50348-2004建筑机械使用安全技术规程JGJ33-2001施工现场临时用电安全技术规程JGJ46-2005建筑施工安全检查标准JGJ59-99建设工程施工现场安全防护、场容卫生、环境保护及保卫消防标准DBJ01-83-2004中华人民共和国建筑法、中华人民共和国安全生产法1.3.企业内部管理文件:1.1. .中国航空港建设总公司的质量手册、程序文件;1.2. .中国航空港建设总公司北京新天地西区一期工程施工组织设计;1.3.

2、.中国航空港建设总公司技术质量管理办法等内部管理制度;2 .工程概况:2.1. 工程概况:序号项目内容1工程名称北京新天地西区一期项目9#配套楼等8项工程2工程地址更多施工方案下载海量文档资源分享平台北京市朝阳区杨闸环岛东北侧,西临北京军区干部疗养三所,南临在建一期工程,东临某军营,北邻北京市政法干部管理学院。建设单位北京市硕和房地产开发有限公司4设计单位北京世纪安泰建筑工程设计有限公司5监理单位北京旭日明建设工程监理有限公司6监督单位北京市建设工程质量监督(朝阳)站7施工单位中国航空港建设总公司建筑面积总建筑面积为:121439.52m2,其中9#楼:2137.80m2,10#楼19633.

3、15m2,12#楼21790.21m2,13#楼20808.53m2,15#楼14342.93m2,16#楼1301.54m2,17#楼26141.87m2,b2号地下车库15283.49m209层数9#楼地地上2层;10#、12#、13#楼地下2层,地上28层;15#楼地下2层,地上11层;17#楼地下2层,地上15层,局部28层,地下车库地下一层10层高10#、12#、13#楼地下2层为m,地下1层为4.60Om,首层层高为4.500m,2层层高为5.100m,328层层高为2.800m;9#层高为2.800mo16#、17#楼地下2层为2.800m,地下1层为2.80m,首层层高为3.6

4、00m,2层层高为5.100m,3顶层层高为2.800mo11设计标高0.000相当于绝对高度27.80m,室内外高差0.45Om;12檐高9#楼:10.1m,10#、12#、13#楼79.70m,15#楼32.90m,16#楼10.10m,17#楼44.1Om,局部80.00m。3 .施工总体部署3.1. 主体施工阶段外防护二层结构标高(5.10m)处搭设6m宽双层安全网,模板区搭设单排网架以使其与施工区域隔离开。每搁两层顶板标高处,开始搭设3m宽的水平安全网。3.2. 外墙落地门窗洞口位置,用48钢管搭设防护栏,挂密目网。3.3. 二层结构阳台栏板、上返檐位置,支设模板时每层单独搭设悬挑架

5、子。3.4. 双电梯井筒内使用模板厂家设计的操作平台。3.5. 模板拆除倒运采用槽钢焊接成的卸料平台,现场共设置三个,料平台分别放置在结构东西及南侧宽敞阳台处。3.6. 变压器采用4m木杆搭设防护棚架。外挂密目网,防止塔吊碰刮,出现安全事故。37基础工程施工时,在地下室外墙外侧搭设双排钢管脚手架,以便满足基础结构施工和外墙防水施工的需要。3.8. 基础土方开挖时,在土钉墙碎压顶外距坑边500mm米处,沿坑边搭设1.5m高防护栏杆,外挂密目网,并在楼南北两侧搭设供人上、下行的之字形斜道。4 .施工方法4.1. 基槽外防护栏杆搭设:立杆使用2m长48钢管底部砸入土中500mm,外露1.5m高度,立

6、杆间距3mo设两道水平栏杆,第一道水平杆距地500mme护坡时槽边500mm内采用验浇筑,防止向槽内流水。42地下室施工用双排脚手架:4.2. 1.地下室结构施工脚手架属承重脚手架。内外墙大钢模板,局部采用木模板支设全部靠外脚手架承重,除结构脚手架使用还起到外防护作用。4.22. 础底板防水外导墙砌筑完成后隔34天,待抹灰砂浆达到一定强度,回填肥槽内处导墙高度的2:8灰土,2:8灰土必须分步夯实。423.灰土回填到导墙标高后,在肥槽回填土上搭设双排脚手架,外脚手架采用48扣件式钢管脚手架。内立杆距墙300mm,立杆横距1.2m,纵8巨1.5m,水平杆步距1.5m,3m间距打一道斜撑,将脚手架与

7、硅护坡墙撑紧。脚手架待墙出模后再搭设,内立杆第一次搭设高度不超过3m,以防影响上部大模板施工。4.23. .立杆下部铺设50厚通长木脚手板,-3m和-0.05m处楼层标高外满铺50厚木脚手架。425.基础之字形坡道与外脚手架连接,坡道宽度为Im,每3m层高搭设两跑。坡道转角处搭设宽度不小于1.5m的平台,坡道及平台绑二道不低于1.2m的防护栏杆下设18Omm高度挡脚板密目网,坡道满铺50厚木脚手板,并用三角木条每隔300mm钉一道防滑条,防滑条厚度不小于30mmo1.1.6. 基础外脚手架待地下室防水层施工完成后,回填土进行前全部拆除,拆除脚手架时注意保护防水层。4.3. 变压器、电信箱防护架

8、搭设:4.3.1.防护架使用落叶松4m大杆,要求无腐朽、折裂、枯节防护架搭设高度高出电线1.5m。4.32立杆应先挖杆坑,埋深不小于500mm,底部加设一道扫地杆,立杆时必须23人配合操作,立杆距线2m。纵向水平杆搭设在立杆里侧,剪刀撑紧贴立杆夕M则绑,立杆间距1.5m,水平杆间距1.8m4.3.3.木杆搭接有效长不得小于1.5m,至少绑扎三道。绑扎材料使用8幡丝,4根铅丝敷均受力拧扎以一才详为宜,不能过紧或过松,并将铅丝末端弯贴在管外皮,不得外翘。4.34相邻两杆搭接点错开,小头压在大头上,递杆、拔杆操作人员要配合默契,上下呼应。搭设23步时,必须绑临时抛撑,防止架体倾覆。4.4. 主体结构

9、施工外防护网的搭设:4.4.1. 首层6m宽双层水平安全网。4.4.11. 外立杆选用两种,北侧模板区域内使用48单排钢管脚手架做支撑点,立杆距外墙6m,使用6m长的立杆,立杆底部铺通长脚手架,立杆纵距为1.5m。水平杆步距为1.5m,最上部下返500mm处增设一道水平杆,挂一道水平安全网。水平网与建筑物+5.IOm处固定钢管用安全绳连接牢固,形成双层水平网。为防止小石子落下伤人,在双层网上面满封一层密目网。东西两侧使用l50钢管,焊接在地面预埋件上,并加设有效斜向支撑,保证立杆稳固。在钢管上部间距500mm,焊接两个拉环用于穿安全绳。在建筑物南侧,利用原地下车库通风道周圈搭设48钢管立杆,对

10、于距离较远的通风道间立l50钢管。距离外墙6m4.4.1.2.为保证单排钢管脚手架稳定性,在底部铺板间隙每隔3m向地下砸入土不少于800mm,钢管与单排脚手架底部扫地杆扣件连接。4.4.13.单排脚手架内侧每隔3m设一道斜向支撑。防止架体向内、外倾斜,保证架体处于垂直受力位置。斜撑管上部撑在脚手架4.5m位置。下部与通长扫地连接杆连接。扫地杆与钉入地下Im钢管(钢管间距3m)连接。4.42主体结构3m水平网的搭设:4.421.在6、10、14层结构标高处搭设3m宽水平网挑架。沿建筑物四角及间距6m处设三角形钢管挑架。4.4.22三角形挑架采用现场搭设方法,出挑高度为2.3m,出挑宽度为3m。挑

11、架端部之间用l2.5钢丝绳,作为水平网的内侧固定端不小于600mmo4.423.建筑物四角挑架与墙体连接固定借助相应高度螺栓孔加60塑料套管,由套管位置穿出一根48钢管与外挑架内外用扣件锁紧,每个挑架连接点不少于四点。4.424.中间部位的挑架用钢管与门窗口或梁板做硬性连接,保证挑架的稳定性。中间排架间距6米,至少四个挑架。4.4.3.主体结构外墙落地窗洞口防护:4.43.1.外墙落地窗洞口及外阳台位置通过调整油托丝杆与梁板上、下撑紧,在立杆之间绑二道水平防护栏杆,防护栏杆距地30Omm,水平杆距90Omm,在水平杆内侧满封密目网。4.4.32外墙洞口、阳台的防护栏杆在外挂架提升之后应立即搭设

12、完成。4.433.安全员及时检杳防护栏杆的搭设进度和连接情况,发现问题及时要求整改。4.4.34阳台处900mm高栏板、空调板及落地窗的上返檐,在外檐装修前进行施工。架子工在下层用钢管搭设挑架子,挑架子应与结构外墙可靠连接,挑架子平台位置搭设在上层的结构标高处,满铺50厚木脚手板,周围搭设防护栏板,挂密目网。操作平台上部用50厚木脚手板,搭设防砸护头棚,防止上部交叉作业掉物伤人。挑架随每层栏板的施工进度情况进行搭设,使用后立即给予拆除。4.5. 受料平台:更多施工方案下载海量文档资源分享平台4.5.1. 受料平台宽为2600mm,出挑长度为4.5mo受料平台承重钢结构选用18槽钢焊接而成。槽钢

13、之间接触面保证焊接最大,要求双面满焊,焊缝高、宽不小于5mm。受料平台构件尺寸见附图。4.5.2. 平台上外露三面用钢管搭设1200mm高防护栏杆。立筋间距1米,水平筋二道间距900mme栏杆内侧用竹胶板做密闭封挡,以防掉物伤人。受料平台上部满铺50厚木脚手板,脚手板与钢构件连接牢固。4.5.3. 受料平台吊绳采用24.5钢丝绳,钢丝绳两端采用编扎绳头与20钢吊环连,上部拉结点借用上一层螺栓孔位置用28穿墙螺栓固定。4.5.4. 受料平台与结构外墙通过钢管在阳台处卡固连接。4.5.5. 受料平台焊接完成,经验收合格后方可使用,受料平台每次安装就位后,必须经安全员验收合格方可投入使用。4.5.6

14、. 受料平台限制载重为2吨。4.5.7. 平台计算见附后的计算书。4.6. 操作平台安装使用。461.对于结构电梯筒安全防护及施工保证:使用模板厂家设计提供的钢制操作平台。4.62操作平台钢构件采用10槽钢焊接而成。钢构件的焊接质量达到国家规范要求。焊缝宽度、高度不小于6mm,要求各道焊缝均双面满焊,操作平台吊板使用IOmm厚钢板。463.操作平台进入现场后,经过安全员、工长、技术负责人验收合格后,方可投入使用。464.在顶板支模时,及时安装电梯井操作平台,要求标高和水平位置必须准确无误。利用电梯井内穿墙螺栓孔,周圈使用14根25的钢筋插在预留孔内。465.操作平台每层安装完成后,经过检查验收

15、合格,办理验收手续后,方可投入使用。4.66对于其他建筑四周凹槽处,现场加工操作平台,使用10槽钢焊接而成,中间采用8槽钢做肋,焊接成一体。钢构件的焊接质量达到国家规范要求。焊缝宽度、高度不小于6mm,要求各道焊缝均双面满焊,操作平台表面满铺脚手板,并且固定牢固。4.7洞口、临边的防护措施:471.楼梯口、电梯井口的防护。471.1 .在施工层楼梯口处上、下人楼梯间上部必须搭设防护棚,大模板施工要有供人上、下的爬梯,梯梁临边处用钢管搭接二道防护栏杆,栏杆上挂上危险标志。471.2 2电梯井筒内在负二层顶板处搭设一层防护。电梯井在一层顶板处张挂第一道水平网,往上每三层张挂一道水平网。水平网采用25钢筋做边框,将水平网用边绳系在钢筋上,形成整体。底部通过墙体螺栓孔穿25钢筋支撑平网。471.3.电梯井口焊统一尺寸的l2的钢筋防护门。防护门两侧通过电梯井内侧附钢管,使用铅丝将防护门拧紧。4.7.2.首层通道口搭设防护棚。47.2.1按照施工需要,在建筑周圈设置3个主入口位置,作为进楼主通道口,主入口通道宽度为3m搭设高度为4米。防护棚用48钢管搭设立杆纵距为1.5

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
