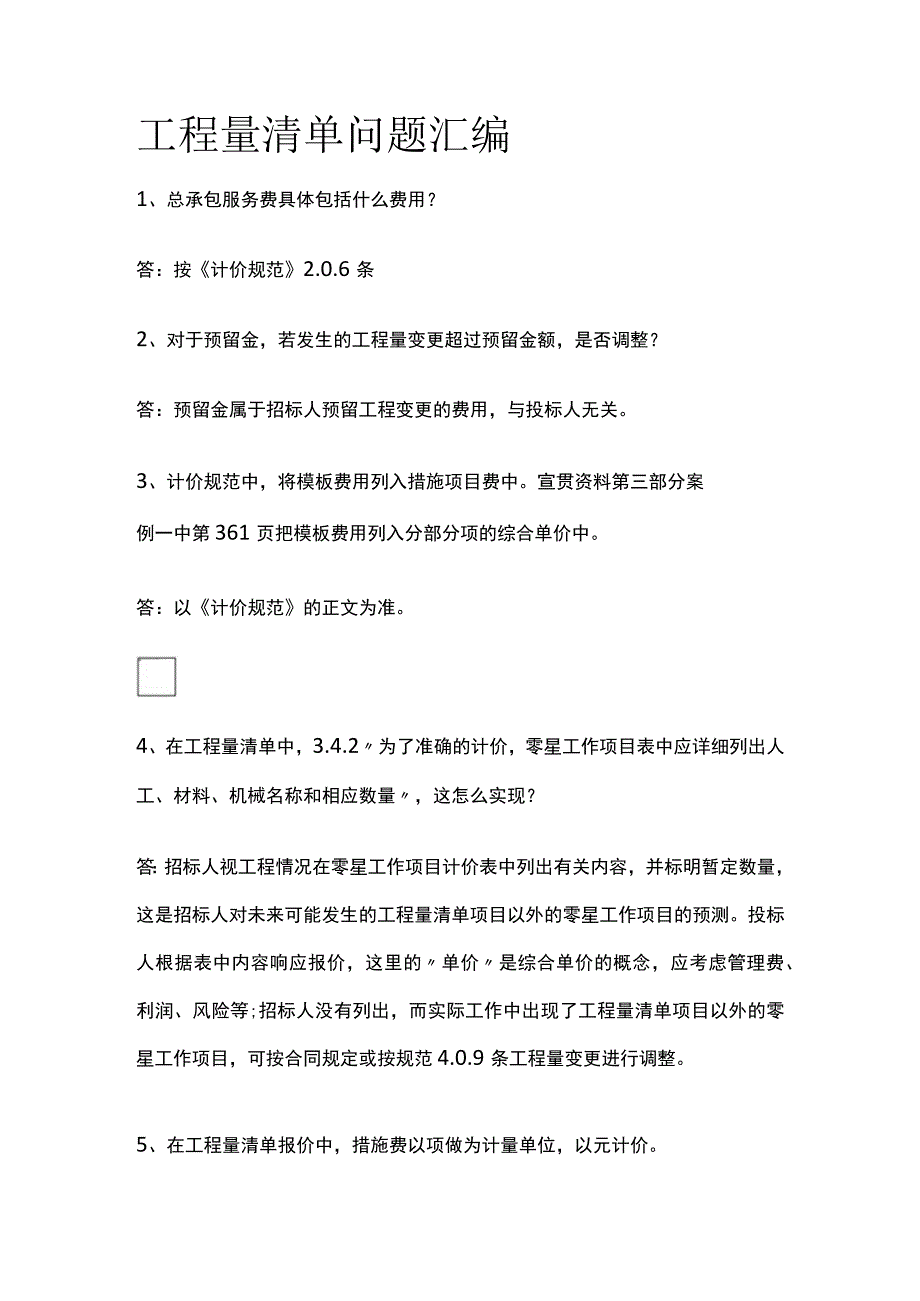

1、工程量清单问题汇编1、总承包服务费具体包括什么费用?答:按计价规范2.0.6条2、对于预留金,若发生的工程量变更超过预留金额,是否调整?答:预留金属于招标人预留工程变更的费用,与投标人无关。3、计价规范中,将模板费用列入措施项目费中。宣贯资料第三部分案例一中第361页把模板费用列入分部分项的综合单价中。答:以计价规范的正文为准。4、在工程量清单中,3.4.2为了准确的计价,零星工作项目表中应详细列出人工、材料、机械名称和相应数量,这怎么实现?答:招标人视工程情况在零星工作项目计价表中列出有关内容,并标明暂定数量,这是招标人对未来可能发生的工程量清单项目以外的零星工作项目的预测。投标人根据表中内

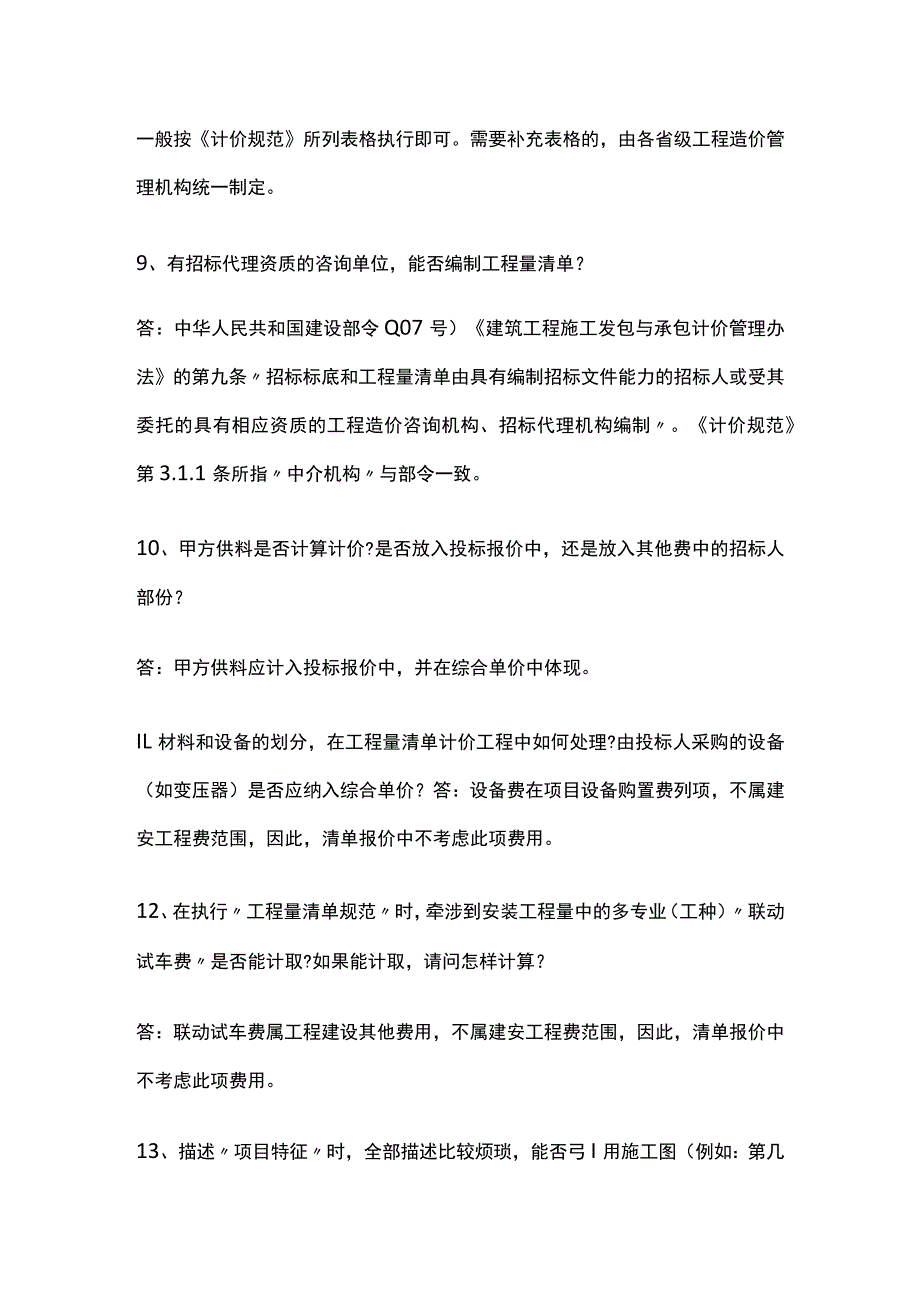

2、容响应报价,这里的单价是综合单价的概念,应考虑管理费、利润、风险等;招标人没有列出,而实际工作中出现了工程量清单项目以外的零星工作项目,可按合同规定或按规范4.0.9条工程量变更进行调整。5、在工程量清单报价中,措施费以项做为计量单位,以元计价。请问:当实际工程量发生变化后,结算时措施费用是否可跟着进行调整?还是有个幅度的限制?例:如验工程量发生变化,则模板、脚手架及至规范、税金都随变动。如可调,则原先措施报价失去意义,变成了暂定价。(因为工程量清单是固定单价,而这种变化是每个工程都不可避免的。)如不可调则与实际情况不符。答:按合同约定。6、投标人未填报单价的项目,工程量变更减少或实际工程量与

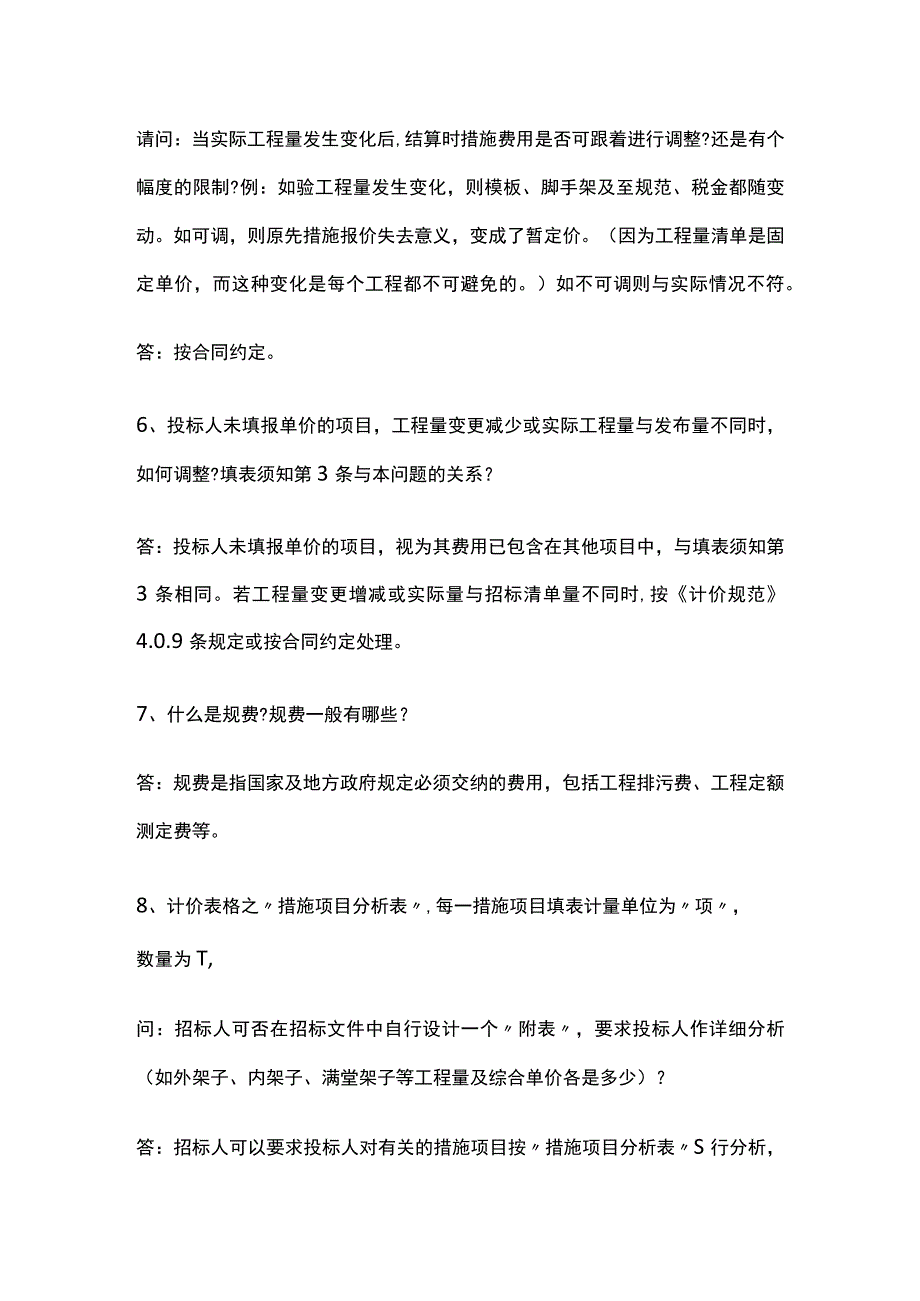

3、发布量不同时,如何调整?填表须知第3条与本问题的关系?答:投标人未填报单价的项目,视为其费用已包含在其他项目中,与填表须知第3条相同。若工程量变更增减或实际量与招标清单量不同时,按计价规范4.0.9条规定或按合同约定处理。7、什么是规费?规费一般有哪些?答:规费是指国家及地方政府规定必须交纳的费用,包括工程排污费、工程定额测定费等。8、计价表格之措施项目分析表,每一措施项目填表计量单位为项,数量为T,问:招标人可否在招标文件中自行设计一个附表,要求投标人作详细分析(如外架子、内架子、满堂架子等工程量及综合单价各是多少)?答:招标人可以要求投标人对有关的措施项目按措施项目分析表S行分析,一般按计

4、价规范所列表格执行即可。需要补充表格的,由各省级工程造价管理机构统一制定。9、有招标代理资质的咨询单位,能否编制工程量清单?答:中华人民共和国建设部令Q07号)建筑工程施工发包与承包计价管理办法的第九条招标标底和工程量清单由具有编制招标文件能力的招标人或受其委托的具有相应资质的工程造价咨询机构、招标代理机构编制。计价规范第3.1.1条所指中介机构与部令一致。10、甲方供料是否计算计价?是否放入投标报价中,还是放入其他费中的招标人部份?答:甲方供料应计入投标报价中,并在综合单价中体现。IL材料和设备的划分,在工程量清单计价工程中如何处理?由投标人采购的设备(如变压器)是否应纳入综合单价?答:设备

5、费在项目设备购置费列项,不属建安工程费范围,因此,清单报价中不考虑此项费用。12、在执行工程量清单规范时,牵涉到安装工程量中的多专业(工种)联动试车费是否能计取?如果能计取,请问怎样计算?答:联动试车费属工程建设其他费用,不属建安工程费范围,因此,清单报价中不考虑此项费用。13、描述项目特征时,全部描述比较烦琐,能否弓I用施工图(例如:第几项的内容)?答:项目特征是描述清单项目的重要内容,是投标人投标报价的重要依据,招标人应按计价规范要求,将项目特征详细描述清楚,便于投标人报价。14、高层建筑增加费应划为Q)分部分项工程量清单?还是(2)措施项目清单?答:应在分部分项工程量清单报价中考虑。15

6、、因发包人原因停建(依法解除合同),按工程量清单计价如何办理停建结算?主要是指措施项目费的清算。答:按合同约定处理。16、由于工程量将来要按实际核定。在制订工程量清单时,可否使用一个暂估量,以节省发包方的人力投入?答:如果该工程只有初步设计图纸,而没有施工图纸的,可按暂估量计算,若有施工图纸的必须计算其工程量,结算时可因工程增减作增减量调整。招标人应尽可能准确提供工程量,如果招标人所提供工程量与实际工程量误差较大,投标人可以提出索赔或策略报价。17、为便于将来设计变更不会因为投标书中无单价而使承发包双方发生不必要的纠纷,可否采用多做法共存的工程量清单?如,某工程楼地面7000m2工程量。在工程

7、设计中为水泥砂浆楼地面,在工程量清单中分别列出水泥砂浆楼地面、水磨石楼地面、地板砖楼地面、大理石楼地面等等,其各自工程量均为7000m2(或暂定一个数量)?答:不可以。只能根据施工图纸及施工方案进行编制工程量清单,若发生工程变更工程量增减,按合同的约定竣工时按实核量结算。18、投标人如参照全统基础定额作综合单价分析时,其工程量(施工量)的计算除按施工组织设计外,是否应参照基础定额中相关子目的原工程量计算规则?答:计价规范中的工程量计算规则与定额中的工程量计算规则是有区别的,招标人编制招标文件中的工程量清单应按计价规范中的工程量计算规则计算工程量;投标人投标报价(包括综合单价分析)应按计价规范4

8、.0.8规定执行。19、采用工程量清单编制标底价,按步骤必须先确定施工方案,请问:招标人或中介咨询机构如何编制一个合理的施工方案,依据又有哪些?答:标底是指招标人或委托的工程造价咨询单位在工程量清单的基础上编制的一种预期价格,是招标人对建设工程预算的期望值,标底并不是决定投标能否中标的标准价,而只是对投标进行评审和比较时的一个参考价。因此,在编制标底时,招标人或中介咨询机构一定要依据项目的具体情况,考虑常用的、合理的施工方法、施工方案进行编制。20、同一分部分项工程项目招标方提供的工程量清单是按招标文件来确定描述工程特征,如果投标人的施工方案描述的工作内容和特征与招标人的不同,是否允许对工程量

9、清单项目工程内容和特征描述进行修改、补充?答:招标方提供的工程量清单描述的项目特征,表述的是工程实体的内容,它与施工方法、施工方案没有关系,采用何种施工方法、施工方案来完成实体的施工由投标方决定。实体的内容是不能做修改或补充的。21、甲方购买的材料、设备在招投标阶段如果无法确定需要多少钱,能否不用列入报价?答:设备费在项目设备购置费列项,不属建安工程费范围,因此,清单报价中不考虑此项费用。材料费必须列入综合单价,如果在招投标阶段无法准确定价,应按暂估价。22、如果合同订的是单价合同,能否结算时按竣工图、现场实际情况按实重新计算工程量?答:按合同约定。(2)乙方发现实际发生的工程量与工程量清单提

10、供的工程量不同时应随时与甲方协商签证同意后变更,结算时调整。23、工程量清单计价可以理解为固定单价,而不固定总价法。请问合同价如何定?若投标人已知工程量计算错误、漏项或设计变更,如何调整?答:工程量清单计价是一种计价方法,固定价、可调价、成本加酬金是签定合同价的方式,这是两个范畴的概念。按工程量清单计价可以采用固定价、可调价、成本加酬金中的任何一种方式签定合同价。根据建设部令第107号的第五条、第十一条和第十二条,编制施工图预算、招标标底和投标报价的计价方法有工料单价法和综合单价法,招标人与中标人应根据中标价订立合同,或不实行招投标工程由发承包双方协商订立合同,合同价方式有固定价、可调价和成本

11、加酬金。若投标人发现清单中工程量计算错误、漏项或设计变更,可按计价规范4.0.9条规定或按合同约定处理。24、执行工程量清单后是否工程结算方式和原来的定额法不一样?答:按工程量清单计价的工程结算方式与按定额计价的工程结算方式的不同点:工程量清单计价,综合单价一般不作改动,没有价差,也不用调整各项费率。25、清单计价模式招投标是否意味着其只能采用单价固定合同?答:根据建设部令第107号的第十二条,合同价可以采用的方式有:(一)固定价;(二)可调价;(三)成本加酬金。工程量清单计价是一种计价方法。固定价、可调价、成本加酬金是签定合同价的方式。26、分部分项工程量清单的某一项工作内容发生了改变(比如

12、:工艺不变,原有的瓷砖档次太低,改为另一种价格较贵的瓷砖;工艺有些改变,如保温隔热墙的保温材料发生了变化等),在结算时如何调整?是否都视为变成了一项新的清单,需要重新申报单价给咨询工程师审批?答:按合同约定处理。27、清单计价与施工图预算如何协调?清单计价能取代预算吗?答:清单计价与施工图预算是两种不同的计价模式。计价规范103条规定的范围应执行工程量清单计价,除此之外,根据招投标法规定招标人在招标时可以自行决定。28、定额中原有的施工配合费:如电梯安装等,实行清单后,怎样处理?答:按计价规范第IOl页表C.1.7列项报价,其工程内容包括本体安装和电梯电气安装。29、工程量清单要求与合同配套,

13、明确合同的计价方式,才能做出投标决策。但现在业主的实际做法是在招标文件内只列合同范本,具体条款再在中标后由业主与中标人签订,这样的话,投标人的风险明显大于业主,而这种违反招标法的招标文件随处可见,法律的完善与法制的完善是两回事。答:招标文件照搬合同范本是不完善的。应将合同范本中的专用条款具体化列入招标文件。建设部房屋建筑和市政基础设施工程施工招标文件范本也是要求把具体条款(即专用条款)列入招标文件。30、若甲方提供的工程量清单漏项,且招标要求包干价,乙方报价是否应补充,若没补充,甲方是否会认为该漏项费用已计入其他项目。答:应按招标文件要求包干的范围来定。(1)如果包干范围仅就甲方提供的工程量清单而言,出现漏项属于甲方提供的工程量清单漏项,应由甲方负责并补充计入相应费用。(2)如果包干范围是指完成该项目,出现漏项乙方应及时提出,并与甲方协商计入相应费用。
