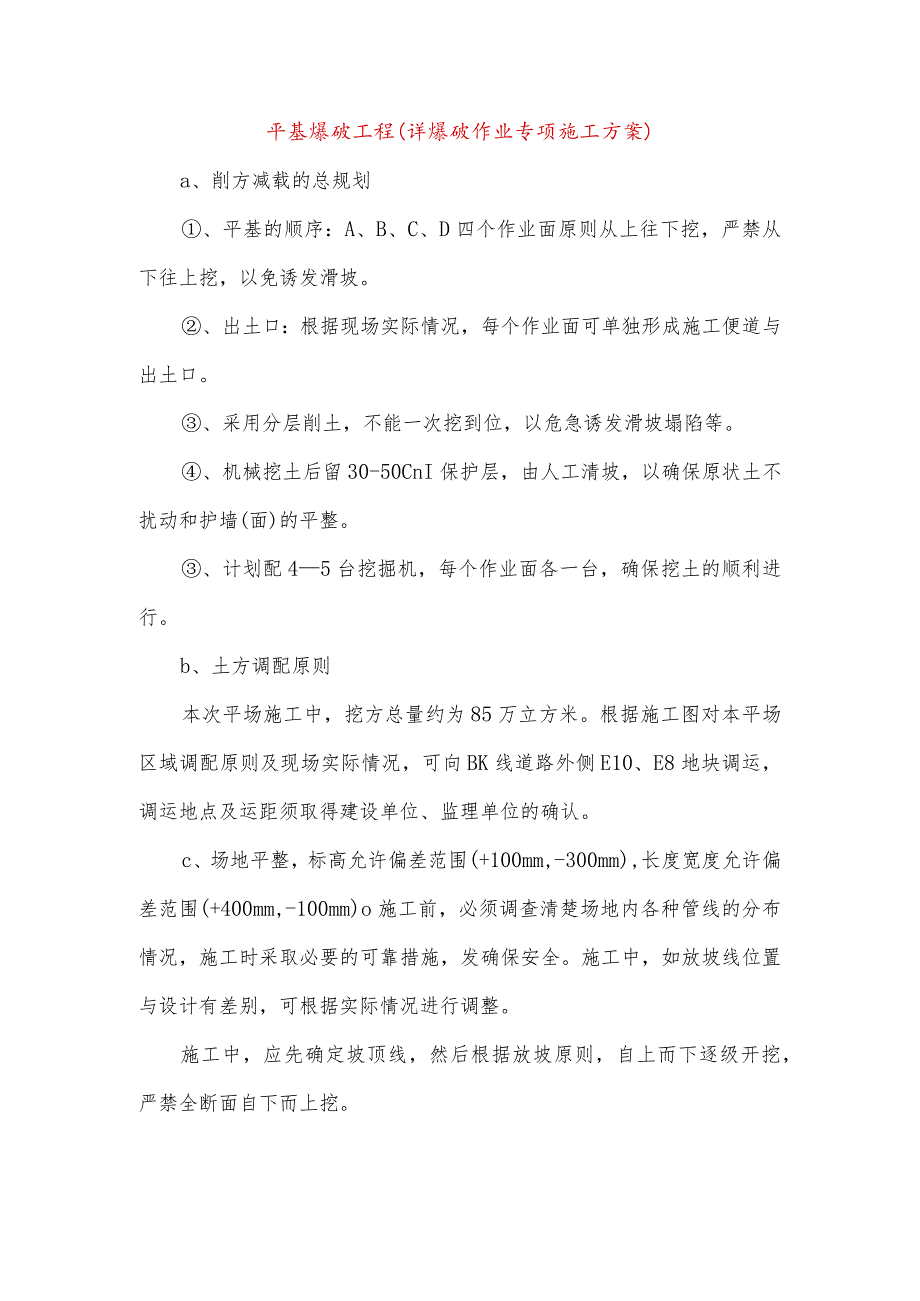

平基爆破工程(详爆破作业专项施工方案)a、削方减载的总规划、平基的顺序:A、B、C、D四个作业面原则从上往下挖,严禁从下往上挖,以免诱发滑坡。、出土口:根据现场实际情况,每个作业面可单独形成施工便道与出土口。、采用分层削土,不能一次挖到位,以危急诱发滑坡塌陷等。、机械挖土后留30-50CnI保护层,由人工清坡,以确保原状土不扰动和护墙(面)的平整。、计划配45台挖掘机,每个作业面各一台,确保挖土的顺利进行。b、土方调配原则本次平场施工中,挖方总量约为85万立方米。根据施工图对本平场区域调配原则及现场实际情况,可向BK线道路外侧E10、E8地块调运,调运地点及运距须取得建设单位、监理单位的确认。c、场地平整,标高允许偏差范围(+100mm,-300mm),长度宽度允许偏差范围(+400mm,-100mm)o施工前,必须调查清楚场地内各种管线的分布情况,施工时采取必要的可靠措施,发确保安全。施工中,如放坡线位置与设计有差别,可根据实际情况进行调整。施工中,应先确定坡顶线,然后根据放坡原则,自上而下逐级开挖,严禁全断面自下而上挖。
