引水式水电站调压室压力管道及地下厂房工程建筑与装修施工方案.docx

上传人:p** 文档编号:440881 上传时间:2023-08-28 格式:DOCX 页数:29 大小:41KB
下载 相关 举报
引水式水电站调压室压力管道及地下厂房工程建筑与装修施工方案.docx_第1页
第1页 / 共29页
引水式水电站调压室压力管道及地下厂房工程建筑与装修施工方案.docx_第2页
第2页 / 共29页
引水式水电站调压室压力管道及地下厂房工程建筑与装修施工方案.docx_第3页
第3页 / 共29页
引水式水电站调压室压力管道及地下厂房工程建筑与装修施工方案.docx_第4页
第4页 / 共29页
引水式水电站调压室压力管道及地下厂房工程建筑与装修施工方案.docx_第5页
第5页 / 共29页
引水式水电站调压室压力管道及地下厂房工程建筑与装修施工方案.docx_第6页
第6页 / 共29页
引水式水电站调压室压力管道及地下厂房工程建筑与装修施工方案.docx_第7页
第7页 / 共29页
引水式水电站调压室压力管道及地下厂房工程建筑与装修施工方案.docx_第8页
第8页 / 共29页
引水式水电站调压室压力管道及地下厂房工程建筑与装修施工方案.docx_第9页
第9页 / 共29页
引水式水电站调压室压力管道及地下厂房工程建筑与装修施工方案.docx_第10页
第10页 / 共29页
亲,该文档总共29页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《引水式水电站调压室压力管道及地下厂房工程建筑与装修施工方案.docx》由会员分享,可在线阅读,更多相关《引水式水电站调压室压力管道及地下厂房工程建筑与装修施工方案.docx(29页珍藏版)》请在第壹文秘上搜索。

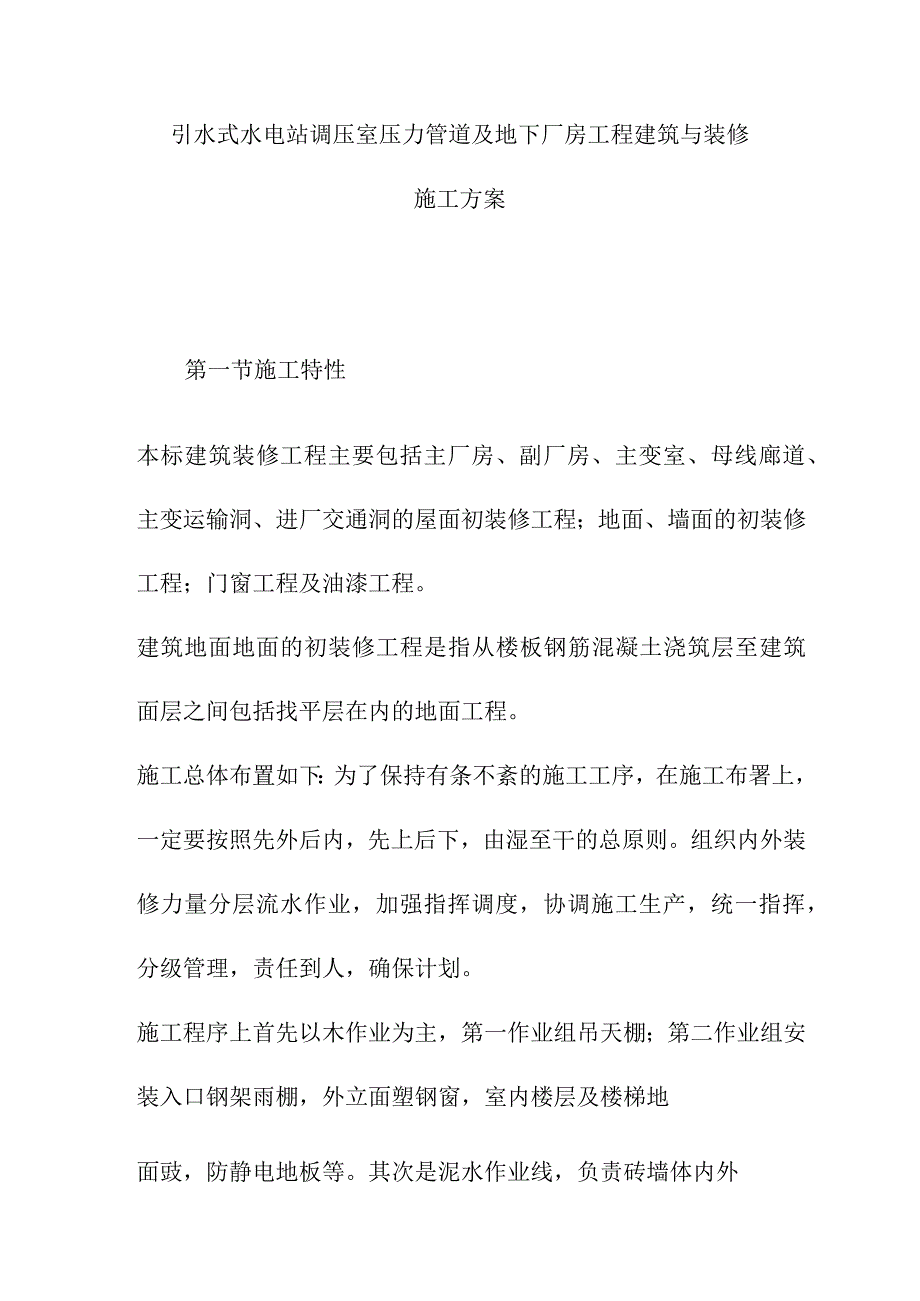

1、引水式水电站调压室压力管道及地下厂房工程建筑与装修施工方案第一节施工特性本标建筑装修工程主要包括主厂房、副厂房、主变室、母线廊道、主变运输洞、进厂交通洞的屋面初装修工程;地面、墙面的初装修工程;门窗工程及油漆工程。建筑地面地面的初装修工程是指从楼板钢筋混凝土浇筑层至建筑面层之间包括找平层在内的地面工程。施工总体布置如下:为了保持有条不紊的施工工序,在施工布署上,一定要按照先外后内,先上后下,由湿至干的总原则。组织内外装修力量分层流水作业,加强指挥调度,协调施工生产,统一指挥,分级管理,责任到人,确保计划。施工程序上首先以木作业为主,第一作业组吊天棚;第二作业组安装入口钢架雨棚,外立面塑钢窗,室

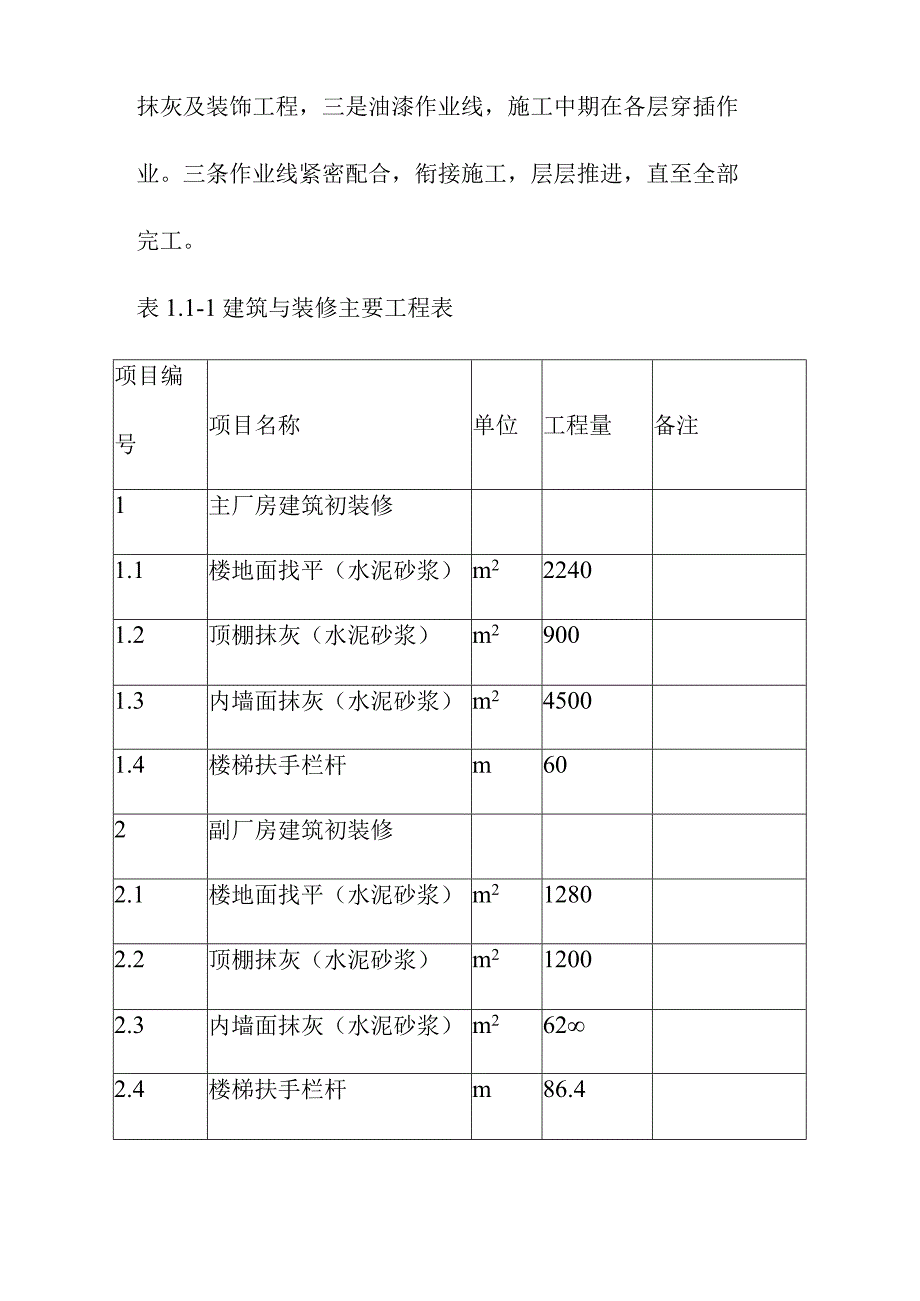

2、内楼层及楼梯地面豉,防静电地板等。其次是泥水作业线,负责砖墙体内外抹灰及装饰工程,三是油漆作业线,施工中期在各层穿插作业。三条作业线紧密配合,衔接施工,层层推进,直至全部完工。表1.1-1建筑与装修主要工程表项目编号项目名称单位工程量备注1主厂房建筑初装修1.1楼地面找平(水泥砂浆)m222401.2顶棚抹灰(水泥砂浆)m29001.3内墙面抹灰(水泥砂浆)m245001.4楼梯扶手栏杆m602副厂房建筑初装修2.1楼地面找平(水泥砂浆)m212802.2顶棚抹灰(水泥砂浆)m212002.3内墙面抹灰(水泥砂浆)m2622.4楼梯扶手栏杆m86.43母线廊道建筑初装修3.1楼地面找平(水泥砂

3、浆)m25003.2顶棚抹灰(水泥砂浆)m25603.3内墙面抹灰(水泥砂浆)m210804主变运输洞建筑初装修4.1楼地面找平(水泥砂浆)m23154.2顶棚抹灰(水泥砂浆)m23504.3内墙面抹灰(水泥砂浆)m26505进厂交通洞建筑初装修5.1楼地面细石竹m213505.2顶棚抹灰(水泥砂浆)m215005.3内墙面抹灰(水泥砂浆)m22660第一节屋面工程1.2.1 适用范围本节适用于主副厂房、厂区永久生活用房等工程的施工。屋面工程的施工严格遵照国家标准GB50207-2002规范规定执行。1.2.2 施工工艺施工准备在施工前,必须向监理人递交两份所有屋面材料包括护层材料的标准样品。

4、编制防水工程施工方案及技术措施报送监理人审批。材料选用各类原材料、拌合物、制品和配件按施工图纸及监理人的规定先用。各种拌合物的配合成份和调制方法应按照监理人的规定通过试验确定。混凝土材料应符合国家有关标准。防水卷材应具有耐久性、延伸性、粘结性、不透水性及耐热度较高的性能。工艺流程基层处理一设标志块、嵌木隔条一找平一收光、养护一防水层一保护层一板状保温隔热层1.2.3 质量控制1)从选材、施工工艺、成品保护等方面进行全过程质量控制,要求屋面檐口平直,天沟和斜沟表面平直、坡度均匀,雨水口周围及屋面结构的连接处密封严实。2)屋面排水的雨水管应安装垂直,距离墙面不小于20mm,管箍应卡牢,其间距不宜大

5、于ZOm或遵照设计。3)找平后表面平整应小于5mm,并不得有酥松、起砂、起皮现象。4)松散材料保护层、涂料保护层应覆盖均匀、粘结牢固,刚性整体保护层与防水层间应设置隔离层且铺砌平整,勾缝严密,其分格缝的留设应正确。5)竣工后屋面不得有积水、渗漏现象。第一节地面工程1.3.1 适用范围本节适用于主厂房、副厂房、主变室、母线廊道、主变运输洞、进厂交通洞以及所有辅助生产建筑的地面(底层地面和楼层地面),其内容包括在软弱地基的基层填筑及刚性地面基层和软弱地基基层上进行水泥砂浆的地面工程。1.3.2 施工工艺材料选用标准工程所需用的材料应严格要求,施工前应向监理工程师提供石粒等样品和施工说明文件,经批准

6、后实施。施工要求地基的基层填筑1基土层的填筑基土层应根据施工图要求将其表面土层进行置换重新填筑和夯实密实。2垫层的填筑垫层填筑应按材料不同分别采用不同方法进行。砂碎石垫层:采用人工碎石或天然卵砾石铺筑,石料应选用强度均匀、级配适当的未风化石料,铺设厚度应满足施工图纸要求,并应不少于60mm(夯实后),石料最大粒径不得大于垫层厚度的2/3o铺筑时应铺摊均匀,垫层表面的空隙采用粒径为525mm的细石子填补后进行机械碾压或人工夯实,压实前应洒水使碎石表面保持湿润,压实完毕后经监理人检查合格后方可进行上层施工。混凝土垫层:垫层采用强度不小于ClO的混凝土铺筑,水泥采用普通硅酸盐水泥和矿俺硅酸盐水泥,砂

7、采用中砂或中粗砂,石料采用坚硬的石料,其粒径不天于垫层厚度的2/3O水泥、水、砂和石料的质量应符合本技术条款第10.4.3条规定,碎配合比应通过试验选定,并需经监理人批准。大面积浇筑验垫层应设置浇筑缝,分区进行浇筑,层厚不得小于60mm,铺平后采用表面式振捣振实。浇筑完毕后应进行洒水养护,待强度达对L2Mpa后方可进行上层施工。3填充层的铺设填充层材料采用松散块或整体的保温材料或吸声材料,且每批材料应检查验收合格。填充层材料的容重不大于9kgm3,厚度按照施工图纸的要求。4找平层的铺设找平层采用刚性楼地面和填充层上起平、找坡可加强作用的构造层,其主要采用的材料为水泥砂浆、混凝土、沥青砂浆和沥青

8、混凝土。水泥采用标号不小于32.5(MPa)的硅酸盐水泥,砂采用中砂或中粗砂,混凝土的石料采用坚硬的碎石和卵砾石。找平层铺设前应将基层表面清理干净,找平层下的松散填料应铺平振实。采用水泥砂浆时,若下层为水泥混凝土垫层,应洒水润湿,其光滑平面应予凿毛,若下层为刚性混凝土预制板时,应将板缝灌填密实,缝大于40mm的板缝应按施工图纸要求配置钢筋。找平层铺设后,其混凝土强度等级达到C15时才能进行面层施工。面层施工1水泥砂浆面层1)水泥砂浆面层铺设厚度不应小于20mm,按施工图纸要求采单层铺设或双层铺设。单层铺设20mm的1:2的水泥砂浆;双层铺设下层为12mm的1:2.5的水泥砂浆,上层为13mm的

9、1:1.5的水泥砂浆。2)在水泥碎基层面上铺设时,应采用干硬性水泥砂浆,铺设前先刷一道水灰比为040.5的水泥浆,随刷随铺,并立即拍实,初凝前用木抹子槎平压实。面层用钢皮抹子在终凝前分三遍用力压光;设有埋管的面层,当其厚度小于IOmm时,须采取防止开裂的措施;铺设完毕后,应铺覆锯木等保护材料,并喷水养护,养护期710天。3)水泥砂浆面层工艺流程“基层处理一-素水泥砂浆结合层20mm厚底层抹灰(单层)抹平收光12mm厚底层抹灰13mm厚面层抹灰(双层)”实施。2水磨石面层1)白色或浅色的水磨石面层,采用白水泥(建筑工程技术条件10457);深色的水磨石面层,采用标号不低于425号普通硅酸盐水泥或

10、矿渣硅酸盐水泥。水泥中掺入的颜料用耐碱、耐光的矿物颜料,其掺入量不得大于水泥量的5%,颜色用料参照国家标准GB5029-95规范附表1.3的规定。2)水磨石层厚度除特殊要求外应为15mm,拌全物配合比宜采用(水泥:石料),水磨石面层使用磨光机分次磨光。普通水磨石的磨光遍数不少于三遍。3)水磨石作业按工艺流程“清理基层一-抹找平层一-弹性嵌条一-罩面一-水磨一-涂草酸一-打蜡”进行施工;水磨石属水作业,需做好排污和防水设备的保护。1.3.3 质量要求(1)地面的坡度、厚度、标高和平整度符合施工图纸要求,厚度偏差不大于设计厚度的10%;各填筑层的强度和密实度应合施工图纸及有关规定的要求;地面对水平

11、面或对设计坡度的允许偏差应小于地表面相应尺寸的0.2%,但最大偏差不大于30mmo(2)灰浆与基层粘结可靠,表面平整,颜色均匀,不得有裂纹、脱皮、麻面、砂眼和空鼓现象;面材与基层粘结牢固,表面整洁,颜色均匀深浅一致,符合施工图纸的要求。第一节抹灰工程1.4.1 适用范围抹灰工程包括主、副厂房及所有辅助生产建筑的一般内外装饰抹灰等分项作业施工。1.4.2 施工准备(1)砖面、混凝土基层上的灰尘、污垢、沥青渍和混凝土碱膜均应清除干净,并洒水湿润。(2)应先检查基层表面的平整度,然后设置标志或标筋。标志或标筋宜用1:2水泥砂浆制作,其厚度应符合抹灰等级并满足贡量标准和操作工序要求。(3)门窗框与墙的

12、交接处的缝隙应用水泥砂浆分层嵌塞密实。(4)所有抹灰作业应待上下水管等各种管道以及预埋铁件安装后进行。抹灰前必须将管道穿越的墙洞、楼板洞、施工孔洞填嵌密实。对于密集管道,背后的墙面抹灰,宜在安装前进行。抹灰面接搓应顺平。1.4.3 材料选用(1)石灰:本工程所用石灰应为气硬性石灰(生石灰中粘土杂质含量应小于8%),其质量要求符合“石灰暂行质量标准”的规定,生石灰的含渣量不得大于50%,块状生石灰熟化成石灰膏时。宜用不大于3X3mm的筛子滤过,并贮存在沉淀池中。石灰的熟化刊间,一般不少于15天。石灰膏在使用时,不得含有未熟化的颗粒。在沉淀池中的石灰应加以保护,防止其干操、冻结和污染。已冻结风化石

13、灰膏不得使用。(2)细骨料:抹灰用的骨料应符合技术条款943条的有关规定。(3)水:抹灰用水应符合技术条款943条的有关规定。(4)普通水泥:一般抹灰均采用普通硅酸盐水泥。1.4.4 施工工艺(1)房屋外墙抹灰作业应由屋檐开始自上而下进行。抹灰前应安装好门框、窗框、水落管的铁箍,电线绝缘的托架,检修梯的支架物体等,外墙窗台、雨蓬、压顶等应做好流水坡度和滴水线槽。滴水槽的深度和宽度均不应小于IOmm,并整齐一致。(2)水泥砂浆的抹灰层,应在湿润的条件下养护。冬季施工,砂浆温度不宜低于5o并注意保温措施,以免砂浆抹灰层在硬化初期受冻,室外抹灰的砂浆可掺入能降低其冻结温度的化学剂,采用掺有化学附加剂

14、的砂浆,应符合专门规范的要求,冬季施工抹灰的砖墙,应待其适当干燥厚方可进行涂抹。(3)抹灰工程应分层进行。当抹灰厚度大于或等于35m时,应采取加强措施。不同材料基体交接处表面的抹灰应采取防止开裂的加强措施,当采用加强网时,加强网与各基体的搭接宽度不应小于100mmo(4)涂抹水泥砂浆时,每层厚度一般为57mm0抹灰层的平均总厚度,不得大于下列数值:顶栅板条;现浇混凝土15mm;预制混凝土18mm;内墙:普通抹灰18mm,中级抹灰20mm,高级抹灰25mm;外墙20mm;勒脚及突出墙面部分25mmo(5)水泥砂浆的抹灰层,应待前一层抹灰层凝固厚,方可涂抹后一层。(6)抹灰分隔缝的位置应符合设计要

15、求,宽度和深度应均匀,表面应光滑,棱角应整齐。第一节门窗工程1.5.1 适用范围本节适用于主厂房、副厂房所有门、门框或镶边的安装,所有门窗及木作工程。1.5.2 施工工艺选用符合设计与规范要求的工程师批准的材料、规格尺寸及开启方向的门窗。所有门窗在安装前进行检查和校正,运输或堆放过程中引起的缺陷整修完好后方可安装,安装时严格按规范规定和厂商说明。门窗安装采用后塞口的方法进行,安装时门窗横平、竖直,高低一律,进出一致。铁脚、螺钉不得遗漏,安装校正无误后再固定和座浆并及时用1:2水泥沙浆灌注预留孔。钢门制作安装严格按钢结构规范标准进行。灌注砂浆三天后用1:2水泥沙浆才能嵌填窗框四周空隙,1:2水砂浆嵌填。墙面装修完成后,再对门窗加以校正并补涂油漆。第一节装饰金属件及特殊零件1.6.1 适用

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
