排水渠加固方案.docx

上传人:p** 文档编号:441211 上传时间:2023-08-28 格式:DOCX 页数:11 大小:57KB
下载 相关 举报
排水渠加固方案.docx_第1页
第1页 / 共11页
排水渠加固方案.docx_第2页
第2页 / 共11页
排水渠加固方案.docx_第3页
第3页 / 共11页
排水渠加固方案.docx_第4页
第4页 / 共11页
排水渠加固方案.docx_第5页
第5页 / 共11页
排水渠加固方案.docx_第6页
第6页 / 共11页
排水渠加固方案.docx_第7页
第7页 / 共11页
排水渠加固方案.docx_第8页
第8页 / 共11页
排水渠加固方案.docx_第9页
第9页 / 共11页
排水渠加固方案.docx_第10页
第10页 / 共11页
亲,该文档总共11页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《排水渠加固方案.docx》由会员分享,可在线阅读,更多相关《排水渠加固方案.docx(11页珍藏版)》请在第壹文秘上搜索。

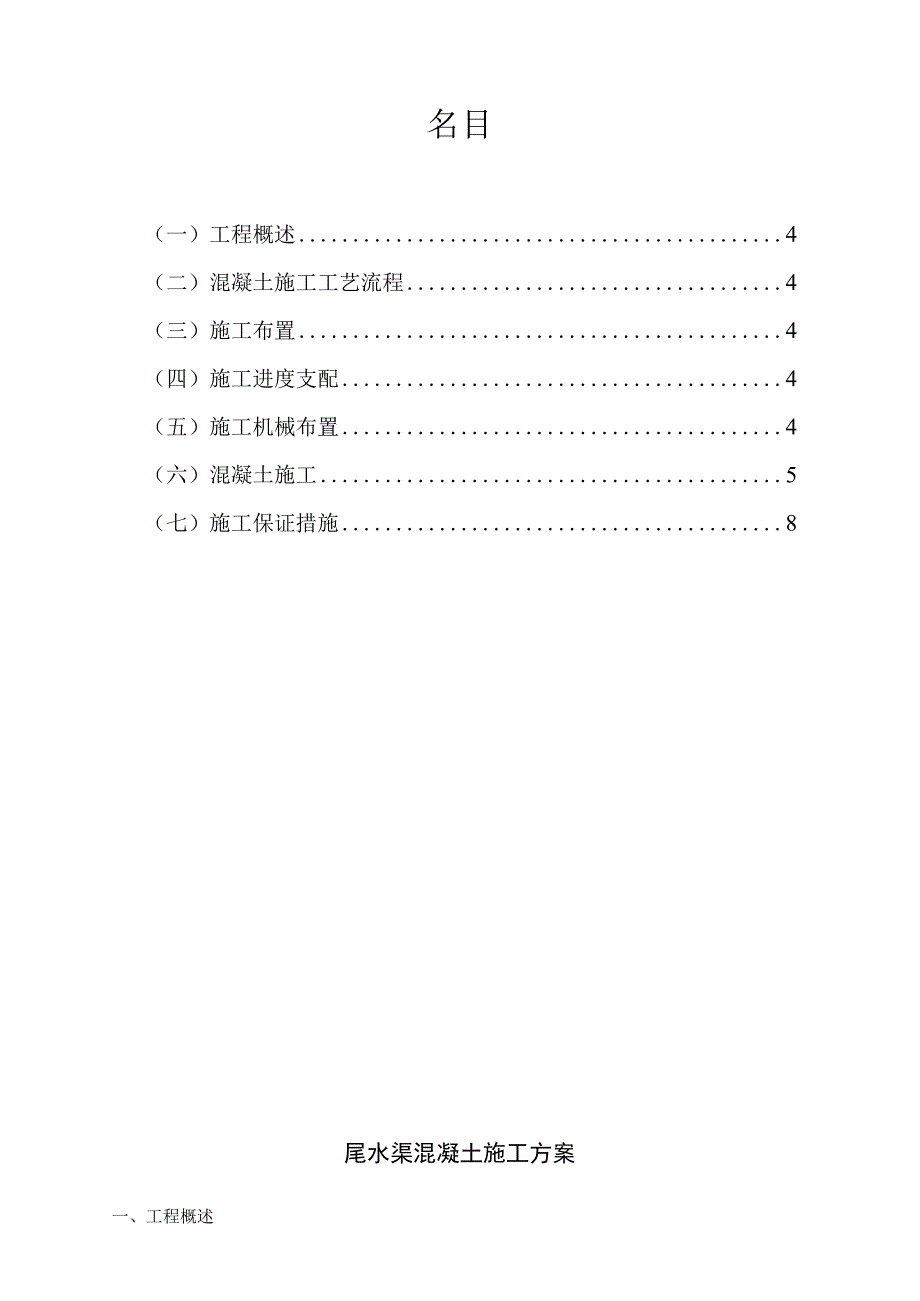

1、施工技术平安方案报审表合同编号:NO:XXX2022B2-02-001工程名称:XXXXXXXXXXXXXXXXX致:XXXXX有限公司现报上XXXXXXXXXXXX尾水渠渗水紧急处理工程施工组织方案,方案具体说明见附件,请予审查和批准。附件:xxxx电站尾水渠渗水紧急处理工程施工组织方案;呈报单位:XXXXXXX项目部项目经理:日期:2022.05.03业主负责人审定意见:业主代表(负责人):期:XXXXXX有限公司XXXX电站尾水渠渗水紧急处理工程合同编号:XXXX施工组织方案批准:审核:编写:XXXXX工程有限公司XXXXXX施工项目部2022年05月03日名目(一)工程概述4(二)混凝

2、土施工工艺流程4(三)施工布置4(四)施工进度支配4(五)施工机械布置4(六)混凝土施工5(七)施工保证措施8尾水渠混凝土施工方案一、工程概述XXXXX尾水渠底板消失多处渗水的现象,导致下游边坡消失了肯定范围的沉降和开裂。拟对XXXXX电站尾水渠23米长的范围两侧浆砌石边墙水泥耗资面进行理,对底板混凝土凿除15公分,然后对该段全断面浇筑20Cm厚混凝土,并做好防渗措施。二、混凝土施工工艺流程混凝土浇筑所需的风、水、电及施工道路由厂房碎浇筑已形成的施工道路、供水、供电系统供应,施工用电包括自备的一台30OkW柴油发电机。混凝土拌制采纳商品混凝土,入仓主要混凝土泵车输送至浇筑部位的形式。四、施工进

3、度支配尾水渠佐工程:方案2022年05月05日至2022年05月20日完工,具体开工时按业主批准的施工时间为准。五、施工机械布置依据尾水渠的结构、规模、工程量、浇筑部位的分布状况等特点,并结合现有的碎水平垂直运输设施,尾水渠水平运输混凝土、施工材料的设施主要采纳商品混凝土,入仓主要混凝土泵车输送至浇筑部位的形式。六、混凝土施工混凝土施工包括建基面清理、钢筋安装、模板安装、橡胶止水带施工、混凝土浇筑及养护等施工工序。1、混凝土施工方法1.1建基面和施工缝处理建基面处理:凿除尾水渠浆砌石边墙水泥砂浆进行清理(2-3CM),边坡浆砌石进行整理,尾水渠底板混凝土凿除15cm,清除石渣、泥砂和污物,再用

4、压力水或压力风冲洗洁净,并排干积水。经监理工程师验收合格后,方可浇筑混凝土;施工缝面处理包括:尾水渠边墙与副厂房接缝埋设橡胶止水带。1.2模板工程(1)模板的选材钢模板:选用有良好表面平整度,强度和刚度都满足荷载受力要求的钢模板。竹胶板:选用耐水性好、刚度好、弹性好、密实性好、表面光滑、易脱模的竹胶板,厚度采纳18mm以上,尺寸为1.2mX2.4m。(2)模板安装:为保证迎水面施工质量,经业主、监理工程师要求,尾水渠边墙迎水面采纳竹胶板,尾水渠边墙回填侧及堵头采纳组合钢模板。由于浇筑高度都较高,现场采纳内拉外撑的方式进行施工。(3)模板接缝连接模板为组合钢模版,施工过程中在接缝处粘贴双面胶,确

5、保不漏浆。模板为竹胶板时,纵向接缝后设置IOcmX5cm的方木竖龙骨,横向接缝背后加钉木条,在接缝处粘贴双面胶,确保不漏浆。(4)模板的安装掌握措施模板施工工艺:定位放线f安装模板f调整模板、紧固对拉螺栓_?佥收-分层浇筑混凝f拆模清理模板。1.3全部外观质量要求的混凝土模板,尺寸精度都必需达到设计要求,模板接缝要严密,表面平整度达到法律规范要求。模板达到“光、亮、滑”。具体要求为:1)模板的配板应依据现场具体状况确定,一般采纳横向或竖向排列,模版空缺处全部采纳竹胶板补缝;2)组装后的模板必需配置支承架和操作平台,以确保混凝土浇筑过程中模板的整体稳定性;3)局部采纳竹胶板时,竹胶板整体刚度较差

6、,为保证模板不变形,在预留孔洞及预埋件处两侧布置方木,间距不大于25cm;4)对外漏穿墙孔、板缝应进行精细排布,模板的接缝应尽量放置在收缩缝等开口范围内,以满足外观质量;5)严格掌握模板的清洁。拆模后必需清除模板表面的水泥浆、油污及其他杂物,确保模板表面充分洁净;6)模板加固坚固,接缝拼装严密,以防漏浆,消失蜂窝、麻面或线条不明;7)浇筑混凝土过程中,如发觉模板、支承架、堵缝等消失变形,应马上停止浇筑;8)模板每次使用前,应检查有无变形,使用完成后应对模板进行修整,以预备下次再用;9)拆模时不能用力过猛过急,以爱护棱角不被破坏。1.3钢筋工程钢筋在钢筋厂加工,15t自卸车运输至现场,进行现场绑

7、扎。1)钢筋加工钢筋在钢筋加工场内按设计图纸进行加工。2)钢筋绑扎各部位钢筋均在钢筋加工场内加工成型,15t自卸车运至施工现场。再按其类别与型号摆放整齐,依据施工图纸和测量点线进行搭架、分距、摆放、绑扎和焊接。3)钢筋接头要求分散布置,对采纳焊接的接头,在受弯构件的受拉区不宜超过50%;在受压区不受限制。对绑扎的接头,在构件的受拉区中不宜超过25%;在受压区不宜超过50虬焊接与绑扎接头距离钢筋弯起点不得小于IOd,也不位于最大弯距处。两根相邻的钢筋接头中距离不得小于50cmo14浇筑预备和清仓验收当每一个浇筑仓号的施工缝面处理、模板支立、钢筋绑扎与焊接、埋件埋设等项工序完成后,随即从上到下进行

8、浇筑仓位的清理工作。将施工时留在仓内的全部材料和弃料清出仓外,把模板和钢筋上的粘着泥沙和污物,仓内施工缝面的活动石块、淤泥、沉积的砂子及一切污物清洗洁净。搭好进人梯和必要的施工平台,并用清水将模板和施工缝面润湿。混凝土浇筑预备工作主要包括用于入仓手段的混凝土泵和混凝土拌和系统以及其他设施完好到位进行待命,混凝土的组成材料水泥、砂石骨料等备料充分,拌和站处于能够正常运转状态。开仓前在内部严格实行“三检制”。自检合格后再向监理工程师申请组织验收,合格签证后即进行开仓浇筑。1.5混凝土浇筑1)混凝采纳商品混凝土,泵车泵送至浇筑部位。2)混凝土浇筑时通仓平铺法铺料,铺料厚度3040cm。铺料允许间隔时

9、间主要受到混凝土初凝时间和温控要求的限制,依据混凝土重塑性的推断方法:”用振捣器振捣30s,振捣棒四周IOCm内仍能泛浆且不留孔洞”,混凝土浇筑允许间隔时间以现场实测为准。3)平仓振捣本工程混凝土工程仓位面积普遍较小,在入仓进料时要求铺料匀称,兼顾仓内大面积平仓,局部采纳人工持铁锹协作振捣器平仓,振捣器平仓与振捣时间相比,大致为1:3,但平仓不能代替振捣。在靠近模板和钢筋较密的地方,用人工平仓,使骨料分布匀称;各种预埋仪器四周用人工平仓,防止位移或损坏。4)混凝土振捣采纳650电动软轴插入式振捣器振捣,混凝土入仓后按梅花型插入进行振捣。振捣由有阅历的混凝土工按法律规范操作,防止过振和漏振。每一

10、位置的振捣时间以混凝土不再显著下沉,不冒气泡,并开头泛浆时为准。在靠近模板和钢筋较密的地方及预埋件四周位置采纳人工送料填满。全部部位混凝土施工中,选用具有丰富阅历的质检人员旁站盯仓;不合格的混凝土严禁入仓并弃置在指定地点,同时作好浇筑现场的施工纪录。1.6拆模及混凝土养护在混凝土浇筑完成后,模板的拆除应在达到有关法律规范规定的强度后才能拆模,在不影响下一道工序施工时,可延迟拆模时间;避开在夜间或气温骤降期间拆模;低温季节施工期承重结构不拆模;严禁因抢进度而提前拆模,从而影响混凝土质量。混凝土浇筑完后1218h内开头进行养护,本工程养护一般采纳人工洒水或薄膜养护,喷洒时间,一般在混凝土表面已收水

11、,呈潮湿状态时进行。夏季等混凝土浇筑完后,在其表面铺设塑料薄膜或黑心棉,以防止水分蒸发太快。冬季则采纳挂麻袋或掩盖草帘进行保温养护。模板的拆除应依据各部位的特点,按法律规范规定的碎需达到的强度要求,打算模板拆除时间,杜绝因抢进度提前拆模,从而影响碎质量的现象。七、施工保证措施K项目部全力帮助和支持,上下齐抓共管,保证工程顺当施工项目部领导全权负责和督促该工程所需人员和设施的调配以及施工过程中的有关协调工作,保证该工程所需人员和设施按时到场以及工程的顺当施工。施工现场抓好施工人员和机械设施进场的组织工作。抓紧进行各项预备工作。2、依据高标准施工依据质量、平安、环保三整合质量体系认证标准进行施工质

12、量掌握,把该工程建成优质工程,让业主放心、满足。3、加强与业主、安检的合作充分领悟业主的要求和意图,依据施工实际状况,准时向业主、安检供应优化施工的合理化建议,加快施工进度。4、抓好现场指挥调度和管理工作组建强有力的施工生产指挥调度系统,工程明确主管人,一抓究竟,协调支配各工序、工种之间的连接协作工作,避开或削减施工干扰。5、细心组织资源设施细心组织好劳动力、施工机械设施、建筑材料等施工资源的供应,满足“连续、均衡、快速”施工的需要,避开产生施工资源不足而影响施工进度的现象发生。6、组织技术措施项目部各职能部门人员要深化施工现场,调查、分析并准时解决施工中存在的问题。对施工生产支配做到结合实际

13、、科学合理、有条不紊、准时调整,保证施工进度方案按时完成。八、平安与质量保证措施K施工质量保证措施质量掌握:通过质量管理体系的有效运行,实行全员质量责任制,对工程施工实施全过程的质量掌握。质量检查:严格依据合同文件、技术法律规范的要求和监理工程师的指示,对工程使用的材料、设施以及工程全部部位及其施工工艺,进行全过程的质量检查,具体作好质量检查纪录,编制工程质量报表,定期提交监理工程师审查。1.1 组织机构、人员配置和管理职责项目部设立质量管理部,质量管理部负责工程的终检工作,负责质量交底、指导、掌握和检查,原材料试验和工程质量检测试验,工程施工掌握和验收测量,出具正式测量成果。质量管理部对施工

14、全过程的质量进行掌握、监督和检查,对已发生的质量事故负责调查处理,组织隐藏工程、单元工程及分部工程的验收,必要时对关键工序进行终检验收。负责施工队质量管理业务的指导和沟通。工程技术部在总工程师的领导下,负责本合同项目施工组织、施工设计、施工工艺、施工进度等技术工作以及施工质量具体保证措施的制订。对施工质量负技术责任,负责制定确保施工质量的技术措施和技术交底工作,监督施工过程中的技术落实与实施状况。负责施工现场的技术管理工作,直接落实执行施工技术措施。试验室负责原材料试验鉴定,施工质量试验检测工作。1.2 检测验收过程施工过程中,严格执行“三检制”,即:施工班组自检、施工队专职质检员复检及质量管

15、理部终检,合格后填写相关签证及终检意见,并准时通知监理工程师进行检查验收。对不合格工序,质检员或监理工程师现场提出订正措施,施工单位应马上实施,直至合格后方可转入下道工序。1.3 关键的质量掌握部分加强对原材料的质量掌握,不合格的材料绝不使用。加强碎拌制过程掌握,严格按监理批准的协作比拌制碎。加强佐施工过程掌握,严格实行“三检制”,加强每一道工序质量掌握。上一道工序未达标准后方可进入下一道工艺;浇筑过程中严格按有关施工法律规范、规程实施,质量管理部加强碎浇筑监仓制度,随时监控、调整。2、施工平安保证措施坚持“平安第一预防为主综合治理”的平安生产方针,建立以本工程项目经理为第一责任人,以岗位责任制为中心的平安生产责任制,层层管理抓落实,坚持全员、全方位、全过程、全天候的动态平安管理,强化平安意识,创建平安生产达标施工场地,实现平安生产管理目标。针对工程特点,对全部从事管理和生产的人员施工前进行全面的平安教育,重点对专职平安员、班组长、从事特别作业的架子工、起重工、电工、焊接工、机械工、机动车辆驾驶员等进行培训教育。全部部位混凝土振捣前,要全面检查仓内模板支撑、拉筋及平台、漏斗、漏筒是否平安牢靠;振捣过程中,常常观看模板

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 解决方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
