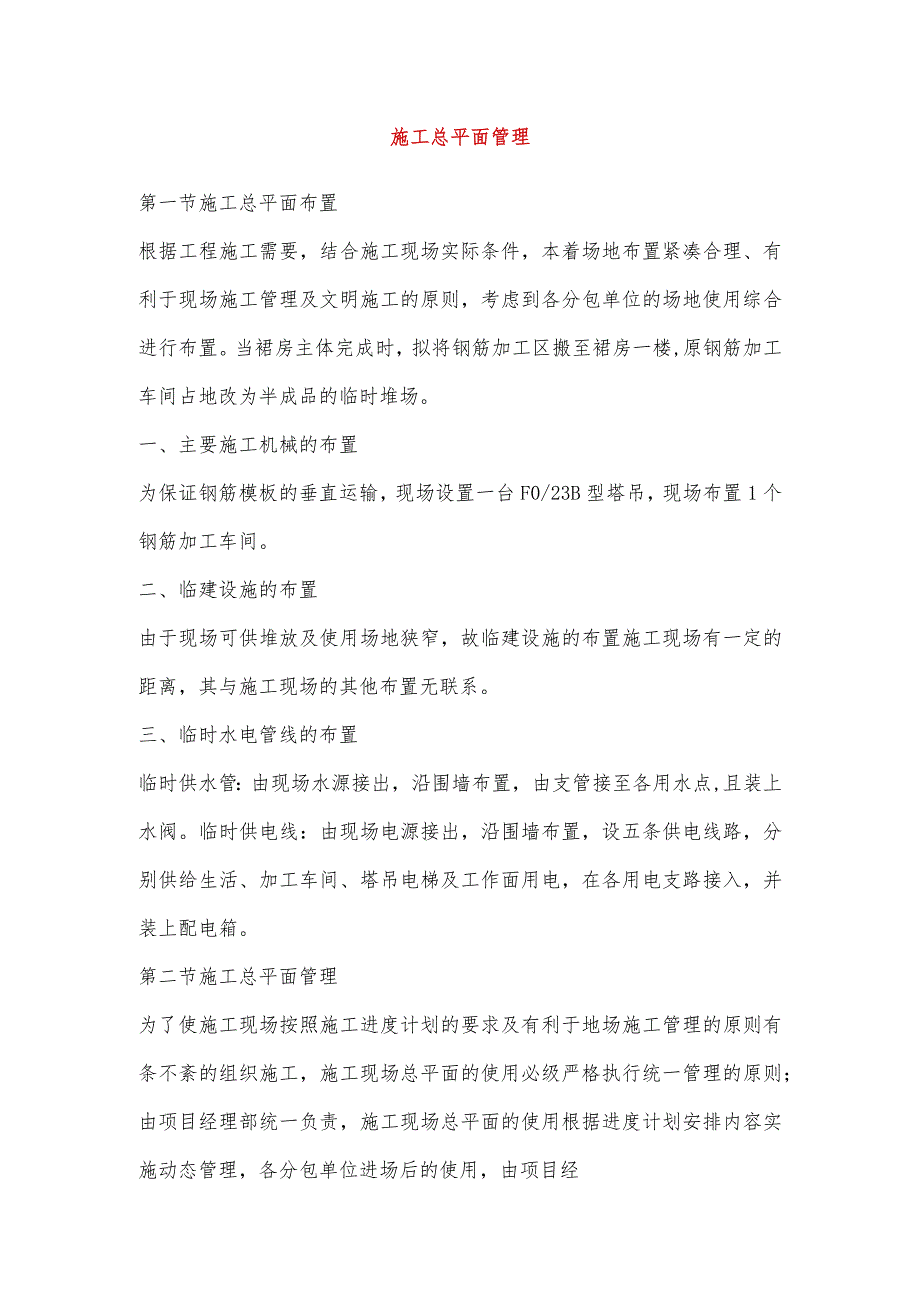

1、施工总平面管理第一节施工总平面布置根据工程施工需要,结合施工现场实际条件,本着场地布置紧凑合理、有利于现场施工管理及文明施工的原则,考虑到各分包单位的场地使用综合进行布置。当裙房主体完成时,拟将钢筋加工区搬至裙房一楼,原钢筋加工车间占地改为半成品的临时堆场。一、主要施工机械的布置为保证钢筋模板的垂直运输,现场设置一台F0/23B型塔吊,现场布置1个钢筋加工车间。二、临建设施的布置由于现场可供堆放及使用场地狭窄,故临建设施的布置施工现场有一定的距离,其与施工现场的其他布置无联系。三、临时水电管线的布置临时供水管:由现场水源接出,沿围墙布置,由支管接至各用水点,且装上水阀。临时供电线:由现场电源接

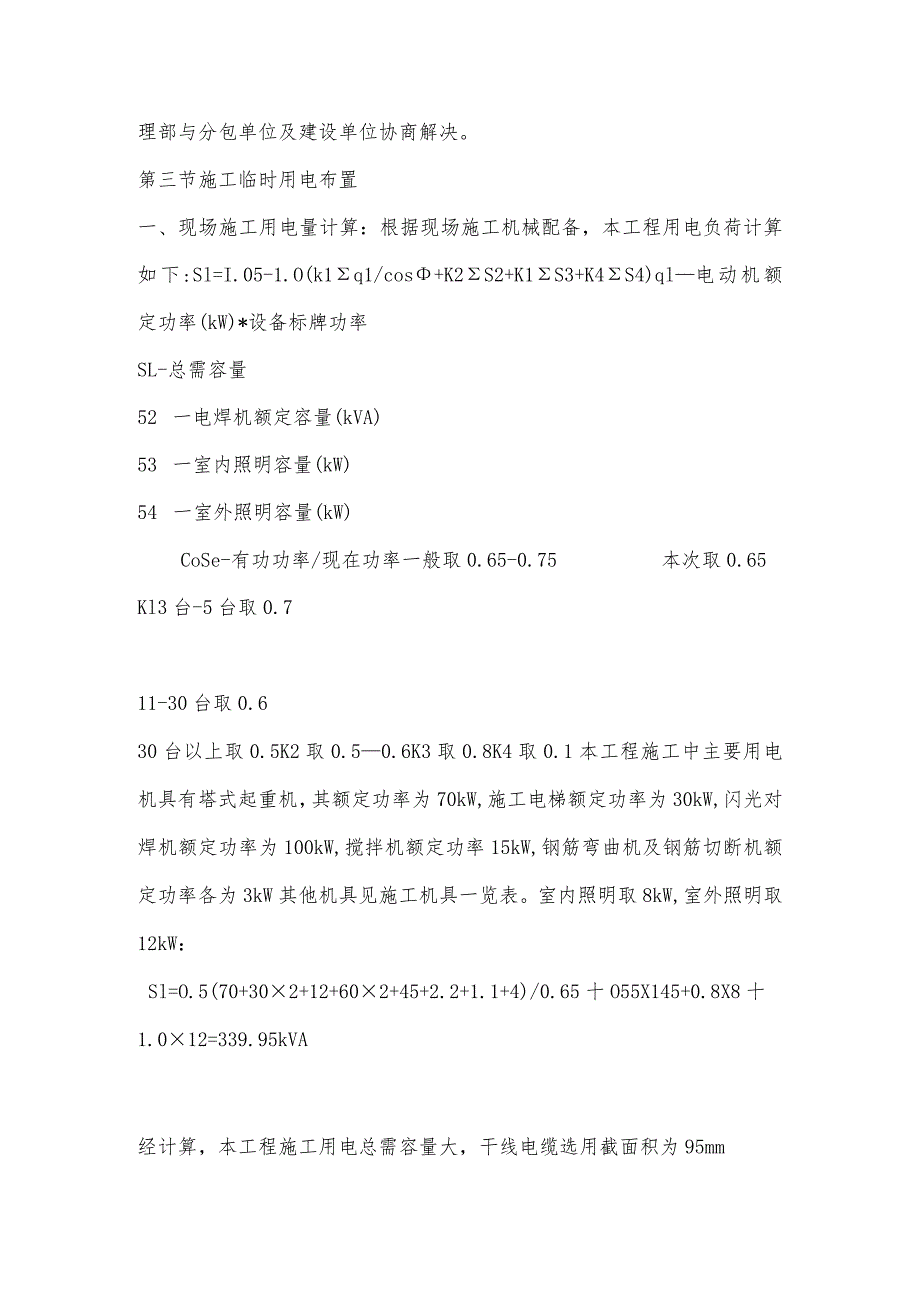

2、出,沿围墙布置,设五条供电线路,分别供给生活、加工车间、塔吊电梯及工作面用电,在各用电支路接入,并装上配电箱。第二节施工总平面管理为了使施工现场按照施工进度计划的要求及有利于地场施工管理的原则有条不紊的组织施工,施工现场总平面的使用必级严格执行统一管理的原则;由项目经理部统一负责,施工现场总平面的使用根据进度计划安排内容实施动态管理,各分包单位进场后的使用,由项目经理部与分包单位及建设单位协商解决。第三节施工临时用电布置一、现场施工用电量计算:根据现场施工机械配备,本工程用电负荷计算如下:Sl=I.05-1.O(k1q1/cos+K2S2+K1S3+K4S4)ql电动机额定功率(kW)*设备标

3、牌功率SL-总需容量52 一电焊机额定容量(kVA)53 一室内照明容量(kW)54 一室外照明容量(kW)CoSe-有功功率/现在功率一般取0.65-0.75本次取0.65Kl3台-5台取0.711-30台取0.630台以上取0.5K2取0.50.6K3取0.8K4取0.1本工程施工中主要用电机具有塔式起重机,其额定功率为70kW,施工电梯额定功率为30kW,闪光对焊机额定功率为100kW,搅拌机额定功率15kW,钢筋弯曲机及钢筋切断机额定功率各为3kW其他机具见施工机具一览表。室内照明取8kW,室外照明取12kW:Sl=O.5(70+302+12+602+45+2.2+1.1+4)/0.6

4、5十O55X145+0.8X8十1.012=339.95kVA经计算,本工程施工用电总需容量大,干线电缆选用截面积为95mm的BXF型铜芯橡皮绝缘电缆,照明线路室内用一铜芯塑料护套线,2室外采用截面积为IOmm的BXF型铜芯橡皮电缆。同时,我公司将合理布置施工工序,避开用电集中。二、施工现场用电平面布置根据现场情况,电缆线敷设电缆沟内,过道路时电缆线外套钢管保护。第四节施工临时用水布置一、本工程施工临时用水计算本工程现场用水分为施工用水、施工机具用水和消防用水,生活用水。施工用水量。1:以高峰期为最大日施工用水量计算公式为:。l=klQlNlK28X3600其中Kl为预计的施工用水系数,取L1

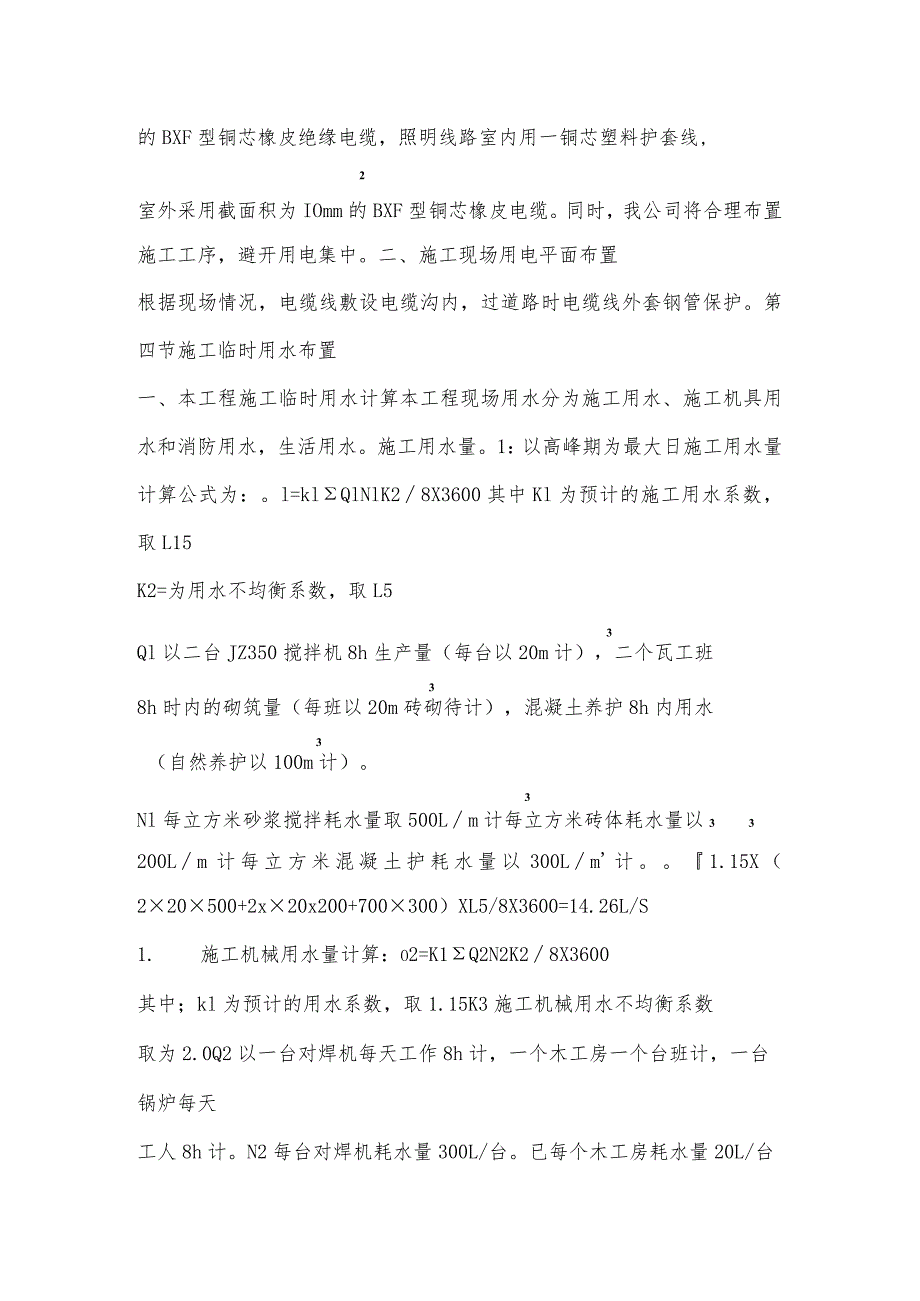

5、5K2=为用水不均衡系数,取L53Ql以二台JZ350搅拌机8h生产量(每台以20m计),二个瓦工班38h时内的砌筑量(每班以20m砖砌待计),混凝土养护8h内用水3(自然养护以100m计)。3Nl每立方米砂浆搅拌耗水量取500Lm计每立方米砖体耗水量以33200Lm计每立方米混凝土护耗水量以300Lm计。1.15X(220500+2x20x200+700300)XL5/8X3600=14.26L/S1. 施工机械用水量计算:o2=K1Q2N2K28X3600其中;kl为预计的用水系数,取1.15K3施工机械用水不均衡系数取为2.0Q2以一台对焊机每天工作8h计,一个木工房一个台班计,一台锅炉

6、每天工人8h计。N2每台对焊机耗水量300L/台。已每个木工房耗水量20L/台每台锅炉耗水量1050LHo2=1.15(3008+201+10508)1.583600=0.79LS=12=14.26+0.79=15.03LS2. 生活用水。3,现场高峰人数以500人计算,.每人每天用水20L计算。3=Q3N3K483600=400201.5/83600=0.52L/53.消防用水量。1,根据规定,现场面积在25公顷以内者同时发生火警2次,消防用水定额按10-15L/S考虑,据现场占地面积,。4按15L/S考虑。4 .现场总用水量:根据规定当。1+。2+。3。4时,采用前者的原则,现场总用水量为:。=。1+。2+。4=15.55L/55 .供水管子径,按以下公式计算:4s/p?1000”创5.55/3.142?Io00/D=4sp?10004创15.55/3.142?10000.098勿根据计算,现场总用水量约60THo由于现场主供水管道为640的限制,工用水管道仅靠供水管道不能满足要求。为此,拟采用地下室消防水池蓄水,用高压泵加压到各楼层供水,以满足施工及消防用水,生活用水另设一根50的供水管。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 测绘

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
