《施工电梯安装方案.docx》由会员分享,可在线阅读,更多相关《施工电梯安装方案.docx(5页珍藏版)》请在第壹文秘上搜索。

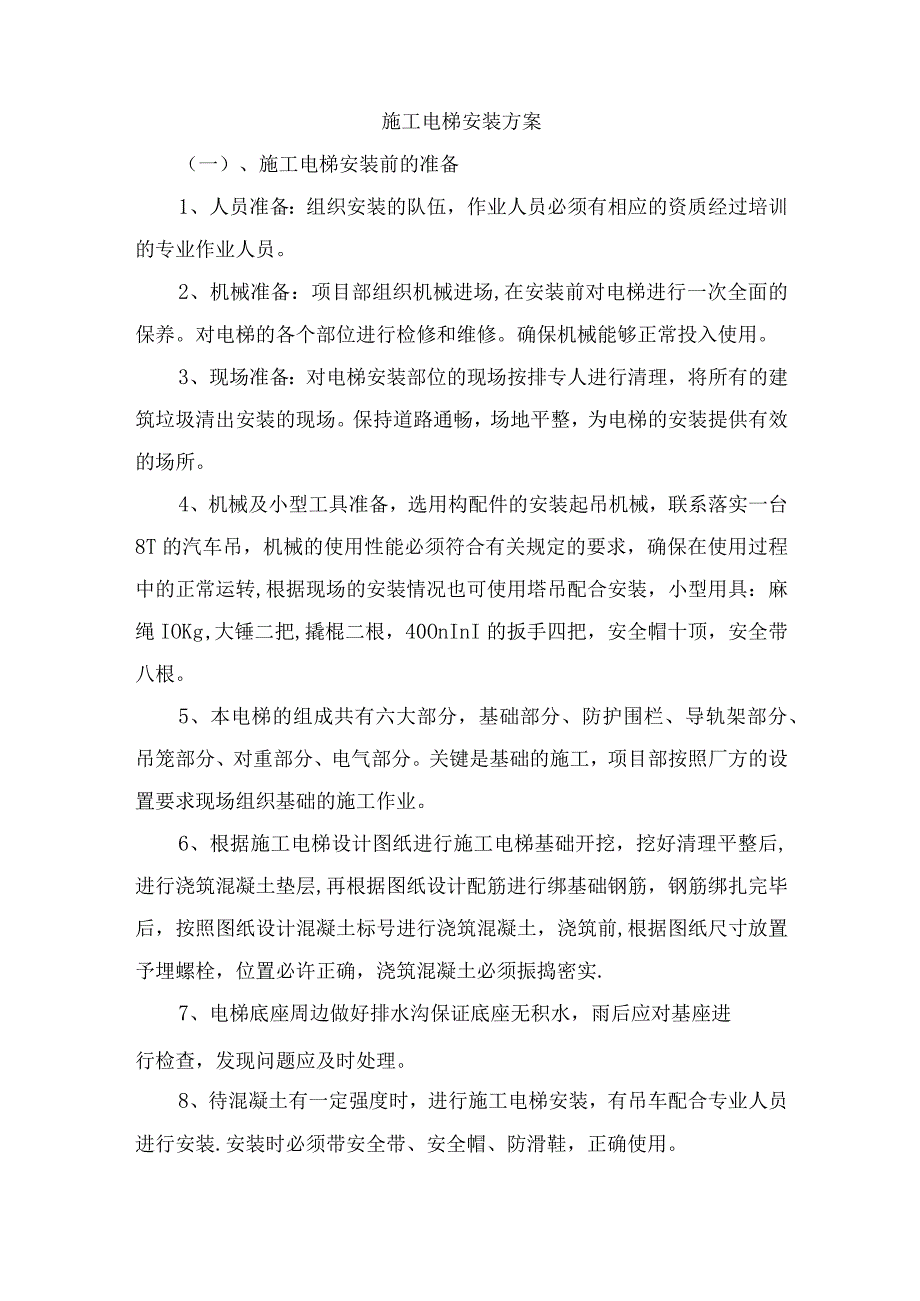

1、施工电梯安装方案(一)、施工电梯安装前的准备1、人员准备:组织安装的队伍,作业人员必须有相应的资质经过培训的专业作业人员。2、机械准备:项目部组织机械进场,在安装前对电梯进行一次全面的保养。对电梯的各个部位进行检修和维修。确保机械能够正常投入使用。3、现场准备:对电梯安装部位的现场按排专人进行清理,将所有的建筑垃圾清出安装的现场。保持道路通畅,场地平整,为电梯的安装提供有效的场所。4、机械及小型工具准备,选用构配件的安装起吊机械,联系落实一台8T的汽车吊,机械的使用性能必须符合有关规定的要求,确保在使用过程中的正常运转,根据现场的安装情况也可使用塔吊配合安装,小型用具:麻绳IOKg,大锤二把,
2、撬棍二根,40OnInI的扳手四把,安全帽十顶,安全带八根。5、本电梯的组成共有六大部分,基础部分、防护围栏、导轨架部分、吊笼部分、对重部分、电气部分。关键是基础的施工,项目部按照厂方的设置要求现场组织基础的施工作业。6、根据施工电梯设计图纸进行施工电梯基础开挖,挖好清理平整后,进行浇筑混凝土垫层,再根据图纸设计配筋进行绑基础钢筋,钢筋绑扎完毕后,按照图纸设计混凝土标号进行浇筑混凝土,浇筑前,根据图纸尺寸放置予埋螺栓,位置必许正确,浇筑混凝土必须振捣密实.7、电梯底座周边做好排水沟保证底座无积水,雨后应对基座进行检查,发现问题应及时处理。8、待混凝土有一定强度时,进行施工电梯安装,有吊车配合专

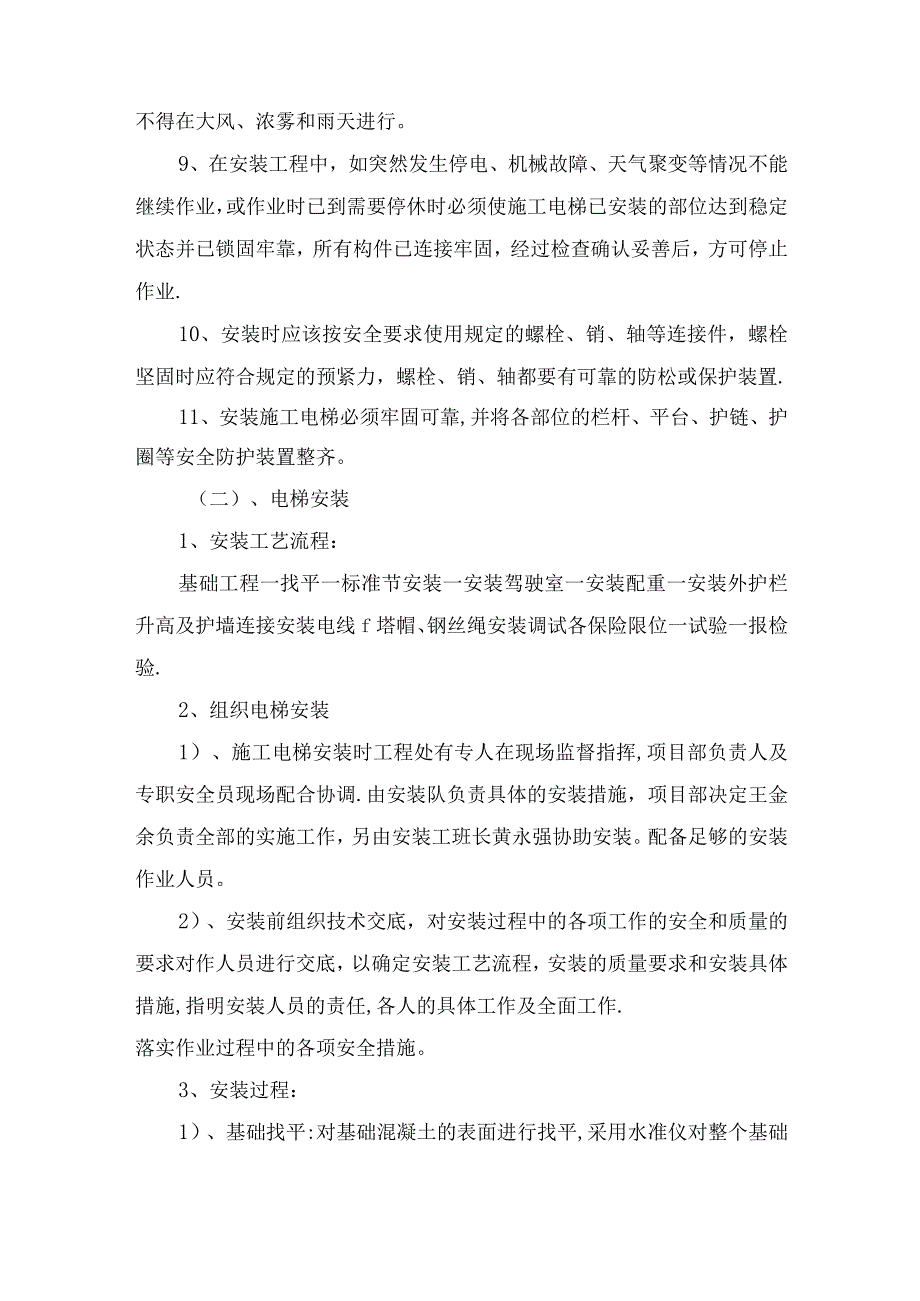

3、业人员进行安装.安装时必须带安全带、安全帽、防滑鞋,正确使用。不得在大风、浓雾和雨天进行。9、在安装工程中,如突然发生停电、机械故障、天气聚变等情况不能继续作业,或作业时已到需要停休时必须使施工电梯已安装的部位达到稳定状态并已锁固牢靠,所有构件已连接牢固,经过检查确认妥善后,方可停止作业.10、安装时应该按安全要求使用规定的螺栓、销、轴等连接件,螺栓坚固时应符合规定的预紧力,螺栓、销、轴都要有可靠的防松或保护装置.11、安装施工电梯必须牢固可靠,并将各部位的栏杆、平台、护链、护圈等安全防护装置整齐。(二)、电梯安装1、安装工艺流程:基础工程一找平一标准节安装一安装驾驶室一安装配重一安装外护栏升
4、高及护墙连接安装电线f塔帽、钢丝绳安装调试各保险限位一试验一报检验.2、组织电梯安装1)、施工电梯安装时工程处有专人在现场监督指挥,项目部负责人及专职安全员现场配合协调.由安装队负责具体的安装措施,项目部决定王金余负责全部的实施工作,另由安装工班长黄永强协助安装。配备足够的安装作业人员。2)、安装前组织技术交底,对安装过程中的各项工作的安全和质量的要求对作人员进行交底,以确定安装工艺流程,安装的质量要求和安装具体措施,指明安装人员的责任,各人的具体工作及全面工作.落实作业过程中的各项安全措施。3、安装过程:1)、基础找平:对基础混凝土的表面进行找平,采用水准仪对整个基础找好水平控制点。采用1:

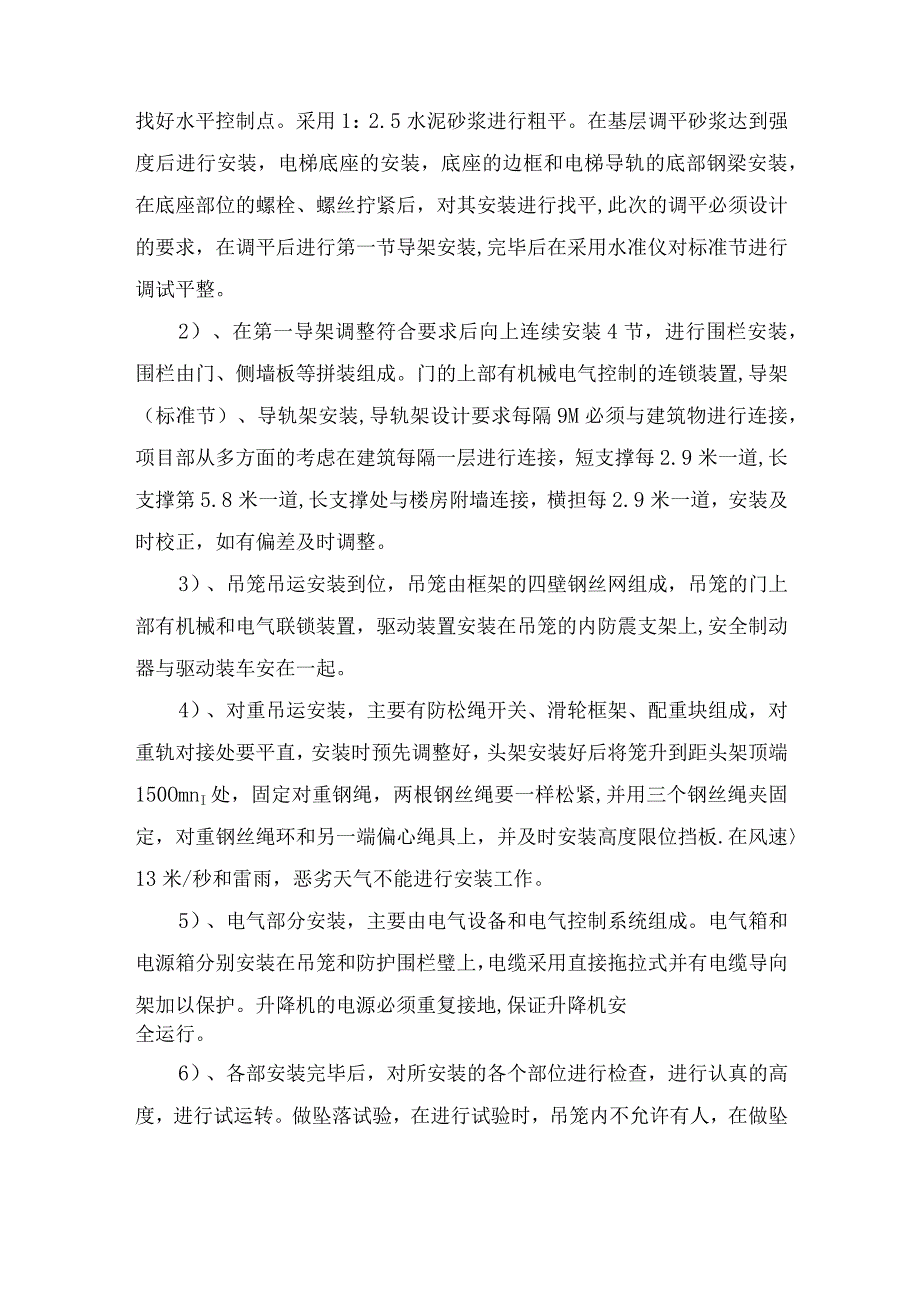

5、2.5水泥砂浆进行粗平。在基层调平砂浆达到强度后进行安装,电梯底座的安装,底座的边框和电梯导轨的底部钢梁安装,在底座部位的螺栓、螺丝拧紧后,对其安装进行找平,此次的调平必须设计的要求,在调平后进行第一节导架安装,完毕后在采用水准仪对标准节进行调试平整。2)、在第一导架调整符合要求后向上连续安装4节,进行围栏安装,围栏由门、侧墙板等拼装组成。门的上部有机械电气控制的连锁装置,导架(标准节)、导轨架安装,导轨架设计要求每隔9M必须与建筑物进行连接,项目部从多方面的考虑在建筑每隔一层进行连接,短支撑每2.9米一道,长支撑第5.8米一道,长支撑处与楼房附墙连接,横担每2.9米一道,安装及时校正,如有偏
6、差及时调整。3)、吊笼吊运安装到位,吊笼由框架的四壁钢丝网组成,吊笼的门上部有机械和电气联锁装置,驱动装置安装在吊笼的内防震支架上,安全制动器与驱动装车安在一起。4)、对重吊运安装,主要有防松绳开关、滑轮框架、配重块组成,对重轨对接处要平直,安装时预先调整好,头架安装好后将笼升到距头架顶端150OmnI处,固定对重钢绳,两根钢丝绳要一样松紧,并用三个钢丝绳夹固定,对重钢丝绳环和另一端偏心绳具上,并及时安装高度限位挡板.在风速13米/秒和雷雨,恶劣天气不能进行安装工作。5)、电气部分安装,主要由电气设备和电气控制系统组成。电气箱和电源箱分别安装在吊笼和防护围栏璧上,电缆采用直接拖拉式并有电缆导向
7、架加以保护。升降机的电源必须重复接地,保证升降机安全运行。6)、各部安装完毕后,对所安装的各个部位进行检查,进行认真的高度,进行试运转。做坠落试验,在进行试验时,吊笼内不允许有人,在做坠落试验时制动器工作要正常,必须要用对重在吊笼中加载至额定载重量。切断地面电源和总地源,将坠落试验按钮的电缆插头插入吊笼电器控制箱底部的坠落试验专用插座中,准备适当长度的电缆,确保试验顺利进行,将吊笼升高离地面10米高度,按住试验按钮,当吊笼下坠速度达到临界速度,防坠器动作,将吊笼刹住,制动距离0.3-1.2m内,试验做完后要将安全防坠器复位,切断电源,拆去螺钉,使用专用板手,松开铜螺母,直到指示螺钉顶端部与内锥
8、鼓面齐平为止,接通电源,驱动吊笼向上运行20cm,使偏心块复位,至此吊笼即可投入正常运行。7)、施工电梯安装完毕后,经试运正常,项目部及时组织报验,将安装好的电梯报有关单位进行验收,在验收合格后方可投入使用。(三)、拆除要求:1)、拆除电梯与安装时顺序相反,先拆除钢丝绳,拆除钢丝绳时下方,不准人行走,钢丝绳拆除后,拆除标准节时由上而下进行,拆除时,要仔细检查钓钩的使用情况,标准节吊下时,吊点应绑牢,中心点要准确。2按照顺序进行拆除,并及时运出现场,配件应专人保管防止丢失。3)、拆除前对作业人员进行安全技术交底,集中开会落实安全措施,凡不适应高处作业的人员不准安排参与作业。(四)、安全措施:1、
9、项目部在电梯安装、拆除作业前对作业人员进行安全交底。落实各项安全防护措施。2、电梯安装、拆除过程中作业人员应正确使用安全防护用品,佩戴好安全帽,系好安全带,高处作业时不准穿硬底鞋。3、上班前不得饮酒,班中要集中精力认真作业,统一指挥。4、如遇六级以上大风或大雨天要停止作业。5、所有小型工具应用小绳系牢,或用工具袋装好防止掉落伤人。6、安装、拆除现场应有专人指挥,杜绝违章指挥和违章作业的行为发生。7、安装、拆除现场周围闲人不得入内,并挂牌明示,派专人看守,电梯在安装时主体结构施工,在电梯安装的部位上部严禁有任何施工作业,防止有建筑物件坠落伤人,确保施工电梯装拆安全。8、施工电梯安装按说明书进行,必须符合安全要求。9、电梯使用前必须经检查验收合格后方可投入使用。10、施工电梯吊笼内严禁超载。11、操作人员必须熟悉其机械性能和操作规程,并需培训合格后方可上岗操作。12、吊笼运行过程中发现异常应立即停车,并向有关人员汇报,严禁带病运行。13、电梯的基础周边设置排水措施,保持基础内无积水。
