机械设备的投入和劳动力配备计划及保障措施.docx

上传人:p** 文档编号:442000 上传时间:2023-08-28 格式:DOCX 页数:5 大小:43.88KB
下载 相关 举报
机械设备的投入和劳动力配备计划及保障措施.docx_第1页
第1页 / 共5页
机械设备的投入和劳动力配备计划及保障措施.docx_第2页
第2页 / 共5页
机械设备的投入和劳动力配备计划及保障措施.docx_第3页
第3页 / 共5页
机械设备的投入和劳动力配备计划及保障措施.docx_第4页
第4页 / 共5页
机械设备的投入和劳动力配备计划及保障措施.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《机械设备的投入和劳动力配备计划及保障措施.docx》由会员分享,可在线阅读,更多相关《机械设备的投入和劳动力配备计划及保障措施.docx(5页珍藏版)》请在第壹文秘上搜索。

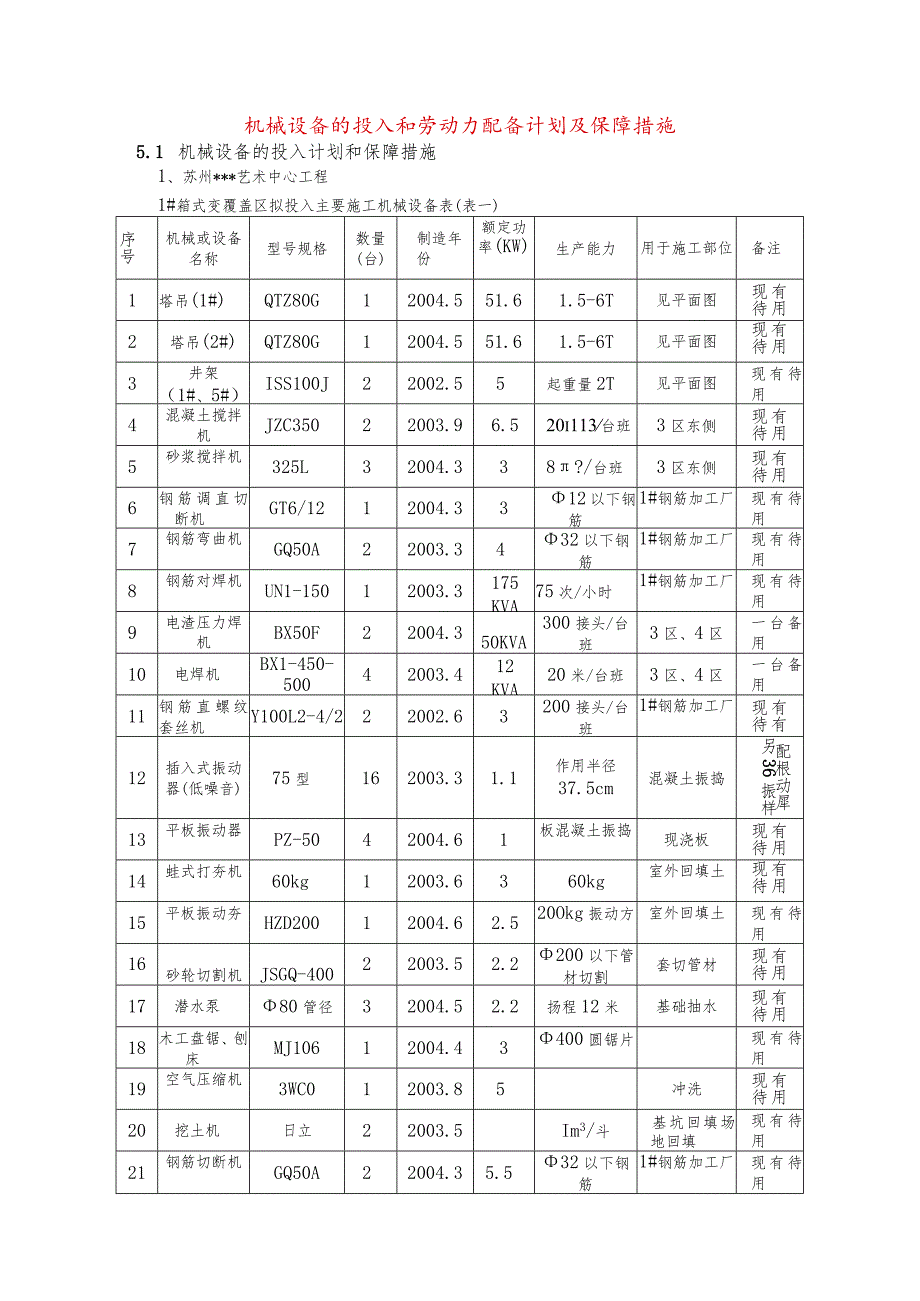

1、机械设备的投入和劳动力配备计划及保障措施5.1 机械设备的投入计划和保障措施1、苏州*艺术中心工程1#箱式变覆盖区拟投入主要施工机械设备表(表一)序号机械或设备名称型号规格数量(台)制造年份额定功率(KW)生产能力用于施工部位备注1塔吊(1#)QTZ80G12004.551.61.5-6T见平面图有用现待2塔吊(2#)QTZ80G12004.551.61.5-6T见平面图有用现待3井架(1#、5#)ISS100J22002.55起重量2T见平面图现有待用4混凝土搅拌机JZC35022003.96.520i113台班3区东侧有用现待5砂浆搅拌机325L32004.338?/台班3区东侧有用现待6

2、钢筋调直切断机GT6/1212004.3312以下钢筋1#钢筋加工厂现有待用7钢筋弯曲机GQ50A22003.3432以下钢筋1#钢筋加工厂现有待用8钢筋对焊机UN1-15012003.3175KVA75次/小时1#钢筋加工厂现有待用9电渣压力焊机BX50F22004.350KVA300接头/台班3区、4区一台备用10电焊机BX1-450-50042003.412KVA20米/台班3区、4区一台备用11钢筋直螺纹套丝机Y100L2-4/222002.63200接头/台班1#钢筋加工厂有有现待12插入式振动器(低噪音)75型162003.31.1作用半径37.5cm混凝土振捣配根动犀另36振样1

3、3平板振动器PZ-5042004.61板混凝土振捣现浇板有用现待14蛙式打夯机60kg12003.6360kg室外回填土有用现待15平板振动夯HZD20012004.62.520Okg振动方室外回填土现有待用16砂轮切割机JSGQ-40022003.52.2200以下管材切割套切管材有用现待17潜水泵80管径32004.52.2扬程12米基础抽水有用现待18木工盘锯、刨床MJ10612004.43400圆锯片现有待用19空气压缩机3WC012003.85冲洗有用现待20挖土机日立22003.5Im3/斗基坑回填场地回填现有待用21钢筋切断机GQ50A22004.35.532以下钢筋1#钢筋加工

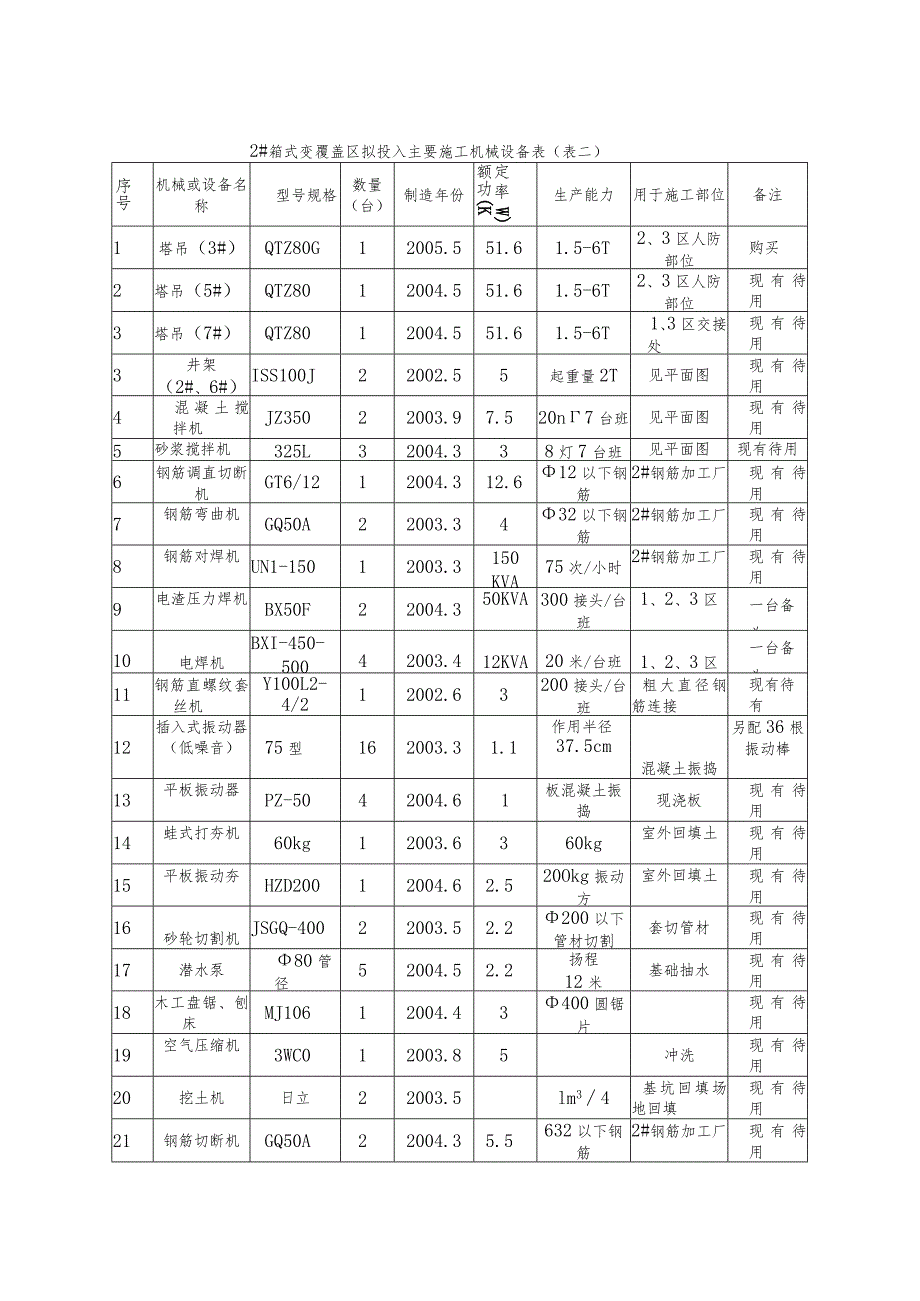

4、厂现有待用2#箱式变覆盖区拟投入主要施工机械设备表(表二)序号机械或设备名称型号规格数量(台)制造年份定率W)额功(K生产能力用于施工部位备注1塔吊(3#)QTZ80G12005.551.61.5-6T2、3区人防部位购买2塔吊(5#)QTZ8012004.551.61.5-6T2、3区人防部位现有待用3塔吊(7#)QTZ8012004.551.61.5-6T1、3区交接处现有待用3井架(2#、6#)ISS100J22002.55起重量2T见平面图现有待用4混凝土搅拌机JZ35022003.97.520n7台班见平面图现有待用5砂浆搅拌机325L32004.338灯7台班见平面图现有待用6钢筋

5、调直切断机GT6/1212004.312.612以下钢筋2#钢筋加工厂现有待用7钢筋弯曲机GQ50A22003.3432以下钢筋2#钢筋加工厂现有待用8钢筋对焊机UN1-15012003.3150KVA75次/小时2#钢筋加工厂现有待用9电渣压力焊机BX50F22004.350KVA300接头/台班1、2、3区一台备为10电焊机BXI-450-50042003.412KVA20米/台班1、2、3区一台备为11钢筋直螺纹套丝机Y100L2-4/212002.63200接头/台班粗大直径钢筋连接现有待有12插入式振动器(低噪音)75型162003.31.1作用半径37.5cm混凝土振捣另配36根振

6、动棒13平板振动器PZ-5042004.61板混凝土振捣现浇板现有待用14蛙式打夯机60kg12003.6360kg室外回填土现有待用15平板振动夯HZD20012004.62.520Okg振动方室外回填土现有待用16砂轮切割机JSGQ-40022003.52.2200以下管材切割套切管材现有待用17潜水泵80管径52004.52.2扬程12米基础抽水现有待用18木工盘锯、刨床MJ10612004.43400圆锯片现有待用19空气压缩机3WC012003.85冲洗现有待用20挖土机日立22003.5lm34基坑回填场地回填现有待用21钢筋切断机GQ50A22004.35.5632以下钢筋2#钢

7、筋加工厂现有待用3#箱式变覆盖区拟投入主要施工机械设备表(表三)序号机械或设备名称号格型规数量(台)制造年份额定功率(KW)生产能力用于施工部位备注1塔吊(4#、5#)QTZ8022004.551.61.5-6T见平面图有用现待2井架(3#、4#)ISS100J22002.55起重量2T见平面图现有待用3混凝土搅拌机JZ35022003.97.52O11V7台班见平面图现有待用4砂浆搅拌机325L32004.338m3/台班见平面图现有待用5钢筋调直切断机GT6/1212004.312.612以下钢筋3#钢筋加工场有用现待6钢筋弯曲机GQ50A22003.3432以下钢筋3#钢筋加工场有用现待

8、7钢筋对焊机UN1-12512003.3125KVA75次/小时3#钢筋加工场现有待用8电渣压力焊机BX50F22004.350KVA300接头/台班3#钢筋加工场一台备用9电焊机BX1-450-50022003.412KVA20米/台班3#钢筋加工场一台备用10钢筋直螺纹套丝机Y100L2-4/212002.63200接头/台班粗大直径钢筋连接现有待有11插入式振动器(低噪音)75型162003.31.1作用半径37.5cm混凝土振捣另配36根振动棒12平板振动器PZ-5042004.61板混凝土振捣现浇板现有待用13蛙式打夯机60kg12003.6360kg室外回填土有用现待14平板振动夯

9、HZD20012004.62.5200kg振动石室外回填土现有待用15砂轮切割机JSGQ-40022003.52.2200以下管材切割套切管材现有待用16潜水泵80径管32004.52.2扬程12米基础抽水现有待用17木工盘锯、刨床MJ10612004.43400圆锯片现有待用18空气压缩机3WC012003.85冲洗现有待用19挖土机日立12003.5lm34基坑回填场地回填有用现待20钢筋切断机GQ50A22004.35.532以下钢筋2#钢筋加工厂现有待用保障措施:以上配量的机械设备由物资采供科负责,公司准备充足的资金用于添置大型设备和更新部分设备,于开工日后15天内陆续到位,在安装前进

10、行全面的检查和保养,确保其完好率。常规设备公司现有待用,中标10天内全部到位。5.2 劳动力安排计划5.2.1人员的优化选择1、人员素质由于本工程设计标准高、工期紧、劳动强度大,对工程施工管理人员的项目管理水平以及操作工人的技术水平、熟练程度要求较高。为此,需要选用素质较高、有类似工程施工经验的项目管理人员及劳动力,并通过进场前短期的培训不断提高施工人员的综合素质。2、人员数量根据工程的规模、施工技术特性及施工工期要求,按比例配备一定数量的施工管理人员及劳动力,既避免窝工,又不出现缺人现象,使得现有劳动力得以充分利用。本工程拟投入劳务人员1400人以上(高峰期人数),各阶段详细人员数量见劳动力

11、计划表。3、人员组织形式建立适合于本工程特点的精干、高效的劳动力组织形式,本工程的劳动力组织形式拟采用结合项目实施的专业工种竞争上岗形式,该种方式具有管理到位、人员调动灵活、降低管理费用等优点。5.2.2管理人员的调配投入本工程的施工管理人员拟在公司有类似施工管理经验的管理人员中选派,另外聘请资深专家,成立专家小组。各管理人员在中标三天内陆续进场,开始投入本工程施工前期准备工作。5.2.3劳动力的调配本工程的工程量大,工期短,需要有数量足够、素质高的劳务人员。我们将调遣具有较高施工技术水平和同类工程施工经验的施工队。本工程的作业层拟组建土建施工队、钢结构施工队、预应力施工队、幕墙施工队、水电安

12、装施工队、装饰工程施工队等。根据施工进度计划的安排、施工作业段的划分、工程量的大小、工程质量的要求,本工程劳动力计划安排如下:根据本工程具体情况,生产工艺的规律性较强,工种间的搭接比较严密,劳动力的合理配备是保证安全生产、施工质量、工程进度的关键,现场操作工人根据进度需要配齐配足,并做到相对稳定,以不断提高操作熟炼程度,积极开展四比四赛”活动(即比质量、比速度、比安全生产、比文明施工劳动力计划表见下表。劳动力计划表苏州*艺术中心工程单位:人种别工级按工程施工阶段投入劳动力情况施工准备基础工程主体工程装饰装修收尾阶段瓦(混凝土)工6033840545081木工602705189018钢筋工2513513540/普工2063907036电工1018

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 工作总结

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
