某住宅楼工程轻质隔墙施工方案(示范文本).docx

上传人:p** 文档编号:442074 上传时间:2023-08-28 格式:DOCX 页数:13 大小:44.46KB
下载 相关 举报
某住宅楼工程轻质隔墙施工方案(示范文本).docx_第1页
第1页 / 共13页
某住宅楼工程轻质隔墙施工方案(示范文本).docx_第2页
第2页 / 共13页
某住宅楼工程轻质隔墙施工方案(示范文本).docx_第3页
第3页 / 共13页
某住宅楼工程轻质隔墙施工方案(示范文本).docx_第4页
第4页 / 共13页
某住宅楼工程轻质隔墙施工方案(示范文本).docx_第5页
第5页 / 共13页
某住宅楼工程轻质隔墙施工方案(示范文本).docx_第6页
第6页 / 共13页
某住宅楼工程轻质隔墙施工方案(示范文本).docx_第7页
第7页 / 共13页
某住宅楼工程轻质隔墙施工方案(示范文本).docx_第8页
第8页 / 共13页
某住宅楼工程轻质隔墙施工方案(示范文本).docx_第9页
第9页 / 共13页
某住宅楼工程轻质隔墙施工方案(示范文本).docx_第10页
第10页 / 共13页
亲,该文档总共13页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《某住宅楼工程轻质隔墙施工方案(示范文本).docx》由会员分享,可在线阅读,更多相关《某住宅楼工程轻质隔墙施工方案(示范文本).docx(13页珍藏版)》请在第壹文秘上搜索。

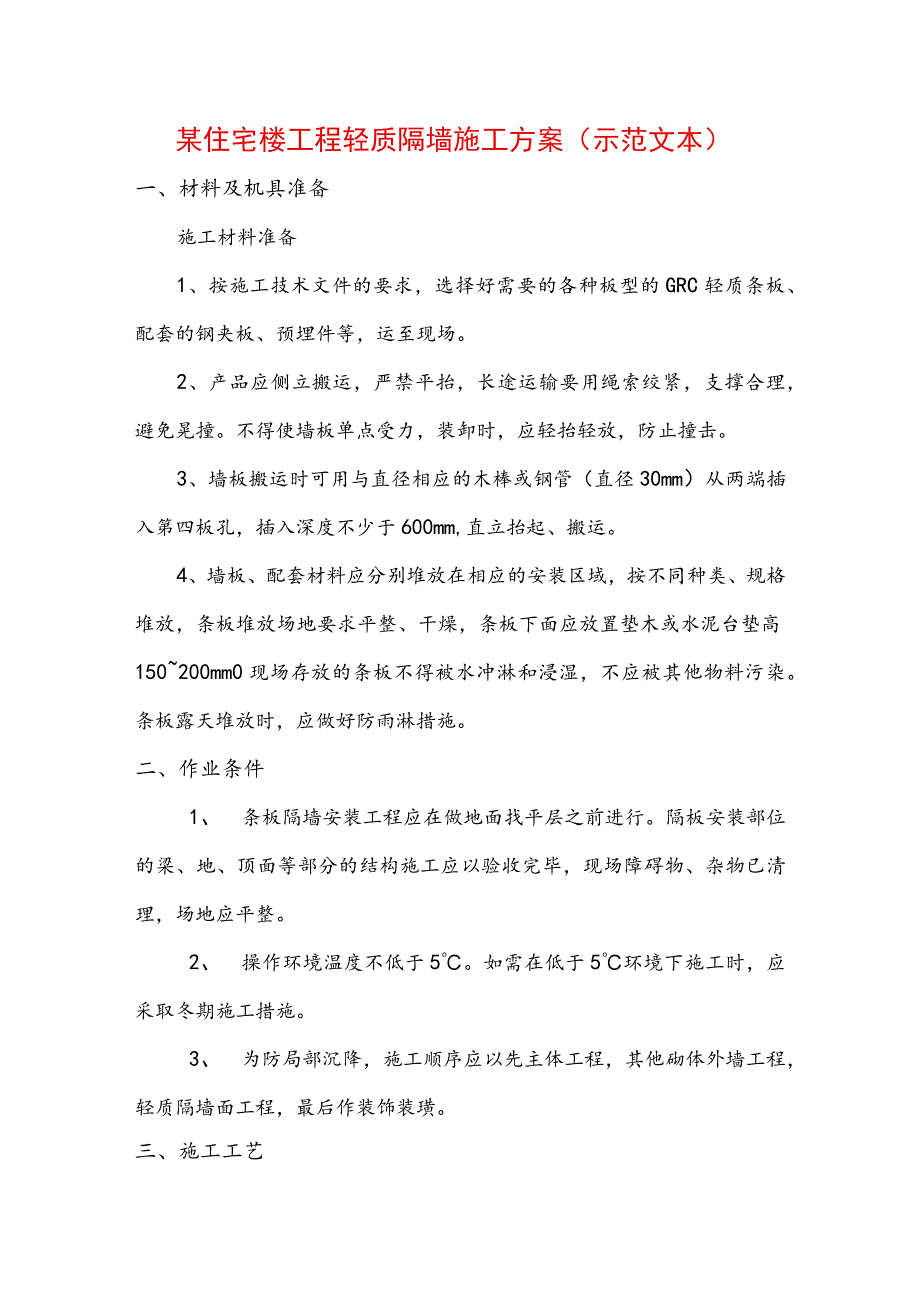

1、某住宅楼工程轻质隔墙施工方案(示范文本)一、材料及机具准备施工材料准备1、按施工技术文件的要求,选择好需要的各种板型的GRC轻质条板、配套的钢夹板、预埋件等,运至现场。2、产品应侧立搬运,严禁平抬,长途运输要用绳索绞紧,支撑合理,避免晃撞。不得使墙板单点受力,装卸时,应轻抬轻放,防止撞击。3、墙板搬运时可用与直径相应的木棒或钢管(直径30mm)从两端插入第四板孔,插入深度不少于600mm,直立抬起、搬运。4、墙板、配套材料应分别堆放在相应的安装区域,按不同种类、规格堆放,条板堆放场地要求平整、干燥,条板下面应放置垫木或水泥台垫高150200mm0现场存放的条板不得被水冲淋和浸湿,不应被其他物料

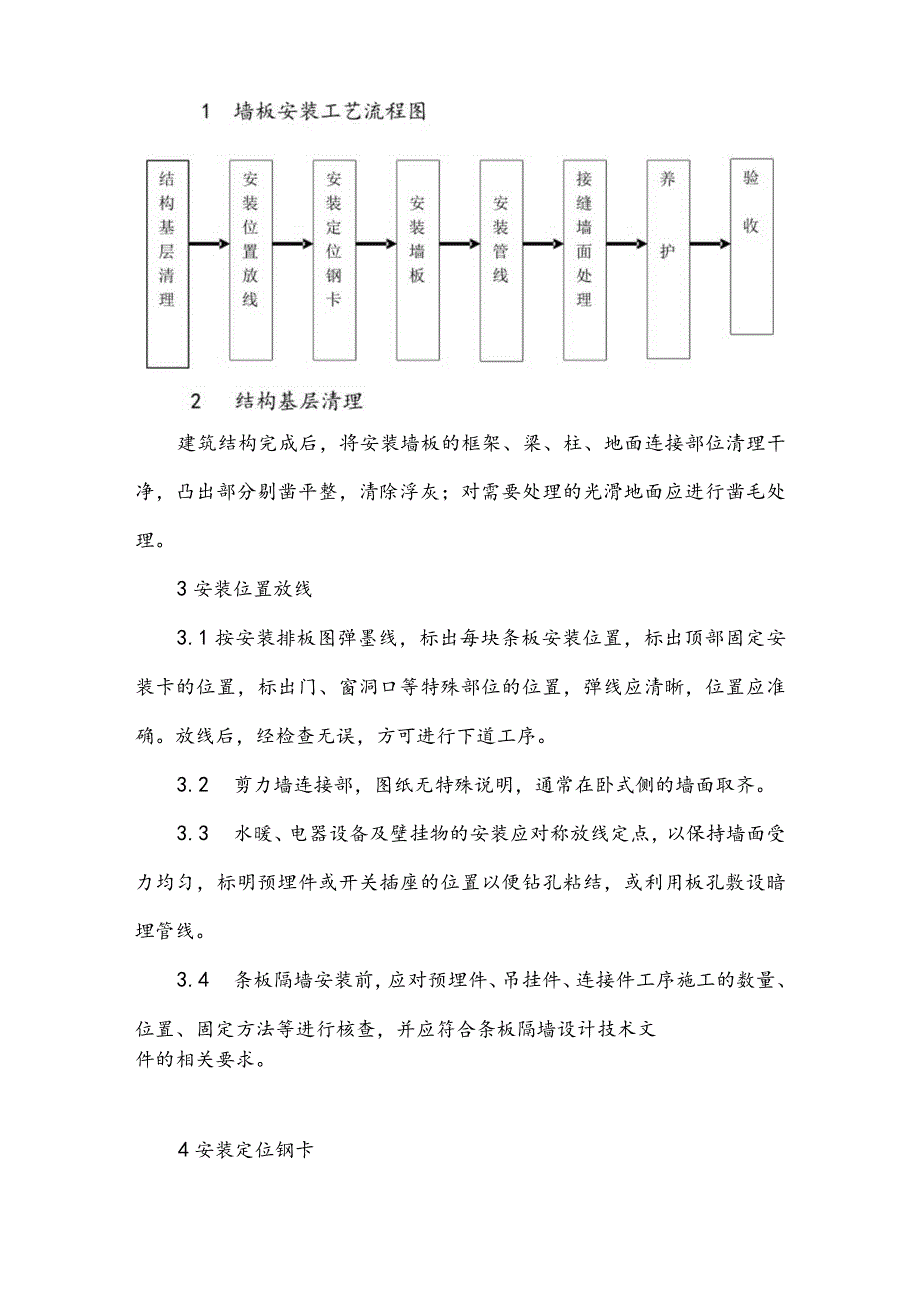

2、污染。条板露天堆放时,应做好防雨淋措施。二、作业条件1、 条板隔墙安装工程应在做地面找平层之前进行。隔板安装部位的梁、地、顶面等部分的结构施工应以验收完毕,现场障碍物、杂物已清理,场地应平整。2、 操作环境温度不低于5。如需在低于5环境下施工时,应采取冬期施工措施。3、 为防局部沉降,施工顺序应以先主体工程,其他砌体外墙工程,轻质隔墙面工程,最后作装饰装璜。三、施工工艺建筑结构完成后,将安装墙板的框架、梁、柱、地面连接部位清理干净,凸出部分剔凿平整,清除浮灰;对需要处理的光滑地面应进行凿毛处理。3安装位置放线3.1按安装排板图弹墨线,标出每块条板安装位置,标出顶部固定安装卡的位置,标出门、窗洞

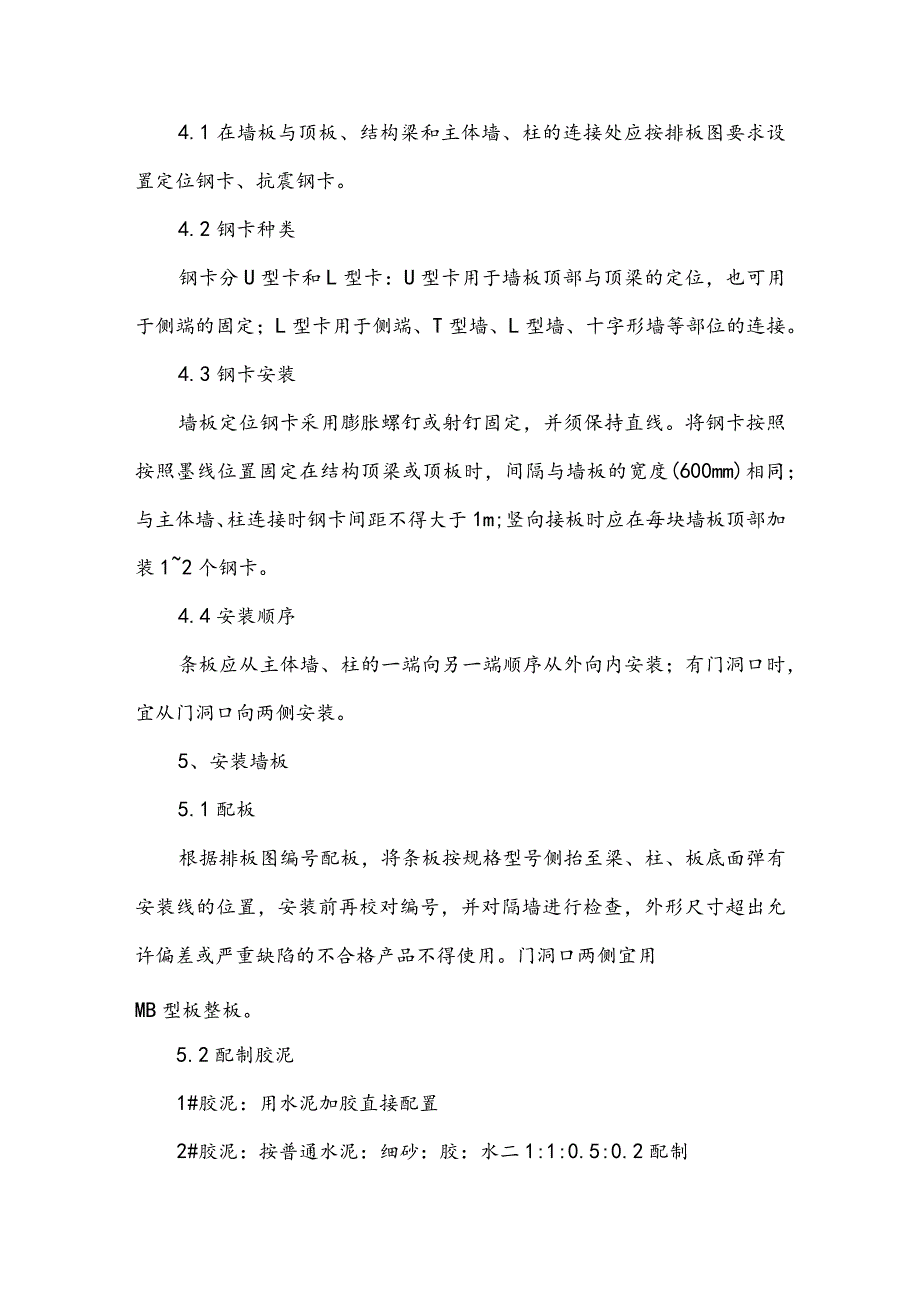

3、口等特殊部位的位置,弹线应清晰,位置应准确。放线后,经检查无误,方可进行下道工序。3.2 剪力墙连接部,图纸无特殊说明,通常在卧式侧的墙面取齐。3.3 水暖、电器设备及壁挂物的安装应对称放线定点,以保持墙面受力均匀,标明预埋件或开关插座的位置以便钻孔粘结,或利用板孔敷设暗埋管线。3.4 条板隔墙安装前,应对预埋件、吊挂件、连接件工序施工的数量、位置、固定方法等进行核查,并应符合条板隔墙设计技术文件的相关要求。4安装定位钢卡4.1在墙板与顶板、结构梁和主体墙、柱的连接处应按排板图要求设置定位钢卡、抗震钢卡。4.2钢卡种类钢卡分U型卡和L型卡:U型卡用于墙板顶部与顶梁的定位,也可用于侧端的固定;L

4、型卡用于侧端、T型墙、L型墙、十字形墙等部位的连接。4.3钢卡安装墙板定位钢卡采用膨胀螺钉或射钉固定,并须保持直线。将钢卡按照按照墨线位置固定在结构顶梁或顶板时,间隔与墙板的宽度(600mm)相同;与主体墙、柱连接时钢卡间距不得大于1m;竖向接板时应在每块墙板顶部加装12个钢卡。4.4安装顺序条板应从主体墙、柱的一端向另一端顺序从外向内安装;有门洞口时,宜从门洞口向两侧安装。5、安装墙板5.1配板根据排板图编号配板,将条板按规格型号侧抬至梁、柱、板底面弹有安装线的位置,安装前再校对编号,并对隔墙进行检查,外形尺寸超出允许偏差或严重缺陷的不合格产品不得使用。门洞口两侧宜用MB型板整板。5.2配制

5、胶泥1#胶泥:用水泥加胶直接配置2#胶泥:按普通水泥:细砂:胶:水二1:1:0.5:0.2配制3#胶泥:石膏加水胶泥、灰浆应随配随用,存放时间不宜超过3小时,中途不得加水稀释。膨胀砂浆用弹性乳液和42.5号水泥制作抹灰砂浆水灰比不能过大,防止水分蒸发后形成空隙,防止因水泥砂浆强度过高和使用细砂导致基层开裂。5.3接口抹灰每块墙板安装前均需先用棕刷或钢丝刷将板的结合面扫净,去除浮灰,用水润透墙板两侧企口,抹刷一遍107胶或素水泥浆(加胶按107胶:水=1:1的比例)。用配制好的胶泥将企口凹槽刮平,表面刮成内八字形。双凹槽板的表面抹成外八字。5.4安装定位板5.4.1墙板安装时应先安装定位板,定位

6、板为按墙板安装顺序的第一块板。安装工序为封孔、竖版、顶板、固定。5.4.2封孔将墙板的企口处、板的顶面均匀满刮粘结材料,空心条板的上端应用碎砖块堵实,再用1:3水泥砂浆塞实局部封孔。5.4.3竖版将墙板竖起,移动至安装位置,上、下对准墨线,顶部插入U型定位钢卡O5.4.4顶板墙板竖起到位后,用特制的宽口手撬棍在板底撬动,将板向上顶、挤、靠,将板上端顶紧,再配用人力将板边揉挤严实,使之挤紧缝隙,粘接面密实接触,以挤出胶浆为宜。5.4.5固定顶板同时用两个木楔为一组,两组木楔将板底塞平,使条板就位,利用木楔调整位置,可将条板垂直向上挤压,顶紧梁、板底部(上口留约IOmrn),调整好条板的垂直度,打

7、入木楔的位置应选择在条板的实心肋位置。5.4.6检查顶板和固定时应注意墙板是否偏离已弹好的安装边线,用靠尺检查,使板成垂直状态,检查其柱边板间粘结缝隙不大于15mm为宜,合格后方可用木楔楔紧条板底、顶部,用刮刀将挤出的水泥砂浆补齐刮平。5.4.7木楔规格木楔规格为宽75毫米,长100750毫米。条板下端距地面的预留安装间隙宜保持在3060mm,根据需要调整。5.4.8填浆在墙板与楼地面空隙处应填砂浆,通常,板下口缝隙大于30mm时,可采用C20干硬性细石混凝土或1:1:2豆石混凝土填实捻口。小于30mm时,用1:3水泥砂浆捻口,捻口每侧渗入缝内深度不得小于20mrn0亦可挡住板缝一侧,从下部逐

8、步向上甩注膨胀水泥砂浆并抹板缝。5. 4.9注意事项墙板在安装过程中,严禁用锤子敲砸,地面超高时,应剔除超高部分,不得剔凿板材,硬塞硬砸,损坏板材。在安装立板时,不得来回错动板子,以免胶结材料失去胶性。板缝中挤出多余的胶结料应立即用开刀铲以保证下道工序无障碍。5.5 拼版5.5.1 安装好第一块条板后,以安装好的第一块板为基础,按第一块板的方法按拼装顺序安装其余墙板。5.5.2 5.2墙板拼装时,应先在墙板与墙板之间对接的企口梯槽内填满、灌实胶泥,并抹成内八字。5.5.3 竖版时板梯槽对准桦头拼接,板缝间隙应揉挤严密,保持墙板与墙板之间紧密连接,把挤出的胶泥用腻子刀及时刮平。5.5.4 应及时

9、用垂线和靠尺校正,调整好垂直度和相邻板面的平整度。以一个大面用检查无误为止。待墙板的垂直度、平整度等检验合格后,方可继续拼装下一块板。5.6 接缝及防裂处理5.6.1 在板与板之间对接缝隙内填满、灌实粘结材料。企口接缝处应粘贴耐碱玻璃纤维网格布或无纺布或挂钢丝网抹灰处理墙面。采用石膏为接缝胶泥时,可在拼完一面墙后随即企口接缝防裂处理,将拼缝及企口两侧用石膏打底抹平压光,并粘贴浸胶防裂网布。若采用水泥胶时,需至少24小时后方可进行防裂处理。若采用水泥灰浆挤缝时,墙板的接缝处理应在门、窗框及管线安装完毕7d后进行。应检查所有的板缝,清理接缝部位,补满破损孔隙,清洁墙面。墙板接缝处理应分二次进行,第

10、一遍挤紧后,每天三次用水养护,共养护5天。第二遍的缝处理在第一遍竖缝灌注15天后,用1:3水泥砂浆进行抹面并进行防裂处理,然后用水养护3天。5.6.2 严格按照“四板一缝”的原则,即每安装4块板,留一竖缝,待墙板收缩力释放到一定程度后再处理,或者采用柔性粘结材料处理;如设计有要求可采用全墙面粘贴纤维网格布、无纺布或挂钢丝网抹灰处理墙面。5.6.3墙板隔墙阴阳角处以及墙板与建筑主体结构结合处应局部粘贴防裂网格布、或挂钢丝网抹灰做专门防裂处理。5.6.4墙板底端的木楔应在立板养护3d后方可取出,并同时检查墙板垂直度,平整度。合格后撤出木楔,用同配比胶泥浆,将木楔留下的楔孔堵严,以不露板缝隙为准。5

11、.6.5墙板隔墙安装长度超过6m时,应采取加强防裂措施。在抗震设防地区,条板隔墙安装长度超过6m时,应设置构造柱。5.6.6隔墙端部尺寸不足一块标准板宽时,可按要求宽度切割补板,补板宽度不应小于200mmO5.6.7顶端为自由端的墙板隔墙,应做压顶,埋设通长角钢圈梁,用水泥砂浆覆盖抹平;空心条板顶端孔洞均应局部灌实,每块板应埋设不少于一根钢筋与上部水平角钢圈梁连接;也可设计混凝土圈梁,混凝土圈梁应与板内预埋钢筋连接。同时,隔墙上端应间断设置拉杆与主体结构固定;所有外露铁件均应做防锈处理。5.7门窗节点安装5.7.1门、窗框的安装应在条板隔墙安装完成7d后进行。5.7.2预留门窗洞口处的两侧采用

12、整板,若门洞一侧靠混凝土柱,则应在门洞顶角用射钉将角钢射入混凝土柱,位置要准确无误以支承洞顶的条板。墙板可采用预埋木砖的MB(门框板),也可根据实际要求在施工现场切割制作,加工成刀板型,将门框侧企口加工成平面,并应使用金属膨胀螺栓与门、窗框现场固定。根据门窗大小确定固定位置和数量,每侧固定点不得少于3个。5.7.3门框、窗框与过梁横板之间用专用构件连接,门框与过梁板间隙用胶泥塞实、刮平,同时应在门角的接缝处采取加网防裂措施。门、窗框与洞口周边的连接缝应采用聚合物砂浆或弹性密封材料填实,并应采取加网增强、防裂措施。安装后一周内不得打孔凿眼,以免胶泥固化时间不足而使板受震动开裂。5.7.4应按排板

13、图标出的门、窗洞口位置,先安装门窗框板定位,然后从门窗洞口向两侧安装隔墙。门、窗框板安装应牢固,与条板或主体结构连接应采用专用粘结材料粘结,并应采取加网防裂措施,连接部位应密实、无裂缝。5.7.5预制门、窗框板中预埋有木砖或钢连接件,可与木制、钢制或塑钢门、窗框连接固定。5.7.6门、窗框有特殊要求时,可采用钢板加固等措施,但应与门、窗框板的预埋件连接牢固。5.7.7转弯、门窗丁字结点可用T型或L型板,如用普通板则应用钢板网连接,避免门、窗在外力作用下导致墙板接缝开裂。5.7.8门、窗口宽度不应超过1500mm,超过150Omm应进行专门的结构设计,或采用配有钢筋的过梁板等加固措施。5.7.9

14、门、窗框板上部墙体高度大于60Omnl时,应采用配有钢筋的过梁板或采取其他加固措施。5.7.9框、窗框板与门、窗框的接缝处应加胶泥密封,粘结牢固。5.7.10窗洞口过梁板及板的丁字接口处采用焊接连接时,应严格按图纸尺寸先打好射钉,射钉位置要正确无误,其误差:上下不超过IomrT1,左右不超过5mm。5.7.11按设计安装节点图,需要进行墙板与主体墙、墙板与板上的予埋件等进行焊接时,应确保焊点牢固,没有假焊、虚焊,焊件和焊缝不得高出板面。6、安装管线6.1 施工时间要求水电管、线安装、敷设应与墙板安装配合进行,应在墙板安装完成后7d进行。6.2 放线根据施工技术文件的相关要求,应先在隔墙上弹墨线

15、定位。主管线管路应在施工时安排在梁、柱内预埋敷设,根据线路的走向确定入室管线位置,空心墙板隔墙纵向布线可沿条板的孔洞穿行。电器安装,可在板墙上敷上明线或暗线,亦可利用板孔穿软管敷线,再安装开关、插座等。6.3 开槽6.3.1开槽、开洞应按弹出的墨线位置用切割机切割线槽和开关盒洞口。6.3.2应按设计规定的尺寸单面开槽切割,严禁在墙板两侧的同一部位开槽、开洞,其间距应错开15Omm以上,不得在条板隔墙上任意开槽、开洞。1.1.3 需要在墙板上横向开槽敷设电气暗线暗管时,应选厚度120mm的墙板。1.1.4 墙面开槽深度不得大于墙板厚度的2/5o每块板开槽长度不得大于墙板长度的12o6.4 安装切割完线槽、开关盒洞口后,应按设计要求敷设管线、插座、开关盒,应先做好定位,可用螺钉、卡件将管线、开关盒固定在条板的实心部位上。开关盒、插座四周应采用专用粘结材料填实、粘牢,其表面与墙板面齐平,并粘贴玻璃纤维网格带,防止开裂。6.5 回填补强应尽快敷设管线、开关,及时用胶泥回填、补强。水泥条板隔墙上开的槽孔宜采用聚合物水泥砂浆或专用填充材料填充密实:开槽墙面可采用聚合物水泥浆粘贴耐碱玻璃纤维网格布、无纺布或采取局部挂钢丝网等补强、防裂措施。空心条板隔墙可在局部堵塞槽下部孔洞后,再做补强、修复。6.6 水管的安装6.6.1水管安装可按工程设计要求进行

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
