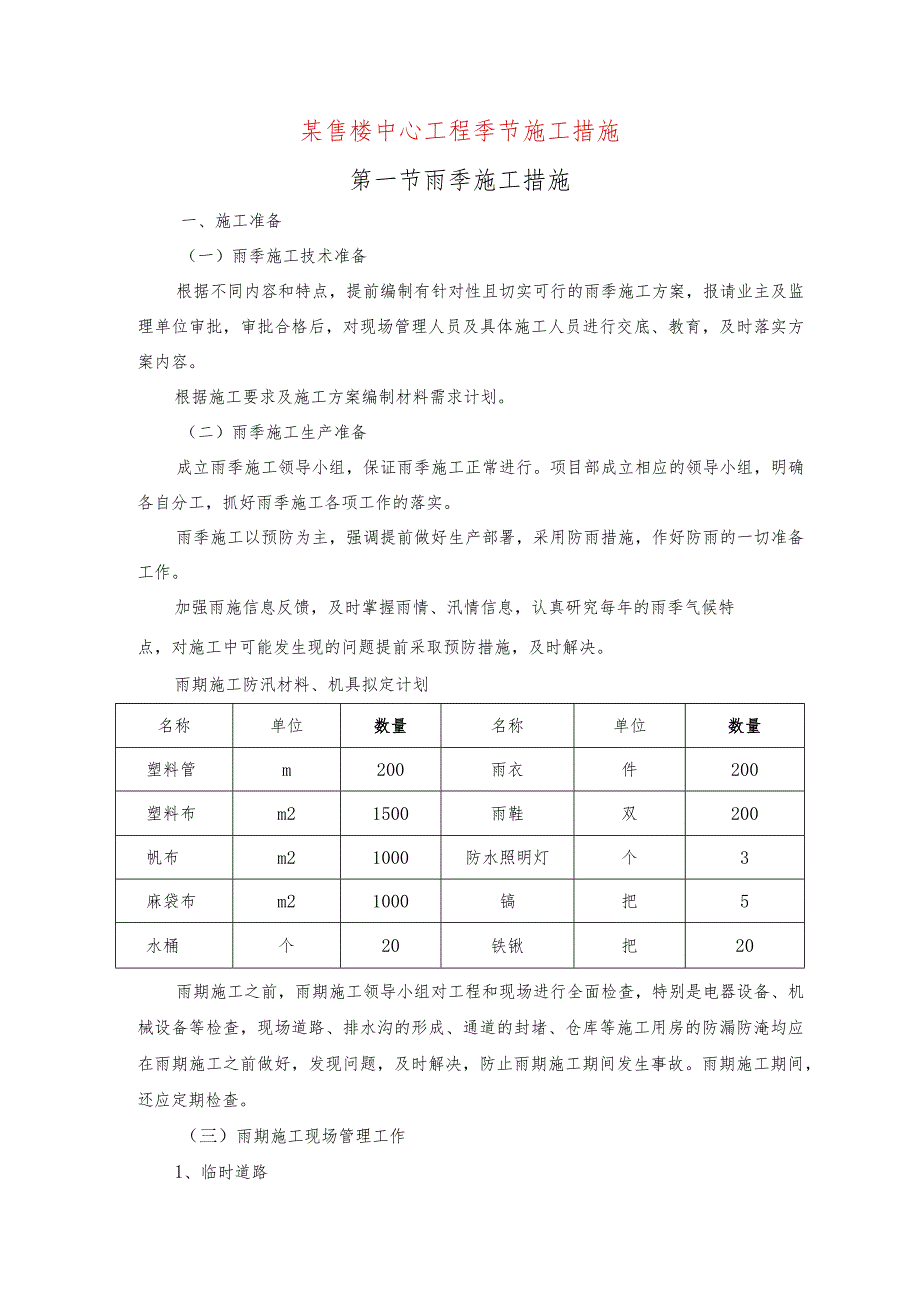

《某售楼中心工程季节施工措施.docx》由会员分享,可在线阅读,更多相关《某售楼中心工程季节施工措施.docx(6页珍藏版)》请在第壹文秘上搜索。
1、某售楼中心工程季节施工措施第一节雨季施工措施一、施工准备(一)雨季施工技术准备根据不同内容和特点,提前编制有针对性且切实可行的雨季施工方案,报请业主及监理单位审批,审批合格后,对现场管理人员及具体施工人员进行交底、教育,及时落实方案内容。根据施工要求及施工方案编制材料需求计划。(二)雨季施工生产准备成立雨季施工领导小组,保证雨季施工正常进行。项目部成立相应的领导小组,明确各自分工,抓好雨季施工各项工作的落实。雨季施工以预防为主,强调提前做好生产部署,采用防雨措施,作好防雨的一切准备工作。加强雨施信息反馈,及时掌握雨情、汛情信息,认真研究每年的雨季气候特点,对施工中可能发生现的问题提前采取预防措
2、施,及时解决。雨期施工防汛材料、机具拟定计划名称单位数量名称单位数量塑料管m200雨衣件200塑料布m21500雨鞋双200帆布m21000防水照明灯个3麻袋布m21000镐把5水桶个20铁锹把20雨期施工之前,雨期施工领导小组对工程和现场进行全面检查,特别是电器设备、机械设备等检查,现场道路、排水沟的形成、通道的封堵、仓库等施工用房的防漏防淹均应在雨期施工之前做好,发现问题,及时解决,防止雨期施工期间发生事故。雨期施工期间,还应定期检查。(三)雨期施工现场管理工作1、临时道路(1)雨期来临前应在施工现场做好排水措施,保证水流畅通、不积水。(2)检查施工现场及生产生活基地的排水设施,疏通各种排
3、水渠道,清理雨水排水口,保证雨天排水通畅。场地排水坡度应不小于3%。,并能防止四邻地区的水流入。排水沟坡度应不小于5%o,其断面尺寸不小于30OmmX30Omm。2、临时设施(1)现场临时设施的搭设,应严格按照各有关规定实施,防洪器材要备齐并按有关规定发放。(2)雨期施工前,应对各类仓库、变配电室、机具料棚等进行全面检查,加固补漏,对于危险建筑必须及时处理。3、材料储存及保管各种材质及其配件、细木制品等,应在能够切实防止风吹雨淋日晒的干燥场所存放。雨期施工期间宜水平放置,底层应搁置在调平的垫木上。垫木应沿边框和中格部位妥帖布置,距地不小于730mm,防止受潮和变形。叠放高度不宜超过1.8m。采
4、用靠架存放时,必须确保不变形。4、机械设备(1)现场机械操作棚必须搭设牢固,防止漏雨和积水。(2)现场机械设备,要采取防雨、防潮、防淹没等措施。用电的机械设备要按相应规定作好接地或接零保护装置,并要经常检查和测试可靠性。保护接地一般应不大于4,防雷接地一般应不大于10o(3)电动机械设备和手持式电动机具,都应安装漏电保安器,漏电保安器的容量要与用电机械的容量相符,并要单机专用。(4)所有机械的操作运转,都必须严格遵守相应的安全技术操作规程,雨期施工期间应加强教育和检查监督。(5)所有机具电气设备均设置防雨罩,雨后全面检查电源线路,保证绝缘良好。(6)在雨期施工前,应对现场所有动力及照明线路,供

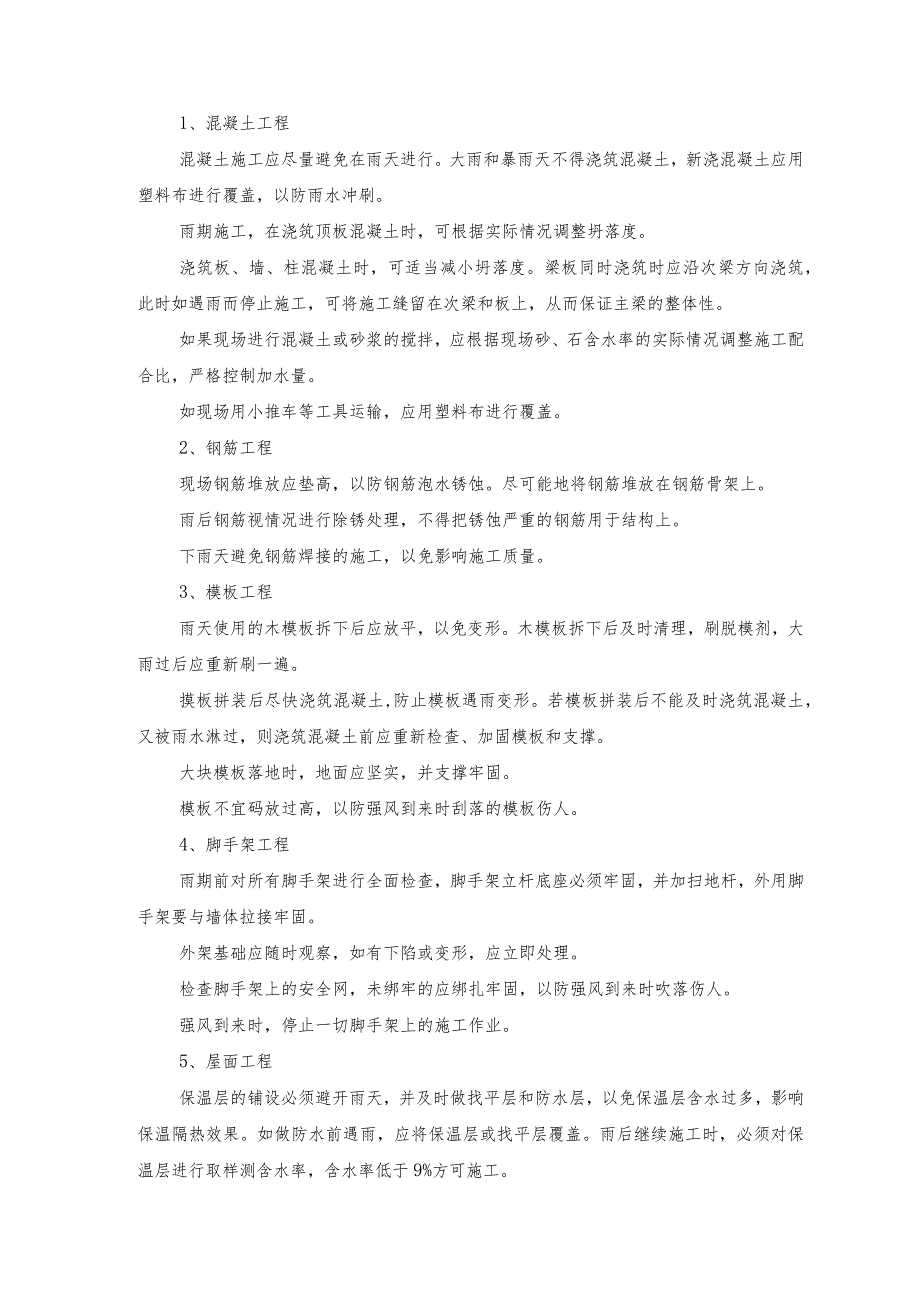

5、配电电气设施进行一次全面检查,对线路老化、安装不良、瓷瓶裂纹、绝缘降低以及漏跑电现象,必须及时修理和更换,严禁迁就使用。(7)配电箱、电闸箱等,要采取防雨、防潮、防淹、防雷等措施,外壳要做接地保护。三、雨季主要施工方法措施1、混凝土工程混凝土施工应尽量避免在雨天进行。大雨和暴雨天不得浇筑混凝土,新浇混凝土应用塑料布进行覆盖,以防雨水冲刷。雨期施工,在浇筑顶板混凝土时,可根据实际情况调整坍落度。浇筑板、墙、柱混凝土时,可适当减小坍落度。梁板同时浇筑时应沿次梁方向浇筑,此时如遇雨而停止施工,可将施工缝留在次梁和板上,从而保证主梁的整体性。如果现场进行混凝土或砂浆的搅拌,应根据现场砂、石含水率的实际
6、情况调整施工配合比,严格控制加水量。如现场用小推车等工具运输,应用塑料布进行覆盖。2、钢筋工程现场钢筋堆放应垫高,以防钢筋泡水锈蚀。尽可能地将钢筋堆放在钢筋骨架上。雨后钢筋视情况进行除锈处理,不得把锈蚀严重的钢筋用于结构上。下雨天避免钢筋焊接的施工,以免影响施工质量。3、模板工程雨天使用的木模板拆下后应放平,以免变形。木模板拆下后及时清理,刷脱模剂,大雨过后应重新刷一遍。摸板拼装后尽快浇筑混凝土,防止模板遇雨变形。若模板拼装后不能及时浇筑混凝土,又被雨水淋过,则浇筑混凝土前应重新检查、加固模板和支撑。大块模板落地时,地面应坚实,并支撑牢固。模板不宜码放过高,以防强风到来时刮落的模板伤人。4、脚
7、手架工程雨期前对所有脚手架进行全面检查,脚手架立杆底座必须牢固,并加扫地杆,外用脚手架要与墙体拉接牢固。外架基础应随时观察,如有下陷或变形,应立即处理。检查脚手架上的安全网,未绑牢的应绑扎牢固,以防强风到来时吹落伤人。强风到来时,停止一切脚手架上的施工作业。5、屋面工程保温层的铺设必须避开雨天,并及时做找平层和防水层,以免保温层含水过多,影响保温隔热效果。如做防水前遇雨,应将保温层或找平层覆盖。雨后继续施工时,必须对保温层进行取样测含水率,含水率低于9%方可施工。新做的防水层遇有天气有雨时,应用塑料薄膜盖牢,不得使新做的防水层遭到冲刷。6、装修工程装修材料做好防雨措施。现场正在施工或准备施工的
8、材料,应用塑料布或其它防雨材料盖好。进行室内装修时,应考虑将外露的洞口进行封闭,以防暴雨的影响。进行室外作业时,要注意天气影响。油漆、铝合金门窗、玻璃工程不宜在雨天进行施工,遇到突发情况,应立即停止施工。7、机电安装工程设备预留孔洞做好防雨措施。如施工现场地下部分设备已安装完毕,要采取措施防止设备受潮、被水浸泡。现场中外露的管道或设备,应用塑料布或其它防雨材料盖好。直埋电缆敷设完后,应立即铺沙,盖砖及回填夯实,防止下雨时,雨水流入沟槽内。室外电缆中间头、终端头制作应选择晴朗无风的天气,油浸纸绝缘电缆制作前须摇测电缆绝缘及校验潮气,如发现电缆有潮气浸入时,应逐段切除,直至没有潮气为止。敷设于潮湿

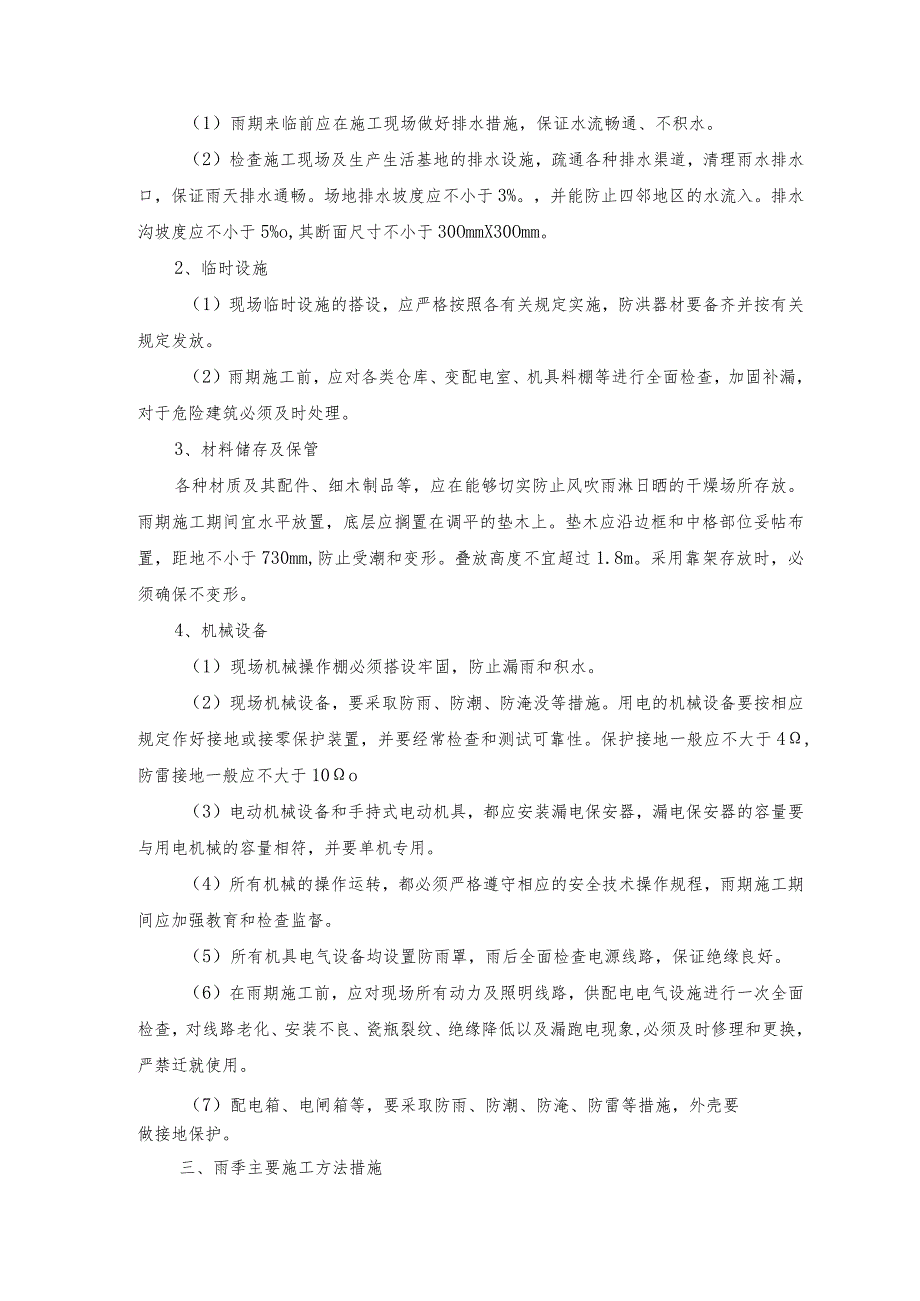

9、场所的电线管路、管口、管子连接处应作密封处理。8、临建设施检查办公室、宿舍及料库屋面有无漏雨现象,对漏雨的部位及时修理完好。室外地面全面硬化,道路场地等排水坡向正确、排水沟畅通无阻,确保施工现场无积水。检查食堂、厕所等的排水沟,及时疏通污水管道。大雨来临前要清理粪坑,避免粪坑因大雨袭击而溢出。雨季来临前,对现场的库房等作好地面加高处理,对于受潮易损物品制定专项保护措施(架空或覆盖保护)。四、雨期施工岗位责任制1、现场值班人员岗位责任:(1)值班人员必须按时值班严格交接班制度,坚守岗位,不撤离职守;(2)值班人员必须每夭密切注意夭气预报,记录天气情况;(3)接班后对自己职责内的木工操作棚,工地库
10、房、材料堆放场地,配电设施进行认真检查,发现可疑情况,除登记处理外,视情况报告上级领导;(4)对要害部门要实施巡视检查,不符合雨季施工要求的及时上报(5)值班期间不得饮酒、玩耍和从事其它活动;(6)作好值班记录,遇有特殊情况在交接班时必须向接班人员交代清楚。2、雨季施工负责人岗位责任制(1)贯彻落实雨季施工方案;(2)学习宣传雨季施工知识,对职工进行雨季施工安全教育,提高职工雨季施工的质量和安全意识。(3)实施现场雨季施工安全检查,纠正现场施工人员的违章行为。(4)监督有关工种履行雨季施工责任制,落实重点分部分项工程的质量和安全措施;(5)对各种雨季施工责任制的落实情况实施考核,奖励和惩处,对
11、发生雨季施工事故的责任者提出处理意见;3、雨季施工安全员岗位责任制(1)对承建工程的雨季施工安全生产负全面责任。(2)在生产施工过程中认真贯彻、落实安全生产法规、规章、标准,针对工程特点提出有针对性的雨季施工安全管理措施。(3)认真落实施工组织设计中安全技术管理的各项措施,严格执行施工项目安全技术交底和设施,设备安装验收制度,针对生产任务的特点向班组进行详细的以安全注意事项为内容的安全教育,并随时检查措施的实施情况;(4)领导组织雨季施工安全生产检查,实施安全生产奖惩制度。(5)组织领导生产班组学习工种安全技术操作规程,开展对职工的安全教育,向职工发放雨期个人劳动保护用品,并督促工人正确使用。
12、(6)支持安全员履行工作职责,不违章指挥和强令工人违章冒险作业。(7)发生汛及时上报,组织抢险,保护事故现场,认真吸取事故教训。4、仓库保管员雨期安全责任制(1)坚守工作岗位,严格遵守仓库物资的保管、出库使用交接手续及各项保管制度;(2)不在库房内吸烟及明火作业,对非本工地人员领料实施监督,严格手续,并制止将危险物品材料带入施工现场。(3)熟悉仓库内保存材料的性质,尤其对雨期抢险物品妥善保管,做到用时汛期物品不缺少、供应及时。(4)对库房存放的材料须按不同性质分类存放,雨期重要物品与一般物品分库存放;(5)仓库保管员应掌握雨期器材的使用方法,掌握基本的雨期施工知识和技能;(6)库房内应经常清、保持清洁;5、工地警卫人员雨期安全责任制(1)施工工地警卫员要坚守岗位,工作须认真、细致负责。(2)严格履行出入登记,对雨期施工器材进行重点看护。(3)加强对重点目标管理,夜间要对场区实行巡视查看,掌握必要的雨期防汛抢险知识;(4)严格交接班制度,对本班中有未处理完的事情要详细记载并负责向下一班人员交代清楚。(5)警卫人员工作期间不得饮酒、睡觉、娱乐或从事与警卫无关的事情;(6)发现雨期汛情和治安情况立即向上级报告,并采取临时有效措施。
