《某商住楼工程冬期施工管理措施(示范文本).docx》由会员分享,可在线阅读,更多相关《某商住楼工程冬期施工管理措施(示范文本).docx(8页珍藏版)》请在第壹文秘上搜索。

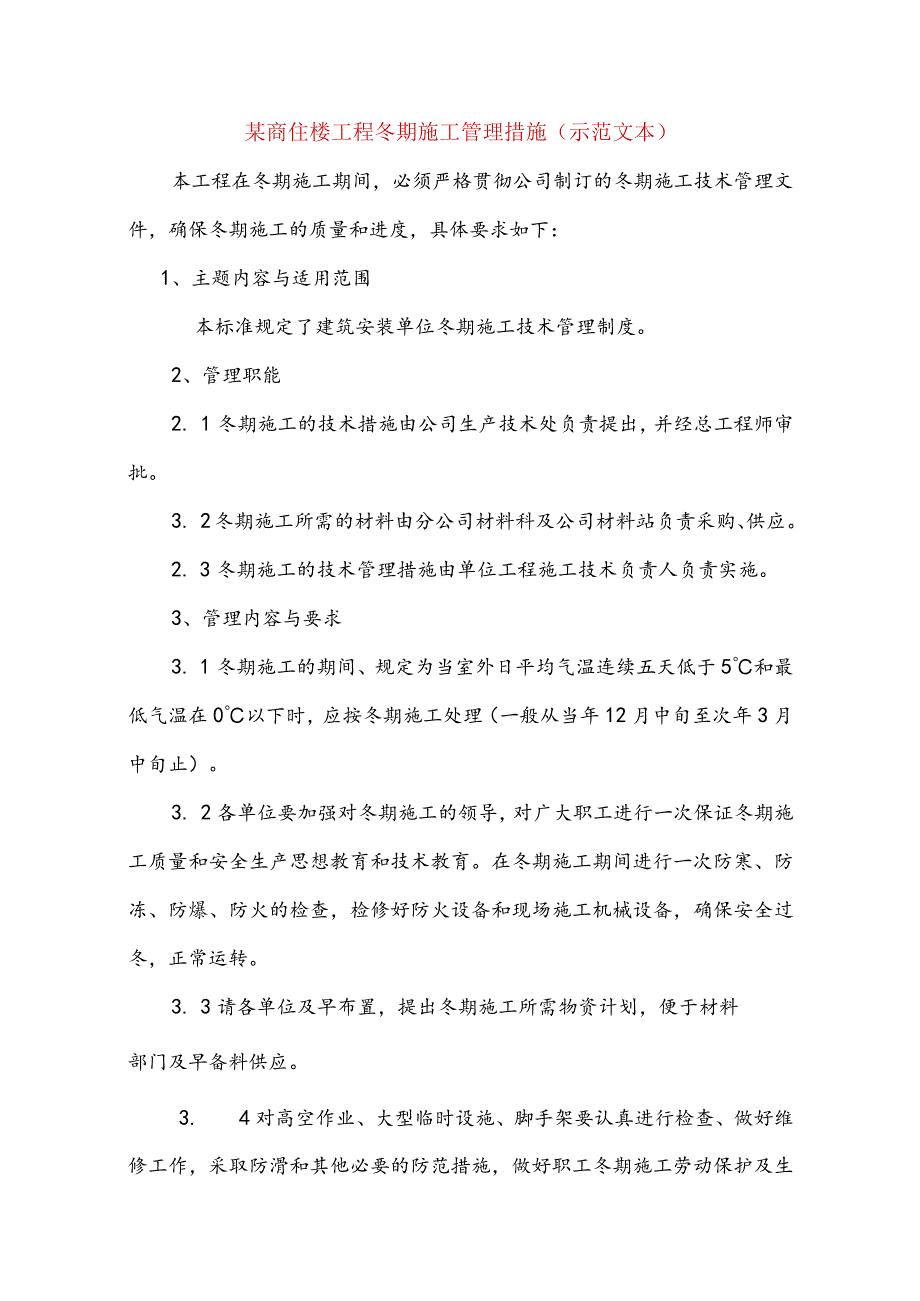

1、某商住楼工程冬期施工管理措施(示范文本)本工程在冬期施工期间,必须严格贯彻公司制订的冬期施工技术管理文件,确保冬期施工的质量和进度,具体要求如下:1、主题内容与适用范围本标准规定了建筑安装单位冬期施工技术管理制度。2、管理职能2. 1冬期施工的技术措施由公司生产技术处负责提出,并经总工程师审批。3. 2冬期施工所需的材料由分公司材料科及公司材料站负责采购、供应。2. 3冬期施工的技术管理措施由单位工程施工技术负责人负责实施。3、管理内容与要求3. 1冬期施工的期间、规定为当室外日平均气温连续五天低于5和最低气温在0以下时,应按冬期施工处理(一般从当年12月中旬至次年3月中旬止)。3. 2各单位
2、要加强对冬期施工的领导,对广大职工进行一次保证冬期施工质量和安全生产思想教育和技术教育。在冬期施工期间进行一次防寒、防冻、防爆、防火的检查,检修好防火设备和现场施工机械设备,确保安全过冬,正常运转。3. 3请各单位及早布置,提出冬期施工所需物资计划,便于材料部门及早备料供应。3. 4对高空作业、大型临时设施、脚手架要认真进行检查、做好维修工作,采取防滑和其他必要的防范措施,做好职工冬期施工劳动保护及生活安排,防止发生冻害和人生事故。3. 5冬期施工技术措施重点是腔和钢筋腔、砌筑工程、内外粉刷、屋面及安全生产。除遵照标准的各项有关规定外,提出以下几点做法:4. 5.1基础工程4.5. 1.1土方

3、及基础挖土,要及时排除积水,清除基槽残留的冰雪。基础施工时如遇冰雪天,可将表层土耙松,并予留土方510厘米,待做垫层前再行挖除。3.5.1.2基础施工时,如砖基础、块石基础,室外温度低于0C时,则当天砌筑的基础须用草包复盖,预计砂浆强度达到20%时,可不再复盖,如经或钢筋舲基础,室外外温度低于0时,应用双层草包复盖,预计强度达到40%可不于保养。3.5.1.3回填土方时,如气温在0以下时,填方每层铺土厚度应比常温施工时适当减少20%左右。3.5.2砌筑工程3.5.2.1施工前对原材料要严格检查。砖应清除冰霜,黄砂和灰膏均不得受冻,不得含有冰块,砂浆应尽量采用普通硅酸盐水泥拌制。3.5.2.2砌

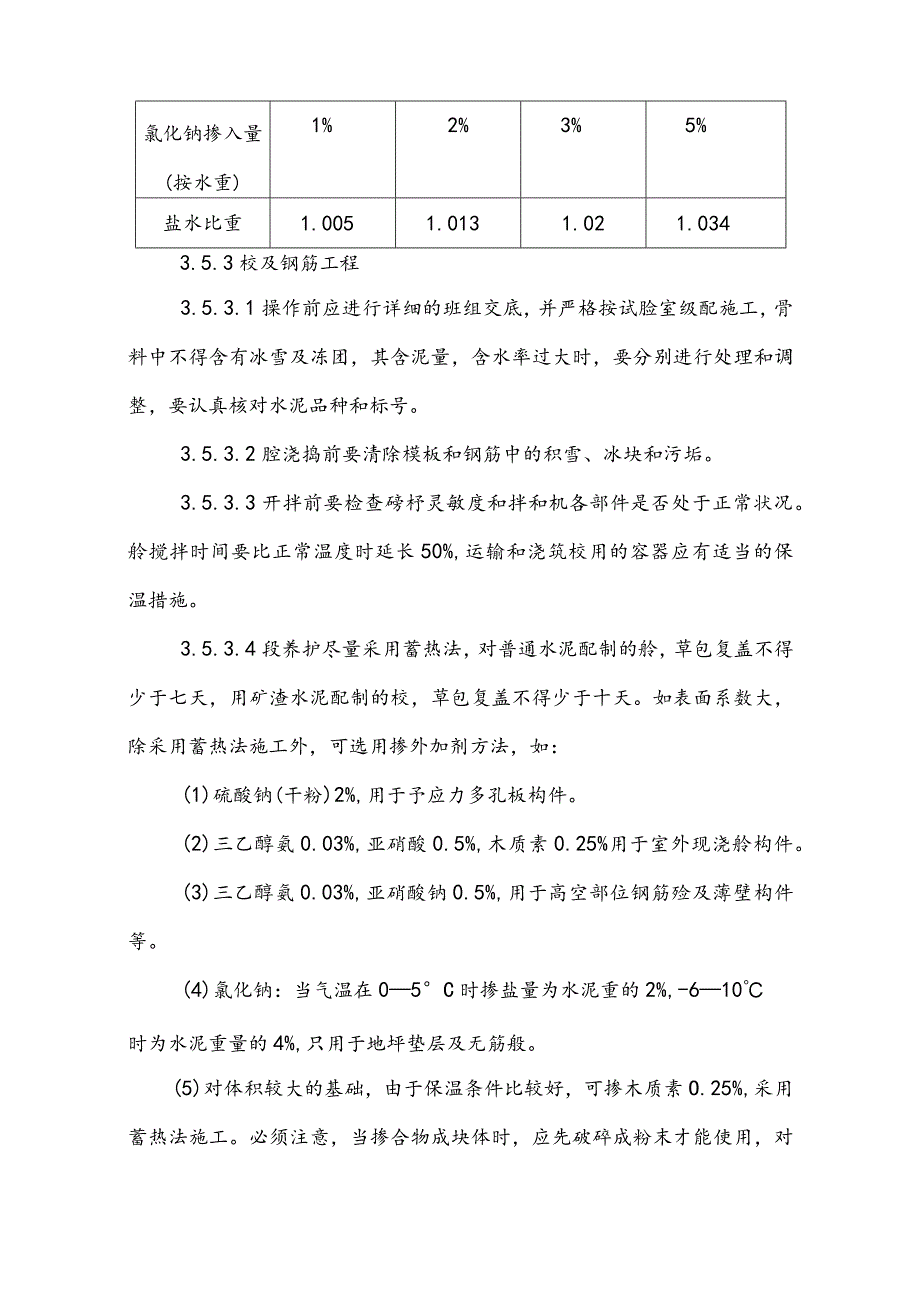

4、体砌筑前当正温时方专块可以少量浇水润温,如予计三天内室外最低温度在0以下时可在砂浆中按不同的气温掺氯化钠(见下表)并加草包覆盖。上午七时大0s-3C-3s-8-5oC-8C-8oC-10C气温度氯化钠掺入量(按水重)1%2%3%5%盐水比重1.0051.0131.021.0343.5.3校及钢筋工程3.5.3.1操作前应进行详细的班组交底,并严格按试脸室级配施工,骨料中不得含有冰雪及冻团,其含泥量,含水率过大时,要分别进行处理和调整,要认真核对水泥品种和标号。3.5.3.2腔浇捣前要清除模板和钢筋中的积雪、冰块和污垢。3.5.3.3开拌前要检查磅杼灵敏度和拌和机各部件是否处于正常状况。舲搅拌时
5、间要比正常温度时延长50%,运输和浇筑校用的容器应有适当的保温措施。3.5.3.4段养护尽量采用蓄热法,对普通水泥配制的舲,草包复盖不得少于七天,用矿渣水泥配制的校,草包复盖不得少于十天。如表面系数大,除采用蓄热法施工外,可选用掺外加剂方法,如:(1)硫酸钠(干粉)2%,用于予应力多孔板构件。(2)三乙醇氨0.03%,亚硝酸0.5%,木质素0.25%用于室外现浇舲构件。(3)三乙醇氨0.03%,亚硝酸钠0.5%,用于高空部位钢筋殓及薄壁构件等。(4)氯化钠:当气温在05C时掺盐量为水泥重的2%,-610时为水泥重量的4%,只用于地坪垫层及无筋般。(5)对体积较大的基础,由于保温条件比较好,可掺
6、木质素O.25%,采用蓄热法施工。必须注意,当掺合物成块体时,应先破碎成粉末才能使用,对硫酸钠必须过筛。3.5.3.5钢筋冷拉在负温下进行时,如用控制应力法冷拉,冷拉的应力须较常温提高29.43Mpa0冬期的钢筋焊接宜在室内进行,如必须在室外进行时,要有防雪挡风措施,焊后的接头严禁立即碰到冰雪。3.5.3.6如在负温下浇捣舲,除对腔掺用外加剂或热水搅拌外,还须对腔的接头用热水加热到正温方可施工。3.5.3.7为了确保工程质量,对柱梁的拆模时间不宜过早,必须达到1.18MPa强度方可拆侧模。大梁及其它予制构件搁置点必须坚实牢固,防止解冻时产生不均匀沉陷引起结构性的变形和开裂。3.5.3.8冬期的
7、舲试验块除按原规定的要求制作外,尚应增加一组与结构同条件养护的舲试块,用以检验受冻情况的强度。3.5.3.9当前钢模使用较普遍,在冬期施工时,热量散发较快,极易受冻,更要做好防风保暖工作,在现浇的楼板中,要求板底四周进行围护保温,板面加强复盖,对一般构件同样也要做好防寒保暖工作。对正在浇捣和刚浇捣完毕的云结构如遇在雨雪天,要及时清理积雪残冰和更换温透的草包,以防止长期受冻雪复盖和突然降温而冻坏结构。3.5.3.10填好施工日记和殓施工日记,做好试块工作,妥善养护,及时交公司试验室。在现场建造小型的标准养护室。3.5.4室内、外抹灰3.5.4.1室内抹灰要做好保温、封闭工作,施工前尽量装好门窗玻
8、璃或塑料薄膜及草包封闭。因赶工需要可在室内装置一定数量的红外线灯泡或用木碳、煤饼作升温措施,但必须要有值班人员监督管理,确保安全,严防火灾发生和煤气中毒。3.5.4.2室外抹灰要根据气温调整工作时间,尽量上午做东南面,下午做西北面。3.5.4.3抹灰基层可适当掺用食盐降低冻点,其掺用量按水泥用量的2%4%,基层湿润也可用温盐水。但做油漆墙面的抹灰砂浆和变电所等按施工验收规范禁止使用氯盐的建筑物不得掺加氯盐。3.5.4.4对所有原材料要严格检查,黄砂及灰膏严防受冻,其中不得含有冰块。砂浆的运输和保存应采取保温措施,其温度不宜低于5。3.5.5屋面防水3.5.5.1施工必须在正温下进行,一般宜在上
9、午九点至下午三点之间,尽量缩短中午休息时间。3.5.5.2屋面保温当天施工完毕后要加以复盖。3.5.5.3油毡、冷胶屋面的基层一定要清理干净,不得有霜和冻雪等杂物。3.5.5.4脱离式屋面的找平层宜用低标号水泥砂浆,不宜用混合砂浆。3.5.6.1铸铁管接口宜在正温下操作,当室外气温在-5C时,应选用高标号水泥加温水随拌随用,接口完成后及时复盖保温。3. 5.6.2管底的基土必须夯实,防止搁空,预防管体断裂,严禁用冻土垫管底。3.5. 6.3进行水压试验后,及时将存水放尽,以免结冻损坏。3.6. 6.4塑料污水管露天存放时应及时复盖,以免冻坏。3.7. 7油漆与涂料3.5.7.1所用油膏、腻子、
10、油漆、涂料等材料应放于屋内保管好,防止受冻,影响油漆涂料质量。如油漆稠化可适当用热水间接加热。3.5.7.2油漆层基层应干燥,不得有冰霜,木门窗及细木制品防止受潮受冻。3.5.7.3油漆、涂料必须在正温下操作,对一些要求较高的油漆涂料要按有关说明操作。3.5.7.4建筑外窗油漆、玻璃工作应在脚手架上操作。3.5.7.5油性易燃品,严禁用明火烘烤3.5.8安全生产3.5.8.1在进入冬期施工前,所有施工现场都要预先制定防冻、防寒、防风、防滑等安全技术措施,指定有关部门安排落实各项准备工作。3.5.8.2对基地、现场的生产,生活用的水管要及时用草绳包扎,道路要及时排除积水积雪保证畅通,遇到雨雪天后
11、,在施工前要对道路,脚手架脚手片等地方及时进行清扫,检查和加固,以免发生安全事故。3.5.8.3高空作业坚持用“三宝”,外脚手架必须有安全牢固的上人梯,并设休息平台,井架的缆风、把杆锚桩等要经常检查,所有动力、照明电线都必须符合安全操作规程,机械设备必须持证操作。3.5.8.4施工现场木工车间和集体宿舍严禁明火取暖和私设电炉,木工车间的刨花要及时处理,在木工车间和易燃、易爆物品旁严禁吸烟。所有灭火机具在进入冬期前都要进行一次检查,带好保暖罩,保证完好有效。动用明火要有审批手续。3.5.8.5凡有水箱的一切机械设备,如汽车、搅拌机、水泵等,工作完毕后立即放水,凡抹润滑油的机械设备改用防冻油。3.
12、5.8.6冬期施工要加强对外加剂的管理,建立相应的领发料制度。如亚硝酸纳之类的有毒物品,它与有机物接触,易燃易爆,因此不准堆放在露天,入库后要单独储存,要专人保管,加强对工人教育,防止误食发生中毒事故。3.5.8.7加强对锅炉的检查和维修,所有的安全网、压力表、水表等设备另件应配置齐全,不得短缺。3.5.8.8加强安全教育,施工现场严禁烤火。3.5.9关心职工生活3.5.9.1对所有的集体宿舍、办公室等都要进行一次检查,凡缺少玻璃的都要配齐,对外包工的住宿也要做好防寒保暖工作。3.5.9.2及时发给各种冬期劳保用品。3.5.9.3做好生活后勤工作,督促食堂保证做到有热饭热开水供应。4.检查与考核4.1冬期施工的材料准备,技术措施执行情况由分公司及工程处生产技术科会同质安科每月对现场施工班子检查考核一次。4.2公司生产技术处每月对各分公司及工程处冬期施工管理情况作一次检查考核。
