《某工业厂房工程施工总平面布置(示范文本).docx》由会员分享,可在线阅读,更多相关《某工业厂房工程施工总平面布置(示范文本).docx(4页珍藏版)》请在第壹文秘上搜索。
1、某工业厂房工程施工总平面布置(示范文本)最大限度地减少和避免对周边环境的影响,搞好防火、防盗、防环境污染工作,安全生产、文明施工,并在此前提下合理地进行施工作业区、材料堆放区、施工管理和生活设施区的布置,以满足施工要求,做好对总平面的分配和统一管理,协调各专业对总平面的使用,以及对施工区域和周边的各种公用设施加以保护成为本次施工总平面管理的中心任务。1总平面布置1.1 场地特征本工程位于湖北省武汉市,施工场地现场开阔,“三通一平”已基本完成。现场交通便利,可以满足施工需要。1. 2施工平面布置1、为便于现场管理,现场进行封闭式施工。围墙上严格按建设单位、施工单位的CI标准做好CI标识。2、进场

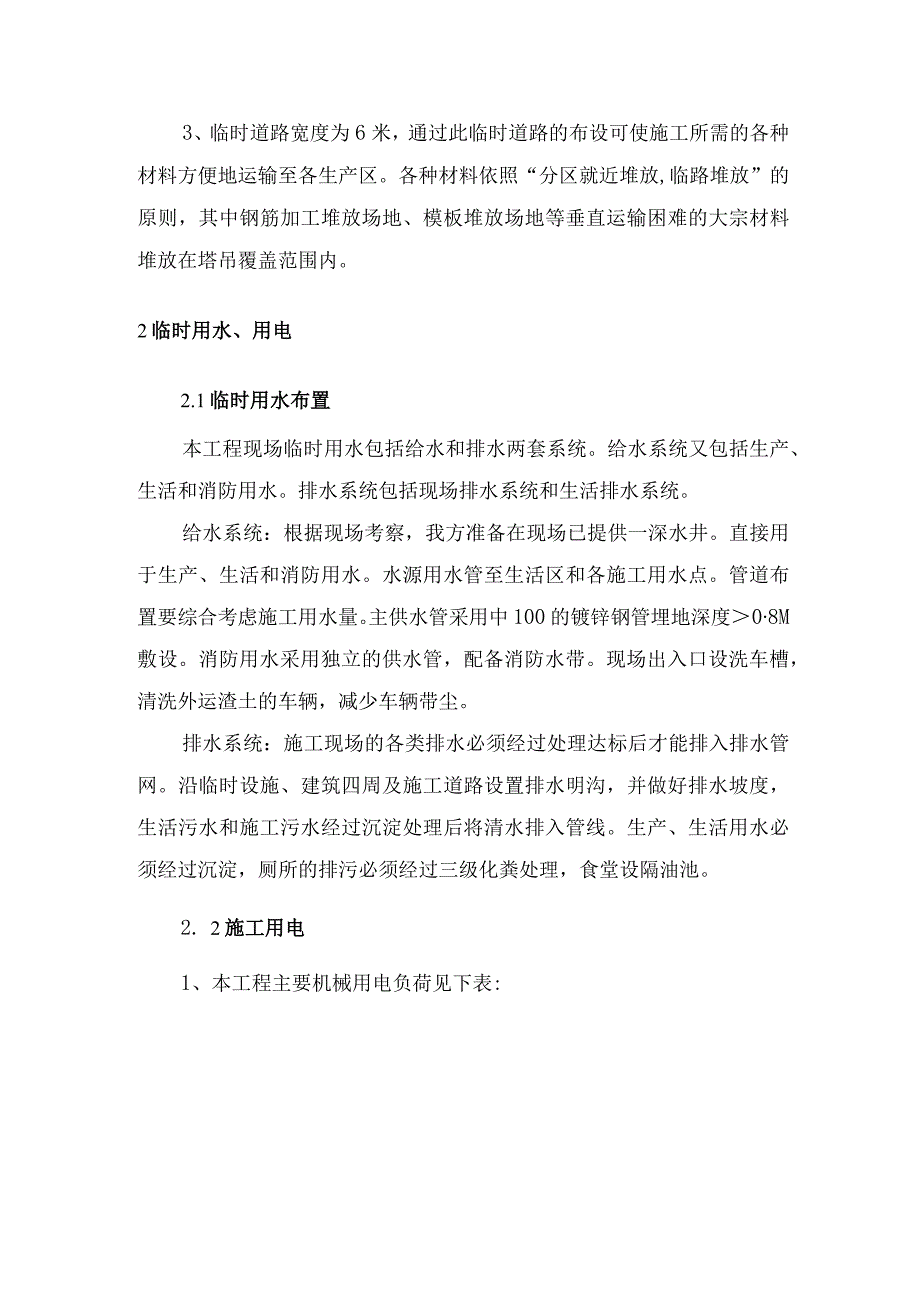

2、后我们将对现场施工区域主要道路及材料堆场进行硬化处理,做好排水坡度,并在基坑周边及围墙周围砌筑排水沟,根据排污口位置设置沉淀池,进行有组织排水。同时在施工场地大门入口处设置洗车槽,以免扬尘污染。临建的布设根据甲方提供的水电位置综合考虑,按照生活区和生产区分开的原则,做到不仅有利于施工生产,而且整体美观。在场地西北角搭设临时房屋作为宿舍楼;现场办公区设置在西南角。现场除硬化区域外全部进行绿化,做到黄土不露天,不仅美化环境,而且减少污染。3、临时道路宽度为6米,通过此临时道路的布设可使施工所需的各种材料方便地运输至各生产区。各种材料依照“分区就近堆放,临路堆放”的原则,其中钢筋加工堆放场地、模板堆
3、放场地等垂直运输困难的大宗材料堆放在塔吊覆盖范围内。2临时用水、用电2.1临时用水布置本工程现场临时用水包括给水和排水两套系统。给水系统又包括生产、生活和消防用水。排水系统包括现场排水系统和生活排水系统。给水系统:根据现场考察,我方准备在现场已提供一深水井。直接用于生产、生活和消防用水。水源用水管至生活区和各施工用水点。管道布置要综合考虑施工用水量。主供水管采用中100的镀锌钢管埋地深度08M敷设。消防用水采用独立的供水管,配备消防水带。现场出入口设洗车槽,清洗外运渣土的车辆,减少车辆带尘。排水系统:施工现场的各类排水必须经过处理达标后才能排入排水管网。沿临时设施、建筑四周及施工道路设置排水明

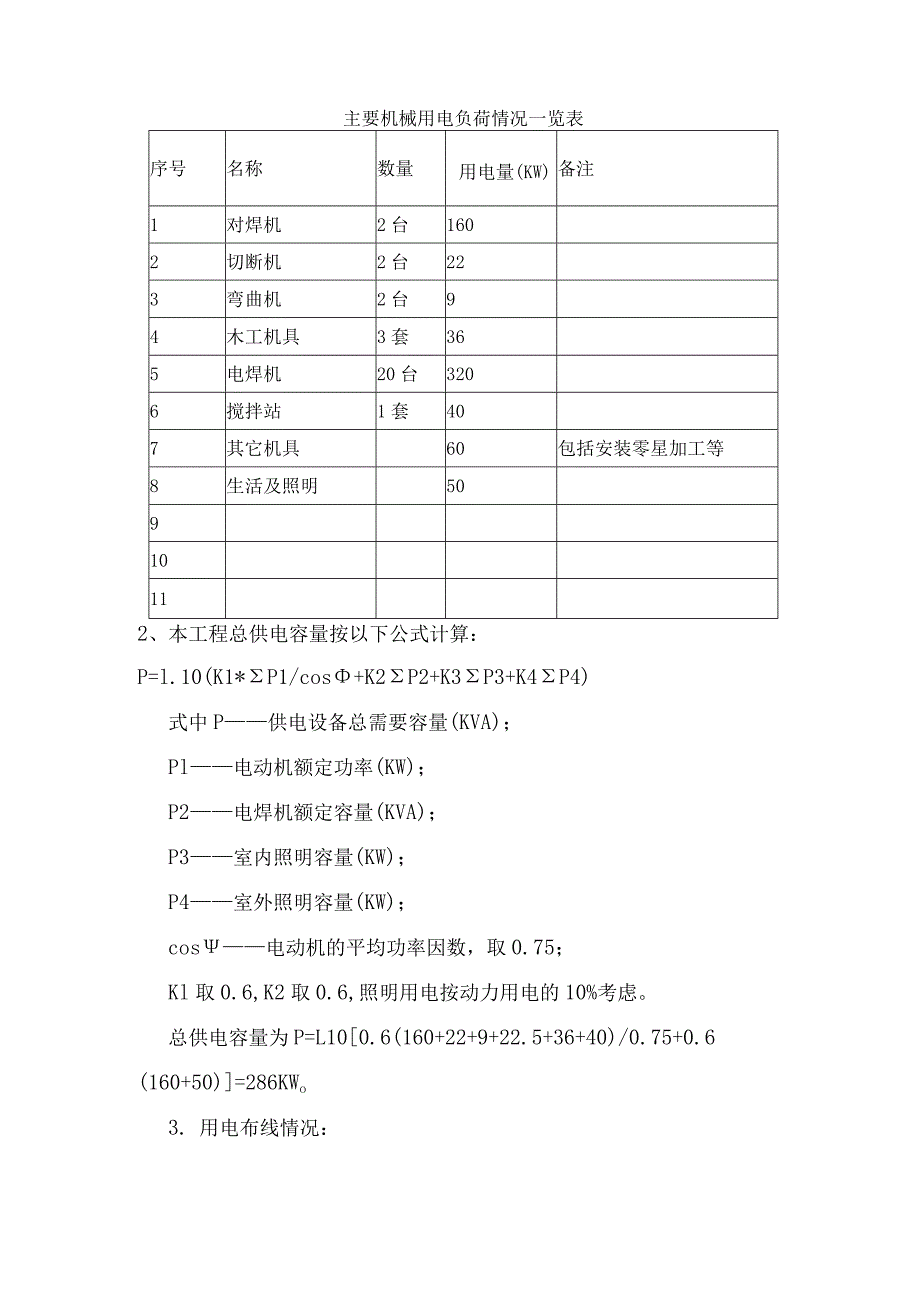

4、沟,并做好排水坡度,生活污水和施工污水经过沉淀处理后将清水排入管线。生产、生活用水必须经过沉淀,厕所的排污必须经过三级化粪处理,食堂设隔油池。2. 2施工用电1、本工程主要机械用电负荷见下表:主要机械用电负荷情况一览表序号名称数量用电量(KW)备注1对焊机2台1602切断机2台223弯曲机2台94木工机具3套365电焊机20台3206搅拌站1套407其它机具60包括安装零星加工等8生活及照明50910112、本工程总供电容量按以下公式计算:P=l.10(K1*P1/cos+K2P2+K3P3+K4P4)式中P供电设备总需要容量(KVA);Pl电动机额定功率(KW);P2电焊机额定容量(KVA)
5、;P3室内照明容量(KW);P4室外照明容量(KW);cos电动机的平均功率因数,取0.75;Kl取0.6,K2取0.6,照明用电按动力用电的10%考虑。总供电容量为P=L100.6(160+22+9+22.5+36+40)/0.75+0.6(160+50)=286KWo3. 用电布线情况:(1)从甲方提供的电源接线路至施工现场,供电电缆采用埋地敷设。(2)遵循生产生活用电分路的原则。由总配电室引三相五线至各用电点。(3)现场系统按“三级配电三级保护”的原则进行配置。现场临时用电主要干线布置详见总平面图。3总平面管理本工程平面面积较大,建筑造型复杂,各专业施工队伍多,现场内施工人员复杂,要保证
6、完成施工任务,不仅要求对施工总平面要有一个合理的布置,而且要有科学严密的管理措施:1、施工平面管理由项目经理负责,各分包商进场前应将本单位所需的材料堆场、库房、临时办公室需用面积报总承包单位项目经理部,由总承包单位项目经理部根据工地现场实际情况划分各分包商的材料堆场、库房、临时办公室,未经同意,任何分包商不得随意占领其它分包商区域,如确需调整扩大材料堆放场地区域,必须提前3天,用书面形式报总承包项目部由总承包项目部进行协调,并将协调结果,用书面形式反馈给分包商。2、现场道路均作好硬化处理,做好排水沟并保持畅通。3、凡进出入现场的设备、材料需出示有关部门所签放行条,保安进行登记方可,所有设备、材料必须按平面布置图指定的位置堆放整齐,不得任意堆放或改动。4、施工现场的水准点,轴线控制点,埋地线缆,架定电线应有醒目标志,所有材料堆场也必须作好标志,并加以保护。5、施工垃圾处理,现场施工垃圾采用集中堆放,专人管理、统一搬运的方法,并及时运出场外。装饰阶段楼层垃圾实行袋装化,防止转运时尘土飞扬。
