某广场项目一期工程测量放线施工方案.docx

上传人:p** 文档编号:442238 上传时间:2023-08-28 格式:DOCX 页数:8 大小:34.16KB
下载 相关 举报
某广场项目一期工程测量放线施工方案.docx_第1页
第1页 / 共8页
某广场项目一期工程测量放线施工方案.docx_第2页
第2页 / 共8页
某广场项目一期工程测量放线施工方案.docx_第3页
第3页 / 共8页
某广场项目一期工程测量放线施工方案.docx_第4页
第4页 / 共8页
某广场项目一期工程测量放线施工方案.docx_第5页
第5页 / 共8页
某广场项目一期工程测量放线施工方案.docx_第6页
第6页 / 共8页
某广场项目一期工程测量放线施工方案.docx_第7页
第7页 / 共8页
某广场项目一期工程测量放线施工方案.docx_第8页
第8页 / 共8页
亲,该文档总共8页,全部预览完了,如果喜欢就下载吧!
资源描述

《某广场项目一期工程测量放线施工方案.docx》由会员分享,可在线阅读,更多相关《某广场项目一期工程测量放线施工方案.docx(8页珍藏版)》请在第壹文秘上搜索。

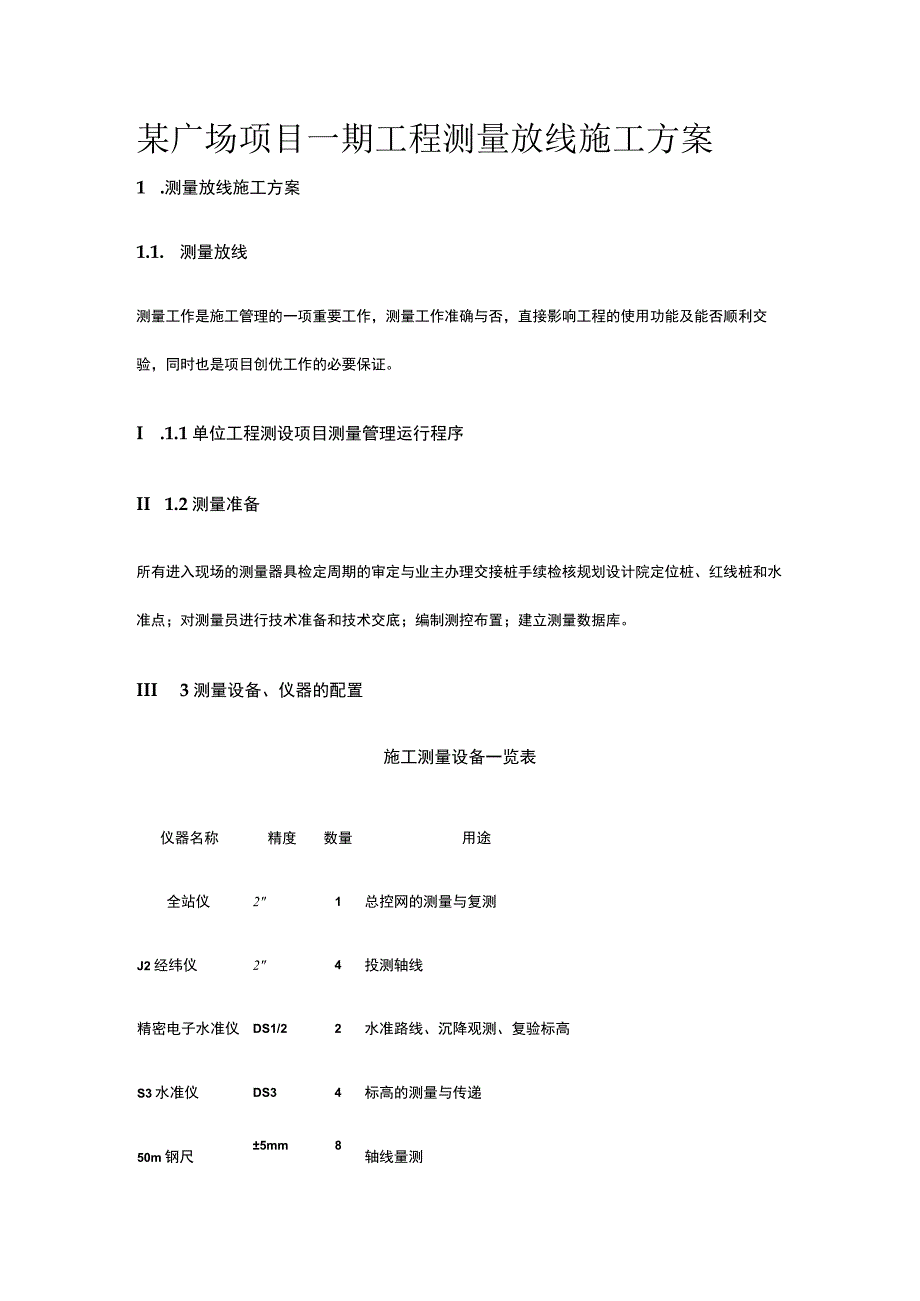

1、某广场项目一期工程测量放线施工方案1 .测量放线施工方案1.1. 测量放线测量工作是施工管理的一项重要工作,测量工作准确与否,直接影响工程的使用功能及能否顺利交验,同时也是项目创优工作的必要保证。I .1.1单位工程测设项目测量管理运行程序II 1.2测量准备所有进入现场的测量器具检定周期的审定与业主办理交接桩手续检核规划设计院定位桩、红线桩和水准点;对测量员进行技术准备和技术交底;编制测控布置;建立测量数据库。III 3测量设备、仪器的配置施工测量设备一览表仪器名称精度数量用途全站仪21总控网的测量与复测J2经纬仪24投测轴线精密电子水准仪DS1/22水准路线、沉降观测、复验标高S3水准仪D

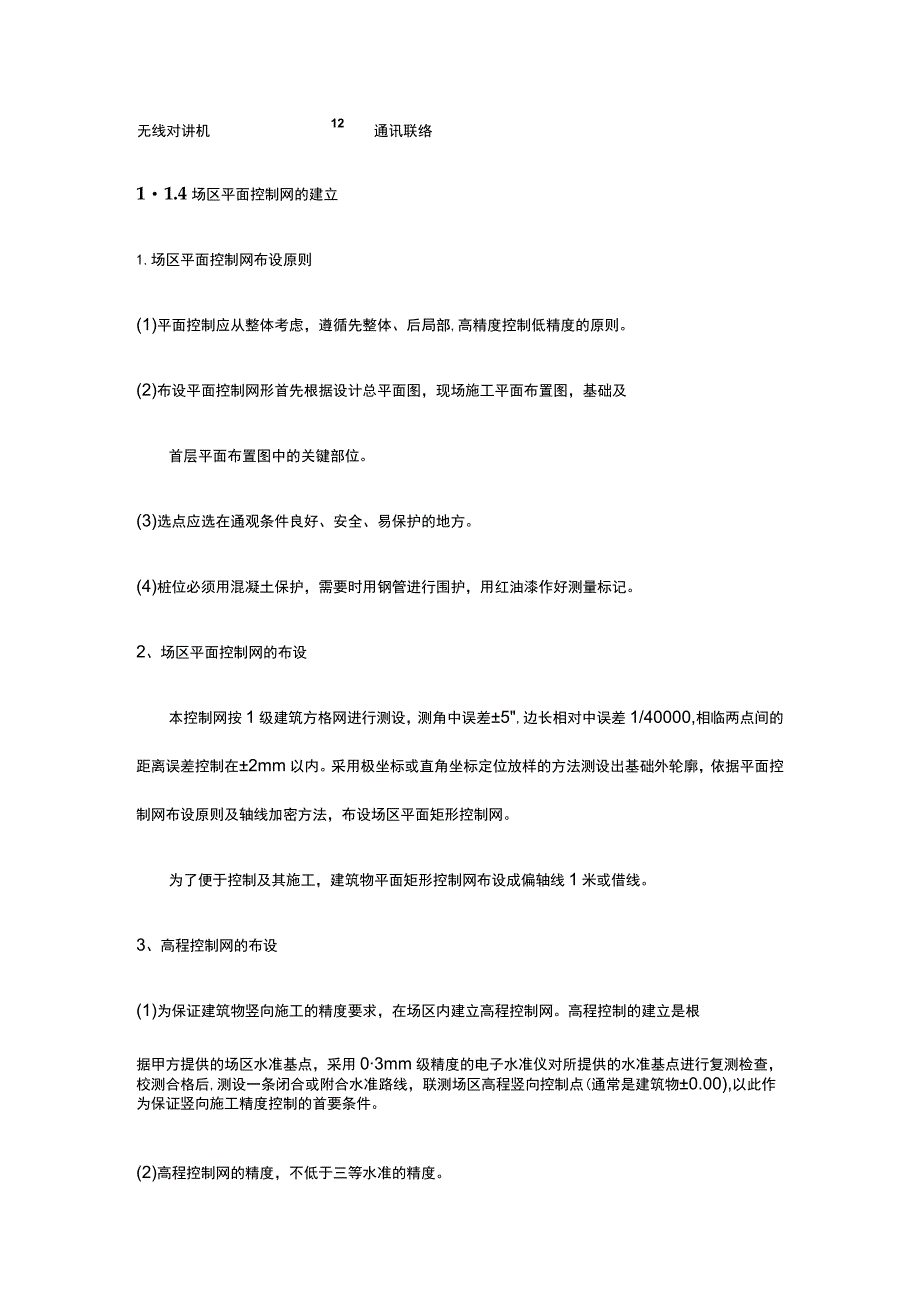

2、S34标高的测量与传递50m钢尺5mm8轴线量测无线对讲机12通讯联络11.4场区平面控制网的建立1.场区平面控制网布设原则(1)平面控制应从整体考虑,遵循先整体、后局部,高精度控制低精度的原则。(2)布设平面控制网形首先根据设计总平面图,现场施工平面布置图,基础及首层平面布置图中的关键部位。(3)选点应选在通观条件良好、安全、易保护的地方。(4)桩位必须用混凝土保护,需要时用钢管进行围护,用红油漆作好测量标记。2、场区平面控制网的布设本控制网按1级建筑方格网进行测设,测角中误差5,边长相对中误差1/40000,相临两点间的距离误差控制在2mm以内。采用极坐标或直角坐标定位放样的方法测设出基础

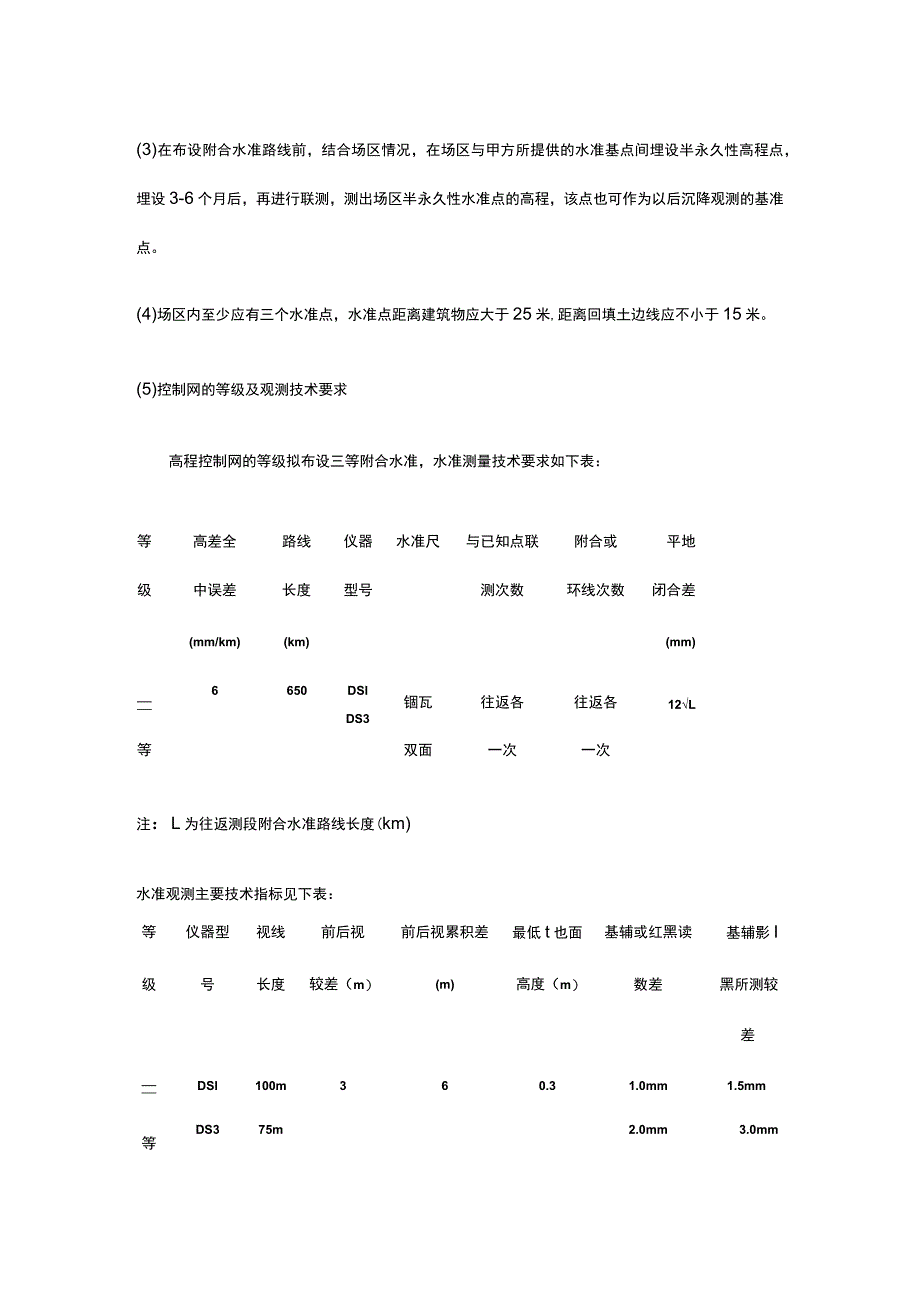

3、外轮廓,依据平面控制网布设原则及轴线加密方法,布设场区平面矩形控制网。为了便于控制及其施工,建筑物平面矩形控制网布设成偏轴线1米或借线。3、高程控制网的布设(1)为保证建筑物竖向施工的精度要求,在场区内建立高程控制网。高程控制的建立是根据甲方提供的场区水准基点,采用03mm级精度的电子水准仪对所提供的水准基点进行复测检查,校测合格后,测设一条闭合或附合水准路线,联测场区高程竖向控制点(通常是建筑物0.00),以此作为保证竖向施工精度控制的首要条件。(2)高程控制网的精度,不低于三等水准的精度。(3)在布设附合水准路线前,结合场区情况,在场区与甲方所提供的水准基点间埋设半永久性高程点,埋设3-6

4、个月后,再进行联测,测出场区半永久性水准点的高程,该点也可作为以后沉降观测的基准点。(4)场区内至少应有三个水准点,水准点距离建筑物应大于25米,距离回填土边线应不小于15米。(5)控制网的等级及观测技术要求高程控制网的等级拟布设三等附合水准,水准测量技术要求如下表:等高差全路线仪器水准尺与已知点联附合或平地级中误差长度型号测次数环线次数闭合差(mm/km)(km)(mm)6650DSl锢瓦往返各往返各12LDS3等双面一次一次注:L为往返测段附合水准路线长度(km)水准观测主要技术指标见下表:等仪器型视线前后视前后视累积差最低t也面基辅或红黑读基辅影I级号长度较差(m)(m)高度(m)数差黑

5、所测较差DSl100m360.31.0mm1.5mm等DS375m2.0mm3.0mm4、沉降观测根据合同要求,一期沉降观测点的设置及观测报告将由专业测量公司进行观测后出具,故在此不再详述。1.1.50.00以下施工测量1 .轴线控制桩的校测(D在建筑物基础施工过程中,对轴线控制桩每半月复测一次,以防基础施工桩位位移,而影响到正常施工及工程施测的精度要求。(2)采用测量精度2级、测距精度2mm+3ppm的全站仪,根据首级控制进行校测。校测无误后,再根据轴线控制网对其承重的桩基础进行检测,符合桩基础施工规范要求后方可进行下步工作,否则应将检测结果报有关技术部门及监理单位确认。轴线竖向投测的允许误

6、差:高度(m)允许误差(mm)H30m53OmH60m102、轴线投测方法(1) 0.00以下的基础施工,采用经纬仪方向线交会法来传递轴线、引测投点误差不应超过3mm,轴线问误差不应超过2mm.(2)首先依据场区平面轴线控制桩及基础开挖平面,复测坑底设计标高,校测出基坑边上的轴线控制桩。(3)待垫层、底板打好后,根据基坑边上的轴线控制桩,将经纬仪架设在控制桩位上,经对中、整平后、后视同一方向桩(轴线标志),将所需的轴线投测到施工的平面层上,在同一层上投测的纵、横轴线不得少于2条,以此作角度、距离的校核。一经校核无误后,方可在该平面上放出其它相应的设计轴线及细部线。并弹墨线标明作为支模板的依据。

7、模板支好后,应用两经纬仪架设在两条相互垂直的轴线上检查上口的位置。在各楼层的轴线投测过程中,上下层的轴线竖向垂直偏移不得超过4mm。对电梯井位的平面控制,在测量放线中是一个该注意的问题,在电梯井位附近设置纵、横控制轴线各一条,确保电梯井平面位置的正确性。(4)当每一层平面或每段轴线测设完后,在轴线夕HB500mm设控制线,上述放线成果必须进行自检、自检合格后及时填写报验单,报送报验单必须写明层数、部位、报验内容并附一份报验内容的测量成果表,以便能及时验证各轴线的正确程度状况。3、0OO以下结构施工中的标高控制(1)高程控制点的联测在向基坑内引测标高时,首先联测高程控制网点,以判断场区内水准点是

8、否被碰动,经联测确认无误后,方可向基坑内引测所需的标高。(2) 0.00以下标高的施测为保证竖向控制的精度要求,对每层所需的标高基准点,必须正确测设,在同一平面层上所引测的高程点,不得少于三个。并作相互校核,校核后三点的较差不得超过3mm,取平均值作为该平面施工中标高的基准点,基准点应标在塔吊和两面护坡上。根据基坑情况。设置在护坡上的标注部位,应先用水泥砂浆抹成一个竖平面,在该竖平面上测设定施工用基准标高点,用红”作标志,并标明绝对高程和相对标高,便施工中使用。为保证高程控制测量的精度要求,可采用挑挂钢尺的方法进行,将高程传递到较深的基坑下方。(3)待模板支好检查无误后,用水准仪在模板内壁定出

9、基础面设计标高线。拆模后,抄测结构1米线,在此基础上,用钢尺作为向上传递标高的工具。(4)在施工过程中,每当墙、柱浇筑成形拆掉模板后,应在墙、柱侧平面投测出相应的轴线,并在墙柱侧面抄测出建筑1米线或结构1米线。(I米线相对于每层楼板设计标高而定),以供下道工序的使用。1.1.60.00以上施工测量1、平面控制测量对于高层建筑物上0.00以上的轴线传递,采用激光铅直仪法。在建筑物首层内测设轴线控制点,即所谓的内控法。(I)采用测量精度2级、测距精度2mm+2ppm的全站仪,根据首级控制进行校测。首层放线验收后,将控制轴线引测至建筑物内。根据施工前布设的控制网基准点及施工过程中流水段的划分,在各建

10、筑物内做内控点(每一流水段至少2-3个内控基准点),埋设在首层相应偏离轴线1米的位置。基准点的埋设采用IOCmXlOCm钢板,钢针刻划十字线,钢板通过锚固筋与首层楼面钢筋焊牢,作为竖向轴线投测的基准点。基准点周围严禁堆放杂物,向上各层在相应位置留出预留洞(15CmXI5cm)(2)竖向投测前,应对首层钢板基准点控制网进行校测,校测精度不宜低于建筑物平面控制网的精度,以确保轴线竖向传递精度。(3)轴线控制点的投测,采用激光铅直仪,先在底层基点处架设激光准直仪,调校到准直状态后,打开激光电源,就会发射和该点铅垂的可见光束。然后在楼板开口处用接收靶接收。通过无线对讲机联系调校可见光光斑直径,达到最佳

11、状态时,通知观测人员逆时针旋转准直仪,这样在接收靶处就可见到一个同心圆(光环),取其圆心作为向上的投测点,并将接收靶固定。同样的办法投测下一个点,保证每一施工段至少2-3个点,作为角度及距离校核的依据。控制轴线投测至施工层后应组成闭合图形且间距不得大于所用钢尺长度。(4)施工层放线时,应先在结构平面上校核投测轴线,闭合后再测设细部轴线。2、高程的传递工程的高程(标高)传递,选择在建筑物角处进行,向上引测至少应有三个水准点位,严格测设,并作出醒目的标志。(1)测设标高或水平线时,应尽量作到前后视距等长。向上或向下用钢尺传递高程时,所用钢尺必须经过检定合格,尺身应垂直并施加标准拉力同时还要进行尺长

12、和温度的校正。(2)为防止标高偏差积累使用使建筑物总高度偏差值超限,均应以原始点红为标高基准传距,尺身保持垂直,整尺传递,并用红”作好标记,决不能逐层传递,避免累积误差超限。当传送高度超过钢尺长度时,应另设一道标高起始线。(3)本工程应由三处(选择三个内控点)分别向上传递,施工层抄平之前,先校测首层传递上来的三个标高点,当误差小于3mm时,以其平均点引测水平线。随着工程进度,使用水准仪和钢尺在结构柱子上标出100Omm的标高线,并用墨线弹出,装修和安装工程均以此标高线作为高程控制线进行施工。抄平时,应尽量将水准仪安置在测点范围的中心位置,并进行一次精密调平。3、建筑物垂直度控制采用经纬仪及接收

13、靶做轴线投测的过程,同样也是控制建筑物垂直度的过程。电梯井筒的垂直度控制采用激光铅垂仪及接收靶,方法是在电梯井内基底做内控基准点和每层留出的投测口,从基准点引到各层面上。1.1.7 细部放线根据轴线使用钢卷尺放墙、柱边线,钢卷尺要求经过计量检测过或购买免检产品。放好的线经过复核无误后采用红油漆做出标记。1.1.8 技术复核技术复核工作应该作到防患于未然,每道工序设专人复核。验线所用的仪器、工具应另行备量,按计量法进行检定。应独立验线,验线人员、仪器、测设方法要尽量与放线时有所区别。原始坐标基准点及定位条件、建立的轴线控制网、原水准点及辅助水准点和每放完一层轴线,验线人员验收无误后,会同建设/监理代表验收,并办理有关签字手续。1.L9沉降观测本项目沉降观测由专业公司执行,故具体的沉降点的埋设、观测周期、观测数据的要求等方面不再详述,在实施过程中仅注意沉降观测点的保护即可。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
