某滨海大道工程总体施工顺序及施工进度安排.docx

上传人:p** 文档编号:442302 上传时间:2023-08-28 格式:DOCX 页数:3 大小:15.74KB
下载 相关 举报
某滨海大道工程总体施工顺序及施工进度安排.docx_第1页
第1页 / 共3页
某滨海大道工程总体施工顺序及施工进度安排.docx_第2页
第2页 / 共3页
某滨海大道工程总体施工顺序及施工进度安排.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《某滨海大道工程总体施工顺序及施工进度安排.docx》由会员分享,可在线阅读,更多相关《某滨海大道工程总体施工顺序及施工进度安排.docx(3页珍藏版)》请在第壹文秘上搜索。

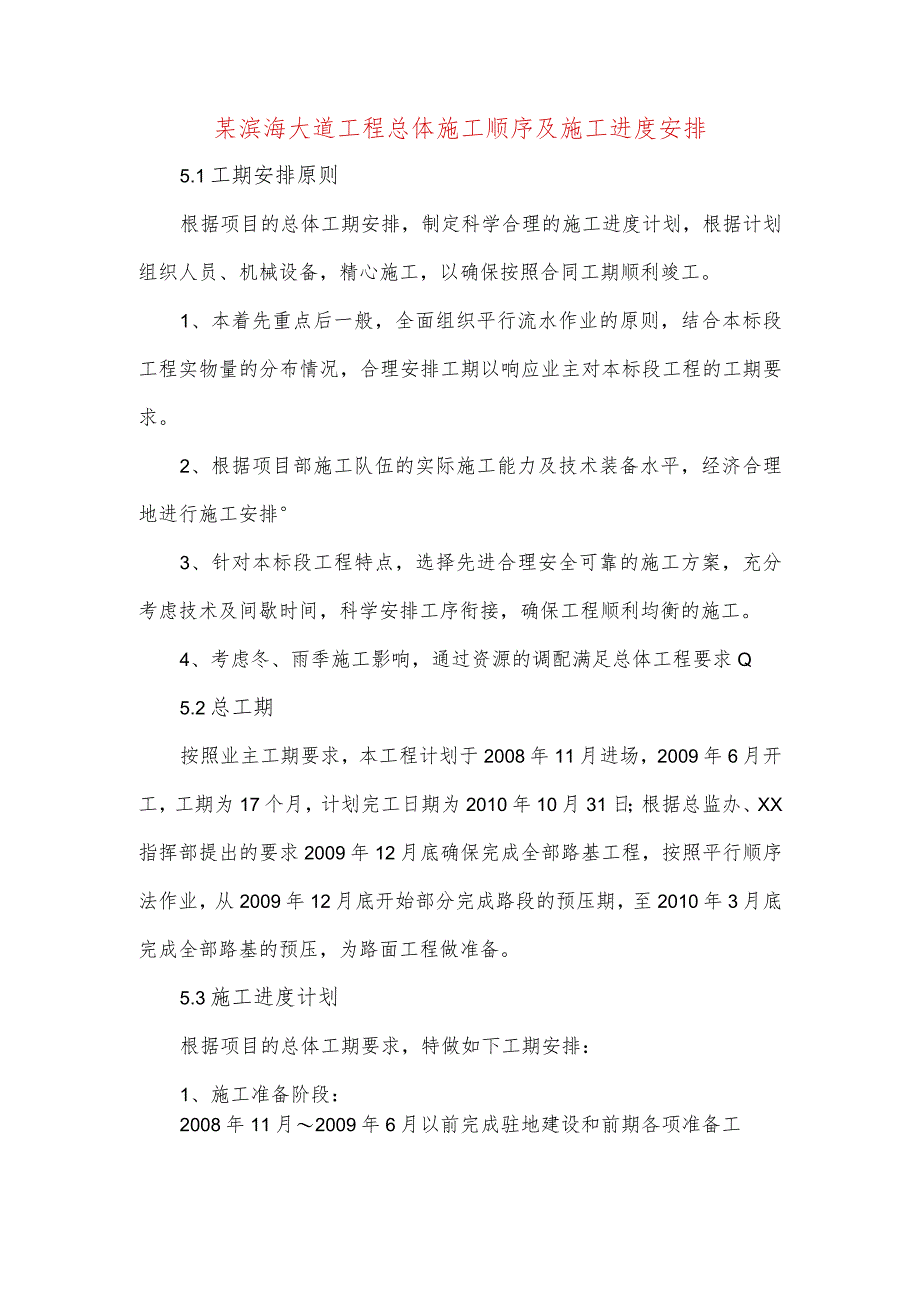

1、某滨海大道工程总体施工顺序及施工进度安排5.1工期安排原则根据项目的总体工期安排,制定科学合理的施工进度计划,根据计划组织人员、机械设备,精心施工,以确保按照合同工期顺利竣工。1、本着先重点后一般,全面组织平行流水作业的原则,结合本标段工程实物量的分布情况,合理安排工期以响应业主对本标段工程的工期要求。2、根据项目部施工队伍的实际施工能力及技术装备水平,经济合理地进行施工安排3、针对本标段工程特点,选择先进合理安全可靠的施工方案,充分考虑技术及间歇时间,科学安排工序衔接,确保工程顺利均衡的施工。4、考虑冬、雨季施工影响,通过资源的调配满足总体工程要求Q5.2总工期按照业主工期要求,本工程计划于

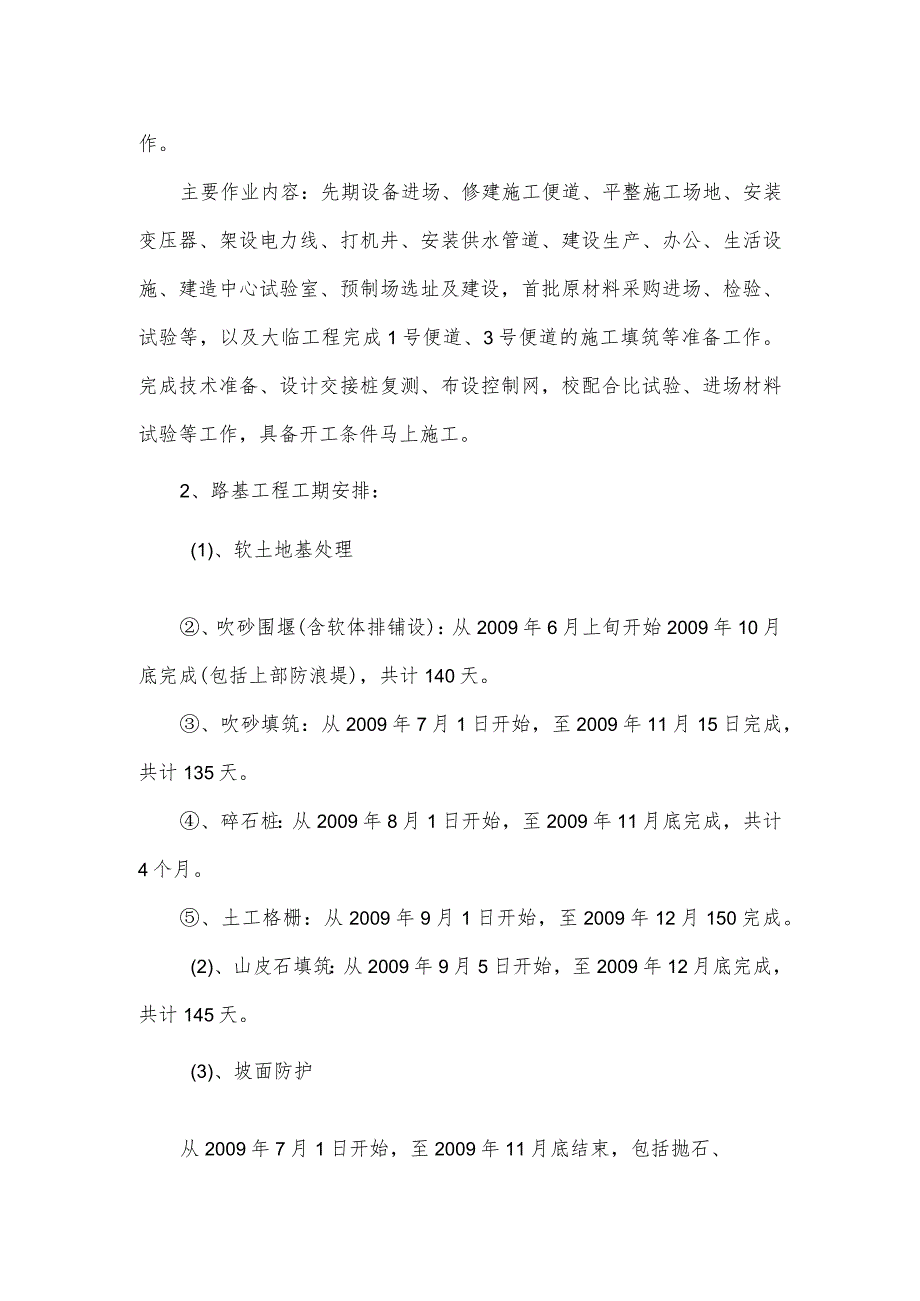

2、2008年11月进场,2009年6月开工,工期为17个月,计划完工日期为2010年10月31日;根据总监办、XX指挥部提出的要求2009年12月底确保完成全部路基工程,按照平行顺序法作业,从2009年12月底开始部分完成路段的预压期,至2010年3月底完成全部路基的预压,为路面工程做准备。5.3施工进度计划根据项目的总体工期要求,特做如下工期安排:1、施工准备阶段:2008年11月2009年6月以前完成驻地建设和前期各项准备工作。主要作业内容:先期设备进场、修建施工便道、平整施工场地、安装变压器、架设电力线、打机井、安装供水管道、建设生产、办公、生活设施、建造中心试验室、预制场选址及建设,首批

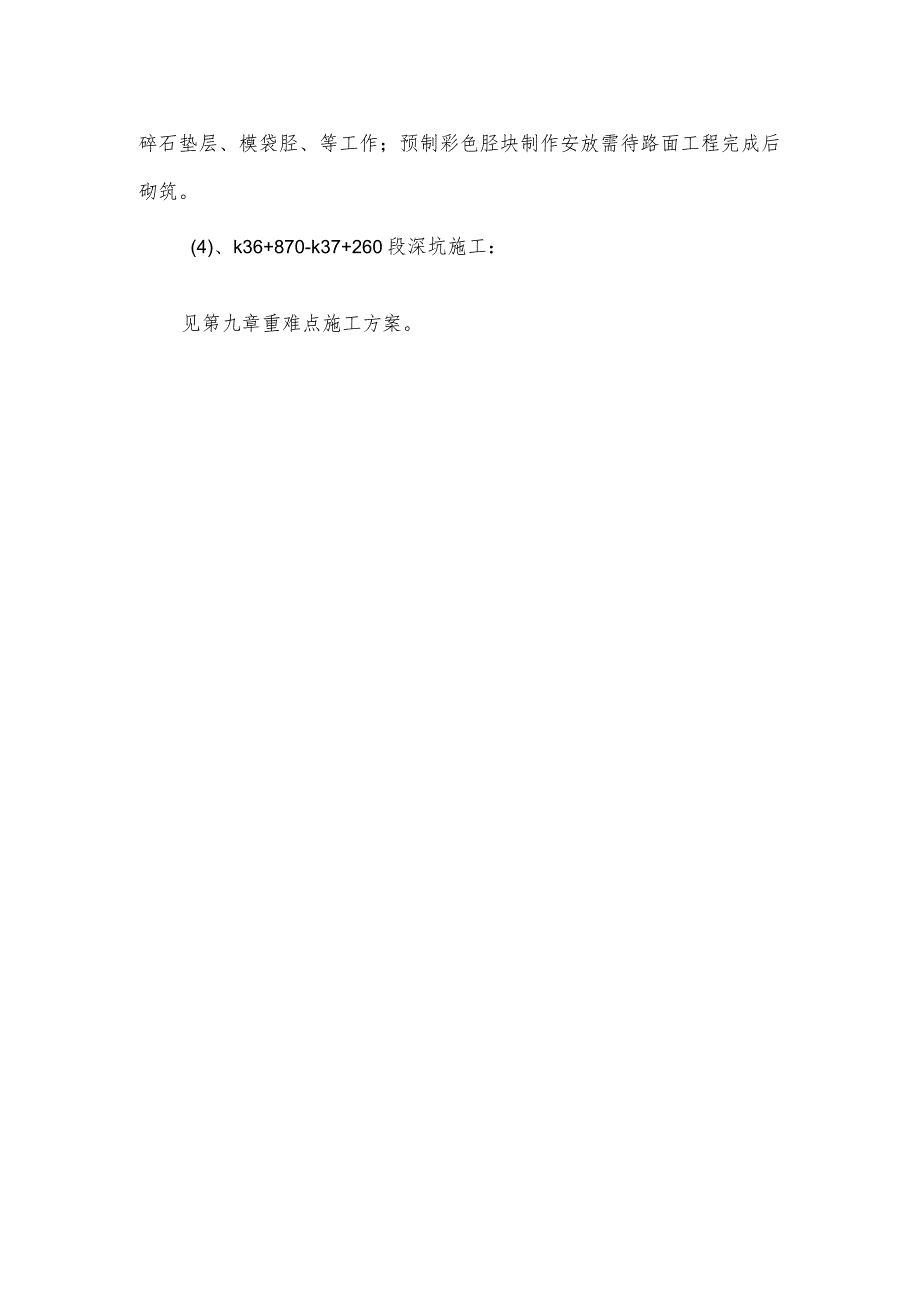

3、原材料采购进场、检验、试验等,以及大临工程完成1号便道、3号便道的施工填筑等准备工作。完成技术准备、设计交接桩复测、布设控制网,校配合比试验、进场材料试验等工作,具备开工条件马上施工。2、路基工程工期安排:(1)、软土地基处理、吹砂围堰(含软体排铺设):从2009年6月上旬开始2009年10月底完成(包括上部防浪堤),共计140天。、吹砂填筑:从2009年7月1日开始,至2009年11月15日完成,共计135天。、碎石桩:从2009年8月1日开始,至2009年11月底完成,共计4个月。、土工格栅:从2009年9月1日开始,至2009年12月150完成。(2)、山皮石填筑:从2009年9月5日开始,至2009年12月底完成,共计145天。(3)、坡面防护从2009年7月1日开始,至2009年11月底结束,包括抛石、碎石垫层、模袋胫、等工作;预制彩色胫块制作安放需待路面工程完成后砌筑。(4)、k36+870-k37+260段深坑施工:见第九章重难点施工方案。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
